收藏 分销(赏)

点击直接下载马边舟坝水电站大坝工程施工组织设计方案.doc

上传人:精*** 文档编号:3329688 上传时间:2024-07-02 格式:DOC 页数:45 大小:137.54KB
下载 相关 举报
点击直接下载马边舟坝水电站大坝工程施工组织设计方案.doc_第1页
第1页 / 共45页
点击直接下载马边舟坝水电站大坝工程施工组织设计方案.doc_第2页
第2页 / 共45页
点击直接下载马边舟坝水电站大坝工程施工组织设计方案.doc_第3页
第3页 / 共45页
点击直接下载马边舟坝水电站大坝工程施工组织设计方案.doc_第4页
第4页 / 共45页
点击直接下载马边舟坝水电站大坝工程施工组织设计方案.doc_第5页
第5页 / 共45页
点击查看更多>>
资源描述

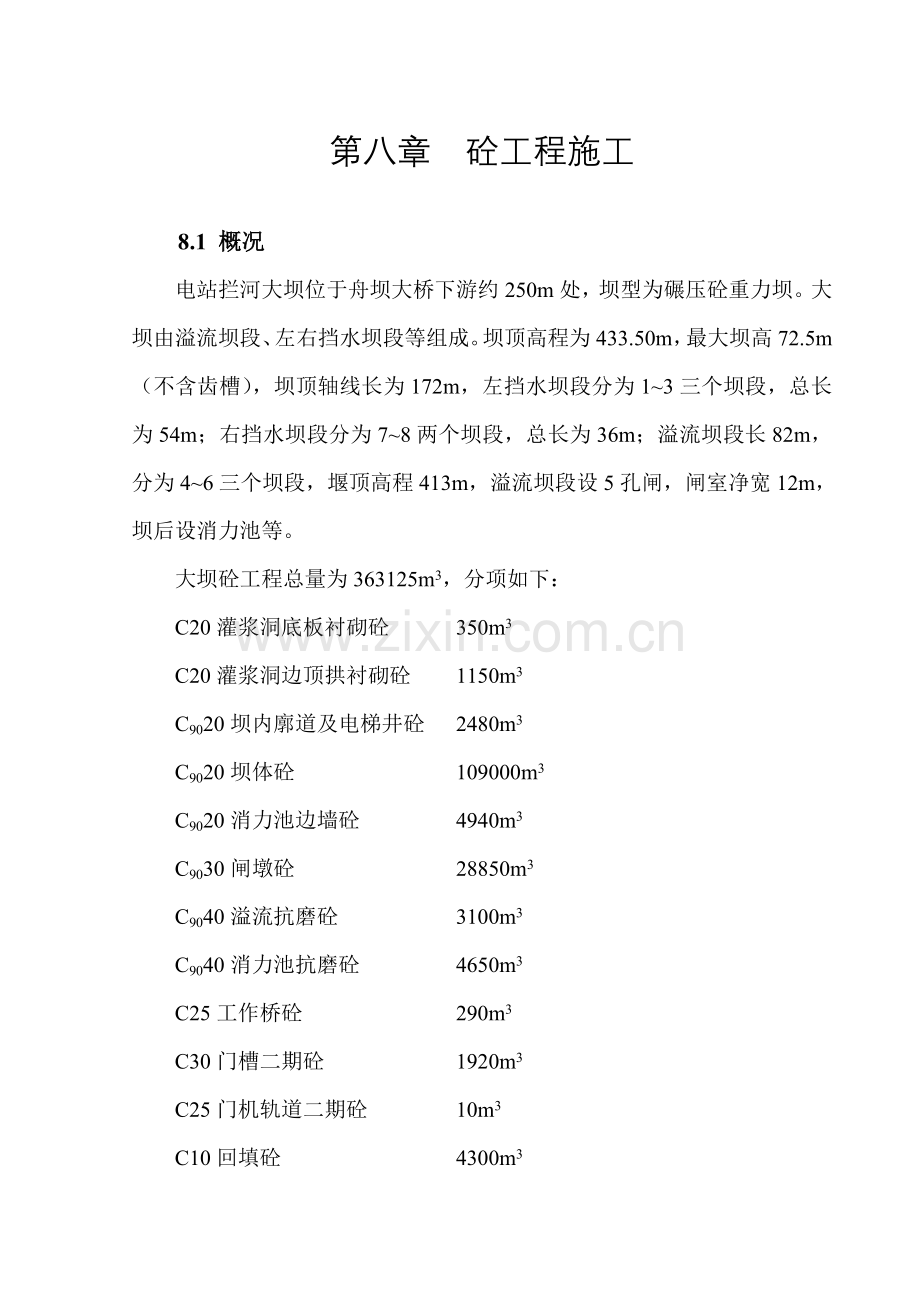

1、第八章 砼工程施工8.1 概况电站拦河大坝位于舟坝大桥下游约250m处,坝型为碾压砼重力坝。大坝由溢流坝段、左右挡水坝段等组成。坝顶高程为433.50m,最大坝高72.5m(不含齿槽),坝顶轴线长为172m,左挡水坝段分为13三个坝段,总长为54m;右挡水坝段分为78两个坝段,总长为36m;溢流坝段长82m,分为46三个坝段,堰顶高程413m,溢流坝段设5孔闸,闸室净宽12m,坝后设消力池等。大坝砼工程总量为363125m3,分项如下:C20灌浆洞底板衬砌砼350m3C20灌浆洞边顶拱衬砌砼1150m3C9020坝内廓道及电梯井砼2480m3C9020坝体砼109000m3C9020消力池边墙

2、砼4940m3C9030闸墩砼28850m3C9040溢流抗磨砼3100m3C9040消力池抗磨砼4650m3C25工作桥砼290m3C30门槽二期砼1920m3C25门机轨道二期砼10m3C10回填砼4300m3C20预制盖板砼50m3C20导流洞封堵砼785m3C9015坝体碾压砼171170m3C20上下游坝体改性砼10895m3 厚度50cmC9020W8坝体碾压砼19185m3 =50cm钢筋制安5110T651型橡胶止水带 1210m铜片止水=1.2mm b=300mm 1210m本砼工程重要指碾压砼和常态砼以及部分预制砼、微膨胀砼及HF抗冲耐磨砼等。工程区气候特点是冬暖夏热,湿润

3、多雨。数年平均气温17.5,极端最高最低气温分别为38.2和-2.6;数年平均年降水量为1270.4mm,平均年降水日数为192天;数年平均相对温度为81%。8.2 碾压砼施工8.2.1 施工气候条件8.2.1.1 在1h内降雨量超过3mm时,不得进行铺筑和碾压施工。已碾压的仓面应采用防雨保护措施。8.2.1.2 在阳光照射和大风条件下,应保持仓面湿润。8.2.1.3 碾压砼施工应在日平均气温325情况下进行。当天平均气温高于25时,应采用防高温和防日晒措施;日平均气温低于3时,应采用保温措施。8.2.2 施工措施计划承包人应在碾压砼施工前28天,提交一份具体的施工措施计划,报监理人审批,内容

4、涉及:8.2.2.1 碾压砼材料供应、施工机械设备和辅助加工厂的配置;8.2.2.2 原材料和碾压砼实验以及现场碾压实验计划;8.2.2.3 碾压砼施工方法说明;8.2.2.4 施工进度计划。8.2.3 材料8.2.3.1 水泥:本工程采用的水泥应符合招标文献技术条款之第9.4.3.1款的规定。8.2.3.2 骨料:碾压砼骨料的加工、储存、运送和质量规定,除满足招标文献技术条款相关规定外,同时还应满足下列规定:(1)不允许使用刚筛选的骨料拌制碾压砼,成品细骨料堆放时间不少于72h,当细骨料含水率大于6%时,应采用脱水措施。(2)砂料宜质地坚硬,级配良好。人工砂细度模数宜控制在2.22.9之间。

5、严格控制超径含量。(3)人工砂石粉含量(d0.16mm)应控制在1022%。(4)粗骨料的最大粒径应小于80mm,不允许采用间断级配。8.2.3.3 掺和料和外加剂本工程采用的掺和料和外加剂应符合招标文献技术条款之第9.4.3.4款的规定。8.2.4 配合比设计8.2.4.1 负责进行碾压砼配合比的设计和实验,配合比应满足工程设计的各项技术指标和施工工艺规定。8.2.4.2 承包人可根据下列参数,通过实验择优选择施工配合比:(1)掺和料掺量:3065%。(2)水胶比:应满足施工图纸规定的碾压砼强度和耐久性规定拟定水胶比,其值宜小于0.7。(3)碾压砼拌和物的VC值,机口值应在512s范围内。(

6、4)大体积建筑物内部碾压砼的胶凝材料用量不低于130kg/cm3,其中水泥熟料不低于45kg/m3。8.2.4.3 通过实验论证的施工配合比须报送监理人审批。8.2.4.4 在施工过程中,承包人需要改变经监理人批准的砼配合比,必须重新得到监理人批准。8.2.5 碾压砼生产拌制工艺8.2.5.1 搅拌设备:选用强制式搅拌设备设站集中拌制碾压砼。8.2.5.2 搅拌(1)在拌和前应对搅拌设备的称量装置进行检查率定,确认达成精度 规定后,方能投入使用。(2)碾压砼应搅拌均匀,投料顺序和拌和时间应有现场实验拟定。8.2.5.3 加水装置:拌和设备应有快速测定细骨料含水量的装置,以及相应的加水补偿措施。

7、8.2.5.4 卸料斗的出料口与运送工具之间的落差不宜大于2m。8.2.6 砼运送设备配置运送碾压砼的设备必须同拌和楼(站)生产能力、仓面铺筑能力相匹配。根据工程特点和砼施工强度考虑,本工程采用“自卸汽车运送+左右岸坝肩各1条真空溜管+仓面汽车转运”为主,同时辅以2台50T液压履带吊协助施工。此外,二枯在闸墩尾部溢流坝下游380m高程设立1台高架门机重要满足此后闸墩及挡水坝等上部砼浇筑。真空溜管沿坝肩边坡设立,右岸运用现有公路运送砼上坝供料,左岸是运用开挖岸坡时新修的1条施工便道运送砼上山顶供料。真空溜管是通过架管和锚杆等辅助设施使其平顺牢固,不能有急转弯,坡度按4248控制为宜。在弯头等部位

8、设立附着式振捣器,在下料不畅的情况下适当振动以协助下料。真空溜管均需保证料斗经常充满砼料,以使管身段在下料过程中形成一定负压。使用过程中严格按设备技术规定进行操作、维护和保养。砼施工机械布置见附图。8.2.7 仓面资源配置8.2.7.1 仓面设备配置仓面机械很多,有供料机械、摊铺机械、碾压机械、保温机械以及切缝机械和冲毛机械等,须得设专职指挥人员,加强现场调度管理,避免多种机械作业的互相干扰和工序之间的脱节。(1)平仓设备。按大仓面通仓铺筑计,需2台D85型推土机。(2)碾压设备。按大仓面通仓铺筑计算,需2台YZJ-10A自行式振动碾,自重10T,起振力172KN,边角部位使用3台BW-S手扶

9、式振动碾碾压。(3)冲毛设备。碾压砼施工层面采用2台高压水冲毛机冲毛。(4)切缝机。选用1台MPFQ-1型切缝机成型碾压砼坝的横缝。8.2.7.2 仓面人员配置按最大仓面控制单班人员配置见表8-2-1。表8-2-1 单班仓面人员配置工种人数工种人数工种人数平仓机驾驶员2振捣人员3质量控制人员5振动碾驾驶员3值班模板工2诱导员2切缝人员3值班电工1仓面指挥长1铺浆人员3配合人员15合计408.2.7.3 仓面材料配置每一仓块碾压砼开浇前,所需的砂石料、水泥、粉煤粉、外加剂等材料应有足够的储备,仓面所需的模板拉条、隔缝材料、保温材料也应事先准备就绪,保温材料应按最大仓面需要量配置。8.2.8 仓面

10、准备8.2.8.1 模板。模板安装是碾压砼快速施工的重要环节。迎水面模板采用组合钢模板配钢管围令、仓内设水平拉条的悬臂模板型式,背水面台阶模板采用台阶组合钢模型式。8.2.8.2 钢筋。碾压砼坝体内钢筋一般很少,只有廊道、电梯井等孔洞周边布有钢筋,这些钢筋应在碾压砼开仓前安装完毕。孔洞周边一般采用常态砼或变态砼与碾压砼同时浇筑。钢筋的制安与普通钢筋砼同。8.2.9 仓面浇筑准备每一仓块碾压砼浇筑前须制作一份浇筑要领图,将拟浇仓块的相关信息和施工规定标注在要领图中,如桩号、高程、浇筑量、最大仓面面积、摊铺的条带布置、平仓碾压方向、止水设施、切缝、埋件、预留孔洞位置、变态砼施工规定、模板架立规定、

11、砼入仓方式和浇筑方法及注意事项等。仓面验收合格后方可准予浇筑。8.2.9.1 模板吊装。模板采用悬臂式模板,平面尺寸(宽高)3m2m、3m3m等),单块重约1T,使用35T仓面吊或58T汽车吊进行安拆。8.2.9.2 埋件安装。碾压砼埋件有观测仪器和电缆、止水片、冷却管和灌浆管等,根据施工规定规定分别在碾压砼施工前或后埋设并注意保护。8.2.9.3 切缝。本工程采用“先切后碾”成缝。施工前,在伸缩缝两端的模板上放样,切缝时采用拉线方法控制缝距、方向及斜度,缝内按施工图纸规定填充材料。8.2.9.4 变态砼施工。变态砼重要用于大坝上下游贴近模板面的部位,靠岸坡部位,止水埋设处,廊道及电梯井和其他

12、孔口周边以及振动碾碾压不到的地方。变态砼应与碾压砼同步浇筑,并在两种砼初凝前振捣或碾压完毕。本工程的变态砼为C9020的改性砼,即加入4%左右的水泥砂浆以改变碾压砼性能。承包人应负责进行碾压砼加浆量的设计和现场施工工艺实验,实验成果报监理人批准。现场施工工艺实验采用沟槽铺浆法,即碾压砼平仓完毕后,在砼面上挖一深约1015cm的沟槽,将浆液铺在沟槽里,通过515min净浆渗透到松散的砼中后,再用高频振捣器振捣密实。8.2.10 浇筑8.2.10.1 入仓方式。根据现场地形条件等综合因素考虑,本工程选用“自卸汽车+真空溜管+仓面汽车转料”并辅以高架门机等方式供料入仓。运送砼的自卸汽车应保持整洁,在

13、仓面上行驶应严格控制其速度,一般在10km/h之内,行车路线尽量避开已铺砂浆或水泥浆的部位,并不得有急刹车、急转弯等有损碾压砼质量的操作。溢流坝下部砼采用自卸汽车直接入仓时,汽车入仓前应将轮胎冲洗干净。冲洗后,再通过一段距入仓口约4060m长的脱水路段后入仓,以防止轮胎将污物带入仓面。碾压砼施工工艺流程见图8-2-1。准备工作浇筑告知单的签发仓面各项准备及三检完毕工程师审查完毕施工方案(要领图)试 验 室提前一天不合格原材料备料浇筑工区拌和工区砂 石 厂现场指挥部仓面验收开 仓 证 进入下一层施工实验室签发配合比配料单浇筑人员机具到位准备 配料及拌和 运 输 真空溜管汽车入仓清洗 垂直落料混合

14、器卸料及平仓 胶带输送机 特殊气候条件下施工埋设件施工 碾 压 造 缝 异种混凝土浇筑 层间解决 终凝养护升层完毕、清理仓面冲毛、养护8-2-1 碾压砼施工工艺流程图8.2.10.2 卸料与铺筑(1)采用自卸汽车直接入仓卸料时,可采用退铺法两点叠压式卸料,按梅花形依次堆卸,铺筑方向与坝轴线平行。卸料堆旁出现的分离骨料,应由人工或其它机械将其均匀地摊铺到未碾压的砼面上。(2)不合格的碾压砼不得入仓,已进仓的不合格料应予挖出或经监理人批准的方法解决后方可继续铺筑。(3)拌和设备的出料口与卸入运送工具之间的落差不应大于2m,采用吊罐入仓时,卸料高度不大于1.5m。(4)碾压砼应采用大仓面薄层连续铺筑

15、,铺筑厚度应控制在1734cm内,经实验论证后,在保证质量前提下,铺筑厚度可适当增长,但需监理人批准。(5)铺筑过的碾压砼表面应平整无凹坑,不允许有向受力方向下游倾斜的坡度。8.2.10.3 碾压(1)碾压砼正式施工前,承包人应进行现场碾压实验,以拟定碾压砼配合比等施工参数和施工工艺,以及机械设备运营程序等。现场碾压实验成果报监理人批准。(2)承包人选定的振动碾机型和碾重及其振动碾的碾压效率、起振力、滚筒尺寸、振动频率、振幅、行走速度和运营可靠性等,应能满足本工程碾压砼铺筑强度和质量规定。(3)建筑物周边应采用手扶式振动碾,其允许压实厚度通过实验拟定。(4)振动碾行走速度控制在1.01.5km

16、/h内。(5)建筑物迎水面35m范围内,碾压方向应垂直水流方向,碾压作业采用搭接法,碾压条带间的搭接宽度1020cm,端头部位的搭接宽度为100cm左右。(6)连续上升铺筑的砼,层间允许间隔时间控制在砼初凝时间内,砼拌和物从拌和到碾压完毕的时间应不大于2h。(7)碾压砼压实度的质量控制标准,建筑物内部砼不得小于97%,外部砼不得小于98%。8.2.10.4 施工分缝(1)成缝:碾压砼建筑物横缝采用切缝机切割而成,缝面位置及缝内填筑材料应满足施工图纸和监理人规定。切缝机切缝应先切后碾,成缝面积每层应不少于设计缝面的60%,并按施工图纸指示的材料填缝。(2)缝面解决 施工缝及冷缝必须进行解决,并应

17、经监理人检查确认合格后方能继续施工。 施工层面解决采用冲毛等方法清除砼表面的浮浆及松动骨料。解决合格后,先铺垫层拌和物,然后立即铺筑上一层砼继续施工。 垫层拌和物可使用与碾压砼相适应的灰浆、砂浆或小骨料砼。灰浆的水胶比应与碾压砼相同,砂浆和小骨料砼的强度等级应提高一级。垫层拌和物应与碾压砼同样逐条带摊铺,其中砂浆的摊铺厚度为1.01.5cm,并立即在其上摊铺碾压砼,且在砂浆初凝前碾压完毕。8.2.11 异种砼浇筑(与普通砼浇筑)8.2.11.1 坝内常态砼宜与主体碾压砼同步进行浇筑。8.2.11.2 普通砼与碾压砼结合部位按图8-2-2所示。振捣器振捣范围碾压混凝土常态混凝土(a)先浇筑常态砼

18、,后铺筑碾压砼;振捣器振捣范围碾压混凝土常态混凝土(b)先浇筑碾压砼,后铺筑常态砼。图8-2-2 异种砼结合部位的解决8.2.12 养护8.2.12.1 施工过程中,碾压砼的仓面应保持湿润,正在施工或刚碾压完毕的仓面,应防止外来水流入。8.2.12.2 在施工间歇期间,碾压砼终凝后即应开始洒水养护,对水平施工缝和冷缝,洒水养护应连续至上一层碾压砼开始铺筑为止;对永久暴露面,养护时间不宜少于28天;台阶状表面的棱角应加强养护。8.2.13 碾压砼温控措施碾压砼重力坝一般具有大仓面通仓薄层碾压、连续快速施工的特点以及本区的气候特性,浇筑砼时应有必要的温控措施,重要方法有:8.2.13.1 采用低热

19、或中热水泥,采用高效减水剂高掺粉煤灰或其它活性材料等,以减少水泥用量,减少水泥水化热。8.2.13.2 合理分缝分层、分块,薄层浇筑。8.2.13.3 砂石骨料预冷、加冰或低温水拌和砼等。8.2.13.4 运送工具遮阳防晒,防止温度倒灌。8.2.13.5 仓面喷雾降温。8.2.13.6 覆盖保温材料,如23cm塑料泡沫板等。8.2.14 特殊气候条件下的施工8.2.14.1 雨季施工(1)制定严密的雨季施工措施。(2)施工现场备足防雨材料。(3)组建雨季施工覆盖、排水专业队伍。(4)加大碾压砼的VC值。(5)浇筑过程中碰到超过规定强度降雨量情况时,停止拌和,并尽快将已入仓的碾压砼摊铺碾压完毕等

20、。8.2.14.2 低温季节施工(1)适当调整砼配合比,外掺一定比例的砼防冻剂。(2)适当调整出机口VC值。(3)加快碾压速度。(4)拌和系统进行骨料预热,采用热水拌和。(5)仓面摊铺和碾压紧密衔接,快铺快碾,碾压完毕尽快盖上保温材料,以保温防寒。(6)下雪天停止施工。(7)适当延长拆模时间。8.2.15 质量检查8.2.15.1 原材料检查(1)原材料检测项目和抽检次数,按DL/T5112-2023第8.1.1条款规定执行。(2)水泥和水按招标文献技术条款第9.4.3.1条和第9.4.3.2条规定执行;骨料、掺和料、外加剂等各项质量检测规定,按DL/T5112-2023第8.1.2第8.1.

21、4条规定执行。8.2.15.2 拌制碾压砼的质量检测(1)定期检查碾压砼材料的称量衡器,其偏差不得超过DL/T5112-2023第8.2.1条的规定。(2)在搅拌机卸料的首尾各取一个试样进行碾压砼拌和物的均匀性检测,每个试样不少于30kg。(3)从搅拌机口随即取样进行碾压砼质量的检查,检查项目和取样次数,符合DL/T5112-2023第8.2.3条规定。(4)碾压砼VC值波动范围控制在3%。8.2.15.3 碾压砼现场质量检测(1)碾压砼现场铺筑质量,按DL/T5112-2023第8.3.1条规定测定其VC值、抗压强度、压实容重、骨料分离情况和碾压层表面情况等项目。(2)压实容重检测采用表面型

22、核子水分密度仪,每 铺筑100200m2碾压砼至少应有一组检测点,每层应有3个以上检测点,以碾压完毕10min后的核子水分密度仪测试结果作为压实容重鉴定依据。(3)碾压砼试件应在搅拌机机口取样成型,以15cm标准立方体试件标准养护28天的抗压强度为准。(4)碾压砼的钻孔取样在达成设计龄期后进行。钻孔的部位和数量应根据高程和监理人指示进行,将钻孔取样实验成果报监理人检查验收。8.2.16 机械设备施工机械设备见表8-2-2。表8-2-2 重要施工机械设备表序号机械名称规格型号单位数量备注1湿地推土机D85台22自行式振动碾YZJ-10A台23手扶式振动碾BW-S台34自卸汽车15T辆105真空溜

23、管50cm半圆型条2左右岸各1条6高架门机MQ540/30台17液压式履带吊50T台38汽车吊58T辆39切缝机MPFQ-1台110喷浆机台211表面型核子水分密度仪套212高压柱塞泵3D2-DZ-75/50台18.3 普通砼(含铪)施工本坝体工程重要以碾压砼为主有20.1万m3,除去很少量预制砼等外,其余均为普通常态砼,工程量近16万m3。8.3.1 说明本节规定合用于本协议施工图纸所示或监理人指示的所有各种类型建筑物的普通混凝土工程。8.3.2 重要提交资料8.3.2.1 施工措施计划承包人应在混凝土浇筑前21天,提交一份混凝土工程的施工措施计划,报送监理人审批,其内容涉及:水泥、钢筋、骨

24、料和模板的供应计划和混凝土分层分块浇筑程序图和施工进度计划等。混凝土浇筑程序图应按施工图纸规定,具体编制各工程部位的混凝土和二期混凝土浇筑、钢筋绑焊、预埋件安装等的施工方法和程序。若承包人在编制混凝土浇筑程序时,需要修改施工图纸规定的施工缝布置时,应经监理人批准。8.3.2.2 现场实验室设立计划在混凝土工程开工前56天,承包人应提交现场实验室的设立计划报送监理人审批,其内容涉及现场实验室的规模、实验设备和项目、实验机构设立和人员配备等。8.3.2.3 质量检查记录和报表在施工过程中,承包人应及时向监理人提供混凝土的具体施工记录资料,其内容涉及:(1)每一构件或块体逐月的混凝土浇筑数量、累计浇

25、筑数量;(2)各种原材料的品种和质量检查成果;(3)不同部位的混凝土等级和配合比;(4)月浇筑计划中各构件和块体实行浇筑起讫时间;(5)混凝土的冷却、保温、养护和表面保护的作业记录;(6)浇筑时的气温、混凝土出机口和浇筑点的温度;(7)模板作业记录和各部位拆模时间;(8)钢筋作业记录和各种构件、块体实际钢筋用量;(9)混凝土试件的实验成果;(10)混凝土质量检查记录和施工过程中的质量事故记录等。8.3.3 模板8.3.3.1 说明(1)承包人应负责模板的材料供应、设计、制作、运送、安装和拆除等所有模板作业。模板的设计、制作和安装应保证模板结构有足够的刚度和强度,能承受混凝土浇筑的振捣的侧向压力

26、和振动力,防止产生移位,保证混凝土结构外形尺寸准确,并有足够的密封性,以避免漏浆。(2)承包人应在模板加工前28天,按本协议施工图纸规定和监理人指示,提交一份涉及本工程各种类型模板(涉及特种模板)的材料品种和规格、模板的结构设计以及混凝土浇筑模板的制作、安装和拆除等的模板设计和施工措施文献,报送监理人审批。8.3.3.2 材料(1)模板和支架材料应优先选用钢材、钢筋混凝土或混凝土等模板材料。(2)模板材料的质量应符合本协议指明的现行国家标准或行业标准。(3)木材质量应达成等以上的材质标准,腐朽、严重扭曲或脆性的木材严禁使用。(4)钢模面板厚应不小于3mm,钢板面应尽也许光滑,不允许带凹坑,皱折

27、或其它表面缺陷。(5)模板的金属支撑件(如拉杆等)材料应符合本章第9.3节的有关规定。8.3.3.3 制作(1)模板的制作应满足施工图纸规定的建筑物结构外形,其制作允许偏差不应超过DL/T5144-2023中的相应的规定。(2)异形模板、滑动式、移动式模板、永久性特种模板的允许偏差,应按监理人批准的模板设计文献中的规定执行。(3)挡水坝段及消力池左右边墙采用大块悬臂组合钢模或自升式悬臂组合钢模。(4)溢流坝梯坎及曲面采用组合钢模安装。(5)溢流坝闸墩采用大块定型钢模。(6)廊道采用组合钢模安装,钢管脚手架支承。8.3.3.4 安装(1)应按施工图纸进行模板安装的测量放样,重要结构应设立必要的控

28、制点,以便检查校正。(2)模板安装过程中,应设立足够的临时固定设施,以防变形和倾复。(3)模板安装的允许偏差:大体积混凝土模板安装的允许偏差,应遵守DL/T5144-2023中相应的规定;结构混凝土和钢筋混凝土梁、柱的模板允许偏差,应遵守GB50204-2023相应的规定。8.3.3.5 模板的清洗和涂料(1)钢模板在每次使用前应清洗干净,为防锈和拆模方便,钢模面板应涂刷矿物油类的防锈保护涂料,不得采用污染混凝土的油剂,不得影响混凝土或钢筋混凝土的质量。若检查发现在已浇筑混凝土面沾染污迹,承包人应采用有效措施予以清除。(2)木模板面应采用烤涂石蜡或其它保护涂料。8.3.3.6 拆除(1)模板拆

29、除时限,除符合施工图纸的规定外,还应遵守下列规定:(2)不承重侧面模板的拆除,应在混凝土强度达成其表面及棱角不因拆模而损伤时,方可拆除;在墩、墙和柱部位在其强度不低于3.5Mpa时,方可拆除。底模应在混凝土强度达成有关规定后,方可拆除。(3)混凝土或钢筋混凝土结构承重模板的拆除应符合施工图纸规定,并应遵守本条第(1)项的规定。(4)经计算和实验复核,混凝土结构物实际强度已能承受自重及其它实际荷截时,应经监理人批准后,方能提前拆模。8.3.7.7 特种模板永久模板、滑升模板、拉模的设计、制造、安装和质量控制应按DL/T5144-2023和GBJ113-87有关的规定执行。特种模板拆除时限,由承包

30、人报送监理人审批。8.3.4 钢筋8.3.4.1 说明(1)承包人应负责钢筋现场运送、验收和保管,并应按本协议通用协议条款第3.23条规定,对钢筋进行进厂材质检查和验点入库,监理人认为有必要时,承包人应告知监理人参与检查和验点工作。(2)钢筋作业涉及本协议技术条款规定的钢筋、钢筋网、钢筋骨架等的制作加工、绑焊、安装和预埋工作。(3)若承包人规定采用其它种类的钢筋替代施工图纸中规定的钢筋,应将钢筋的替代报告报送监理人审批。8.3.4.2 钢筋的材质(1)钢筋混凝土结构用的钢筋应符合热轧钢筋重要性能的规定。(2)每批钢筋均应附有产品质量证明书及出厂检查单,承包人在使用前,应分批进行以下钢筋机械性能

31、实验:钢筋分批实验,以同一炉(批)号、同一截面尺寸的钢筋为一批,取样的重量不大于60kg;根据原附钢筋质量证明书或实验报告单,检查每批钢筋的外表质量,并测量每批钢筋的代表直径;在每批钢筋中,选取经表面检查和尺寸测量合格的两根钢筋各取一个拉力试件(含屈服点、抗拉强度和延伸率实验)和一个冷弯实验,如一组实验项目的一个试件不符合监理人规定数值时,则另取两倍数量的试件,对不合格的项目作第二次实验,如有一个试件不合格,则该批钢筋为不合格产品。(3)水工结构非预应力混凝土中,不得使用冷拉钢筋。8.3.4.3 钢筋的加工和安装(1)钢筋的表面应洁净无损伤,油漆污染和铁锈等应在使用前清除干净。带有颗粒状或片状

32、老锈的钢筋不得使用。(2)钢筋应平直,无局部弯折,钢筋的调直应遵守以下规定:采用冷拉方法调直钢筋时,级钢筋的冷拉率不宜大于4%;、级钢筋的冷拉率不宜大于1%;冷拔低碳钢丝在调直机上调直后,其表面不得有明显擦伤,抗拉强度不得低于施工图纸的规定。(3)钢筋加工的尺寸应符合施工图纸的规定,加工后钢筋的允许偏差不得超过规范规定的数值。钢筋弯钩弯折加工应符合DL/T5144-2023和GBJ113-87有关的规定。(4)钢筋焊接和钢筋绑扎应按GB50204-2023第四节和第五节的规定,以及施工图纸的规定执行。8.3.5 混凝土材料8.3.5.1 水泥(1)水泥品种:承包人应按各建筑物部位施工图纸的规定

33、,配置混凝土所需的水泥品种,各种水泥均应符合本技术条款指定的国家和行业的现行标准。(2)发货:每批水泥出厂前,承包人均应对制造厂水泥的品质进行检查复验,每批水泥发货时均应附有出厂合格证和复检资料。每批水泥运至工地后,监理人有权对水泥进行查库和抽样检测,当发现库存或到货水泥不符合本协议技术条款的规定期,监理人有权告知承包人停止使用。(3)运送:水泥运送过程中应注意其品种和标号不得混杂,承包人应采用有效措施防止水泥受潮。(4)贮存:到货的水泥应按不同品种、标号、出厂批号、袋装或散装等,分别放在专用的仓库或储罐中,防止因贮存不妥引起水泥变质,袋装水泥的出厂日期不应超过3个月,散装水泥不应超过6个月,

34、快硬水泥不应超过1个月,袋装水泥的堆放高度不得超过15袋。8.3.5.2 水(1)凡符合混凝土拌合用水标准JGJ63-89的水均可使用。(2)拌和用水所含物质不应影响混凝土的和易性和混凝土强度的增长,以及引起钢筋和混凝土的腐蚀。(3)水的PH值、不溶物、可溶物、氯化物、硫酸盐、硫化物的含量应符合规范规定。8.3.5.3 骨料(1)不同粒径的骨料应分别堆存,严禁互相混杂和混入泥土,装卸时,粒径大于40mm的粗骨料的净自由落差不应大于3m,应避免导致骨料的严重破碎。(2)细骨料的质量技术规定规定如下:细骨料的细度模数,应在2.43.0范围内,测试方法按SD105-82第3.0.1条有关的规定进行;

35、砂料应质地坚硬、清洁、级配良好;(3)粗骨料的质量技术规定规定如下:粗骨料的最大粒径不应超过钢筋最小净间距的2/3及构件断面最小边长的1/4,素混凝土板厚的1/2,对少筋或无筋结构,应选用较大的粗骨料粒径;施工中应将骨料按粒径提成下列几种级配:二级配:提成520mm和2040mm,最大粒径为40mm;三级配:提成520mm、2040 mm和 4080mm,最大粒径为80mm;采用连续级配或间断级配,应由实验或监理人拟定,如采用间断级配,应注意混凝土运送中骨料的分离问题。8.3.5.4 粉煤灰和其它活性掺和料(1)承包人应按施工图纸和监理人指示采购用于混凝土中的活性掺和料,承包人应将拟采购的活性

36、材料供应厂家、材料样品和产品说明书报送监理人批准。(2)活性材料应通过实验验证,其质量指标应符合下列标准:用于水泥和混凝土中的粉煤灰GB1596-91;粉煤灰混凝土应用技术标准GBJ146-90;水工混凝土掺用粉煤灰技术规范DL/T5055-96;其它经监理人批准的有关标准。(3)掺和料的运送和储存,应严禁与水泥等其它粉状材料混装,以避免交叉污染。8.3.5.5 外加剂(1)用于混凝土中的外加剂(涉及减水剂、加气剂、缓凝剂、速凝剂和早强剂等),其质量应符合SD108-83第2.0.1至2.0.3条的规定。(2)承包人应根据混凝土的性能规定,结合混凝土配合比的选择,通过实验拟定外加剂的掺量,其实

37、验成果应报送监理人审批。(3)不同品种的外加剂应分别储存,在运送过程中不得互相混装,以避免交叉污染。8.3.6 配合比8.3.6.1 各种不同类型结构物的混凝土配合比必须通过实验选定,其实验方法应按SD105-82有关规定执行。8.3.6.2 混凝土配合比实验前28天,承包人应将各种配合比实验的配料及其拌和、制模和养护和配合比实验计划报送监理人。8.3.6.3 混凝土配合比设计(1)承包人应按施工图纸的规定和监理人指示,通过室内实验成果进行混凝土配合比设计,并报送监理人审批。(2)水工混凝土水灰比的最大允许值应符合招标文献技术条款中表9-5的规定。(3)按施工图纸规定和监理人指示,大体积建筑物

38、内部混凝土的胶凝材料最低用量应通过实验拟定,并报送监理人审批。(4)混凝土的坍落度应根据建筑物的性质、钢筋含量、混凝土运送、浇筑方法和气候决定,尽量采用小的坍落度,混凝土在浇筑地点的坍落度可按招标文献技术条款中表9-6选定。8.3.6.4 混凝土配合比调整在施工过程中,承包人需要改变经监理人批准的混凝土配合比时,必须重新得到监理人批准。8.3.7 混凝土取样实验在混凝土浇筑过程中,承包人应按有关规范的规定和监理人的指示,在出机口和浇筑现场进行混凝土取样实验,并向监理人提交以下资料:8.3.7.1 选用材料及其产品合格证;8.3.7.2 试件的配料、拌和和试件的外形尺寸;8.3.7.4 实验成果

39、及其说明;8.3.7.5 不同水灰比与不同龄期的混凝土强度曲线及数据;8.3.7.6 不同掺和料掺量与强度关系曲线及数据;8.3.7.7 各种龄期混凝土的容重、抗压强度、抗拉强度、极限拉伸值、弹性模量、泊松比、坍落度和初凝、终凝时间等实验资料。8.3.8 拌和8.3.8.1 承包人拌制现场浇筑混凝土时,必须严格遵守承包人现场实验室提供并经监理人批准的混凝土配料单进行配料,严禁擅自更改配料单。8.3.8.2 承包人应采用固定拌和设备,设备生产率必须满足本工程高峰浇筑强度的规定,所有的称量、指示、记录及控制设备都应有防尘措施,设备称量应准确,其称量偏差不应超过DL/T5144-2023中相应的规定

40、,承包人应按监理人的指示定期校核称量设备的精度。8.3.8.3 拌和设备安装完毕后,承包人应会同监理人进行设备运营操作检查。8.3.8.4 混凝土拌和应符合DL/T5144-2023中相应的规定,拌和程序和时间均应通过实验拟定。且纯拌和时间不应小于招标文献技术条款中表9-7的规定。8.3.8.5 因混凝土拌和及配料不妥,或因拌和时间过长而报废的混凝土应弃置在指定地点。8.3.9 运送9.3.9.1 混凝土出拌和机后,应迅速运达浇筑地点,运送过程中不应发生分离、漏浆和严重泌水现象。8.3.9.2 混凝土入仓时,应防止离析,骨料粒径小于80mm的三级配混凝土其垂直下落距离不应大于2m。8.3.9.

41、3砼入仓方案采用液压履带吊、高架门机吊13m3砼罐直接入仓,保证砼入仓质量。8.3.10 浇筑8.3.10.1 说明(1)任何部位混凝土开始浇筑前8h(隐蔽工程为12h),承包人必须告知监理人对浇筑部位的准备工作进行检查,检查内容涉及:地基解决、已浇筑混凝土面的清理以及模板、钢筋、插筋、灌浆系统、预埋件、止水和观测仪器等设施的埋设和安装等,经监理人检查合格后,方可进行混凝土浇筑。(2)任何部位混凝土开始浇筑前,承包人应将部位的混凝土浇筑配料单提交监理人审核,经监理人批准后,方可进行混凝土浇筑。8.3.10.2 浇筑程序砼浇筑遵循自下而上原则,先基础回填砼、低板砼、碾压砼、常态砼、闸墩砼、边墙砼

42、再坝顶砼。总之,为满足总进度工期规定及施工过程中的临时调整,解决好生产关系,精心组织,合理安排,做到生产有序,特别是灌浆廊道、排水廊道及电梯井等细部结构与坝体之间的浇筑关系,是加快进度的关键。8.3.10.3 砼分层分块遵循基础特点及结构位置按23m层高划分块号浇筑。工程实行过程中,将各部位浇筑分层分块图报监理人审批。8.3.10.4 基础面混凝土浇筑(1)建筑物建基面必须验收合格后,方可进行混凝土浇筑工作。(2)岩基上的杂物、泥土及松动岩石均应清除,应冲洗干净并排干积水,如遇有承压水,承包人应制定引排措施和方法报监理人批准,解决完毕,并经监理人认可后,方可浇筑混凝土。清洗后的基础岩面在混凝土

43、浇筑前应保持洁净和湿润。(3)易风化的岩石基础及软基,在立模扎筋前应解决好地基临时保护层,在软基上进行操作时,应避免破坏或扰动原状土壤。(4)基岩面浇筑仓,在浇筑第一层混凝土前,必须先铺一层23cm厚的水泥砂浆,砂浆水灰比应与混凝土的浇筑强度相适应,铺设施工工艺应保证混凝土与基岩结合良好。8.3.10.5 混凝土浇筑作业(1)承包人应根据监理人批准的浇筑分层分块和浇筑程序进行施工。在廊道周边浇筑混凝土时,应使混凝土对称均匀上升,在斜面上浇筑混凝土时应从最低处开始,直到保持水平面。(2)不合格的混凝土严禁入仓,已入仓的不合格混凝土必须予以清除,并按本章第9.4.6.5款的规定弃置在指定地点。(3

44、)浇筑混凝土时,严禁在仓内加水。如发现混凝土和易性较差,应采用加强振捣等措施,以保证质量。8.3.10.6 浇筑的间歇时间(1)混凝土浇筑应保持连续性,浇筑混凝土允许间歇时间应按实验拟定,或按DL/T5144-2023中相应的规定执行。若超过允许间歇时间,则应按工作缝解决。(2)除经监理人批准外,两相邻块浇筑间歇时间不得小于72h。8.3.10.7 浇筑层厚度混凝土浇筑层厚度,应根据拌和、运送和浇筑能力、振捣器性能及气温因素拟定,且不应超过振捣器头长度的1.25倍。8.3.10.8 浇筑层施工缝面的解决在浇筑分层的上层混凝土层浇筑前,应对下层混凝土的施工缝面按监理人批准的方法进行冲毛或凿毛解决

45、。8.3.11 混凝土面的修整8.3.11.1 有模板的混凝土结构表面修整(1)有模板混凝土浇筑的成型偏差不得超过招标文献技术条款中表9-9规定的数据。(2)混凝土表面缺陷解决混凝土表面蜂窝凹陷或其它损坏的混凝土缺陷应按施工图纸规定进行修补,并直到监理人满意为止,并作好具体记录。修补前必须用钢丝刷或加压水冲刷清除缺陷部分,或凿去薄弱的混凝土表面,用水冲洗干净,应采用比原混凝土强度等级高一级的砂浆、混凝土或其它填料填补缺陷处,并予以抹平,修整部位应加强养护,保证修补出来牢固粘结,色泽一致,无明显痕迹。混凝土浇筑块成型后的偏差不得超过模板安装允许偏差的50%-100%,特殊部位(门槽等)应按施工图纸的规定。8.3.11.2 无模板混凝土结构表面的修整(1)各种无模板混凝土表面的允许平整度偏差,应符合标书技术条款相关规定。(2)无模混凝土表面的修整承包人应根据无模混凝土表面结构特性和不平整度的规定,采用整平板修整、木模刀修整、钢质修平刀修整和帚解决等不同施工方法和工艺进行表面修整,并应达成标书技术条款中9-10规定的允许平整度偏差规定。(3)无模混凝土表面的保湿为避免新浇筑混凝土出现表面干缩裂缝,应及时采用混凝土表面喷雾,或加盖聚乙烯薄膜,或其它方法,保持混凝土表面湿润和

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
