收藏 分销(赏)

落地式钢管脚手架施工方案.docx

上传人:丰**** 文档编号:3327678 上传时间:2024-07-02 格式:DOCX 页数:54 大小:344.50KB 下载积分:14 金币
下载 相关 举报
落地式钢管脚手架施工方案.docx_第1页
第1页 / 共54页
落地式钢管脚手架施工方案.docx_第2页
第2页 / 共54页


点击查看更多>>
资源描述

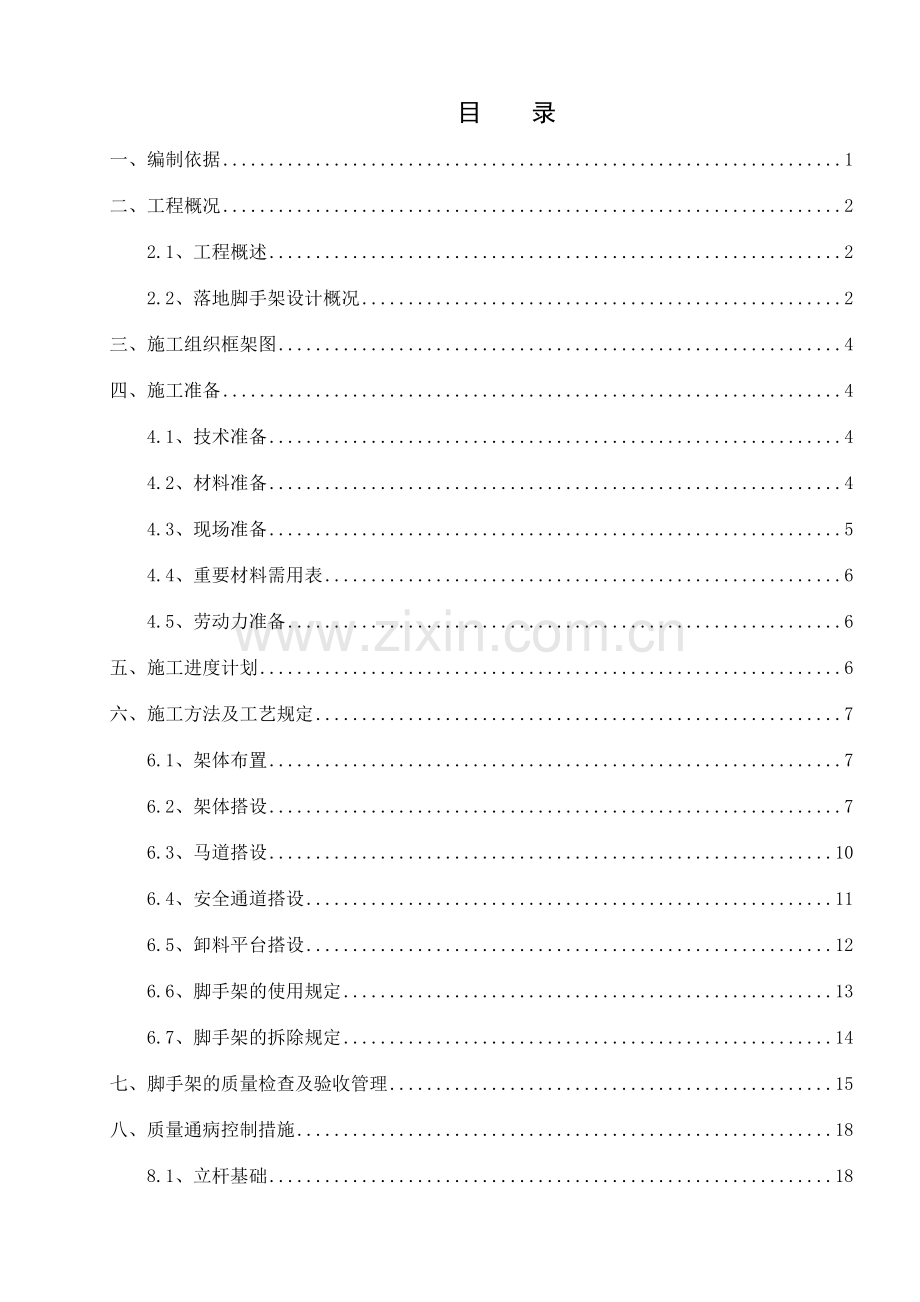

目 录 一、编制依据 1 二、工程概况 2 2.1、工程概述 2 2.2、落地脚手架设计概况 2 三、施工组织框架图 4 四、施工准备 4 4.1、技术准备 4 4.2、材料准备 4 4.3、现场准备 5 4.4、重要材料需用表 6 4.5、劳动力准备 6 五、施工进度计划 6 六、施工方法及工艺规定 7 6.1、架体布置 7 6.2、架体搭设 7 6.3、马道搭设 10 6.4、安全通道搭设 11 6.5、卸料平台搭设 12 6.6、脚手架的使用规定 13 6.7、脚手架的拆除规定 14 七、脚手架的质量检查及验收管理 15 八、质量通病控制措施 18 8.1、立杆基础 18 8.2、架体与建筑结构拉结(连墙件) 18 8.3、剪刀撑 18 8.4、架体内封闭防护 19 8.5、卸料平台 19 九、成品保护措施 19 十、安全环保措施 20 10.1、组织保证措施 20 10.2、技术保证措施 20 10.3、平常安全管理保证措施 20 10.4、安全文明施工管理措施 21 10.5、脚手架季节性施工安全措施 21 十一、施工应急救援预案 22 11.1、防止监控措施 22 11.2、项目部救援组织机构名单及职责 22 11.3、应急措施 23 11.4、事故报告程序流程图 24 十二、计算书 27 12.1落地式扣件钢管脚手架计算书 27 12.2落地式卸料平台扣件钢管支撑架计算书 38 十三、附图 47 一、编制依据 1、《钢管脚手架扣件》 GB15831-2023 2、《混凝土结构工程施工质量验收规范》 GB50204-2023 3、《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2023 4、《建筑施工高处作业安全技术规范》 JGJ80-2023 5、《建筑施工模板安全技术规范》 JGJ162-2023 6、《建筑施工安全检查标准》 JGJ59-2023 7、《中华人民共和国安全法》 8、《中华人民共和国消防法》 9、《安全网》 GB 5725-2023 10、大源核心区公建配套工程项目《施工组织设计》及施工图纸 二、工程概况 2.1、工程概述 序 号 项 目 内 容 1 工程名称 大源核心区公建配套工程 2 工程地址 高新区南部园区,位于成都市高新区益州大道中段 3 建设单位 成都高投建设开发有限公司 4 设计单位 中国建筑西南设计研究院有限公司 5 监理单位 四川康立项目管理有限责任公司 6 建设用地 总规划用地面积7299.96m2 7 建设规模 项目总用地面积7299.96m2,总建筑面积28831.26m2,其中地上建筑面积:13322.86m2,地下建筑面积:15508.40m2;建筑层数:地上6层,地下3层;建筑高度为27.35m。 8 结构形式 地下框剪,地上框架 9 质量规定 达成国家现行验收合格标准。 10 计划工期 660 个日历天,具体开工日期以业主和监理下达的开工令为准。 2.2、落地脚手架设计概况 本工程建筑高度为27.35m,地下室及地上结构施工均采用落地式双排钢管脚手架,分阶段搭设,东侧采用自地下室一次搭设到顶,架体高度40.2m,地上部分架体最大高度为29m,地下室部分架体高度为16.5m,计算时以最大搭设高度(40.2m),地基承载力按最小170kN/m2(粘土层),考虑到钢管磨损,以φ48*2.8mm进行计算,钢管强度折减系数取0.85进行计算。此工程属多层公共建筑,安全工作尤为重要,特别是外架防护更要特别重视,根据本工程特点,采用落地式双排钢管脚手架,落地外架搭设至外墙顶并高于结构面不少于1.2m。 经计算得:外架采用φ48*3.0mm的钢管搭设,步距为1.8m,立杆纵距为1.5m,立杆横距为0.8m,连墙件为二步三跨进行设立,内立杆距离结构外边线宜为200mm,但不大于300mm且不得小于150mm。 连墙件在结构上预埋φ48*3.0mm钢管作为拉结点,如连墙件遇地下室挡墙时,连墙件采用M12止水螺杆,并与连墙杆焊接连接,单面搭接焊长度为120mm。 外立杆每步中间设立一道水平横杆,作为防护栏杆。 外架外立面应满布剪刀撑,剪刀撑应从脚手架纵向两端搭起,剪刀撑应联接3~4根立杆。剪刀撑的斜杆与水平面的夹角为45度至60度。 每层操作平台必须满铺脚手板,外侧设两道护栏,护栏高度不得小于1.2m,底部设200mm高木踢脚板,并刷黄黑相间安全警示色。外立杆必须满挂密目安全网。 外架首层必须采用木模板做硬防护,下挂水平安全兜网,同时每隔三层应增设一道。 三、施工组织框架图 四、施工准备 4.1、技术准备 1、熟悉图纸,拟定脚手架的防护围护及内部防护形式。 2、本方案实行前,项目技术负责人应当向现场管理人员和作业人员进行安全技术交底,脚手架搭设前责任工长应再按本专项方案的规定对搭设和使用人员进行技术交底。 4.2、材料准备 结合本工程结构特点以及钢管规定刚度好、强度高的优点,本工程外脚手架采用扣件式钢管脚手架,在选材方面需遵循以下原则: 1、钢管 (1)脚手架钢管采用焊接钢管。 (2)钢管应为力学性能适中的Q235钢,其力学性质应符合国家现行标准《碳素结构钢》中Q235A钢的规定。 (3)钢管的截面尺寸应为φ48*3.0mm。用于立杆、纵向水平杆、剪刀撑和斜杆的钢管长度为4~6m(这样的长度一般重25kg以内,适合人工操作)。用于横向水平杆(小横杆)的钢管长度为1.2m,以适应脚手架宽的需要。 (4)钢管质量的检查规定 a.钢管质量检查规定应符合下表: 项次 检查项目 验收规定 新管 1 产品质量合格证 必须具有 2 钢管材质证明书 3 表面质量 表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯 4 外径,壁厚 允许偏差<0.50mm,<0.35mm 5 端面 应平整,端面切斜的偏差<1.70mm 6 防锈解决 必须进行防锈解决,度锌或刷防锈漆 旧管 7 钢管锈蚀限度应每年检查一次 管壁上锈蚀的深度,不得超过0.50mm 8 其它项目同新管项次3、4、5 同新管3、4、5 b.钢管应无裂纹,两端面应平整,严禁打孔。 2、扣件 (1)应使用与钢管管径相配合的、符合我国现行标准的可锻铸铁扣件。 (2)技术规定 a.扣件应采用机械性能不低于KTH330-08的可锻铸铁制作。 b.铸铁不得有裂纹、气孔;不宜有缩松、砂眼或其它影响使用的铸铁缺陷;并应将影响外观质量的粘砂、披缝、毛刺、氧化皮等清除干净。 c.扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好。 d.扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应不小于1mm。 e.当扣件紧夹钢管时,开口处的最小距离应不小于5mm。 f.扣件表面应进行防锈解决。 3、脚手板 本工程脚手板选用300*4000*50mm的木质脚手板,木脚手板材质需需符合《木结构设计规范》。 4、密目网 密目网应采用阻燃安全网,规定孔目不小于2023目/㎡,其续燃阴燃时间不大于4s。 4.3、现场准备 脚手架地基应平整夯实;脚手架地基应有可靠的排水措施,防止积水浸泡地基。 定距定位。根据构造规定在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用油漆点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空,立杆下垫50*100*100mm的垫木。 4.4、重要材料需用表 序号 材料名称 规格型号 数量 备注 1 钢管 φ48*3.0 30000m 2 扣件 各种规格 20230个 3 安全密目网 >2023目/m2 10000m2 4 脚手板 300*4000*50mm 10m3 4.5、劳动力准备 1、脚手架搭设施工人员应是按现行国家标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工,上岗人员应定期体检,合格后方可持证上岗。 2、整个外脚手架工程将涉及到搭设、维护及拆除三个阶段,根据各个阶段的不同工作内容,劳动力的需用情况不同。本工程主体施工进度规定较快,外脚手架工作量较大,需投入较多劳动力。外脚手架维护阶段需用劳动力较少,本工程劳动力需用情况见下表: 阶段 外脚手架搭设阶段 外脚手架维护阶段 外脚手架拆除阶段 工种 架子工 架子工 架子工 人数 20 8 20 工作 内容 外脚手架搭设,悬挂安全网,进行层间封闭以及外脚手架上垃圾及杂物的清理 外脚手架的平常围护,配合外装修做好外脚手架的修改,及时清理外脚手架上垃圾及杂物 拆除外脚手架,将所有材料运至指定堆场,清理外脚手架拆除范围内的所有垃圾及杂物 五、施工进度计划 脚手架搭设根据现场施工进度早于主体结构施工。 六、施工方法及工艺规定 6.1、架体布置 外脚手架架体立杆纵距1.5m,步距1.8m,横距0.8m,立杆距结构宜为200mm,但不大于300mm且不得小于150mm,连墙件采用二步三跨进行设立,地上结构在结构梁板上预埋φ48*3.0钢管作为拉结点,地下室部分在地下室外墙上预埋M12对拉止水螺栓作为拉节点。所有立杆底部设立木垫块。每层操作平台必须满铺跳板,采用木跳板做硬防护,外侧设二道护栏,护栏高度不得小于1.2m,底部设200mm高木踢脚板。架外立杆必须满挂密目安全网,木踢脚板每隔2层通长设立,木踢脚板需刷黄黑相间油漆,剪刀撑按45~60°通长设立并刷红白油漆。 立杆与结构之间的空隙应满铺木脚板、悬挂安全平网以防物品坠落,结构边沿应按规定搭设安全防护栏杆。 在南北楼后浇带处设立一个之字形上人马道。 6.2、架体搭设 1、立杆 在竖立杆时,要注意杆件长短搭配使用,立杆接头除顶层可采用搭接外,其余必须采用对接扣件对接,搭接时搭接长度Ld≥1m,用不少于三个旋转扣件扣牢。 立杆接头与相近大横杆的距离不宜大于步高的三分之一,相邻立杆接头应互相错开,不应在同步高和同一跨距内,相邻接头的高度必须>500mm。 立杆垂直度偏差不得大于架高的1/200。 2、大横杆(纵向水平杆) 大横杆长度不宜小于三跨,大横杆对立杆起约束作用,故立杆与大横杆必须采用直角扣件扣紧,不得漏掉。 上下相邻的大横杆应错开布置,在立杆的里、外两侧,以减少立杆的偏心受荷的情况。 同一排大横杆的水平偏差不大于该片脚手架总长度的1/250且不大于50mm。大横杆应采用对接扣件连接,如采用搭接时,搭接长度Ld>1000mm,并用三个旋转扣件扣牢。大横杆接头与相邻立杆距离不大于立杆纵距的1/3。 同一水平的和上下相邻的两根大横杆的接头均应互相错开,不得出现在同一跨间内,相邻的接头水平间距应不小于500mm。 3、小横杆(横向水平杆) 小横杆紧贴立杆布置,搭于大横杆之下,用直角扣件扣紧,对贴近立杆的小横杆亦可紧固在立杆上,在任何情况下不得拆除贴近立杆的小横杆。 作业层上非主节点处的小横杆,宜根据支撑脚手板的需要等间距设立,最大间距不应大于纵距的1/2。 最下部的一排小横杆布置在扫地杆的下方。 4、剪刀撑 在立杆外侧面满设剪刀撑。剪刀撑应从脚手架纵向两端搭起,剪刀撑应联系3~4根立杆。剪刀撑的斜杆与水平面的夹角为45度至60度,搭设时,将一根斜杆扣在立杆上,另一根扣在小横杆的伸出部分上,以避免相交时斜杆别弯。 剪刀撑应沿架高连续布置,在相邻两排剪刀撑之间,每隔10~15m加设一组剪刀撑;剪刀撑的斜杆除两端用旋转扣件与脚手架的立杆或大横杆扣紧外,中间当需增长2至4个扣结点。剪刀撑接头采用搭接,搭接长度≥1000mm,并不少于三只连接扣件。 5、脚手板 脚手板采用对接平铺,对接处其下两侧支撑小横杆间距应不大于200mm,铺板时严禁出现端头超过支撑横杆200mm的探头板。纵向铺设时,其下支撑横杆间距≤1.4m。采用钢笆网片时两端必须用双股14#铁丝与小横杆绑牢。 6、脚手架各杆件相交伸出的端头均应大于10cm,以防止杆件滑脱。 7、变截面处架体布置 脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm。 8、连墙件 连墙杆均采用刚性连接,三步三跨设立。地上结构在结构梁上预埋φ48*3.0mm短钢管作为连墙件拉结点。 地下室挡墙连墙件采用M12止水螺杆与架体刚性连接,单面焊接长度不小于10倍螺杆直径,即120mm; 拉结点应保证牢固,防止其移动变形,且尽量设立在外架大小横杆接点处。连墙件不得随意拆除。 6.3、马道搭设 1、定距定位 由于施工现场场地狭小,上人马道采用之字型马道,地下室马道设立在东侧中部后浇带处,马道宽度0.95m。地上马道设立在西侧,南北楼各设一个,如有变动根据现场实际情况调整。 根据规定放出马道及各立杆位置,并作好标记,架体立杆纵向间距1.5m,立杆横向间距均为0.95m。脚手架下垫通长木脚手板,准确地放在定位线上,必须铺放平稳,不得悬空。 2、钢管搭设 纵、横向扫地杆:纵向扫地杆采用直角扣件固定在距底座上皮200mm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。立杆布置在大横杆外侧,立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头不能出现在同步同跨内,并在高度方向错开的500mm以上;扣件接头中心距主节点(大横杆、立杆节点处)的距离控制在600mm以内。每排立杆要成一条直线,纵横向垂直。 立杆布置在大横杆外侧,立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头不能出现在同步同跨内,并在高度方向错开的500mm以上;扣件接头中心距主节点(大横杆、立杆节点处)的距离控制在600mm以内。每排立杆要成一条直线,纵横向垂直。 大横杆:大横杆置于小横杆之下(扫地杆处大横杆置于小横杆之上),用直角扣件与立柱扣紧,采用6m长的钢管,大横杆步距均为1800mm。 小横杆:每个立杆与大横杆相交处(即主节点),都必须设立一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于150mm。需要时可在两立柱之间再等间距增设小横杆,小横杆伸出两边大横杆边沿距离不小于100mm。 脚手板:脚手板采用300*4000*50mm的木脚手板。脚手板必须至少设立在三根横向水平杆上,并在两端用直径4mm的镀锌铁丝箍绕2~3圈固定。脚手板应平铺、满铺、铺稳,端头处避免出现探头及空挡现象。并在脚手板上用20*30方木设防滑条,间距300mm。马道休息平台宽1.5m,满铺脚手板,休息平台应搭设在至少三根横向水平杆上。 挡脚板:马道和休息平台处应设立黄黑相间木挡脚板,挡脚板高度应不小于200mm。 扶手做法:马道和休息平台处应设立栏杆扶手兼做防护栏杆。栏杆设立两道,600、1200mm处各设立一道。 做法详见附图。 6.4、安全通道搭设 1、工艺流程 材料配备→定距定位→纵向扫地杆→立杆→横向扫地杆→大横杆→小横杆→斜撑→防砸措施→马道搭设 2、安全通搭设长度为自外脚手架向外3m。 3、钢管搭设 (1)纵、横向扫地杆搭设:纵向扫地杆采用直角扣件固定在距底座下皮200mm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。 (2)立杆搭设:立杆采用3m长钢管,布置在大横杆外侧,立杆与大横杆采用直角扣件连接。立杆间距1500mm,每排立杆要成一条直线,纵横向垂直。 (3)大横杆搭设:大横杆置于小横杆之下(扫地杆处大横杆置于小横杆之上),用直角扣件与立柱扣紧,采用3m和5m长钢管搭设,采用对接扣件连接,节点互相错开,第一道大横杆距纵向扫地杆1800mm,依次向上步距为1800mm、700mm。 (4)小横杆搭设:在立杆与第二道、第三道大横杆接点处均设立小横杆,采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于150mm,小横杆伸出两边大横杆边沿距离不小于100mm。 (5)斜撑搭设:在安全通道的左右两个侧面设立斜撑(如附图),斜杆两端扣件与立杆连接点距离不大于200mm,最下面的斜杆与立杆的连接点离地面不大于500mm,端头触地。斜撑用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线距主节点的距离不大于150mm。斜撑的斜杆除两端用旋转扣件与架体的立杆或大横杆扣紧外,在其中间加设2~4个扣件点。 (6)防砸措施:在顶部第一、第二道小横杆上铺设脚手板,脚手板采用长4m的木脚手板。脚手板至少设立在三根横向水平杆上,并在两端用直径1.2mm的镀锌铁丝箍绕2~3圈固定。脚手板应平铺、满铺、铺稳,端头处避免出现探头及空挡现象。安全通道外立面要满挂全封闭式的密目安全网。密目网采用1.5×6.0m的规格,用风绳(尼龙绳)绑扎在横杆外立杆里侧。在两层脚手板之间满挂一道安全网(两层),绑在纵横向水平杆,保证绑扎牢固。 安全通道立面图 6.5、卸料平台搭设 1、搭设参数 根据现场布置拟定落地式卸料平台的位置。落地式卸料平台搭设高度不超过10m,尺寸为3.6m*4.2m,单个卸料平台载重不超过0.8T。 根据规定放出平台及各立杆位置,并作好标记,架体立杆纵横向间距0.6m,水平杆步距均为1.2m。平台面由木跳板及木模板组合,平台三面搭设防护栏杆,高出作业面1.2米,拦腰杆间距600mm,垫在板下的最上排的水平杆间距300mm,保证板的受力均匀,底部设立200mm高踢脚板。 2、平台搭设 纵、横向扫地杆:纵向扫地杆采用直角扣件固定在距底座上皮200mm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。立杆布置在大横杆外侧,立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头不能出现在同步同跨内,并在高度方向错开的500mm以上;扣件接头中心距主节点(大横杆、立杆节点处)的距离控制在600mm以内。每排立杆要成一条直线,纵横向垂直。 立杆布置在大横杆外侧,立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头不能出现在同步同跨内,并在高度方向错开的500mm以上;扣件接头中心距主节点(大横杆、立杆节点处)的距离控制在600mm以内。每排立杆要成一条直线,纵横向垂直。 横杆:横杆交错布置,用直角扣件与立柱扣紧,采用通长钢管,横杆步距均为1200mm。 脚手板:脚手板采用长4m的木脚手板。脚手板在两端用直径4mm的镀锌铁丝箍绕2~3圈固定。脚手板应平铺、满铺、铺稳,端头处避免出现探头及空挡现象。并在脚手板上用木工板进行全封闭,用铁钉钉牢。 挡脚板:平台四周应设立挡脚板,挡脚板高度应不小于200mm。 防护栏杆:平台应设立不低于1.2m防护栏杆。栏杆设立两道,600、1200mm处各设立一道。防护栏杆立杆与平台立杆间距相同。 标记标牌:卸料平台四周悬挂限重牌 成都市第七建筑工程公司 限载0.8吨 6m钢管 40根 模板 1.6立方 4m钢管 60根 木方 1.6立方 1.5m钢管 160根 扣件 500个 6.6、脚手架的使用规定 1、在架面上堆放的材料应码放整齐、稳固,不得超过脚手架的安全使用荷载。不影响施工操作和人员通行,严禁上架人员在架面上跑动、退行。 2、作业人员在架上的最大作业高度以可以进行正常作业为度,严禁在脚手板上加垫器物,或用单块脚手板以增长操作高度。 3、在作业中,严禁随意拆除脚手架的基本构件、整体性杆件、连接紧固杆和连墙件。确因操作需要临时拆除时,必须经安全主管人员批准,采用相应填补措施,并在作业完后及时恢复。 4、工人在架上作业时,应注意个人安全保护和别人安全,避免发生碰撞、落物,严禁在架上嬉戏和坐在栏杆上等不安全处休息。 5、人员上下必须走安全防护的出入通道(马道),严禁攀越脚手架上下。 6、工人上架作业前,各小组先行检查有无影响安全作业的问题存在,在排除和解决后方可作业,发生异常和危险情况时,应立即告知架上人员撤离。 7、每步架作业完毕后,必须将多余的材料、物品移至室内,工人收工前应清理架面,将材料堆放整齐,垃圾清扫干净,在任何情况下严禁自架上向下抛掷材料物品和倾倒垃圾。 8、首层墙体采用大模板时,大模板严禁直接压在外架上,以防止外架超载而发生安全事故。 6.7、脚手架的拆除规定 1、拆除前必须完毕以下准备工作: 全面检查脚手架的扣件连接、连墙件、支撑体系是否符合构造规定;根据检查结果补充完善施工方案中的拆除顺序和措施,经主管部门批准后实行;由工程施工负责人进行拆除安全技术交底;清除脚手架上杂物及地面障碍物。 2、拆除应符合以下规定: 脚手架拆除与搭设顺序相反,必须遵循先搭后拆、后搭先拆的原则,从脚手架顶端拆除其顺序为:安全网→防护栏杆→挡脚板→脚手板→小横杆→大横杆→立杆→连墙件→纵向支撑。拆除顺序应逐层由上而下进行,严禁上下同时作业。 所有连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应大于二步,如高差大于二步,应增设连墙件加固。 在拆除过程中凡已松开的杆件应及时拆除,避免误扶和强靠已松脱连接的杆件。当脚手架分段、分立面拆除时,对不拆除的脚手架两端,应先按规定设立连墙件和横向支撑加固。 3、卸料应符合以下规定: 拆除的杆件配件应以安全的方式运出和卸下,必须绑扎牢固才可吊下,严禁向下抛掷,拆除过程中应做好配合、协调工作,严禁单人进行拆除较重杆件等危险性作业。 运至地面的构配件应及时检查整修与保养,并按品种、规格随时码堆存放,置于干燥通风处,防止锈蚀。 4、脚手架拆除时需设立警戒线,并张拉警戒条,保证脚手架的安全拆除。 七、脚手架的质量检查及验收管理 1、搭设人员规定 (1)脚手架搭设人员必须是经国家现行标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工。 (2)搭设脚手架人员必须戴好安全帽、系好安全带,穿防滑鞋。安全操作规程进行操作作业。 2、在每层脚手架施工完毕后,安全、工程等各部门进行检查验收,检查合格后填写验收单,合格后方可进行上部架体的搭设和使用。 3、在搭设过程中或搭设完毕,如需使用,必须由施工负责人组织相关人员进行检查验收,符合规定后方可上人。 4、架子未经检查、验收前,除架子工外,严禁其别人员攀登,验收合格后任何人不得拆改;需做局部拆改时,需经施工负责人批准后由架子工操作。 5、建立有效的外架安全管理机构和定期检查、复查制度,由安全主管主持检查和验收。 6、外脚手架的验收阶段 (1)基础竣工后及脚手架搭设前; (2)作业层上施加荷载前; (3)每搭设完6m-8m高度后; (4)达成设计高度后; (5)遇有六级强风及以上风或大雨后,冻结地区解冻; (6)停用超过一个月 7、外脚手架的检查验收 脚手架验收的内容 (1)杆件的设立和连接,连墙件、支撑等的构造是否符合规定。 (2)底座是否松动,立杆是否悬空; (3)扣件螺栓是否松动; (4)立杆的沉降与垂直度的偏差是否符合规定; (5)安全防护措施是否符合规定;是否超载。 脚手架的技术规定与允许偏差 (1)外脚手架检查项目一览表1: 项次 项 目 技术规定 允许偏差(mm) 检查方法与工具 1 立杆垂直度 最后验收垂直度 — ±100 经纬仪 搭设中检查的垂直度 H=2 ±7 H=10 ±14 H=20 ±28 中间档次采用插值法 2 间距 步距 — ±20 钢板尺 纵距 ±50 横距 ±20 3 纵向水平杆高差 一根杆的两端 — ±20 水平仪 同跨内两根纵向水平杆高差 — ±10 4 脚手架横向水平杆外伸长度偏差 外伸150mm -50 钢板尺 5 扣 件 安 装 主节点处各扣件中心点互相距离 a≤ 150mm 钢卷尺 同步立杆上两个相隔对接扣件的高差 A≥ 500mm 钢卷尺 立上的对接扣件置主节点的距离 a≤ h/3600mm 钢卷尺 纵向水平杆的对接扣件置主节点的距离 a≤la/3 150mm 钢卷尺 扣件螺栓拧紧扭力矩 40~ 60Nm — 扭力扳手 6 剪刀撑斜杆与地面的倾角 60o — 角尺 7 脚手板外伸长 对接 a=130~150mm l≤150mm 钢卷尺 八、质量通病控制措施 8.1、立杆基础 1、现象 (1)基础未夯实找平,未设立底座,底座下未设立垫板,少排水措施; (2)扫地杆设立高度不合理,连续长度范围内设立不齐全。 2、防治措施 (1)根据地耐力设计基础作法,回填土分层夯实达成规定后,浇筑10cm厚砼基础,搭设时将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,同时设立排水沟(注:标准底座尺寸:150×150×8钢板上部焊φ57×35,长度L=150cm;垫板尺寸:厚50cm,长≥2023mm,宽200mm); (2)离地面(挑梁)20cm处,在连续长度范围内设立纵、横向扫地杆。 8.2、架体与建筑结构拉结(连墙件) 1、现象 (1)连墙件设立比较随意,并未按照施工方案中拟定的作法去做; (2)脚手架搭设高度在24m以下时采用的柔性拉接不合规定,在24m以上时,刚性连接形式多样不规范; (3)搭设脚手架时,往往连墙杆件较滞后搭设,拆除脚手架时,连墙杆件较先拆除,使用期间时(外粉作业时),还存在擅自拆除连墙件的现象。 2、防治措施 (1)连墙杆位置应在方案中拟定,并绘制作法详图,不得在作业中随意设立; (2)脚手架搭设高度在24m以下采用柔性拉接应同时增长支顶措施,在24m以上时不准采用柔性连接,必须刚性连; (3)在搭设脚手架时,连墙杆应与其它杆件同步搭设,在拆除脚手架时,应在其他杆件拆到连墙杆高度时,最后拆除连墙杆,严禁在使用期间拆除连墙杆件。 8.3、剪刀撑 1、现象 (1)剪刀撑设立角度偏大,搭接接长偏短,搭接扣件数目不够,剪刀撑斜杆连接不合规定; (2)剪刀撑设立较随意,未连续设立,底部斜杆的下端不到底。 2、防治措施 (1)每组剪刀撑跨越立杆根数为5-7根(>6m),斜杆与地面夹角在45°-60°之间,搭接长度不小于1000mm,设立3个以上旋转扣件与立杆或伸出的小横杆连接; (2)剪刀撑应根据方案规定设立,不得在施工中随意设立,在外侧立面沿长度和高度连续设立,底部斜杆的下端应置于垫板上。 8.4、架体内封闭防护 1、现象 (1)脚手架的外侧未及时用密目式安全网防护,作业层上脚手板未满铺,脚手架外侧少防护栏杆和挡脚板; (2)脚手架与建筑物之间的马槽部位少防护; (3)脚手架的搭设常滞后于建筑物的高度。 2、防治措施 (1)脚手架外侧按规定设立密目安全网,安全网设立在外排立杆的里面,用合乎规定的系绳将网周边每隔45cm(每个环扣间隔)系牢在钢管上,作业层脚手板应满铺,同时应在脚手架外侧大横杆与脚手板之间按临边防护的规定设立防护栏杆和挡脚板; (2)脚手架与建筑物之间马槽部位应从作业层起往下每层封死; (3)脚手架应随施工进度搭设且应超过作业层一步架或高出作业层1.5m。 8.5、卸料平台 1、现象 (1)卸料平台无方案,少设计图纸,制作简朴; (2)卸料平台与脚手架相连,未设立规定使用规定和限定荷载的标志牌。 2、防治措施 (1)施工现场合用的各处卸料平台必须单独专门做出设计并绘制施工图纸,制作成定型化、工具化的结构,应能简朴合理的与建筑结构连接; (2)卸料平台自成受力系统,严禁与脚手架的连接,在明显处应设立标志牌,规定使用规定和限定荷载。 九、成品保护措施 1、在作业中,严禁随意拆除脚手架的基本构架杆件、整体性杆件、连接紧固件和连墙件。确因操作规定需要临时拆除时,必须经主管人员批准,采用相应填补措施,并在作业完毕后,及时予以恢复。 2、在每步架的作业完毕后,必须将架上剩余材料物品移至上(下)步架或室内;每日收工前应清理架面,将架面上的材料物品堆放整齐,垃圾清运出去;在作业期间,应及时清理落入安全网内的材料和物品。在任何情况下,严禁自架上向下抛掷材料物品和倾倒垃圾。 3、在冬期施工期间,霜雪天后要及时对脚手架进行清扫,并要采用防滑措施。 十、安全环保措施 10.1、组织保证措施 项目经理部成立以项目经理为组长,技术负责人、责任工长、安全工程师为副组长,安全员、工长、劳务队负责人、劳务队劳务队架子工工长为成员的安全安全领导小组。 10.2、技术保证措施 1、项目总工组织项目经理部技术生产人员熟悉熟悉本工程结构建筑图纸,搜集有关标准,学习有关的规范、规程和法规。 2、编写安全及技术专项方案。由公司技术质量部和安所有审核,最后由公司总工程师审批,再报监理审批。 3、施工前根据专项方案写出书面技术交底,对架体的搭设和梁、板模板支立人员进行具体的交底工作。 4、脚手架在搭设完毕后,由项目技术负责人组织验收,验收人员应涉及项目技术人员、项目安全、质量、施工人员,监理单位的总监和专业监理工程师。验收合格,经施工单位项目技术负责人及项目总监理工程师签字后,方可进入后续工序的施工。 5、架子未经检查验收严禁其别人员攀登,验收合格后任何人不得擅自拆改,需做局部拆改时,须经施工单位项目技术负责人及项目总监理工程师签字批准,由架子工进行整改。 10.3、平常安全管理保证措施 1、所有高处作业人员应学习高处作业安全知识及安全操作规程,特种高处作业人员应持证上岗。工人上岗前应依据有关规定接受专门的安全技术交底,并办好签字手续。从事高处作业人员,应定期体检,对身体不适或上岗前喝过酒工人不准上岗作业。 2、搭设和拆除架体时,操作人员应佩戴安全帽、系安全带、穿防滑鞋。安全帽和安全带应定期检查,不符合者严禁使用。 3、作业时,钢管、扣件等构配件不得随意堆放,应放平放稳,严禁滑落。脚手架或操作平台上临时堆放的模板不宜超过3层,连接件应放在箱盒或工具袋中,不得散放在脚手板上。脚手架或操作平台的施工总荷载不得超过其设计值。 4、吊装前,应设专人指挥。吊装机械位置应事先调整适当,吊装稳起稳落,就位准确,严禁大幅度摆动。操作人员和指挥必须站在安全可靠的地方,防止意外伤人。 5、脚手架上架设的电线和使用的电动工具,不得超过36V的低压电源。高压电源的固定应使用绝缘橡胶材料。 6、遇6级或6级以上大风时,应暂停高处作业。雨、雪、霜后应先清扫施工现场,方可进行施工。 7、拆除架体应经技术人员批准。拆除作业必须由上而下逐层进行,严禁上下同时作业。连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。 8、拆除如遇半途停歇,应将已拆松动、悬空、浮吊的模板或支架进行临时支撑牢固或互相连接稳固。对活动构件必须一次拆除。 9、项目部应按类别,有针对性地将各类安全警示标志悬挂于施工现场各相应部位。 10.4、安全文明施工管理措施 1、脚手架搭设过程中架子工应系安全带,佩戴好安全帽。下部架体达成验收高度未经验收严禁搭设上部架体。 2、脚手架搭设过程中脚手架下部应严禁无关工种作业,以免导致人员伤亡。 3、本工程脚手架垂直防护网均采用密目安全网封闭,密目安全网挂设在外排架的内侧。马道外侧需用安全密布网封闭。 4、操作层必须满铺脚手板,不得有空隙,探头板离墙面距离不得大于20cm。 5、脚手架下面设水平网,水平网均为标准承力网。 6、脚手架外侧均设立护身栏杆,并设立一道挡脚板,并刷红白相间油漆,间隔15cm。 7、脚手架和马道横竖杆刷黄色油漆,剪刀撑刷红白相间的油漆,间隔40cm。 10.5、脚手架季节性施工安全措施 1、雨季施工安全措施 (1)施工过程中,应随时观测脚手架的变化情况,大风雨过后,要观测有无变化,发现问题及时解决。 (2)架子四角应设避雷装置,防止脚手架受雷击损坏。 (3)六级及六级以上大风和雾、雨天应停止脚手架作业,雨、雾后上架操作应有防滑措施。 (4)工地临时用电线路的架设及脚手架接地、避雷措施等均应按国家现行标准《施工现场临时用电安全技术规范》(JGJ46-2023)的有关规定执行。 2、冬季施工安全措施 (1)对高空作业的人员要作好安全教育,对的使用安全防护用品,遇有大雪或五级以上大风时应停止高空作业,以保证安全。 (2)加强对架子工的管理,严禁违章作业,严守操作规程,管理人员要经常检查,以防事故发生。 十一、施工应急救援预案 针对施工中也许发生的高处坠物、物体打击、机械伤害、触电、火灾、中毒、撞伤、煤气爆炸、架体失稳等事故,制定相应的防止和应急措施。 11.1、防止监控措施 1、项目经理部每月组织一次安全教育,班组运用班前发言进行安全教育,根据规定组织考试。 2、每年对抢险队进行一次安全知识或法规及抢险、伤员抢救训练,根据情况可以请专职医生进行讲学教育等。 3、针对施工现场因工伤亡或中毒事故,制订安全管理制度,制订事故报告及调查解决制度,根据制度规定,由安全员根据管理制度实行监督检查,如发生事故一方面由事故发现者向现场值班员或主管领导、经理报告,并逐级上报公司安全管理部门和公司主管领导,同时根据事故情况,保护好现场,并组织有关人员进行抢救,按照“三不放过”的原则进行教育。 4、若出现以上情况,一方面由当天值班人员向当月安全值班领导报告,再由当月安全值班领导向经理部主管领导报告。并且及时到达现场进行指挥,组织施工现场人员及外埠工人根据情况进行自救,并立即跟抢救中心联系。 11.2、项目部救援组织机构名单及职责 1、人员职责: (1)侯进安(项目经理)负责现场,任务是掌握了解事故情况,组织现场抢救。 (2)赵永红(项目副经理)负责联络,任务是根据指挥小组命令,及时布置现场抢救,保持与本地医疗、建设行政主管部门及劳动部门等单位的沟通。 (3李煜及现场安全员负责维持现场秩序,做好当事人、周边人员的问讯记录。 (4)各成员职责:在副队长的指挥下对紧急情况进行解决或救护,并在解决或救护过程中提供人力、物力、交通等的具体保障,组织人员疏导、维护现场秩序,做好安全保卫。 2、重要联系方式 组 长:侯进安 电话: 副组长:赵永红 电话: 陶义宁 电话: 组 员:李 煜 电话: 胡平钟 电话: 陈 源 电话: 赵 刚 电话: 11.3、应急措施 1、触电事故 发生电击后必须一方面切断电源,关闭开关或用绝缘物体挑开电线、电器,或用带木柄(干燥)的斧头砍断电线,千万不可用手直接拉病人。呼吸停止者,立即行口对口人工呼吸,继以气管插管,用呼吸机维持呼吸。心跳停止者,立即在心前区叩击数下,如无心跳,则行胸外心脏按摩,有条件者可考虑开胸直接挤压心脏;病人复苏后尚须进行综合治疗。 2、高空坠落 当有人自高处坠落摔伤时,应注意摔伤及骨折部位的保护,避免因不对的的抬运,使骨折错位导致二次伤害。疑似脊椎骨折必须用木板床水平搬动,绝对禁忌头、躯体、脚不平移动。注意保暖及现场抗休克。有创口则应包扎及止血。患者骨折端初期应妥善地简朴固定。固定的松紧要合适,不能太紧或太松。固定期可紧贴皮肤垫上棉花、毛巾等松软物,
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
