收藏 分销(赏)

地源热泵施工组织设计方案.doc

上传人:精*** 文档编号:3323975 上传时间:2024-07-02 格式:DOC 页数:35 大小:144.04KB
下载 相关 举报
地源热泵施工组织设计方案.doc_第1页
第1页 / 共35页
地源热泵施工组织设计方案.doc_第2页
第2页 / 共35页
地源热泵施工组织设计方案.doc_第3页
第3页 / 共35页
地源热泵施工组织设计方案.doc_第4页
第4页 / 共35页
地源热泵施工组织设计方案.doc_第5页
第5页 / 共35页
点击查看更多>>
资源描述

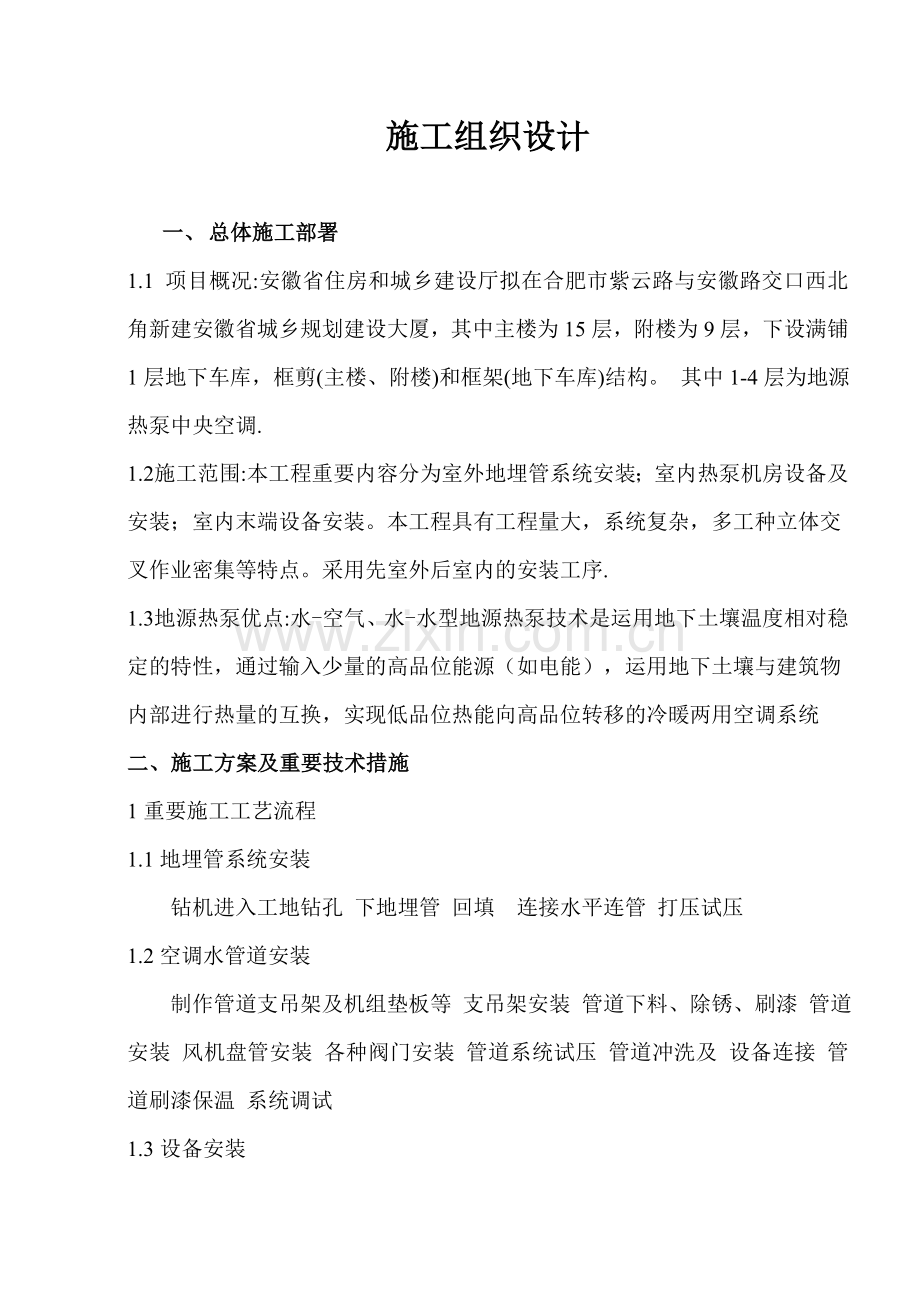

1、三、施工组织设计设计: 中国电子系统工程第二建设有限公司施工组织设计一、 总体施工部署1.1 项目概况:安徽省住房和城乡建设厅拟在合肥市紫云路与安徽路交口西北角新建安徽省城乡规划建设大厦,其中主楼为15层,附楼为9层,下设满铺1层地下车库,框剪(主楼、附楼)和框架(地下车库)结构。 其中1-4层为地源热泵中央空调.1.2施工范围:本工程重要内容分为室外地埋管系统安装;室内热泵机房设备及安装;室内末端设备安装。本工程具有工程量大,系统复杂,多工种立体交叉作业密集等特点。采用先室外后室内的安装工序.1.3地源热泵优点: 水-空气、水-水型地源热泵技术是运用地下土壤温度相对稳定的特性,通过输入少量的

2、高品位能源(如电能),运用地下土壤与建筑物内部进行热量的互换,实现低品位热能向高品位转移的冷暖两用空调系统 二、施工方案及重要技术措施 1重要施工工艺流程 1.1地埋管系统安装钻机进入工地钻孔 下地埋管 回填 连接水平连管 打压试压1.2空调水管道安装 制作管道支吊架及机组垫板等 支吊架安装 管道下料、除锈、刷漆 管道安装 风机盘管安装 各种阀门安装 管道系统试压 管道冲洗及 设备连接 管道刷漆保温 系统调试 1.3设备安装 支吊架安装 开穿墙孔洞 安装各种风阀等设备 安装风机盘管 安装风口及软接头 系统检测 2.重要施工方法及重要技术措施 本工程重要分地下侧循环系统、用户侧循环系统、设备安装

3、及系统调试四大部分。 2.1地埋管换热系统施工2.1.1地埋管的质量对地埋管换热系统至关重要。进入现场的地埋管及管件应逐件进行外观检查,破损和不合格产品严禁使用。不得采用出厂已久的管材,宜采用刚制造出的管材。高密度聚乙烯管应符合给水用聚乙烯(PE)管材GB/T13663的规定。聚丁烯管应符合冷热水用聚丁烯(PB)管道系统GB/T19473.2的规定。地埋管运抵工地后,应用空气试压进行检漏实验。地埋管及管件存放时,应避免阳光下暴晒。搬运和运送时,应小心轻放,采用柔韧性好的皮带、吊带或吊绳进行装卸,不应抛摔和沿地拖拽2.1.2铺设水平地埋管前,沟槽底部应先铺设相称于管径厚度的细沙。为保证回填均匀且

4、回填土与管道紧密接触,回填应在管道两侧同步进行,同一沟槽中有双排或多排管道时,管道之间的回填压实应与管道和槽壁之间的回填压实对称进行。各压实面的高差不宜超过30cm。管腋部采用人工回填,保证塞严、捣实。分层管道回填时,应重点做好每一管道层上方15cm范围内的回填,回填土应采用网孔不大于15mm15mm的筛进行过筛,保证回填土不具有尖利的岩石块和其它碎石。管道两侧和管顶以上50cm范围内,应采用轻夯实,严禁压实机具直接作用在管道上,使管道受损。2.1.3钻孔揭露多层地下水时,采用回填封闭措施,防止地下水污染。钻孔前,套管应预先组装好,施钻完毕应尽快将套管放入钻孔中,并立即将水充满套管,以防孔内积

5、水使套管脱离孔底上浮,达不到预定埋设深度。2.1.4下管时,可采用每隔2m4m设一弹簧卡(或固定支卡)的方式将U型管两支管分开,以提高换热效果。2.1.5孔内灌浆时,应使用泥浆泵通过灌浆管将混合浆灌入孔中,不宜用人工的方法灌浆封孔。泥浆泵的泵压足以使孔底的泥浆上返至地表,当上返泥浆密度与灌注材料的密度相等时,认为灌浆过程结束。灌浆时,应保证灌浆的连续性,应根据机械灌浆的速度将灌浆管逐渐抽出,使灌浆液自下而上灌注封孔,保证钻孔灌浆密实,无空腔。否则会减少传热效果,影响工程质量。当埋管深度超过40m时,灌浆回填宜在周边临近钻孔均钻凿完毕后进行,目的在于一旦孔斜将相邻的U型管钻伤,便于更换。2.1.

6、6灌浆材料一般为膨润土和细沙(或水泥)的混合浆或专用灌浆材料。膨润土的比例宜占46。钻孔时取出的泥沙浆凝固后如收缩很小时,也可用作灌浆材料。假如换热器设非常密实或坚硬的岩土体或岩石情况下,宜采用水泥基料灌浆,以防止孔隙水因冻结膨胀损坏膨润土灌浆而导致管道被挤压节流。2.1.7 地埋管连接采用并连式,在入机房侧采用分集水器,分集水器的每个支管设有阀门,防止检修时影响到其它支管组。2.1.8地埋管换热器与环路集管装配完毕后及地埋管换热系统所有安装完毕后均应对管道进行冲洗。2.2空调末端系统 空调末端系统的重要施工方法涉及:风机盘管安装、部件安装、管道防腐及保温。 2.2.1风机盘管安装 A.风机盘

7、管机组在安装之前要进行单机三速试运转及水压实验,符合规定后方可进行安装。实验压力为1.275MPa,实验观测时间为2min,不渗漏为合格; B.风机盘管设立单独支、吊架,安装的位置、高度及坡度应对的、固定牢固; C.机组与风管、回风箱或风口的连接,应严密、可靠; D风机盘管同冷热媒管道应在管道清洗排污后连接,以免堵塞盘管。2.3机房安装2.3.1地源热泵主机的安装 A.安装前准备 (1)先检查制冷机组规格型号、外型尺寸是否与设计符合。设备有无缺损、渗漏,配件是否齐全,性能参数是否符合设计和技术文献。并邀请甲方、监理、厂商代表参与开箱检查,形成文献记录。 (2)检查设备基础是否牢固平整,预埋预留

8、是否对的。 B.安装工艺 按设计检查基础位置及牢固性 按设计规定和技术文献规定安装机组与相应管道连接。 C.质量规定 (1)制冷机组的安装应保证其纵横向的不水平度不应超过0.2/1000。 (2)附属设备就位前,其管口方位、地脚螺栓孔和基础的位置符合设计规定,管口内部应通畅。 2.3.2水泵的安装 A.安装前准备 (1)检查设备型号、规格、尺寸是否对的,基础是否牢固平整。 (2)测量检查设备基础,尺寸是否对的,基础是否牢固平整。 B.安装工艺 测量检查基础、核算设备 按规定安装设备找平、找正二次灌浆 二次找正后接管保温 C.安装质量规定 (1)水泵的平面位置和标高允许偏差10mm,安装的地脚螺

9、栓应垂直、拧紧,且与设备底座接触紧密; (2)垫铁组放置位置对的、平稳,接触紧密,每组不超过3块; (3)设备固定牢固,泵体空盘转动灵活,管接口对的。 (4)泵的安装,纵向水平偏差不应大于0.1/1000,横向水平偏差不应大于0.2/1000; (5)减震器与水泵及水泵基础连接牢固、平稳、接触紧密。 2.3.3水箱、集水器、分水器、热互换器等设备的安装,支架或底座的尺寸、位置符合设计规定。设备与支架或底座接触紧密,安装平正、牢固。平面位置允许偏差为15mm,标高允许偏差为5mm,垂直度允许偏差1/1000。设备安装的搬运和吊装工作,必须在设备工程师的指导下进行。操作人员必须持 有起重工上岗证书

10、。吊装前仔细检查设备说明书,搞清楚设备重量、重心及易损伤部位。检查吊具是否符合规定、有无损伤、缺陷。设备吊装前要进行试吊,离地10cm,仔细观测设备及吊具有无异常情况,如无异常情况再正式吊装。 2.3.4 水管安装 A安装前认真阅读施工图纸及设计说明,了解各管路连接设备间的关系,和各管道系统的特殊规定严格按管路安装图施工。对管子自身和与其连接的设备进行检查清理。去除杂物、对非镀锌钢管进行除锈并刷防锈漆解决。 B空调循环水管及热源管:管径DN32的管道采用焊接钢管丝接,管径DN32的管道采用钢管焊接,管径DN100采用热轧无缝钢管焊接;空调冷凝水管采用加厚PVC管粘接。 C隐蔽管道,在隐蔽前必须

11、经监理工程师验收及认可签证。 D焊接钢管不得采用热煨弯; E管道与设备的连接,应在设备安装完毕后进行,与水泵、制冷机组的接管必须采用柔性接口(本工程采用橡胶软接头)。柔性短管不得强行对口连接,与其连接的管道应设立独立支架; F冷热水及冷却水系统应在系统冲洗、排污合格(目测:以排出水口的水色和透明度与入水口对比相近,无可见杂物),再循环试运营2h以上,且水质正常后才干与制冷机组、空调设备相贯通; G管道穿越防护墙、沉降缝、挡土墙、楼板设立钢性防水套管,穿越其它墙体设立钢制或镀锌铁皮套管,管道接口不得置于套管内,套管应与墙体饰面或楼板底部平齐,上部应高出楼层地面2050mm,并不得将套管作为管道支

12、撑。保温管道与套管四周间隙应使用不燃绝热材料(玻璃棉毡等)填塞紧密。 H采用焊接连接的管道当壁厚大于7毫米时,需打V型坡口。管道对口的平直度为1/100,全长不大于10mm。管道的固定焊口应远离设备,且不宜与设备的接口中心线重合。管道焊缝表面应清理干净,并进行外观质量检查。焊缝外观质量不得低于现行国家标准现场设备、工业管道焊接工程施工及验收规范GB502136 中第11.3.3条的IV级规定。 I螺纹连接的管道,螺纹应清洁、规整,断丝或缺丝不大于螺纹全扣数的10%;连接牢固;接口处根部外露螺纹为2-3扣,无外露填料;镀锌管道的镀锌层应注意保护,对局部的破损处,应刷2道漆序号类别保温部位保温厚度

13、1橡塑DN150空调水管352橡塑DN150空调水管453橡塑水箱间管道454橡塑蒸汽、凝结水管455橡塑集分水器506橡塑高位水箱50J管壳的粘贴应牢固、铺设应平整;绑扎应紧密,无滑动、松弛与断裂现象。 K管道阀门、过滤器及法兰部位的绝热结构应能单独拆卸,以便于检修。 L防潮层必须完整,且封闭良好。否则极易引起制冷管道的结露现象,进而导致绝热层的失效。防潮层应紧密粘贴在绝热层上,不得有虚粘、气泡、褶皱、裂缝等缺陷; M立管的防潮层,应由管道的低端向高端敷设,环向搭接的缝口应朝向低端;纵向的搭接缝应位于管道的侧面,并顺水; 2.4系统调试 2.4.1调试前的准备工作 a 联合甲方监理电气施工单

14、位检查空调系统供电是否正常; b工具仪表的准备:人字梯2个、安全带2个、热电式风速仪2个,系统调试所使用的测试仪器和仪表,性能应稳定可靠,并通过检测。 c资料报表的准备,各设备单机试运转、系统调试均需填写相应表格; d提前3-5天告知监理工程师及甲方代表,作好现场签证工作。 2.4.2调试内容及规定: A、风机盘管的单机试运转:风机盘管机组的三速、温控开关的动作应对的,并与机组运营状态一一相应。 B、循环水泵、换热机组的单机试运转:水泵叶轮旋转方向对的,无异常振动和声响,紧固连接部位无松动,其电机运营功率值符合设备技术文献的规定。水泵连续运转2h后,滑动轴承外壳最高温度不得超过70;滚动轴承不

15、得超过80;换热机组的单机试运转需要生产厂家的配合,以便于实现设计规定的功能; C、螺杆式制冷机组的试运转: 螺杆式制冷机组试运转前应符合下列规定; 1脱开联轴器,单独检查电动机的转向应符合压缩机规定,连接联轴器,其找正允许偏差应符合设备技术文献的规定; 2盘动压缩机应无阻滞、卡阻等现象; 3应向油分离器、贮油器或油冷却器中加注冷冻机油,油的规格及油面高度应符合设备技术文献的规定; 4油泵的转向应对的;油压应调节至0.15-0.3Mpa,调节四通阀至增、减负荷位置;滑阀的移动对的、灵敏,并应将滑阀调至最小负荷位置; 5各保护继电器、安全装置的整定值应符合技术文献的规定,其动作应灵敏、可靠; 负

16、荷试运转应符合下列规定: a)应按规定供应冷却水; b)制冷剂为R12、R22的机组,启动前应接通电加热器,其油温不应低于25; c)启动前的程序应符合设备技术文献的规定; d)调节油压宜大于排气压力0.15-0.3Mpa,精滤油器前后压差不应高于0.1Mpa; e) 吸气压力不宜低于0.05 Mpa,排气压力不应高于1.6 Mpa;f) 运转中应无异常声响和震动,并检查压缩机轴承处的温升正常;g) 轴封处的渗油量不应大于3ML/h;h) 热泵机组正常运转不应少于8h。D、防火阀的操作应灵活、可靠。 E、统无生产负荷的联合试运转及调试: a各空调风系统需要通过平衡调整,各风口或吸风罩的风量与设

17、计风量的允许偏差不应大于15% b空调工程水系统应冲洗干净、不含杂物,并排除管道系统中的空气;系统连续运营应达成正常、平稳;水泵的压力和水泵电机的电流不应出现大幅波动。 2.4.3、调试环节: 空调水系统调试环节:用户侧系统充水 地下侧系统充水 换热机组单机试运转 地下循环水泵单机试运转 热泵机组单机试运转 联合试运转。 2.4.4、注意事项: a各设备单机试运转均需生产厂家配合; b系统充水前要认真检查管道与各设备接口处是否漏水;管道系统每个排气阀是否缺失;管道与风机盘管接口处的阀门均需先关闭,系统充满水后逐个打开观测是否漏水。保证充水过程中不漏水。 c设备启动前要认真检查供电系统是否正常,

18、电气接线是否正常; d冷冻水系统联合试运转,要先启动换热机组试运转正常循环8h,通过换热机组的除污器排污,并认真检查循环水是否干净、无杂物。确认循环水清洁后方可进入热泵机组循环。 三、拟投入的重要管理人员、劳力设备情况3.1项目班子组成情况 项目部组成情况 我公司对此工程给予高度重视,配备强有力的项目班子,严格管理,保证工期和质量目的的顺利实现。 项目部组成:项目经理1人,主任工程师1人,专业技术人员2人。专职检查人员1 2人,保管员、资料员、设备员、计量员、安全员、材料员各1人。另设队长2人。 附拟投入的重要管理人员、劳力设备情况表姓名职务职称在本工程只拟担任工作重要经验及承担过的重要项目总

19、工专家技术总监清华大学博士,国家注册公用设备工程师。宁波圣龙股份有限公司办公楼、宁波凯峰电子有限公司办公楼等工程副经理工程师项目经理本科毕业,一级项目经理。济南西区建设指挥部、山东建筑工称学术报告厅等工程副经理工程师设备工程师本科毕业,一级项目经理。潍坊地质大酒店及公寓、北京碧水庄园、济南党家庄火车站、山东滨州市公路局大楼、温州世纪广场地下展览厅等工程主任工程师技术负责人大专毕业,二级项目经理。潍坊坊子规划局等工程质量安全员助理工程师质量安全员中专毕业,从事专业25年潍坊地质大酒店及公寓等工程材料员助理工程师材料员本科毕业,从事专业3年。济南西区建设指挥部、北汽福田等工程资料员助理工程师资料员

20、本科毕业,从事专业2年。青岛别墅、潍坊别墅等工程保管员生产安所有保管员大专毕业,从事专业3年。北汽福田等工程3.2、拟投入劳力情况共计 42 人其中有职称的管理人员其他管理人员高级工程师工程师助工技术员3424技术工人普通工人8级以上6-8级4-6级1-3级12263.3、拟投入机械设备情况机械设备名称型号数量制造国制造年份钻机GBY-116国产2023电动钢材切割机1国产1999电动试压泵DSB-25Mpa2国产2023电锤1国产2023交流电焊机BX-3002国产2023客货两用车庆铃皮卡1国产1997配电柜JSP2国产2023电熔焊机1国产2023套丝机2国产2023四质量保证本工程施工

21、作业面大、系统复杂、涉及的专业领域多、交叉作业多等特点。我公司本着对工程负责,让用户满意,使建设投资尽快发挥效益。如我公司中标,将其列为我公司的重点工程,我公司将派业务精通,组织能力强的干练人员,组成强有力的工程项目班子。并设质量检查小组。采用先进的科学管理方法,建立工程质量保证体系,推广应用科技成果。公司严格按照GB/T9002-1994-ISO9002的标准,建立了一套完整的质量保证体系,它从各方面对我们涉及到工程的每一步都给予了明确的规定,在此项工程施工中我们将完全按照它的规定运营,以利于工程质量的保证。 4.1质量目的:优良。保证“黄山杯”、保证达成中国绿色三星认证标准创“鲁班奖”。4

22、.2质量保证措施 工程质量要从如下几方面加强管理:质量管理机构、文献资料控制、材料控制、施工过程控制、质量检查、成品保护、不合格品的控制、质量改善。 A建立强有力的质量管理组织机构;实行质量管理责任制;项目经理质量首责制 度等;项目部内各专业管理人员各司其职,分工明确、责任到位、各负其责、紧密配合。 B组成完善的施工组织机构及质量管理体系,严格执行三检制度。 C文献资料的管理。工地安排专人负责文献资料的管理工作,施工图纸、图纸会审、现场签证、材料报验单、工程报验单、检查实验记录、调试记录、施工组织设计、技术交底、施工日记、各种会议纪要及其它文字资料,要分类存放,建立收发登记卡,避免资料管理的混

23、乱,误导施工。 D材料的控制: 1)材料采购:工地所用设备材料的质量直接影响到工程质量,要严格把关,属于我公司采购的材料、设备必须对其质量进行验证,对供货单位的质量保证能力进行审查,必须具有材质单、合格证、出厂证明等资料。对阀门等对工程质量有重大影响的材料要进行现场复验,保证材料质量合格,并填写、办理实验报告和验收记录。坚决杜绝伪劣产品进场。 2)甲供产品的质量控制:甲供产品应由材料员会同质检员进行验证,并填写顾客提供产品接受单,并且在标记上设以“甲供”字样,再领用建帐时均应加以区别,对于出现的不合用产品,应以书面形式告知甲方,双方共同验证,协商解决。不合格品不得用于工程当中。 3)对所有施工

24、现场的材料、设备、成品和半成品都要进行拟定,标以“型号”、“名称”、“规格”,防止误用、混用。 4)材料的搬运:搬运工具必须符合规定,装车时应捆紧,易燃易爆品不得同车混装,要轻拿轻放。 5)材料的储存:库房保管要保持清洁,各种物资及时建帐、卡,作到帐、卡、物相符,露天堆放的物资按规定作好铺垫措施。 E过程控制: 1)专业技术人员认真做好技术交底,让每一个施工人员都清楚自己的任务及目的和施工技术方法; 2)特殊工种持证上岗,保证特殊工种的工作质量; 3)工序自检、下道工序施工前要认真检查上道工序的施工质量,检查不合格不得进行施工,及时告知质检员及上道工序班组长返工修复,合格后再进行下道工序。 4

25、)每个分项工程按检查批,由质检员填写检查批质量验收记录,报送监理工程师检查,并签字认可。监理工程师检查不合格的,不得进行下道工序。 5)隐蔽工程,由质检员填写隐蔽工程验收记录,并提请甲方及监理工程进行验收签字认可后方可进行下道工序。 6)关键工序要由专业技术人员对其全过程进行连续监控保证关键工序质量的可靠性,并做好连续监控记录 F质量检查: 1)本工程设专职质检员,根据施工规范、质量评估标准及检查程序开展检查工作,每道工序检查合格后,方能进入下道工序。各项检查、报验工作均应形成质量记录文献。 2)班组自检:各工序竣工后,由操作者进行自检,并修正允许偏差项目的不合格项。 3)工长互检:由工长对操

26、作者自检合格的工序进行检查,并告知操作者修正不合格项。 4)项目专检:项目质检员检查范围涉及施工过程检查,安装质量检查,系统功能实验,检查皮、分部、分项及单位工程的质量评估。同时,分部工程质量评估由公司质检部确认,单位工程质量评估由公司主任工程师确认,以保证工程质量。 5)检查认可:本工程下列检查、实验需经监理、业主工程师认可:管道强度及严密性实验、隐蔽工程验收、风管漏光实验、系统调试记录。 6)竣工报验:工程竣工后,经工程予验合格,向建设单位或监理单位申报竣工验收。竣工验收工作由建设单位组织。 7)检查员及时把质量情况向项目经理报告,对经常出现的质量问题,适时召开质量分析会,找出问题的关键。

27、减少不必要的返工和修复。 8)检查所用的仪器必须通过质检部门的检查。检查检测仪器、量具是否贴有在有效期内的标记,不得使用无标记或标记已过期的检测仪器和量具,以保证精度。加强计量器具的管理,设专人对计量器具定期送检,以保证施工质量和检查的可靠性。 9)设备的开箱检查:设备的开箱和检查应由技术人员,甲方代表,质检员,材料员,施工工长参与,检查内容涉及:清点设备数量、检查设备及附件是否完好、数量是否与装箱单相符、文献是否齐全等,将检查结果记录,参与人员签字,形成文献。 G不合格品的控制: 对于检查出的不合格物资,要隔离堆放,挂牌标记,放在不合格区内,及时组织有关人员处置。 施工过程的不合格处置,轻微

28、不合格的,质检员直接告知施工工长进行整改,通过验收后方可进入下一道工序;产品不合格应报项目经理,组织重要施工人员、技术员、质检员分析因素,制定整改措施。 H质量改善: 项目部每月对工程进行工作检查,定期召开质量分析会,分析工程质量问题、质量趋势、用户满意情况,并综合监理、建设单位、公司质检部提出的建议和问题,制定整改措施、纠正措施或防止措施。施工进度计划及保证措施 1、计划施工工期 计划工期:90日历天。 2、施工进度计划见附表。施工进度表序号项目名称1020304050607080901施工准备8定位放线3钻孔4沟槽开挖及基础施工5管道预制及安装6管道水压及冲洗实验7沟槽回填8开穿墙孔洞2风

29、机盘管安装3风口及软接头安装4支吊架安装5管道保温6风机盘管接线7调速器安装15地源热泵主机的安装16水泵安装17水箱、集水器、分水器、热互换器等设备的安装18管道及部件保温19系统调试20竣工验收四、工期保证措施: 4.1本工程量大、质量规定高,如何保证工程顺利交工,是对我公司的能力和信誉的考验。在施工中我公司将要组建强有力的项目领导班子,一方面抓好“两头工期”。 一是加快施工前的准备工作,一旦中标,项目部工作人员和专业技术立即进场,对现场做进一步的调查和勘探。认真研究图纸,做好测量定位工作,制定具体的材料、人员、施工进度计划,把准备工作做深做细;配合土建做好预留、预埋,最大限度地减少安装是

30、对土建成品的破坏。二是,竣工收尾阶段加大管理协调力度,采用强有力的措施,防止因各兄弟单位、各工种,同时施工、交叉作业也许发生的混乱,使各项工作积极有序的进行。 4.2本工程将作为我公司重点项目进行组织与管理,选派具有组织重点工程管理经 验的项目经理,配备施工技术能力强、经验丰富的项目副经理及工程技术人员,使项目人员素质及人员配置满足工程工期的需要。必要时从单位内部调动项目部以外的劳动力、机械设备全力以赴为一线生产服务,根据工程进展情况调整劳动力。 4.3劳动力保证:精选我公司基本骨干队伍,特别是重要工种安排上,所有由操作技能纯熟并富有数年施工经验的工人组成作业队伍,劳力实行动态管理,可随时调配

31、所需人员进入现场施工,以满足施工进度计划所需的劳动力 4.4机具保证:根据工程施工需要,投入足量的机具设备,并在满足需要的基础上保证有一定的储存,最大限度地实现机械化施工对现场机械设备合理使用,科学保养,保证设备的正常高效运转 4.5技术保证:开工前做好施工技术准备,认真组织图纸会审,由主任工程师组织进行施工组织设计交底,并由项目主管负责组织好对施工人员进行技术培训,提前做好材料实验检测,施工工艺设计,把问题尽力解决在开工前。对施工中碰到的具体问题,工程技术人员要认真研究、及时解决。一般问题2小时内,专业工程师对施工人员给予答复、作出技术交底;对工程质量和用户使用有重大影响的问题,工程师上报工

32、程技术负责人(如有必要还要上报监理工程师及甲方代表)研究后作出技术交底,当天解决。尽力不因技术因素导致的窝工、停工现象。 4.6管理保证: 4.6.1项目经理部技术管理人员均具有专业技术和施工管理经验。 4.6.2严格执行施工作业计划,当天计划当天完毕,贯彻工程进度奖罚制度,强化激励机制。 4.6.3加大协调力度,建立由业主、监理、施工单位组成的工程协调领导小组,共同决定重大事项。抓好各施工班组的协调配合,统一系统协调施工进度和施工穿插。建立每日生产协调会议制度,每日生产协调会重点研究施工进度、料具供应、劳力调配、安全施工,加强生产调度,及时解决施工中碰到的各种问题。 4.6.4在物资供应方面

33、,提前采购,特别对质量双控的材料,充足考虑实验检测周期。 4.6.5 及时通过气象部门了解天气情况,根据天气变化,制定出防雨、防冻施工组织措施,最大限度减少因天气变化对工期导致的影响。4.7、附属设备、材料配置办法本工程所需附属设备、材料根据施工需要在不影响施工进度的情况下,采用分阶梯次批量进场。尽量少占用施工场地,亦减轻施工现场设备、材料保管的压力。我方所定设备、材料进场计划,可根据施工现场土建进度及甲方规定随时调整。 五安全生产、文明施工组织措施 5.1、安全施工及保证措施: 5.1.1安全目的:杜绝重伤死亡事故发生,轻伤事故小于13,安全管理水平达成建设部颁发的优良达标工地。 5.1.2

34、保证措施: A建立以项目经理为第一责任者的安全生产责任制,设一名全面负责安全生产的专职安全员,负责安全生产的具体工作,认真贯彻“安全第一,防止为主”的方针。 5.1.3安全资料的管理: 1)每月的1-2日向公司安检部递交安全月报表,填写准确无误,无隐瞒、谎报,记录完整。要做到填写的和实际做到的相一致。(安全月报表在公司安检部领取) 2)安全教育:一级安全教育由公司安检部负责,工人进场前,由项目经理组织和联系公司安检部,实行一级安全教育。现场项目部的安全工程师负责实行对工人的二级、三级安全教育。并填写安全教育记忆测试(安全教育记忆测试试卷在公司安检部领取)。安全教育记忆测试应完整、准确无丢失,安

35、全教育率90%以上。 3)每日安全班前会:每日上班前10-15分钟由班组长召开班前会议,三人以上整队进行。会议记录签字无代签,到会人数和签字人数相一致。(安全班前会议登记表在公司安检部领取) 4)安全大会:项目部每周由项目经理组织召开一次安全大会。整齐列队进行。应到人数、实到人数、签字人数相符合。安全大会内容准备详实、充足、不空洞。 5)安全巡回检查:记录准确,无虚假现象,怎么检查的就怎么记录;违章人数不应超过平均人数的3-5%;违章解决率100%,隐患解决率90%以上。 6)安全交底:安全交底由专业技术人员和技术交底同时进行;交底人签字和接受交底人签字不得有代签现象;抽查接受交底人时,他们应

36、当知道具体内容,并对的执行;交底资料保管完整,无丢失。 7)表扬与批评:对遵章守纪职工通过安全大会或安全宣传栏及时表扬;对违反规章者进行不客气的批评,及时处罚;表扬要有记录,罚款要有收据,存根。 5.1.4现场安全管理: 每日安全员进行安全巡回检查数次,项目经理平日进行抽查,将检查到的安全违规现象记录在每日安全巡检记录上,记录上要体现出违规描述、负责人、违规地点、解决措施、负责人等。安全员在项目部每日工作碰头会上向项目经理进行报告,并规定项目经理签字确认。 1)安全文明生产 a办公室整齐整洁,每日有人轮流值日,树立我山东方亚地源热泵空调技术有限公司的良好形象。 b设立项目部安全宣传栏。 c库房

37、按制度管理,帐清楚、卡明确、物整齐。备好足够数量的灭火器备用。 d加工场地清洁、工完料清。 e施工现场不准吸烟。工作前和工作中不引用含酒精成分的饮料。 5.1.6五讲四美,文明用语,无论何时都无打架斗欧现象。 5.2遵守安全制度,严格按操作规程施工 a进入施工现场须戴毫安全帽,系好下额带,不污秽,不做它用。 b工作服整齐合身,洁净,常换洗。 c工作鞋按工种配备,号码、防护适合。 d工作时须使用手套,但在旋转的机械上工作时决不允许使用手套。 e在接触易产生砂尘的工作时须使用橡胶型防护眼镜。 f噪音较大时,应使用耳塞。 g搭设脚手架要有正操作;脚手架要设立斜撑。 h使用的木架板保证不糟、无裂纹、无

38、活节、厚度适合。不使用探头板,架板的两头要使用铁丝绑缚结实。 i合理使用安全网,购买移动式安全架台要有合格证,自制移动式安全架台要经安全人员,检查人员验收后方可使用。安全架台不缺件,连接件、销钉齐全并对的使用,各焊点牢固可靠,斜插固定件保险牢固。移动式脚手架移动时,移动速度适中,上边的工作人员须下车走到目的地后再上脚手架进行工作,由于高度不够,须使用两层或三层时,必须使用架子管进行斜撑。 j购买有合格证的全身式安全带,使用安全带前检查安全带是否合格,然后对的佩在身上。登上高空后一方面将安全带系在能保证自己生命的地方,善待、保护能保证我们工人生命的安全带。 k起重运送工作认真负责,倒链不用时维护

39、好,放置地干燥。使用前检查是否有阻隔、扭链、腐蚀等现象。挂靠吊点必须可靠,膨胀螺栓固定点首选应是梁侧边,另一方面才是屋顶面。重物绑缚牢固,重心选好,工作中须使用手套,重物下不站人,起重选择是关键。大件运送,搬倒滚筒时左手托管,右手插管中心,滚动中防压脚。 3)施工临时用电须遵守 a施工现场应配备持证电工进行临时用电敷设和维修。非持证电工不允许进行临电维修作业 b临时配电箱须内外清洁,接线须从配电箱底部长孔中接入,箱内按容量配备漏电保护器,箱门上锁。配电箱放置明处,不得隐蔽暗处,并要防高温和潮湿。 c临时电缆须架空使用,以免人踩车轧,使之漏电导致电击伤亡。 5.3保证文明施工的技术组织措施 文明

40、的施工现场是工程进度、质量和安全生产的有力保证,也是树立公司外部形象的关键因素,因此必须加强施工现场的管理,由项目经理负责,派专人具体组织贯彻。 5.3.1目的:施工现场达成“三清六好”文明施工标准。 5.3.2保证措施: A施工人员进入现场,必须遵守工地的规章制度,与土建及其他专业密切配合,搞好团结。 B施工人员穿着统一工作服装,举止文明,礼貌待人,体现公司良好风貌。 C施工人员施工过程中要注意保护自己和别人的劳动成品,体现良好的职业素质。 D现场材料库内工具、设备、材料分类码放整齐,并做好标记,防止碰坏设备、管道,对未安装的设备及材料应用物品覆盖,防止积尘、积水。 E施工现场无法进入库房的

41、材料应选择合适的位置,分类码放,严禁堆积在道口阻碍交通,并规定码放整齐,严禁乱碓乱放。 F现场做到“活完场清”,清理材料、工具及废料,并向值班人员交底。 G进入施工后期装修阶段,特别注意不得污染吊顶、墙面、地面等影响美观的地方。 H施工中碰到技术、配合、生产等与其他施工队伍有矛盾的地方,应及时向上级报告并等待答复解决,不得私自解决野蛮施工,更不得发生口角,保证正常的施工秩序。 I减少扰民、减少环境污染和噪音的措施: 在施工前做好隔声降噪围挡、围帘;合理安排易产生噪声的施工工序,未经批准严禁夜间施工。在居民区施工要做好安民告示,取得谅解,项目部每月一次对场界噪声进行监测,并做好记录。噪声限值执行

42、建筑施工场界噪声限值和本地环保部门的噪声标准规定。当噪声排放超标时,应采用减少噪声措施和给受噪声伤害的人员提供专用劳动用品。 J每月组织一次文明施工大检查,对各责任区进行评选,达不到规定的要限期改正、及时传栏,报栏生动活泼,及时表扬好人好事。 四、 拟投入的重要管理人员、劳动力设备情况拟投入的重要管理人员、劳力设备情况一、按专业、管理类别和在现场的,不在现场的分别列明姓名职务职称在本工程只拟担任工作重要经验及承担过的重要项目总工专家技术总监清华大学博士,国家注册公用设备工程师。宁波圣龙股份有限公司办公楼、宁波凯峰电子有限公司办公楼等工程副经理工程师项目经理本科毕业,一级项目经理。济南西区建设指

43、挥部、山东建筑工称学术报告厅等工程副经理工程师设备工程师本科毕业,一级项目经理。潍坊地质大酒店及公寓、北京碧水庄园、济南党家庄火车站、山东滨州市公路局大楼、温州世纪广场地下展览厅等工程主任工程师技术负责人大专毕业,二级项目经理。潍坊坊子规划局等工程质量安全员助理工程师质量安全员中专毕业,从事专业25年潍坊地质大酒店及公寓等工程材料员助理工程师材料员本科毕业,从事专业3年。济南西区建设指挥部、北汽福田等工程资料员助理工程师资料员本科毕业,从事专业2年。青岛别墅、潍坊别墅等工程保管员生产安所有保管员大专毕业,从事专业3年。北汽福田等工程二、拟投入劳力情况共计 42 人其中有职称的管理人员其他管理人

44、员高级工程师工程师助工技术员3424技术工人普通工人8级以上6-8级4-6级1-3级1226三、拟投入机械设备情况机械设备名称型号数量制造国制造年份钻机GBY-116国产2023电动钢材切割机1国产1999电动试压泵DSB-25Mpa2国产2023电锤1国产2023交流电焊机BX-3002国产2023客货两用车庆铃皮卡1国产1997配电柜JSP2国产2023电熔焊机1国产2023套丝机2国产2023五、安全生产、文明施工组织措施六、售后服务承诺售后服务承诺1. 保修期:机房、及机房设备质保期为24个月 。2. 现场调试:在用户水、电等外围条件均已具有的情况下,公司负责对产品进行免费现场设备调试,使系统在最佳状态下连续运营二天。并提交实验报告,进行验收。3. 公司提供的质量保证负责“设备”正常使用和维护中出现的所有缺陷,正常磨损或对设备或零件不正常操作而引起的损坏除外。4. 在保修期内,由于系统自身缺

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
