1、造价征询及跟踪服务方案;根据本项目情况,拟组建专门工作小组,小组配备十三;1、项目负责人一名;此项目负责人具体负责施工阶段全过程的工程造价征询;2、项目土建、安装组长各一名;项目土建组长、安装组长具体负责各自专业施工阶段全;3、项目组拟配备的成员;该项目拟配备八名注册造价师,五名造价员;工程造价人员重点负责工程施工过程中拟定、控制工程;一、造价征询及跟踪审计根据本项目情况,拟组建专门工作小组,小组配备十三名各类专业造价人员。根据需要,合理有序地安排造价工程师进驻现场征询服务,参与工程例会,收集相关资料,协调工程造价事宜,签发造价文献等。1、项目负责人一名此项目负责人具体负责施工阶段全过程的工程

2、造价征询及跟踪审计,全权负责该建设工程造价征询及跟踪审计的现场管理、现场联络,定期到现场指导项目组成员的造价征询及跟踪审计工作,并负责对项目小组人员工程造价及跟踪审计工作底稿进行一级复核,一般问题的决策、对重大问题的分析报告。2、项目土建、安装组长各一名项目土建组长、安装组长具体负责各自专业施工阶段全过程的工程造价征询及跟踪审计,配合项目负责人工作。3、项目组拟配备的成员该项目拟配备八名注册造价师,五名造价员。工程造价人员重点负责工程施工过程中拟定、控制工程造价,重要涉及以下内容:工程量清单和预算控制价的编制;工程月进度款跟踪审核、控制工程造价、结算款初审;审核工程设计变更、洽商费用;参与解决

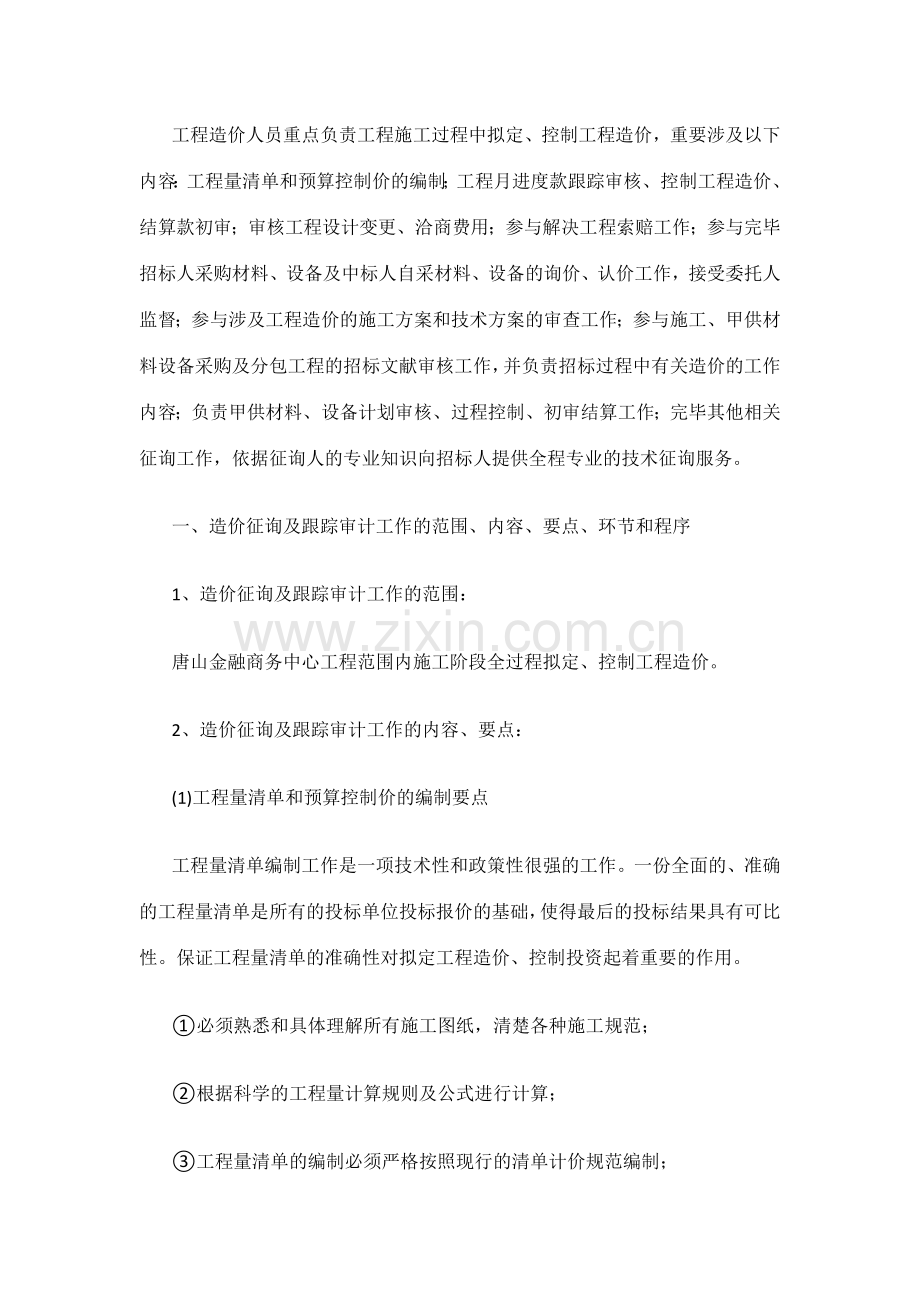

3、工程索赔工作;参与完毕招标人采购材料、设备及中标人自采材料、设备的询价、认价工作,接受委托人监督;参与涉及工程造价的施工方案和技术方案的审查工作;参与施工、甲供材料设备采购及分包工程的招标文献审核工作,并负责招标过程中有关造价的工作内容;负责甲供材料、设备计划审核、过程控制、初审结算工作;完毕其他相关征询工作,依据征询人的专业知识向招标人提供全程专业的技术征询服务。一、造价征询及跟踪审计工作的范围、内容、要点、环节和程序1、造价征询及跟踪审计工作的范围:唐山金融商务中心工程范围内施工阶段全过程拟定、控制工程造价。2、造价征询及跟踪审计工作的内容、要点:(1)工程量清单和预算控制价的编制要点工程

4、量清单编制工作是一项技术性和政策性很强的工作。一份全面的、准确的工程量清单是所有的投标单位投标报价的基础,使得最后的投标结果具有可比性。保证工程量清单的准确性对拟定工程造价、控制投资起着重要的作用。必须熟悉和具体理解所有施工图纸,清楚各种施工规范;根据科学的工程量计算规则及公式进行计算;工程量清单的编制必须严格按照现行的清单计价规范编制;材料价格的应参照当清单编制当月的造价信息计取且不偏离市场范围;应执行各种与造价有关的相关政策;工程量清单是否考虑全面、是否出现漏洞。(2)工程月进度款跟踪审核、控制工程造价、结算款初审要点根据月形象进度,实地查核、计算承包商实际完毕的每月工程量,严格控制在协议

5、工程量的范围内;对施工中增长的工程量的支付做相应的约定;应根据工程预算总造价控制每期支付的比例,避免工程款超付情况的发生;造价工程师应按协议规定的约定,及时抵扣工程预付款。(3)审核工程设计变更、洽商费用要点在变更文献上报建设单位后,提前对变更文献进行审核,在审核完毕并签署书面意见后,方可进入建设单位变更的审批程序,具体内容如下:审核变更、洽商内容的真实性、合理性及签认的及时性;审核工程变更是否按照招标文献规定的变更程序进行审批,工程变更解决办法是否符合施工协议规定,所有变更是否在实行前经有关各方审定;审核工程变更、洽商单价组价是否对的,工程变更洽商价款的拟定是否合规,并出具书面组价文献;审核

6、工程变更有无擅自扩大规模和提高标准等问题,设计变更应符合施工图总体规定,不得超量、超标、超概。(4)参与解决工程索赔工作要点严格执行建筑法索赔程序;以协议为依据,以完整、真实的索赔证据为基础;及时、合理地解决索赔。(5)参与完毕招标人采购材料、设备及中标人自采材料、设备的询价、认价工作,工作要点建筑、装修工程中材料的成本控制是整个工程成本控制的重中之重,有的项目材料成本甚至会达成工程总造价的70%左右,要保证工程的正常利润,就必须有效控制材料的采购成本。具体翻阅图纸,做到对材料、设备的性能、材质、规格、品牌贯彻清楚;严格规定施工单位按照施工招标时指定的材质和品牌进行材料的购置;进一步市场并结合

7、网上电子“工程材料询价”工具,掌握第一手材料信息,在材料的认购中,做到货比三家,价比三家,引入竞争控制,使材料、设备的认价工作及时、准确、合理、经济;材料、设备进场后检查其是否有真实的合格证及检测报告。(6)参与涉及工程造价的施工方案和技术方案的审查工作设计方案的优劣直接影响建设费用、进度、质量,决定项目建成后的使用价值和经济效果。审查施工方案和技术方案是否符合项目所在地的地区性及项目的功能性;审查施工方案和技术方案是否为最优化设计;审查施工单位投入该项目的人力资源、施工设备的配备、施工任务的饱满情况;审查方案中新技术、新工艺的采用情况。(7)参与施工、甲供材料设备采购及分包工程的招标文献审核

8、工作,并负责招标过程中有关造价的工作内容监督按规定应招标的施工、材料采购及服务项目是否进行招投标,招标文献编制的审核,招投标是否规范,招投标是否按规定程序进行,是否符合国家相关法规;审核限价的编制是否真实、合理、客观、合规,限价编制单位是否符合资质规定;招标文献是否通过审查,是否有缺陷,招标方案在招标前是否按项目从属关系报主管部门备案;审核预审、开标、评标、定标是否符合有关规定,如招标人自行办理招标事宜的,是否向有关行政监督部门备案等;评标委员会的组成是否符合规定;审核招标过程中是否存在漏洞;(8)负责甲供材料、设备计划审核、过程控制、初审结算工作,工作要点 审核甲供材料、设备计划采购日期是否

9、符合施工进度计划,以免导致工程延期;审核甲供材料、设备采购计划表中材料、设备参数是否标注清楚,以免材料价格由于参数因素偏离市场价,导致价格过高或过低;认真仔细研究协议、协议附件、以及各类文献协议的解释程序。特别是该工程项目所涉及工程承包范围、协议签定类型、工程计价方法等;关注工程项目所在地建设工程行政主管部门的信息政策,及时了解对该工程项目有关联的政策信息,做到预控;明确开工、竣工时间,核准实际工期和计划工期的差异,这直接影响着工程索赔和材料价款的调整;研究协议中奖罚条款的内容及含义。特别是涉及争议条款、内容、含义、解决的方式以及优惠条款,用以指导整个结算审核工作的全过程;熟悉各种技术文献,即

10、工程竣工图、施工组织设计、施工方案、工程竣工结算书等。(9)完毕其他相关征询工作,依据征询人的专业知识向招标人提供全程专业的技术征询服务3、造价征询及跟踪审计工作的环节和程序:(一)造价征询及跟踪审计准备阶段1、签订协议协议书假如我公司中标本项目全过程拟定、控制工程造价,我们即与委托方签订协议协议书,内容重要涉及造价征询依据和原则、造价征询目的和范围、工程造价内容、协议双方的义务和责任、造价征询时间、造价征询费用、保障等。协议协议书一经签订,我公司及造价征询人员应当按照协议协议书履行对客户的责任。同时,造价征询项目负责人依据协议协议书的具体规定,在实行各阶段造价征询工作前拟定相应的造价征询计划

11、。2、了解工程项目情况为了造价征询工作的实行达成造价征询目的,在制定各阶段造价征询计划前,造价征询人员应当同建设单位相关人员进行具体沟通,以了解所造价征询的工程建设项目具体情况,重要涉及:工程建设项目性质、类别、规模、承建方式等情况;项目是否进行招标、采用何种招标方式以及招投标执行过程情况等;造价征询所需的相关资料的可获取性;工程重要材料的供应方式,重要材料、设备是否进行招投标;项目是否执行工程监理制,监理在工程实行过程中的三控情况,监理对中期支付的控制方式,监理对工序、分项的验收控制是否专人负责、对隐蔽工程甲方、监理是否参与。监理在施工过程中是否全过程控制、现场监理人员安排情况等;工程项目中

12、期计量及支付情况;工程变更及洽商的认定程序;工程价款结算情况;工程项目现场施工情况;3、获取造价征询所需资料通过对本工程项目的了解,为具体制定各阶段造价征询计划及实行好造价征询工作,应获取必要的造价资料。(1)、开工前造价征询应当获取以下资料:建设项目的立项可行性研究、初步设计及概算、规划、土地征用等批复文献;年度基本建设计划;拆迁补偿手续办理、工程质量监督手续办理文献;项目施工、勘察、设计及监理等的招标文献、投标文献、评标报告、中标告知书、协议文献;施工图设计文献;项目概(预)算资料;建设工程协议资料;项目前期费用财务资料;建设单位内部控制制度等。(2)、建设期间造价征询应当获取以下资料:工

13、程现场施工情况资料;工程设备、材料采购及待摊费用资料(涉及招投标资料、协议等);施工招标文献、投标书、协议文献、施工组织设计及方案、施工图纸、工程变更及洽商、图纸会审记录等资料(工程变更告知、变更令及变更图纸、工程洽商记录等)、工程索赔审批文献、工程中期计量申报及审批表、中期支付证书、清单暂定金项目、分项、单位工程中间交工证书、承包商施工自检资料、实验资料、质量报验资料、监理抽检资料、监理质量评估资料、业主和监理工程师书面发布的有关文献等。(3)、竣工决算审计应当获取以下资料:工程质量验收资料;建设单位编制的竣工决算报表;施工招标文献、投标书、协议文献及补充协议、竣工图、工程变更资料(工程变更

14、告知、变更令及变更图纸等)、工程洽商记录、工程索赔审批文献、工程中期、终期计量申报及审批表、终期支付证书、质量验收和质量评估结果及其质量保证资料、业主和监理工程师书面发布的有关文献;工程尾工相关资料等。4、制定造价征询计划并审核根据对本工程项目的了解及获取的资料,造价征询项目经理在项目实行各阶段造价征询工作前制定相应的总体造价征询计划和具体造价征询计划。总体造价征询计划涉及:、工程项目的基本情况;、造价征询目的、造价征询范围及造价征询策略;、重点造价征询领域;具体造价征询计划涉及:、造价征询目的;、造价;为保证造价征询计划合理、有效,造价征询计划的执行;1、造价征询目的、造价征询范围;2、造价

15、征询时间;(二)、造价征询及跟踪审计实行阶段;1、审计依据;本工程项目全过程跟踪审计重要依据:中华人民共和;2、审计方法;为保证审计工作质量,达成审计目的,本工程项目全造价征询范围及造价征询策略;、重点造价征询领域及重要问题;、造价征询工程进度时间、费用预算;、造价征询小组组成人人员分工;、造价征询重要性的拟定及造价征询风险的评估等。具体造价征询计划涉及:、造价征询目的;、造价征询程序;、执行人及执行日期;、造价征询工作底稿的索引号等。为保证造价征询计划合理、有效,造价征询计划的执行可以保证造价征询的副总经理审核和批准后执行。对总体造价征询计划,应从以下方面进行审核:1、造价征询目的、造价征询

16、范围;2、造价征询时间安排是否合理,是否满足委托人及业务约定书的规定;3、造价征询重点的拟定是否恰当;4、造价征询策略的制定是否科学、可行,是否具有可操作性;5、造价征询小组成员及分工能否保证造价征询工作顺利进行并保证造价征询质量,是否符合招投标文献的规定等。对具体造价征询计划,应审核:a、拟定造价征询程序的执行能否保证造价征询目的的实现;b、造价征询程序是否适合各造价征询项目的具体情况;c、重点造价征询领域的拟定及造价征询程序是否恰当。(二)、造价征询及跟踪审计实行阶段1、审计依据本工程项目全过程跟踪审计重要依据:中华人民共和国注册会计师法,中华人民共和国审计法、建设工程施工发包与承包计价管

17、理办法、财政部会计师事务所从事基本建设工程预算、结算、决算审核暂行办法、基本建设财务管理规定、国有建设单位会计制度、中华人民共和国招标投标法、河北省实行中华人民共和国招投标法办法以及我公司所获取的与审计相关的各类资料等。2、审计方法为保证审计工作质量,达成审计目的,本工程项目全过程跟踪审计采用现场全面审计。即审计人员在业主现场,对全过程跟踪各阶段需审计内容进行全面具体审计,以获取直接、真实、完整的审计证据。3、审计阶段开工前审计;建设期间审计;竣工决算审计。(三)、造价征询及跟踪审计报告阶段1、向委托方报告审计情况及审计结果本工程全过程跟踪各阶段审计工作完毕后,向委托方就该阶段工程项目的审计情

18、况及审计结果进行报告,在委托方对审计结果没有异议的情况下,出具各阶段审计报告(其中:工程造价计量审核由建设单位、承包商及我公司会签各专业审核定案表及汇总工程价后出具审计报告)。2、出具审计报告及管理意见书按照中国注册会计师独立审计准则、财政部会计师事务所从事基本建设工程预算、结算、决算暂行办法以及协议协议书的规定出具各阶段审计报告(涉及开工前审计报告、建设期间各阶段审计报告、竣工结算审计报告)并保证审计报告的真实性、合法性。审计报告的真实性是指审计报告应如实反映审计人员的审计范围、审计依据、已实行的重要审计程序和应发表的审计意见。审计报告的合法性是指审计报告的编制和出具必须符合中国注册会计师独

19、立审计准则、财政部会计师事务所从事基本建设工程预算、结算、决算暂行办法等的相关规定。同时,按照本工程项目审计招标文献第五章“协议格式”的规定:第一、审计报告应涉及约定书所列审计内容;第二、格式分为审计报告和管理建议书;第三,工程造价审核报告应按协议反映计量支付表、变更令等送审金额、核减金额及核减理由、核定金额等内容、审定的基本建设结算书或基本健身竣工决算等;第四、管理建议书应涉及内部控制制度评审以及存在的重要问题和管理建议等。二、造价征询及跟踪审计项目中的重点和难点分析等1、工程量清单和预算控制价的编制重点,计算工程量是否准确、是否有漏项、清单描述不详或与图纸不符、定额套用是否准确、装修材料价

20、格是否符合工程装修档次。各方面的经济造价指标是否符合当前实际市场情况。准确计算工程量、项目列项及清单描述与定额套用必须熟悉和具体理解所有施工图纸,清楚各种施工规范,并根据科学的工程量计算规则及公式进行计算,在读图过程中,对图纸交待不全的施工方法、或存在明显有误的地方应及时做好记录并向设计征询,力求完善图纸完善工程量清单,对于仍无法拟定的问题可按施工规范及施工常用方法考虑。前期尽也许完善工程量清单工作,能大大减少后期进度款审核工作量及结算工作量。合理计入材料价格,具体翻阅施工图纸,准确把握材料、设备的性能、材质、规格、品牌,依照清单编制当月的本地造价信息并结合市场及网上电子“工程材料询价”工具,

21、是清单中计入的材料价格准确、合理、经济。2、工程变更、签证费用的审核工程设计变更的计量。设计变更是工程施工过程中保证设计和施工质量,完善工程设计、纠正设计错误以及满足现场条件变化而进行的设计修改工作。一般涉及由原设计单位出具的设计变更告知单和由施工单位征得由原设计单位批准的设计变更联络单两种。设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实行。审查时注意以下几点:a确属原设计不能保证质量、设计漏掉和错误以及与现场不符、无法施工非改不可的,应按设计变更程序进行。b一般情况下,即使变更规定也许在技术经济上是合

22、理的,也应全面考虑,将变更以后产生的效益与现场变更引起施工单位的索赔所产生的损失,加以比较,提出合理化建议。c工程变更引起的造价增减幅度是否控制在预算范围之内,若确需变更而有也许超预算时,提醒业主注意。d敦促业主在开工前组织图纸会审,设计变更要尽量提前,最佳在开工之前就发现,尽量减少设计变更的发生,确需在施工中发生变更的,也要在施工之前变更,防止拆除导致的浪费,也避免索赔事件的发生。e设计变更应记录具体,简要说明变更产生的因素、背景、变更产生的时间,参与人、工程部位、提出单位都应记录。f.设计变更实行后,还要贯彻以下三点:本变更是否已所有实行,若在设计图已实行后,才发生变更,则应注意因牵扯到按

23、原图施工的人工、材料费及拆除费。若原设计图没有实行,则要扣除变更前部分内容的费用。若发生拆除,已拆除的材料、设备或已加工好但未安装的成品、半成品均由建设单位回收。调减或取消项目也要签署设计变更,以便在结算时扣除。g.分析设计变更,以便追究责任方的责任。若由于设计部门的错误或缺陷导致的变更费用以及采用的补救措施,如返修、加固、拆除等费用,由造价工程师协同业主与设计单位协商是否索赔。若由于监理单位的失职或错误指挥导致设计变更应由监理单位承担一定费用。由于设备、材料供应单位供应的材料质量不合格导致的费用应由设备供应单位负责。由于施工单位的因素、施工不妥或施工错误,此变更费用不予解决,由施工单位自负,

24、若对工期、质量、造价导致影响的,还应进行反索赔。工程签证的审核施工过程中的工程签证,重要是指施工公司就施工图纸、设计变更所拟定的工程内容以外,施工图预算或预算定额取费中未含,而施工中又实际发生费用的施工内容所办理的签证,如由于施工条件的变化或无法碰见的情况所引起工程量的变化;隐蔽工程签证;由于建设单位因素决定工程半途停建、缓建或由于设计变更以及设计错误等导致施工公司的停工、窝工、返工而发生的倒运、人员和机具的调迁等损失;在施工过程中发生的由建设单位导致的停水停电,导致工程不能顺利进行,且时间较长,施工公司又无法安排停工而导致的经济损失等。在所有签证中,主体工程中的隐蔽工程及时签证尤为重要,因工

25、程竣工后主线无法核对其工程量及施工做法,所以在施工的同时,工程征询机构人员进一步工地,全面掌握工程实况,检查隐蔽图、隐蔽验收记录,隐蔽工程签证必须请设计单位、监理单位、建设单位等有关人员到现场验收签字,手续完整,工程量与竣工图一致方可列入结算。这些签证在施工的同时计算相应造价,以便有效避免事后纠纷。隐蔽工程的签证重点控制在以下几个方面:a、基槽(基坑)开挖前后对基槽(基坑)高程的测量,以对的计算基础土石方;b、基础填埋前对基础施工做法的签证,以拟定基础做法是否与施工图纸相符,基础超深的解决是否妥当;c、钢筋绑扎完毕砼浇筑前对钢筋规格型号的签证,以拟定工程用的钢筋是否与图纸相符,布筋的数量是否对

26、的,避免工程偷工减料;d、对屋面及其他有防水规定部位的防水施工做法的签证,只有做好签证才干对的核定工程造价;e、对楼地面施工做法的签证,以拟定施工做法是否与图纸的规定相吻合。做好施工记录,注意原始资料的积累,为做好补充定额及对的解决也许发生的纠纷、索赔提供原始数据。实际施工中,由于新材料、新工艺的应用,个别工程项目无相应定额可套用,这就需要工程征询人员掌握现场施工所发生的人工、材料、机械消耗量及工艺水平做好记录,掌握第一手资料,真实合理地编制补充定额,维护各方应得利益。3、进度款支付。根据工程的实际进展情况,审查经现场监理复核后由施工单位上报的月工程量完毕报表,对其工程量根据施工图纸和现场勘踏

27、进行复核,对其价格根据其投标文献、招标文献、施工协议和相关的工程造价管理规定进行复核。4、施工过程中严格控制材料价格。在工程造价的控制中,材料价格的控制是最重要的,材料费在工程造价中所占比例约70%左右,因此在施工阶段要严格规定施工单位按照施工招标时指定的材质和品牌进行材料的购置,避免施工单位钻空子变换材质引起材料的重新认价,从而变向的增长工程造价。对于施工过程中新增工程中所涉及到的新型材料,要进一步市场,掌握第一手材料信息,在材料的认购中,做到货比三家,价比三家,引入竞争控制,使新型材料的认价工作及时、准确、合理、经济。5、每月实际完毕工程进度与工程进度计划比较,编制控制报表。按照规定,根据

28、月施工进度计划编制资金需求计划,资金需求计划必须与月进度计划相吻合。如月投资计划与实际投资出现偏差,应分析因素,采用措施,及时调整资金需求计划,预测资金需求总额,并编制控制报表。控制报表中应说明所采用的控制措施,提出解决办法,为建设单位把好资金控制关。6、审核工程款结算情况,重点:(1)工程竣工结算前,应通过洽谈、协商的方式制定该工程项目的结算原则,达成一致意见,以便指导结算审核工作,保证结算审核工作的顺利进行;(2)对于资料收集要齐全,如:建设施工协议、工程变更、签证、洽商记录、材料认质认价单等;(3)通过对工程终期计量审核拟定各单项工程的最终结算价款的真实性、准确性、合法性。7、建设协议审

29、核,重点及难点:审核施工单位有无违规转包和分包行为;审核设备、材料等物资是否按设计规定和协议规定进行采购,物资的验收、保管、使用与维护是否合规、有效。三、造价征询及跟踪审计工作的质量控制方法1、规定施工单位依据施工图纸、概预算、协议的工程量清单建立工程量台帐。2、规定施工单位于施工进度批准后十天内,依据建设工程施工协议将协议价款分解切块,编制与进度计划相相应的工程项目各阶段及各年、季、月度的资金使用计划。3、审核施工单位的资金使用计划,并与建设单位、施工单位协商拟定相应工程款支付计划。4、从造价、项目的功能规定、质量和工期等方面审查工程变更的价款功计算价款的原则、方法。5、对工程协议价中政策允

30、许调整的建筑材料、构配件、设备等价格,涉及暂估价、不完全价等进行积极控制。6、依据施工协议有关条款、施工图纸,对工程进行风险分析,找出工程造价容易突破的部分和最易发生费用索赔的因素和部位,并制定防范性对策。7、经常检查工程量计量和工程款支付的情况,对实际发生值与计划控制值进行分析、比较,提出造价控制的建议,并应向监理单位报告。8、严格执行工程量计量和工程款支付的程序和时限规定。9、通过工程联系单与建设单位、施工单位沟通信息,提出工程造价控制的建议。四、工程结算审核流程及质量保证措施工程结算审核流程1 、签订征询协议;2、委派项目负责人,配置业务专业人员;3、审阅资料、踏勘工程现场、了解情况;4

31、、制定征询实行方案并报技术负责人核准;5、计算工程量套项取费,形成征询初步审核意见;6、将征询初步意见向有关各方征询;7、核对工程量,并达成共识,对有争议的事项,召开;8、经公司三级审核后,形成审核初步成果;9、召开征询成果的定案会议,达成共识后会签;10、如被审单位2、 委派项目负责人,配置业务专业人员;3、 审阅资料、踏勘工程现场、了解情况;4、 制定征询实行方案并报技术负责人核准;5、 计算工程量套项取费,形成征询初步审核意见;6、 将征询初步意见向有关各方征询;7、 核对工程量,并达成共识,对有争议的事项,召开审核会商纪要;8、 经公司三级审核后,形成审核初步成果;9、 召开征询成果的

32、定案会议,达成共识后会签;10、 如被审单位有异议,必须在接到征询成果15日内提出书面意义, 期未答复的视为已被认可;11、对被审单位的书面意见,项目负责人报公司专业技术组进行再审议, 合理意见应采纳,做适当的修订、调整形成决定性意见;12、项目负责人起草成果文献,报技术负责人签批;13、完毕资料交接,整理立卷归档;14、对工程实行中的过程控制进行后评估;15、征询服务回访与总结;16、征询成果的信息化解决。工程结算质量保证措施1、实行项目负责人负责制为保证每个造价征询工作人员的工作达成高质量,并且可以按计划、有序的进行,在进行各阶段造价征询工作前,项目负责人主持召开全体造价征询工作人员会议,

33、将审核后的造价征询工作计划传达给每一个人,安排造价征询工作任务、明确造价征询工作目的,使造价征询工作人员在征询工作实行前心中有数,更好保证造价征询工作质量。项目负责人负责项目实行全过程中与业主相关部门的沟通、协调。2、集中优势力量,做好人力资源保障在以往的造价征询工作中,我们积累了丰富的经验,我们将组织我公司具有同类建设项目造价征询工作经验的人员组成项目小组,该些人员均是具有造价工程师或二级以上造价员资格,具有5年以上工作经验的专业技术人员,高水平的造价征询队伍可以保证造价征询工作准时、保质完毕。3、事前交底,专业分工在进行各阶段造价征询工作前,项目负责人组织所有姓名小组成员进行针对性交底,熟

34、悉了解各项与建设项目造价及投资有关的资料,统一执业标准,明确工作纪律。4、全面、逐项审核,避免抽样导致的误差。5、成果文献的三级质量复核为保证造价征询工作质量,达成预期的造价征询工作目的,按照我公司执业质量控制管理制度的规定,对本工程项目全过程造价征询工作各阶段工作进行三级质量复核,即具体复核、总体复核、最终复核。具体内容如下:(1)具体复核(第级复核)由专业人员负责完毕。复核内容重要涉及:是否按造价征询工作计划和造价征询工作环节方案进行;造价征询工作依据是否充足、对的;造价征询工作底稿的完整性和技术准确性(涉及工程量的计算、价格的取定、费用的审核等);造价征询工作结果是否真实、合法、完整等。

35、(2)总体复核(第级复核)由项目经理(项目组长)负责完毕。复核内容重要涉及:具体复核是否按规定和规定进行;具体复核发现的问题是否准确;造价征询工作程序是否所有实行;对具体复核的结果按重要性程序进行抽样复核;所完毕的造价征询工作能否支持造价征询工作结果的真实、准确等。(3)最终复核(第级复核)由我公司总工办负责完毕。复核内容重要涉及:具体复核及总体复核是否按规定和程序进行;前两级复核发现的问题是否准确;造价征询工作工作能否达成预期的造价征询工作目的;造价征询工作结果是否真实、合法、完整;所出具的造价征询工作报告草稿是否符合造价征询工作准则、河北省建设工程预结算编制审查管理办法、造价征询协议的规定

36、等。三级质量复核完毕后,将复核出的问题进行及时地调整和更改,出具造价征询工作结果及造价征询工作报告草稿。6、明确纪律,制度保证(1)所有造价征询工作人员应本着严厉认真的态度、公平公正的原则履行本职工作。(2)严格遵守国家和地方的法律法规和各项方针政策。(3)造价征询工作人员应以平等、端正的态度与各施工单位及建设单位进行合作,做到理有据,实事求是。(4)造价征询工作人员不得单独外出会客,规定做到廉洁自律,不得索取、收受委托协议约定以外的礼金和其他财物,不得运用职务之便谋取其他不合法利益,一旦发现,严格惩处。(5)调用资料须报各专业组长,由专业组长报项目经理(项目组长)统一汇总后提交委托方,从委托

37、方调出相关资料后交由各专业负责人签收和退还,造价征询工作人员不得以任何借口,任何理由单独会见被审核方人员。(6)造价征询工作人员互换意见须报项目经理批准,在委托人指定专业人员在场的情况下方可互换意见,不得徇私舞弊,一经发现按本所的有关规定予以严厉解决,触犯法律的移交司法机关。(7)造价征询工作人员应廉洁自律,对执业中知悉的商业秘密保密,各专业人员之间不得私自互换各自情况,不得以任何借口说情,违者按规论处。(8)工程造价专业人员在进行工程造价业务活动时,必须严格遵守建设行政主管部门的有关规定,涉及:严格执行省建设行政主管部门颁发的工程造价计价依据,不准擅自变动修改计价程序,不得随意拟定计价补充内

38、容;使用建设行政主管部门认可的计价软件;使用建设行政主管部门制定的统一格式的工程造价业务报告文; 工程造价专业人员按各自的职责分别在所做的业务报告上签字并加盖执业专用印章;(9)工程造价专业人员对业务活动中与自身利益有关系的,应实行回避制度。(10)工程造价专业人员对有规定的技术和商务,有保密的义务。7、严格格式,规范管理制定规范、科学、合理的造价征询工作底稿格式,涉及相应的造价征询工作程序表及造价征询工作调查表,努力做到造价征询工作不漏项,保证造价征询工作程序的完整性、全面性。五、服务承诺(一)坚持实事求是、客观公正的审计原则,严格按照国家及有关法律法规依法审计;(二)按投标时的人员配备计划安排跟踪审计人员;(三)按计划时间完毕各阶段审计任务;(四)遵守职业道德规范,认真遵守各项规章制度,杜绝吃、拿、卡、要和牟取私利行为;(五)驻场人员时常巡视工地,记录现场资料,保证跟踪审计工作到位;(六)完善内部考核机制,提高工作效率和工作质量;(七)工程量审核不超过10%,各单位工程结算审核误差不超过10%;(八)树立保密意识,保守工作秘密。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程造价

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
