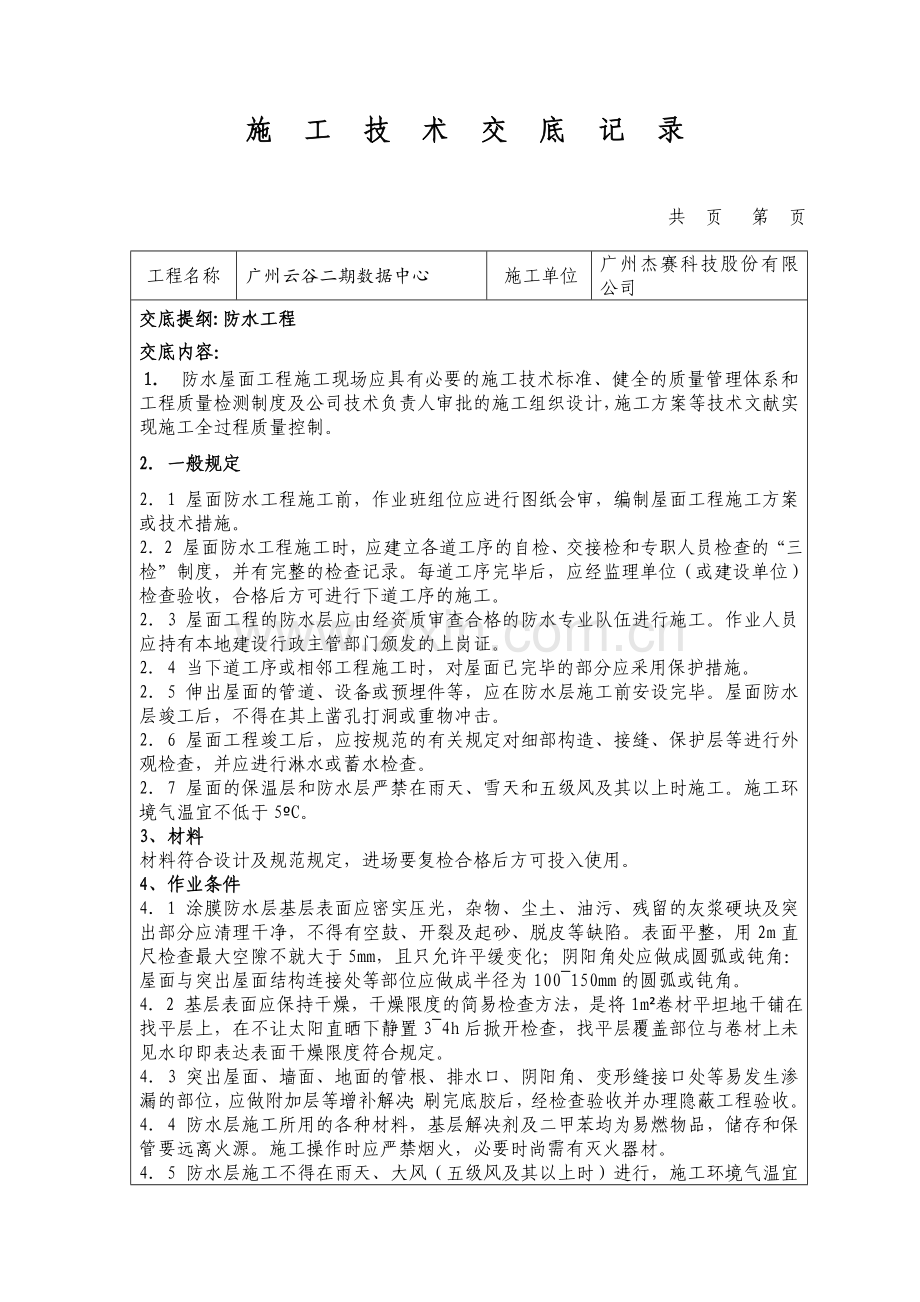

1、施工技术交底记录 共 页 第 页工程名称广州云谷二期数据中心施工单位广州杰赛科技股份有限公司交底提纲:防水工程交底内容:1. 防水屋面工程施工现场应具有必要的施工技术标准、健全的质量管理体系和工程质量检测制度及公司技术负责人审批的施工组织设计,施工方案等技术文献实现施工全过程质量控制。2. 一般规定21 屋面防水工程施工前,作业班组位应进行图纸会审,编制屋面工程施工方案或技术措施。22 屋面防水工程施工时,应建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。每道工序完毕后,应经监理单位(或建设单位)检查验收,合格后方可进行下道工序的施工。23 屋面工程的防水层应由经资
2、质审查合格的防水专业队伍进行施工。作业人员应持有本地建设行政主管部门颁发的上岗证。24 当下道工序或相邻工程施工时,对屋面已完毕的部分应采用保护措施。25 伸出屋面的管道、设备或预埋件等,应在防水层施工前安设完毕。屋面防水层竣工后,不得在其上凿孔打洞或重物冲击。26 屋面工程竣工后,应按规范的有关规定对细部构造、接缝、保护层等进行外观检查,并应进行淋水或蓄水检查。27 屋面的保温层和防水层严禁在雨天、雪天和五级风及其以上时施工。施工环境气温宜不低于5C。3、材料材料符合设计及规范规定,进场要复检合格后方可投入使用。4、作业条件41 涂膜防水层基层表面应密实压光,杂物、尘土、油污、残留的灰浆硬块
3、及突出部分应清理干净,不得有空鼓、开裂及起砂、脱皮等缺陷。表面平整,用2m直尺检查最大空隙不就大于5mm,且只允许平缓变化;阴阳角处应做成圆弧或钝角:屋面与突出屋面结构连接处等部位应做成半径为100150mm的圆弧或钝角。42 基层表面应保持干燥,干燥限度的简易检查方法,是将1m卷材平坦地干铺在找平层上,在不让太阳直晒下静置34h后掀开检查,找平层覆盖部位与卷材上未见水印即表达表面干燥限度符合规定。43 突出屋面、墙面、地面的管根、排水口、阴阳角、变形缝接口处等易发生渗漏的部位,应做附加层等增补解决;刷完底胶后,经检查验收并办理隐蔽工程验收。44 防水层施工所用的各种材料,基层解决剂及二甲苯均
4、为易燃物品,储存和保管要远离火源。施工操作时应严禁烟火,必要时尚需有灭火器材。45 防水层施工不得在雨天、大风(五级风及其以上时)进行,施工环境气温宜为5C35C。46 防水材料,按批量抽样复检合格并已取得由具有检测资格单位出具的检查报告单(同一规格品种的防水涂料,每10t为一批,局限性10t者按一批进行抽检;胎体增强材料每3000m为一批,局限性3000m者按一批进行抽检)。47 防水层施工后不应有重物或尖利的金属物移位及烧电焊等项工作。5. 操作工艺51 工艺流程:清理基层基层面修整节点解决涉及附加层施工涂刷底胶第一层涂膜层检查各部位质量及修补铺贴胎体增强材料(与设计有规定期才有此工序)第
5、二度涂膜层至所需的厚度撒石屑闭水实验保护层提交验收。52 清理基层:基层表面的杂物、尘土、油污、残留的灰浆硬块及突出部分清除后,用吹尘器、毛刷等将浮灰解决干净,如有油污等用二甲苯、甲苯清洗。53 基层表面修整:基层清理时,如发现裂纹破损,可采用“911”胶拌水泥(4:13)腻子嵌填。54 节点解决541 分仓缝解决:板缝二侧保持平整,缝宽度为20mm,缝纹布的宽度为140mm,裁下卷好,在板缝二侧涂刷一遍涂料,宽度要超过布宽的20mm左右,再将卷好的布顺序摊开,边摊边用粘贴工具将其压实,然后在布上涂刷二遍涂料,绦纶布应粘贴呈现倒“”形,以利适应其变形需要,也可先在板缝内注“911”密封材料,再
6、摊铺玻纤布,方法如上述。542 穿通管解决:一方面将管壁四周采用溶剂和钢丝刷等彻底清理,如为塑料制品,四周则必须用砂纸或钢丝刷将其打毛,再在管壁与砼接缝处用腻子作嵌缝解决,并加贴增强材料,外涂高度至50mm,在大面积涂布时再上高到至150250mm。543 阳角解决:增强阳角解决由于上人后容易磨损,在施工时不易保证厚度而在施工时应加贴胎体增强材料(附加层),以保证其施工厚度及强度,一般宽度在角的两侧各100mm。但天沟、檐沟与屋面交接处的附加层宜空铺,空铺的宽度宜为200300mm,可采用塑料薄膜作隔离。544 阴角解决:阴角应作好小圆角,并且加贴隔离纸或加涂隔离材料,以增长防水涂料和延伸率,
7、第一层涂料宽度为80mm,大面积施工时再涂刷至160mm,最终至所需宽度,但屋面的泛水处应加铺有胎体增强材料的附加层,其宽度在角的两侧各为250mm。水落口杯与基层接触处应留宽20mm,深20mm凹槽镶填密封材料,并应增铺附加层,宽度不小于200mm,贴入杯口内并不小于50mm。55 涂布底胶(相称于冷底子油):将聚胺脂甲料与专供底涂用的乙料按1:31:4(重量比)的比例配合搅拌均匀(也可将聚脂防水涂料按甲:乙:二甲苯=1:1.5:2的比例配合搅拌均匀),用油漆刷蘸底胶在阴阳角、管子根部等复杂部位均匀涂布一遍,再用长把滚刷进行大面积涂布施工。规定均匀,不得过厚或过薄,更不许露底,涂布量一般为0
8、.150.2Kg/m为宜。56 涂膜的配制:材料计量一定要准确,用计量专用工具,将涂膜的A、B两种材料按生产厂方提供的配合比规定进行配制,一般A:B为1:2(重量比)。(代表批量:A5t,B10t为一个检查批)配制方法:在施工前要搅拌均匀,搅拌时间一般需要23分钟,可以从反映的变化中加以拟定,料由稠变稀,搅拌时应在清洁干燥的圆容器内进行,搅拌的容器要及时清除余料,否则容易产生不均匀硬块存在。同时在容器底部要垫好隔离物品,如油毡、木板、油纸等,使之与基面隔开,以免生料落在基面上,导致防水层起鼓和剥离等现象。57 涂膜层的厚度:沥青基防水涂膜在级防水屋面上单独使用时不应小于8 mm,在级防水屋面上
9、或复合使用时不宜小于4mm;高聚物改性沥青防水涂膜不应小于3mm,在级防水屋面上复合使用时,不宜小于1.5mm;合成高分子防水涂膜不应小于2mm,在级防水屋面上复合使用时,不宜小于1mm。58 防水涂膜涂刷规定:防水涂膜应分层分遍涂刷。待先涂的涂层干燥成膜后,方可涂刷后一遍涂料。需铺设胎体增强材料,且屋面坡度小于15%时可平行屋脊铺设;当屋面坡度大于15%时,应垂直于屋脊铺设。平行于屋面脊铺设时,必须由屋面最低处向上操作。胎体长边搭接宽度不提小于50 mm;短边搭接宽度不得小于70mm。采用二层胎体增强材料时,上下层不得互相垂设,搭接缝应错开,其间距不应小于幅宽的1/3。在涂膜实干前,不得在防
10、水层上进行其他施工作业。涂膜防水屋面上不得直接堆放物品。59 天沟、泛水、水落口等部位的强化规定:天沟、泛水、水落口等部位,均应加铺有胎体增强材料的附加层。水落口周边与屋面交接处,应作密封解决并加铺两层有胎体增强材料的附加层。涂膜伸入水落口的深度不得小于50mm,涂膜防水层的收头应用防水涂料多遍涂刷或用密封材料封严。510 屋面的板缝解决规定:屋面的板缝解决应符合下列规定:5101 板缝应清理干净;细石混凝土应浇捣密实。板端缝中嵌填的密封材料应粘结牢固,封闭严密。5102 抹找平层时,分格缝应与板端缝对齐,均匀顺直,并嵌填密封材料。5103 涂层施工时,板端缝部位空铺的附加层,每边距板缝边沿不
11、得小于80mm;511 细部构造5111 天沟、檐沟与屋面交接处的附加层宜空铺,空铺的宽度宜200300mm(16)。屋面设有保温层时,天沟、檐沟处宜铺设保温层。5112 檐口处涂膜防水层的收头,应用防水涂料多遍涂刷或用密封材料封严。5113 泛水处的涂膜防水层宜直接涂刷至女儿墙的压顶下,收头解决应用防水涂料多涂刷封严。压顶应做防水解决。5114 变形缝内应填充泡沫塑料或沥青麻丝,其上放衬垫材料,并用卷材封盖,顶部加扣混凝土盖板或金属盖板。512 大面积施工:基面上的各个节点解决完毕后,就可进行大面积涂刷。但在施工前必须按9.2.2方法检查基层是否干燥,切不可强行施工,以防将来产生起鼓及剥离等
12、现象。5121 平面:屋面上大面积涂刷,应自上而下进行。在操作时将搅拌均匀的涂料分别倒在所施工的部位,一次配料数量应根据工程用量及所安排的劳力而定,配好材料应在20分钟内用完,待配好的材料倒在施工面上后,用刮板将料均匀刮平。第一度厚度应保持在0.6mm左右,再检查有否空鼓、气孔、不良固化处,如遇无规则裂缝的现象,早应用腻子料进行嵌缝修补,待修补好后才可涂布第二度,方向应与第一度垂直。其总厚度应控制在1.5mm左右,涂刷间隙应以能上人为标准,夏季约8h,秋季约12h,冬季约24h,在涂刷第三度时规定与第二度相同,总厚度约2mm。5122 立面:对于立面施工则规定施工的工具有所不同,一般可采用塑料
13、畚箕,其尚口可装一块橡皮刮板,也可直接施工,畚箕沿口与施工墙面成60角。施工环节则是由下至上,至少涂刷两遍,以保证施工质量与厚度。5123 铺贴玻纤布大面积铺贴宜使用120D型,不规则部位粘宜用100D型。玻纤布当采用多层迭铺时,上下层不得互相垂直铺设。搭接缝应错开,间距不得小于1/3幅宽。若仅有一层时,其短边搭接宽度不得小于70mm,长边搭接宽度不得小于50mm。屋面坡度小于15%时可采用平行于屋脊铺设。屋面坡度大于15%时应垂直于屋脊铺设;墙面采用竖向纵铺。垂直屋脊铺设及墙面铺设的宜顺风向搭接,位于玻纤布下面的涂层厚度不宜小于1mm。铺贴前先按玻纤布宽度和铺贴顺序在基层上弹线或拉线以上控制
14、宽度。铺贴可采用干铺法或湿铺法实行。干铺法:先将玻纤布干铺展平,加以点粘固定后开始涂刷防水材料,依次刷12遍使涂料充足渗透玻纤布,然后铺第二幅,如此依次渐行。湿铺法:按弹线或拉线涂刷一遍涂层,后即铺贴纤布,用排刷刷平,使涂料充足渗透玻纤布,然后再刷第二幅的第一道涂料,铺贴玻纤布,如此依次渐行。待第一涂层表面干后,再在其上刷第二道涂料。涂刷后表面不露玻纤布,接口和边沿应平顺、无皱折。施工时注意:玻纤布表面应对其加以修整,用剪刀剪掉玻纤布皱折、划破气泡,展开接头和边沿,然后在其上刷第二道涂料,至所需厚度。接受交底人交 底 人记录人日 期 施工技术交底记录 共1页 第1页工程名称广州云谷二期数据中心
15、施工单位广州杰赛科技股份有限公司交底提纲: 铺贴技术交底交底内容:1、选材:规定面层块材色泽均匀一致、平整、无裂纹、暗痕和缺棱掉角,集合尺寸准确,声音清脆。2、清理基层:结构层上的杂物必须彻底清理干净。3、抄平:在需要铺贴的部位墙面上弹出500水平控制线。4、在有泛水规定的部位按照0.5%的坡度规定贴灰饼,做冲筋。5、用1:2或1:2.5水泥砂浆略高于灰饼拍实、刮平。6、分砖:弹中心十字垂直线,从十字线中点往两边分好皮数,灰缝按2-3考虑,引到墙边。7、铺砖:铺贴顺序,先中间后外圈、踢脚线,从里往外;大面积地面,先铺好中间十字标准砖带,然后挂线向四周推动;小房间,先铺纵横标准砖带,然后挂线从里
16、往外倒铺。就位调整缝隙,用木槌轻敲实拍平,随即检查平整度;及时抹净余浆和砖面上的砂浆。8、嵌缝:用1:1水泥砂浆或水泥浆灌缝,分两次灌缝,凹深2-3。9、隔天连续3-4天的浇水养护。10、成品保护:养护期间不准上人、上车走动和堆放物品。接受交底人交 底 人记录人日 期 施工技术交底记录 共1页 第1页工程名称广州云谷二期数据中心施工单位广州杰赛科技股份有限公司交底提纲: 栏杆制作安装技术交底交底内容:1、选用的材料必须满足设计和规范规定的刚度。2、焊接过程中必须保证构件的稳定性。3、栏杆立杆净距不能大于110。4、栏杆高度必须满足设计和规范规定的安全高度,一般规定室内楼梯栏杆安全高度:斜段为9
17、00,长度500以上的水平段为1050;阳台和露台的栏杆安全高度为1100;屋面女儿墙如采用栏杆作为围护则其安全净高度必须满足1200。5、栏杆的焊接点必须在做油漆前进行打磨,之后进行防腐漆涂刷,最后才进行面漆施工(建议在地面和墙面、天棚等其他部位装饰完毕后进行)。6、立杆锚固点必须用铁环盖住并用玻璃胶封闭和固定,防止使用过程中水份渗入使其锈蚀,从而影响使用安全和寿命。7、楼梯顶层的休息平台栏杆底高100范围内必须进行封闭。8、施工过程中必须严格按照施工安全有关的规定和制度进行施工,严禁违章指挥和违章作业。接受交底人交 底 人记录人日 期施工技术交底记录 共1页 第1页工程名称广州云谷二期数据
18、中心施工单位广州杰赛科技股份有限公司交底提纲: 门窗工程施工技术交底交底内容:1基本规定1.1工程施工现场应具有必要的施工技术标准、健全的质量管理体系和工程质量检测制度及公司技术负责人审批的施工组织设计、施工方案等技术文献,实现施工全过程质量控制。1.2塑料门窗工程应按下列规定进行施工质量控制:1.2.1采用的原材料及成品应进行进场验收,凡涉及安全、功能的原材料及成品应按本规范规定进行复验,并应经监理工程师(建设单位技术负责人)见证取样、送检。1.2.2各工序应按施工技术标准进行质量控制,每道工序完毕后,应进行工序检查,当上道工序合格后,下道工序方可进行。1.2.3相关各专业工种之间,应进行交
19、接检查,并形成记录,并经监理工程师(建设单位技术负责人)检查认可。1.3参与工程施工质量验收的各方人员应具有规定的资格。1.4隐蔽工程在隐蔽前应由施工单位告知有关单位进行验收,并应形成验收文献。1.5工程的观感质量应由验收人员通过现场检查,并应共同确认。1.6根据施工图上注明所采用塑料门窗类型、系列、规格以及所选用的塑料门窗标准图集编号和塑料门窗类型序号施工。1.7凡在建筑工程上安装使用的塑料门窗,必须是持有国家颁发的许可证公司生产的产品,并具有生产公司的出厂合格证。1.8塑料门窗的安装及验收,除应按照本规程的规定执行外,尚应符合国家现行的有关标准、规范的规定。1.9塑料门窗产品在制作、组装时
20、,应使用经计量检定合格的计量器具,并应按工艺规定的设备、工装、工序顺利进行操作加工。1.10门窗的固定方法应符合设计规定。门窗框、扇在安装过程中,应防止变形和损坏。1.11门窗安装应采用预留洞口的施工方法,不得采用边安装边砌口或先安装后砌口的施工方法。1.12推拉门窗扇必须有防脱落措施,扇与框的搭接量应符合设计规定。1.13建筑外门窗的安装必须牢固,在砖砌体上安装门窗严禁用射钉固定。1.14有关技术文献的记录,整理要及时、真实、准确、齐全。相关的负责人的签证要完整,要有完整的质量管理检查记录,并应形成文献。1.15检查批的质量应按主控项目和一般项目验收。检查批合格质量应符合下列规定:1.15.
21、1主控项目和一般项目的质量经抽样检查合格。1.15.2具有完整的施工操作依据、质量检查记录。2重要材料质量规定2.1门窗、玻璃、密封胶等应按设计规定选用,并应有产品合格证书。2.2当国家规定或协议约定对材料进行见证检测时,或材料的质量发生争议时,应进行见证检测。2.3门窗采用的塑料型材、密封条等原材料应符合现行的国家标准门窗框用硬聚氯乙烯型材(GB/T8814-98)和塑料门窗用密封条(GB120232)等有关规定。2.4门窗采用的紧固件、五金件、增强型钢及金属材板等,应符合下列规定:2.4.1门窗采用的增强型钢及金属衬板等应进行表面镀锌解决;门窗采用的五金件应根据防腐规定选用相应的防腐解决件
22、;平开窗、旋转窗外露部分的紧固件必须采用不锈钢材料;推拉窗的紧固件根据设计规定选用相应的防腐解决件。2.4.2门窗滑撑铰链不得使用铝合金材料。2.5塑料型材内腔增长型钢必须根据设计规定应选用相应厚度且不小于1.2mm的型钢,严禁使用木衬;增强型钢的形状应与型材内腔相配合,最大间隙不大于2.0mm;固定型材与型钢的紧固件必须采用4mm的大头自攻螺钉处应采用密封胶密封,以防止渗水。2.6固定片厚度应不小于1.5mm,最小宽度应不小于15mm,其材质应采用Q235-A冷轧钢板,且表面应进行镀锌解决。2.7组合窗及连窗门的拼樘料应采用与其内腔紧密配合的增强型钢作为内衬,型钢两端应比拼樘料长1050mm
23、,且两端头要做封口解决,外窗拼樘料及型钢应能使组合窗承受该地区的瞬时最大风压值。2.8玻璃及玻璃垫板的质量应符合下列规定:2.8.1玻璃质量应符合国家现行产品标准的规定,并应有产品出厂合格证书,中空玻璃应有质量检测报告。2.8.2玻璃安装尺寸应比相应的框、扇(梃)内口尺寸小46mm,2.8.3玻璃垫块应采选用邵氏硬度为70-90(A)的硬橡胶,硬PVC或ABS塑料,不得使用硫化再生橡胶、木片或其它吸水性材料,长度宜为80-150mm,厚度应按框、扇(梃)与玻璃的间隙拟定,并宜为2-6mm。2.9窗框与洞口之间所采用的聚氨酯发泡剂等弹性材料应符合国家标准,密封用嵌缝膏应具有弹性和粘接性。2.10
24、与塑料型材直接接触的密封条、玻璃垫块、嵌缝膏、弹性填充料等材料,其性能应与PVC塑料具有相容性。3生产准备及产品保护3.1应认真学习和审核对图纸的技术规定 、质量标准、图文说明等,复杂构件或有特殊技术规定的零、部件,应有技术人员负责作技术交底。3.2根据生产的规定,进行型材、设备、工装、量具的准备;检查作业范围内的环境,应符合安全生产规定,有足够的光线或照明,设备的安全防护装置可靠,劳动保防设施齐全。3.3各类冲切模具的拆装调试,应有负责模具的专业人员负责操作;电气设备的安装、维护应有专业电工负责操作。3.4成品及部件应按规定进行全面保护,产品在入库前应将安装洞口结合部位用粘胶纸贴面,其他部位
25、用塑料薄膜或纸带,进行保护。3.5产品的包装方法,应从框加180mm起,每隔400mm包扎一道,组合挺、窗芯及附件均应包扎牢固;包扎材料不得使用碱性、酸性和带有油污的材料。3.6包装完毕的产品,应在明显处标上协议号、工程号、楼层号或区位号等标记。3.7成品必须放置在干燥、通风的场合,并防止雨水浸入和接触酸、碱、盐类物质;并应在立挺底部用木块垫高100mm;堆放在设有支撑的靠架上(靠架成75度立放),平放时高度不得超过1.2m,带有凸出配件的成品一律不得平放。4塑料门窗产品的质量规定4.1塑料门窗的外观、外形尺寸、装配质量、力学性能应符合国家现行标准的有关规定;门窗中竖框、中横框或拼樘料等重要受
26、力杆件中的增强型钢,应在产品说明中注明规格、尺寸,门窗的抗风压、空气渗透、雨水渗漏三项基本物理性能应符合设计规定。设计没有明确规定的,应符合下列规定:平开窗;抗风压性能达成3000pa以上;雨水渗漏性能达成350pa以上;气密性能不大于0.5m3/m.h。并提供相应的检测报告,有保温隔声性能规定,应符合PVC塑料门(JGJ/T3017-94)、PVC塑料窗(JG/T3018-94)的规定及设计规定。4.2窗的构造尺寸应涉及预留洞口与待安装窗框的间隙及墙体饰面材料的厚度。其间隙应符合下表的规定:洞口与窗框间隙表窗体饰面层材料洞口与窗框间隙(mm)清水墙10墙体外饰面抹水泥砂浆或贴马赛克1520墙
27、体外饰面贴釉面瓷砖2025墙体外饰面贴大理石或花岗岩板4050注:窗下框与洞口间隙可根据设计规定选定。4.3门的构造尺寸应符合下列规定:4.3.1门边框与洞口间隙应符合本规程上表的规定;4.3.2无下框平开门门框的高度应比洞口高度大1015mm;带下框平开门或推拉门门框高度应比洞口高度小510mm。4.4除特殊结构外,塑料门窗的重要受力杆件必须采用焊接式,焊接角强度最低值应不小于3000N。焊角不得有开焊、型材断裂等损坏现象,框和扇 的平整度、直角度、翘曲度以及装配间隙应符合国家现行标准,以免妨碍开关功能。4.5门窗的合页、支撑、执手、锁具等五金配件必须安装在厚度不小于3mm的金属衬板上;塑料
28、平开窗不宜使用四连杆合页;五金配件的安装位置及数量应符合国家现行标准PVC塑料门(JG/T3017-94)及PVC塑料窗(JG/T3018-94)的规定。4.6密封条装配后应均匀、牢固;接口应粘接严密、无脱槽现象。4.7塑料成品包装应符合国家现行标准PVC塑料门(JG/T3017-94)及PVC塑料窗(JG/T3018-94)的规定。5安装前准备5.1门窗安装前应按下列规定进行检查:5.1.1根据门窗图纸,检查门窗的品种、规格、启动方向及组合杆、附件,并对其外形及平整度检查校正,合格后方可安装;5.1.2按设计规定检查洞口尺寸,如与设计不符合应予以纠正。5.2墙体、洞口质量规定5.2.1塑料门
29、窗应采用预留洞口法安装,不得采用边安装边砌口或先安装后砌口的施工方法。严禁在塑料门窗上砌墙,门窗洞口尺寸应符合现行国家标准建筑门窗洞口尺寸系列(GB5824)的规定。加气混凝土或空心砖墙洞口,应预埋混凝土块。5.2.2门窗框的安装应在墙体湿作业竣工且硬化后进行,当需要在湿作业前进行,应采用保护措施;玻璃的安装必须在墙体硬化且饰面层所有竣工后进行。5.2.3当塑料门窗采用预埋木砖法与墙体连接时,其木砖应进行防腐解决。5.2.4对于同一类型的门窗及其相邻的上、下、左、右洞口应保持通线,洞口应横平竖直;对于高级装饰工程及放置过梁的洞口,应做洞口样板。洞口宽度与高度尺寸的允许偏差应符合下表的规定。洞口
30、宽度或高度墙体表面2400240048004800未粉刷墙面101520已粉刷墙面510155.2.5组合窗的洞口,应在拼樘料的相应位置设预埋件或预留洞。5.2.6塑料门窗安装应在洞口尺寸按本规程第5.1.4条的规定检查合格,并办好工种间交接手续后,方可进行。5.3安装前准备5.3.1安装工程中所使用的塑料门窗部件、配件、材料等在运送、保管和施工过程中,应采用措施防止其损坏或变形。5.3.2塑料门窗应放置在清洁、平整、坚实的地方,不得与腐蚀物质接触,且应避免日晒雨淋。门窗排放时,下部应设立垫木,且均应立放,立放角度不应小于70。,并应采用防倾倒措施。5.3.3贮存塑料门窗的环境温度应小于50;
31、与热源的距离不应小于1m。塑料门窗在安装现场放置的时间不应超过两个月。当在环境温度为0及其以下的环境中存放时,安装前应在室温下放置24小时。安装塑料门窗时,其环境温度不宜低于5。5.3.4装运塑料门窗的运送工具应设有防雨措施,并保持清洁。运送门窗,应竖立排放并固定牢固,防止颠震损坏。樘与樘之间应用非金属软质材料隔开;五金配件也应互相错开,以免磨损及压坏。5.3.5装卸塑料门窗,应轻拿、轻放;不得撬、甩、摔。吊运门窗,其表面应采用非金属软质材料衬垫,并在门窗外缘选择牢固平稳的着力点;不得在框扇内插入抬杠起吊。5.3.6安装用的重要机具和工具应完备;材料应齐全;量具应定期检查,当达不到规定期,应及
32、时更换。5.3.7当洞口需要设立预埋件时,应检查预埋件的数量、规格及位置;预埋件的数量应和固定片的数量一致,其标高和坐标位置应准确。5.3.8安装前,应按设计图纸的规定检查塑料门窗的数量、类型、规格、启动方向、外形等;五金件、密封条、紧固件等应齐全,不合格者应予以更换。6塑料门窗安装6.1塑料门窗安装工序门窗安装的工序序号门窗类型工序名称平开窗推拉窗组合窗平开门推拉门连窗门1验收洞口+2补贴保护膜+3框上找中线+4装固定片+5洞口找中线+6卸玻璃(或门、窗扇)+7框进洞口+8调整定位+9与墙体固定+10装拼樘料+11装窗台板+12填充弹性材料(发泡剂)+13洞口抹灰+14清理砂浆+15嵌缝+1
33、6装玻璃(或门、窗扇)+17装纱窗(门)+18安装五金件+19表面清理+20撕下保护膜+注:表中“+”号表达应进行的工序6.2塑料窗的安装6.2.1应将不同规格的塑料窗搬到相应的洞口旁竖放,当发现保护膜脱落时,应补贴保护膜,并应在窗框的上下边标出中线。6.2.2假如玻璃已装在窗上,应卸下玻璃,并做标记。6.2.3固定片的安装应符合下列规定:6.2.3.1检查窗框上下边的位置及其内外朝向,确认无误后,再安装固定片。安装时应先采用直径为3.2的钻头钻孔,钻孔位置应在框料与墙体连接触面上,然后将十字槽盘头M420自攻螺钉拧入,不得直接锤击钉入;不得钻透门窗框增强型钢腔体。6.2.3.2固定片的位置应
34、距窗角、中竖框、中横框150200mm,固定片之间的间距应小于或等于400mm,不得将固定片直接装在中横框、中竖框的挡头上。6.2.4应测出各窗口中线,并逐个步作出标记,多层建筑,可从高层通线一次垂吊对中,也可用经纬仪测定并作标记。6.2.5当窗框装入洞口时,其上下框中线应与洞口中线对齐;窗的上下框四角及中横框的对称位置应用木楔或垫块塞紧作临时固定,当下框长度大于0.9m时,其中央也应用木楔或垫块塞紧,作临时固定;然后应按设计图纸拟定窗框在洞口墙体厚度方向的安装位置,并调整窗框的垂直度、水平度,其允许偏差应符合下表的规定。塑料门窗安装质量的允许偏差表项 目允许偏差(mm)检查方法门窗框两对角线
35、长度差2023mm3.0用3m钢卷尺检查,量内角2023mm4.0门窗框(含拼樘料)正、侧面的垂直度2023mm2.0用线坠、水平靠尺检查2023mm3.0门窗框(含拼樘料)的水平度2023mm平开门(窗)及推拉窗3.0用水平靠尺检查推拉门2.5门窗下横框的标高5.0用钢板尺检查,与基准线比较双层门窗内外框、框(含拼樘料)中心距4.0用钢板尺检查门窗竖向偏离中心5.0用线坠、钢板尺检查平开门窗门扇与框搭接宽度2.50.0用深度尺或钢板尺检查同樘门窗相邻扇的横角高度差2.0用拉线或钢板尺检查门窗框铰链部位的配合间隙2.0-1.0用楔形塞尺检查推拉门窗门扇与框搭接宽度1.5-3.5用深度尺或钢板尺
36、检查窗扇与框搭接宽度1.5-2.5用深度尺或钢板尺检查门窗扇与框或相邻扇立边平行度2.0用1m钢板尺检查6.2.6当窗与墙体固定期,应先固定上框,而后固定边框,固定方法应符合下列规定:6.2.6.1当混凝土墙洞口应采用射钉或塑料膨胀螺钉固定;6.2.6.2砖墙洞口应采用塑料膨胀螺钉或水泥钉固定,不得用射钉固定,并不得固定在砖缝处;6.2.6.3加气混凝土洞口,可采用木螺钉将固定片固定在胶粘圆木上;6.2.6.4设有预埋铁件的洞口应采用焊接的方法固定,也可先在预埋件上按紧固件规格打基孔,然后用紧固件固定;6.2.7当需要装窗台板时,应按设计规定将其插入窗下框,并应使窗台板与下边框结合紧密,其安装
37、的水平精度应与窗框一致。6.2.8安装组合窗时,拼樘料与洞口的连接应符合下列规定;:6.2.8.1拼樘料与混凝土过梁或柱子的连接应符合本标准文6.2.6.4条规定。6.2.8.2拼樘料与砖墙连接时,拼樘料两端手插入预留洞深度不少于30mm,然后应用C20的细石混凝土浇灌固定。6.2.9拼樘窗的连接规定6.2.9.1应将两窗框与拼樘料卡接,卡接后应用紧固件双向拧紧,其间距应小于或等于600mm;紧固件端头及拼樘料与窗框间的缝隙应采用嵌缝膏进行密封解决。6.2.9.2组合带型窗为克服热胀冷缩产生的影响,应在每隔6000mm柱距中心按设计规定安装一组伸缩调节拼条。6.2.10窗框与洞口之间的伸缩缝内
38、腔必须采用聚氨酯发泡剂等弹性材料填塞,洞口间隙应充满。填塞后,撤掉临时固定用木楔或垫块,其空隙也应采用闭孔弹性材料填塞。6.2.11窗洞口内外侧与窗框之间缝隙的解决应符合下列规定:6.2.11.1普通单玻窗:其洞口内外侧与窗框之间应采用水泥砂浆填实抹平,靠近铰链一侧,砂浆压住窗框的厚度宜以不影响扇的启动及排水为限,待水泥砂浆硬化后,其外侧应采用嵌缝膏进行密封解决;6.2.11.2保温、隔声窗:其洞口内侧与窗框之间采用水泥砂浆填实抹平;当外侧抹灰时,应采用片材将抹灰层与窗框临时隔开,其厚度宜为5mm,抹灰面应超过窗框,其厚度以不影响扇的启动及排水为限。待外抹灰层硬化后,应撒去片材,并将嵌缝膏挤入
39、抹灰层与窗框缝隙内。保温、隔声等级规定较高的工程,洞口内侧与窗框之间也应采用嵌缝膏密封。6.2.12窗框(扇)上若粘有水泥砂浆,应在其硬化前,用湿布擦拭干净,不得使用硬质材料铲刮窗(框)扇表面,安装窗时宜用橡胶方棒填塞窗框的下滑道凹槽或在下滑道上贴保护胶带,以避免水泥砂浆填塞下滑道。6.2.13塑料门窗玻璃的安装应符合下列规定:6.2.13.1安装玻璃前,应清出槽口内的杂物。6.2.13.2使用密封膏前,接缝处的表面应清洁、干燥。6.2.13.3玻璃不得与玻璃槽直接接触,并应在玻璃四边垫上不同厚度的垫块,边框上的垫块应用胶粘剂固定。6.2.13.4镀膜玻璃应安装在玻璃的最外层,单面镀膜玻璃应朝
40、向室内。6.2.14安装五金件、纱窗铰链及锁扣后,应整理纱网和压实压条。6.3塑料门的安装6.3.1门的安装应在地面工程施工前进行。6.3.2应将门搬运到相应的洞口旁竖放;在门框及洞口上应画出垂直中线。6.3.3在门的上框及边框上应安装固定片,其安装方法应符合本标准第6.2.3条的规定。固定片之间的间距应小于或等于600mm。6.3.4应根据设计图纸及门扇的启动方向,拟定门框的安装位置,并把门框装入洞口,安装时应采用防止门框变形的措施,无下框平开门应使两边框的下脚低于地面标高线30mm,带下框平开门或推拉门应使下框低于地面标高线10mm。然后,将上框的一个固定片固定在墙体上,调整门框的水平度、
41、垂直度和直角度,并用木楔临时定位。其允许偏差应符合安装质量的允许偏差表的规定。6.3.5将其余固定片固定在墙体上,其固定方法应按本标准第6.2.6条窗的固定方法执行。6.3.6当安装连窗门时,门与窗应采用拼樘料拼接,拼樘料下端应固定在窗台上,其安装方法应符合本标准第6.2.8条及6.2.9条的规定。6.3.7门框与洞口缝隙的解决,应按本标准第6.2.10条和第6.2.11条进行。6.3.8门表面及框槽内粘有水泥砂浆时,应在其未硬化前清除;保护门框下滑道措施按第6.2.12条进行。6.3.9门扇应待水泥砂浆硬化后安装;铰链部位配合间隙的允许偏差及门框、扇的搭接量应符合国家现行标准PVC塑料门(J
42、G/T3017-94)的规定。6.3.10门锁与执手等五金配件应安装牢固,位置对的,开关灵活。7安装后的保护7.1塑料门窗在安装过程中及工程验收前,应采用防护措施,不得污损。7.2已装门窗框、扇的洞口,不得作运料通道。7.3严禁在门窗框、扇上安装脚手架、悬挂重物品;外脚手架不得顶压在门窗框、扇或窗撑上,并严禁蹬踩窗框、窗扇或窗撑。7.4应防止利器划伤门窗表面,并应防止电、气焊火花烧伤或烫伤面层。7.5立体交叉作业时,门窗严禁碰撞。8.工程质量验收标准8.1严格按照GB50210-2023建筑装饰装修工程质量验收规范第5章,门窗工程的规范标准执行。8.2除应符合第5章门窗工程的规定外,还应按照被
43、批准的设计图纸,协议约定的内容和相关技术标准规定的图集规定进行。 接受交底人交 底 人记录人日 期 施工技术交底记录 共 页 第 页工程名称广州云谷二期数据中心施工单位广州杰赛科技股份有限公司交底提纲: 涂饰工程施工技术交底交底内容:一、基本规定:1、涂饰工程应按下列规定进行施工质量控制:11采用的原材料及成品半成品应进行进场验收。凡涉及安全、功能的原材料及成品半成品应按规范规定进行复验,并应经监理工程师(建设单位技术负责人)见证取样、送样;检查认可。12各工序应按施工技术标准进行质量控制,每道工序完毕后,应进行检查,当上道工序合格后,下道工序方可进行。13相关各专业工种之间,应进行交接检查,
44、并形成记录,并经监理工程师(建设单位技术负责人)检查认可。2、参与工程施工质量验收的各方人员应具有规定的资格。3、隐蔽工程在隐蔽前应由施工单位告知有关单位进行验收,并应形成验收文献。4、建筑装饰装修工程施工中,严禁违反设计文献擅自改动建筑主体、承重结构或重要使用功能;严禁未经设计确认和有关部门批准擅自拆改水、暖、电、燃气、通讯等配套设施。 5、建筑装饰装修工程应在基体或基层的质量验收合格后施工。6、建筑装饰装修工程施工前应有重要材料的样板或做样板间(件),并应经有关各方确认。7、工程的观感质量应由验收人员通过现场检查,并应共同确认。8、有关技术文献的记录、整理要及时、真实、准确、齐全。相关的负责人的签证要完整,要有完整的质量管理检查记录,并应形成文献。9、检查批的质量应按主控项目和一般项目验收。检查批合格质量应符合下列规定:91主控项目和一般项目的质量经抽
