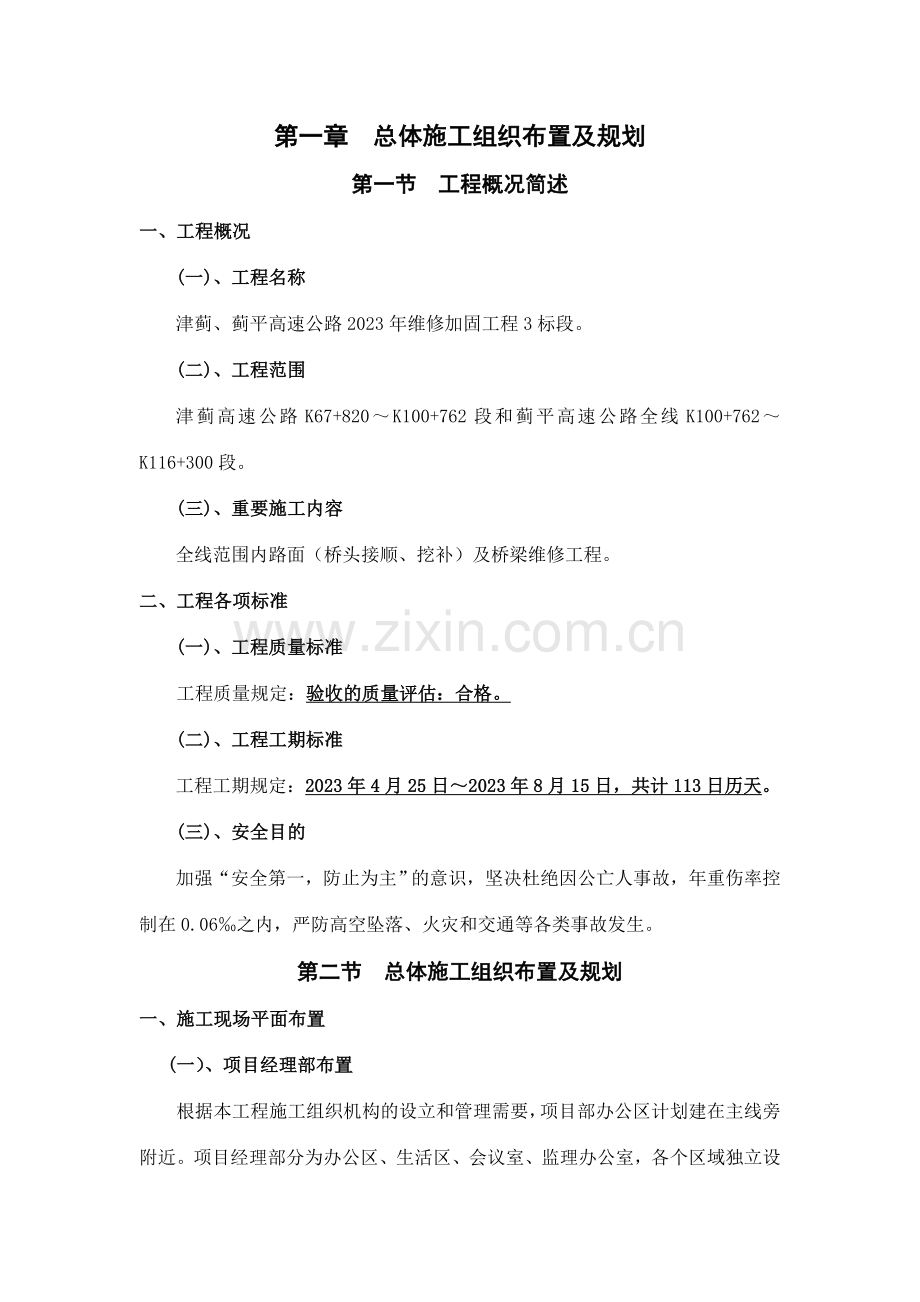

第一章 总体施工组织布置及规划
第一节 工程概况简述
一、工程概况
(一)、工程名称
津蓟、蓟平高速公路2023年维修加固工程3标段。
(二)、工程范围
津蓟高速公路K67+820~K100+762段和蓟平高速公路全线K100+762~K116+300段。
(三)、重要施工内容
全线范围内路面(桥头接顺、挖补)及桥梁维修工程。
二、工程各项标准
(一)、工程质量标准
工程质量规定:验收的质量评估:合格。
(二)、工程工期标准
工程工期规定:2023年4月25日~2023年8月15日,共计113日历天。
(三)、安全目的
加强“安全第一,防止为主”的意识,坚决杜绝因公亡人事故,年重伤率控制在0.06‰之内,严防高空坠落、火灾和交通等各类事故发生。
第二节 总体施工组织布置及规划
一、施工现场平面布置
(一)、项目经理部布置
根据本工程施工组织机构的设立和管理需要,项目部办公区计划建在主线旁附近。项目经理部分为办公区、生活区、会议室、监理办公室,各个区域独立设立,自成系统。
(二)、机械停放场
在解决过的场地上,划分出各种机械的放置位置,尽量保证机械设备的进出顺畅,不会影响到现场施工。
(三)、材料存放场
在材料存放区内划分出待检区、合格区、不合格区,每个区内砌筑50cm高的材料存放平台及防雨罩棚。
二、设备、人员、材料进场计划
(一)、设备进场计划
各种施工机械设备,由我公司统一调配、管理,按施工规定及时采用大型平板车运到施工现场,保证进场后机械状态良好。我单位根据现有装备的数量、质量情况和周密的计划,分期分批地组织进场。
重要施工机械表
名称
设备项目(种类、型号、产地)
数量
出厂
年份
新或旧
自有或租赁
设备
价格
功率能力t或m3
备注
铣刨机
山东路桥
1
2023
新
自有
450万/台
220kw
复拌机
山东路桥
1
2023
新
自有
800万
200kw
摊铺机
戴纳派克F-141C
1
2023
新
自有
360万
150kw
钢轮
压路机
酒井 SW-900
2
2023
新
自有
90万
13.7t
胶轮
压路机
徐工 XP-301
1
2023
新
自有
35万
30t
山猫多功能设备
S-300
1
2023
新
自有
60万
1m3
自卸车
/料车
16T
10
2023
新
自有
34万/辆
移动式 标志车
SERI-1
2
2023
新
自有
10万/台
50kw
托盘车
欧曼/德国
2
2023
新
自有
50万/辆
100t
(二)、人员进场计划
重要管理人员、技术人员在3天内由我公司统一组织到达现场。开工前贯彻劳力来源,按计划适时组织进(退)场,是顺利开展施工、按期完毕任务、避免停工或窝工浪费的重要条件之一。
(三)、材料进场计划
高速公路路面维修工程需要大量材料,材料的品质、数量、以及能否及时供应是决定工程质量和工期的重要环节。做好材料的技术经济比较,择优选用,同时根据使用计划组织进场。
三、项目管理班子配置
(一)、重要管理成员组成说明
在项目组织机构上设立项目经理、总工程师,组成项目部的领导班子,全权负责项目施工。下设7个职能部门,即工程计划部、物资设备部、技术质量部、安全环保部、经营财务部、综合办公室、中心实验室。在项目总部的基础上,下设维修工程施工分部(五个施工队)。
(二)、本协议工程管理组织机构框图
津蓟、蓟平高速公路2023年维修加固工程3标段
项目经理部
项目经理
施工处
机务科
工程科
办公室
实验室
材料科
财务科
安全科
说明:
1项目经理:负责项目部全面工作,重要进行整体工作的协调管理和生产调度;
2项目总工:全面负责工程技术方面的工作、施工进度的整体安排;
3财务科:负责工程的费用核算等财务管理,保证工程用款的及时到位;
4机务科:负责施工机械的平常管理;
5工程科:负责工程技术方面的各项具体工作、施工进度的安排、工程计量等;
6办公室:负责平常生活、事务接待等工作,并具体负责工程施工与地方各方面的协调工作;
7 施工处:负责施工现场的平常管理工作,合理安排进度及施工人员;
8 安全科:负责本项目工程的安全管理工作;
9 实验室:负责本工程全面的实验任务,并做好材料的质量检测工作;
10 材料科:负责工程材料的采购与管理等工作。
第二章 重要工程项目的施工方案、方法与技术措施
(特别对重点、关键和难点工程的施工方案、方法及其措施)
第一节 工程维修方案
一、维修方式一(主线路面整体补强)
对路面严重龟裂,且结构强度局限性的路段采用整体补强方式进行解决。
二、维修方式二(双层挖补)
对路面损坏严重,轮迹带纵裂处采用双层补挖方式进行解决。
三、维修方式四(桥头接顺)
接顺前对桥头原路面进行高程测量和纵断面设计,再根据测量结果和设计高程对原路面进行解决。
第二节 工程施工方法
一、交通疏导方案
(一)、交通疏导方案
高速公路维修工程施工的交通疏导方案合理与否、交通疏导设施是否完备、疏导人员的配置以及尽职情况,直接影响着本工程施工进度、高速公路的畅通以及交通事故的发生事故率。
(二)、交通疏导安全措施
1、加强领导,在项目经理部成立“交通疏导安全领导小组”,由项目经理任组长,工程部长、安质部长任成员,全面指挥负责工程施工地段的交通保障。
2、施工高潮期间,安排专职人员24小时值班,在施工地段特别是交通路口、重点工程,协助组织交通疏解工作,维护交通秩序,保证交通安全。
3、把“交通疏导安全措施”作为生产管理的平常工作内容,做到“三同时”:研究生产必须同时研究交通保障,布置生产任务必须同时布置交通保障工作,检查生产必须同时检查交通措施贯彻。
(三)、交通标志设立(半幅施工)
1施工交通标志的设立
1.1 距施工路段1600米处中央隔离带设立一组,“前方施工1600M”提醒牌。规格1.15X1.15M;
1.2 距施工路段1500米处中央隔离带设立“前方施工,减速慢行”禁告标志,规格0.5X1.5M;
1.3 距施工路段1400米处中央隔离带设立“限速80公里”,禁令标志,规格1.15X1.15M;
1.4 距施工路段1300米处中央隔离带设立,“严禁超车”禁令标志。规格1.15X1.15M;
1.5 距施工路段1200米处中央隔离带设立,“右道变窄”警告标志;规格1.15X1.15M;
1.6 距施工路段1100米处中央隔离带设立,“向左改道”禁告标志;规格0.5X1.5M;
1.7 距施工路段1000米处中央隔离带设立,“右侧车道封闭”禁告标志,规格0.5X1.5M;
1.8 距施工路段800米处中央隔离带设立,“前方施工800M”提醒牌。规格1.15X1.15M;
1.9 距施工路段700米处中央隔离带设立,“黄、黑箭头”诱导标志,规格0.5X1.5M;
1.10 距施工路段600米处中央隔离带设立,“限速60公里”禁令标志,规格1.15X1.15M;
1.11 距施工路段500米处中央隔离带设立,“黄、黑箭头”诱导标志,规格0.5X1.5M;
1.12 距施工路段400米处中央隔离带设立,“前方施工400M”提醒牌,规格1.15X1.15M;
1.13 距施工路段300米处中央隔离带设立,“限速30公里”禁令标志。规格1.15X1.15M;同时在硬路肩渐变向第一行车道与第二行车道分隔线摆放反光防撞桶,渐变引导用水码(摆放长度40米)车辆向左变道进入第一行车道内行驶,由紧急开口处转入对向车道行驶。
1.14 在渐变导行端口处摆放两组黄、黑箭头诱导标志;在施工现场终点的硬路肩处设立,“解除限速30公里”解除严禁超车标志。
1.15 施工导行设立起点处应设立高功率防眩目照明灯夜间启动。
1.16 疏导人员配置:视导行距离每两公里安排一名清扫人员,负责路面清扫;每一公里安排一名巡视人员,每导行段安排四名疏导人员,24小时负责导行端口处指引车辆行驶,同时负责巡视、调整及补充交通疏导设施。
1.17 所有从事路面清扫、调整设施、疏导车辆的工作人员必须着装反光背心。
1.18 施工车辆必须按照道路交通安全法行驶于高速公路,严禁逆道行车、掉头、客货混装等违反道路交通安全法的行为发生;遇施工路段迁移时,施工机械应采用装载托运形式,不得自行行驶。
(四)、交通标志设立(逆向导行)
1 施工一侧道路施工交通标志的设立
1.1 距施工路段1600米处路肩和中央隔离带处各设立一组,“前方施工1600M”提醒牌。规格1.15X1.15M;
1.2 距施工路段1500米处路肩上设立“前方施工,减速慢行”禁告标志,规格0.5X1.5M;
1.3 距施工路段1400米处路肩上设立“限速80公里”,禁令标志,规格1.15X1.15M;
1.4 距施工路段1300米处路肩上设立,“严禁超车”禁令标志。规格1.15X1.15M;
1.5 距施工路段1200米处路肩上设立,“右道变窄”警告标志;规格1.15X1.15M;
1.6 距施工路段1100米处路肩上设立,“向左改道”禁告标志;规格0.5X1.5M;
1.7 距施工路段1000米处路肩上设立,“右侧车道封闭”禁告标志,规格0.5X1.5M;
1.8 距施工路段800米处路肩上设立,“前方施工800M”提醒牌。规格1.15X1.15M;
1.9 距施工路段700米处路肩上设立,“黄、黑箭头”诱导标志,规格0.5X1.5M;
1.10 距施工路段600米处路肩上设立,“限速60公里”禁令标志,规格1.15X1.15M;
1.11 距施工路段500米处路肩上设立,“黄、黑箭头”诱导标志,规格0.5X1.5M;
1.12 距施工路段400米处路肩上设立,“前方施工400M”提醒牌,规格1.15X1.15M;
1.13 距施工路段300米处路肩上设立,“限速30公里”禁令标志。规格1.15X1.15M;同时在硬路肩渐变向第一行车道与第二行车道分隔线摆放反光防撞桶,渐变引导用水码(摆放长度40米)车辆向左变道进入第一行车道内行驶,由紧急开口处转入对向车道行驶。
1.14 在渐变导行端口处摆放两组黄、黑箭头诱导标志;在施工现场终点的中央隔离护栏处设立,“解除限速30公里”解除严禁超车标志。
1.15 施工导行设立起点处应设立高功率防眩目照明灯夜间启动。
1.16 疏导人员配置:视导行距离每两公里安排一名清扫人员,负责路面清扫;每一公里安排一名巡视人员,每导行段安排四名疏导人员,24小时负责导行端口处指引车辆行驶,同时负责巡视、调整及补充交通疏导设施。
1.17 所有从事路面清扫、调整设施、疏导车辆的工作人员必须着装反光背心。
1.18 施工车辆必须按照道路交通安全法行驶于高速公路,严禁逆道行车、掉头、客货混装等违反道路交通安全法的行为发生;遇施工路段迁移时,施工机械应采用装载托运形式,不得自行行驶。
2 非施工一侧道路施工交通标志的设立
2.1 距施工路段1600米处中间隔离和硬路肩各设立一组“前方施工1600M”提醒牌。规格1.15X1.15M:
2.2 距施工路段1500米处路肩上设立“前方施工,减速慢行”禁告标志,规格0.5x1.5M;
2.3 距施工路段1400米处路肩上设立“限速80公里”禁令标志,规格1.15X1.15M;
2.4 距施工路段1300米处路肩上设立,“严禁超车”禁令标志。规格1.15X1.15M:
2.5 距施工路段1200米处路肩上设立,“左道变窄”警告标志;规格1.15x1.5M:
2.6 距施工路段1100米处路肩上设立,“向右改道”禁告标志;规格0.5x1.5M;
2.7 距施工路段1000米处路肩上设立,“左侧车道封闭”禁告标志,规格0.5x1.5M;
2.8 距施工路段800米处路肩上设立,“前方施工800M”提醒牌,规格1.15x1.15M;
2.9 距施工路段700米处路肩上设立,“黄、黑箭头”诱导标志,规格0.5x1.5M;
2.10 距施工路段600米处路肩上设立,“限速60公里”禁令标志,规格1.15X1.15M;
2.11 距施工路段500米处路肩上设立,“黄、黑箭头”诱导标志,规格0.5x1.5M:
2.12 距施工路段400米处路肩上设立,“前方施工400M”提醒牌,规格1.15X1.15M;
2.13 距施工路段300米处路肩上设立,“限速30公里”禁令标志。规格1.15X1.15M;同时采用反光防撞桶,从中间隔离带,向第一行车道与第二行车道分道线,渐变引导车辆靠右在第二行车道行驶,渐变段结束前采用水码连续摆放(长度40m),加强车辆引导。
2.14 在渐变导行端口处摆放两组黄、黑箭头诱导标志;
2.15 在施工现场终点的中央隔离护栏处设立,“解除限速30公里”,“解除严禁超车”标志。
2.16 车辆双向行驶区域的隔离:车辆合流处区处前后60米范围内采用水码隔离。施工区域采用反光锥桶,将第一行车道与第二行车道施工区域分离,应间隔3-5米摆放,反光锥桶应粘帖反光膜,使之夜间形成一条光带引导车辆行驶。
2.17 施工导行设立起点处应设立高功率防眩目照明灯夜间启动。
2.18 疏导人员配置:视导行距离每两公里安排一名清扫人员,负责路面清扫;每一公里安排一名巡视人员,每导行段安排四名疏导人员,24小时负责导行端口处指引车辆行驶,同时负责巡视、调整及补充交通疏导设施。
2.19 所有从事路面清扫、调整设施、疏导车辆的工作人员必须着装反光背心。
2.20 施工车辆必须按照道路交通安全法行驶于高速公路,严禁逆道行车、掉头、客货混装等违反道路交通安全法的行为发生;遇施工路段迁移时,施工机械应采用装载托运形式,不得自行行驶。
3 设备夜间停放措施
受设备自身庞大、单机较多特点影响,施工完毕转场困难,我部的再生设备晚间必须停靠高速公路现场,由于再生后的路面无法在短时间内放行,我部的施工设备将靠当天施工车道的边沿停放,并在施工设备一侧摆放锥桶。
(五)、交通疏导组织管理措施
1 施工前严格按照高速公路施工方案设立交通标志,保证施工现场交通秩序井然有序,所有施工标志设立必须整齐划一,并用规格统一的钢管固定牢固,不得有松动的情况发生。反光锥桶、反光防撞桶必须用沙袋压实,以免车辆通过时将反光锥桶、反光防撞桶带离设立点位。
2 开工之前高速公路交通管理部门和项目经理部安全负责人共同检查到现场检查交通标志设施准备情况,检查通过后方可运到路上,并按照规定摆放好后由业主与交警共同验收合格后才干施工。
3 为了保证施工安全,我项目部设立一名专职项目副经理专门负责安全工作,下设两个小组:交通设施巡视小组:专门负责交通导行设施的复位、更换、清扫巡视工作(24小时不间断进行巡视。涉及所有交通标志牌、隔离锥桶、防撞桶以及交通导行范围内车辆撒落物的清扫)交通疏导组:专门负责施工段落导行端口车辆的疏导,保证交通导行端口车辆按顺序正常通行。
4 严禁各类人员横穿高速公路,对发生的安全问题及时妥善解决。
5 我们对参与施工的全体人员上岗前进行安全教育,施工中按规定穿安全警示服,不得嬉戏打闹。
6 施工现场严格的控制在批准的范围内,不得随意扩大施工作业面。工程机械在施工中严格按规范执行,必须设立明显的标志,更不要威胁到过往车辆的行车安全。
二、铣刨与剔除沥青混凝土路面桥面
(一)、按规定的深度和尺寸用德国维特根铣刨机将旧路面清除到一定深度,准备出干净平整的表面,以达成路面摊铺条件,同时将清除出的废料运到业主指定的位置。在铣刨过程中要注意路面下隐埋通信等横穿管线的埋置深度,在施工前在路面上用红漆标示出管线位置、深度等,施工过程中避免损坏。
(二)、铣刨位置及深度的拟定应按图纸及规范规定或现场监理工程师的指示进行。
(三)、现场铣刨与废料清理同时进行。铣出的路面底板平整,凹槽四壁必须无松动颗粒;凹槽立即进行人工整平并用大型空压机配合小型空压机与鼓风机、钢丝刷等工具彻底清除剩余残渣,保证铣刨面无浮浆、夹层等。
三、改性沥青混凝土施工
(一)、施工准备
在改性沥青砼施工前,验收下面层和粘层油的施工质量,若下面层或粘层油局部段落存在质量问题,必须进行解决,修整。待重新验收合格后方可进行上面层改性沥青砼施工。
改性沥青混合料的施工温度通常较着通沥青混合料的施工温度提高10~20℃,施工温度的控制严格按照《公路沥青路面施工技术规范》中的规定。
(二)、沥青混合料的供应
本工程沥青混和料由我方和业主共同选定和认可的专业生产厂家,我公司将在沥青混合料供应站设专人对混和料进行质量检查,保证沥青混合料的质量符合规定。拌和的沥青混合料从外观上看要均匀一致,无花白料、无结团块或严重的粗细料分离现象,对不符合规定的混合料严禁上路。
由于采用改性沥青,放入成品储料仓储存的混合料,储存时间不超过24小时,贮存过程中混合料温度下降不大于10℃,且不能有沥青滴漏。
(三)、沥青砼的运送
1、沥青混合料是采用自卸汽车进行运送。为防止沥青与车厢板粘结,车厢和底板涂一薄层油水混合液,涂油后车辆应仰起车厢,排除车厢内多余积液。
2、运料车应用加厚篷布覆盖严密。
3、沥青混合料运送车的运送能力应较拌和能力有所富余,施工过程中在摊铺机前方至少有5辆运料车在等候卸料。
4、连续摊铺过程中,料车设专人指挥,料车应在摊铺机前10-30cm处停住,卸料过程中运料车应挂空档,靠摊铺机推动前进。同时在后面车辆铺筑即将完毕时,方可掀起前方车辆的篷布,防止过早掀起篷布温度散失。
(四)、改性沥青砼的摊铺
1、改性沥青砼摊铺
本工程改性沥青砼路面必须整幅摊铺,改性沥青砼上面层摊铺是采用两台摊铺机,呈阶梯状摊铺。
为保证厚度改性沥青砼面层压实厚度,按实验段拟定的虚铺系数设定虚铺厚度,摊铺机摊铺速度为1~3m/min,摊铺机熨平板、夯锤振级为4级。
改性沥青混合料面层的摊铺采用非接触式平衡梁控制。摊铺过程中不得随意变换速度或忽停忽快。在摊铺过程中,摊铺机螺旋送料机要不断的转动,两侧应保持不少于送料器高度2/3的混合料,并保证在摊铺全宽度断面上不发生离析。熨平板按所需厚度固定后,不得随意调整。
2、沥青砼的碾压
改性沥青混合料的压实遵守“紧跟、慢压、高幅、低频”八字方针,按初压、复压、终压三个阶段进行。根据以往施工经验比较成熟的碾压工艺如下:
⑴、改性沥青砼的初压、复压宜用钢轮振动压路机碾压,碾压应遵循紧跟、慢压、高频飞低幅的原则进行。混合料摊铺后必须紧跟着在尽也许高温状态下开始碾压,不得等候。碾压温度应符合规定。必须有足够数量的压路机,初压和复压均不少于2台。碾压段的长度控制在却20m~30m为宜。
⑵、在初压和复压过程中,宜采用同类压路机并列成梯队压实,不宜采用首尾相接的纵列方式。采用振动压路机压实改性沥青砼路面时,压路机轮迹的重叠宽度不应超过20cm,当采用静载压路机时,压路机的轮迹应重叠1/3一1/4碾压宽度。不得向压路机轮表面喷涂油类或油水混合液,需要时可喷涂清水或皂水。
⑶、压路机以均匀速度碾压。压路机适宜的碾压速度随初压、复压、终压及压路机的类型而别,
⑷、改性沥青砼路面摊铺后及时碾压,由专人负责指挥协调各台压路机的碾压路线和碾压遍数,使摊铺面在较短时间内达成规定压实度,且碾压温度符合规范规定。压路机折返应呈梯形,不应在同一断面上。
⑸、路面压实完毕24小时后,方能允许施工车辆通行。
(五)、接缝解决
1、纵向施工缝:对于采用两台摊铺机成梯队联合摊铺方式的纵向接缝,应在前部已摊铺混合料部分留下10~20cm宽暂不碾压作为后高程基准面,并有5~10cm左右的摊铺层重叠,以热接缝形式在最后作跨接缝碾压以消除缝迹。上中层纵缝应错开15cm以上。
2、横向施工缝所有采用垂直的平接缝。用三米直尺沿纵向位置在摊铺面端部呈悬臂状态,以摊铺面与直尺脱离接触处定出接缝位置并用锯缝机切齐清除;继续摊铺时,应将接缝锯切时留下的灰浆提前擦洗干净,涂上少量粘层沥青,并用热混合料加热扫缝。
四、桥梁维修工程
(一)、上部结构维修
1、预应力板梁维修加固
鉴于预应力板梁梁底开裂较严重,对部分开裂较严重的板梁进行更换。
对10m跨径开裂的板梁:用粘贴钢板加固。
13m、16m跨径开裂的板梁:对整孔中板开裂数量超过3片的或板梁裂缝宽度≥0.2mm且混凝土严重破损露筋的,该孔所有中板进行更换,同时对该桥其他孔跨开裂的中板进行更换;对不涉及整孔更换板梁的桥梁进行粘贴钢板加固。
2、铰缝维修
剔除局部桥面铺装层及损坏的铰缝混凝土;将维修铰缝所在的整孔行车道沥青混凝土铺装层所有铣刨,铰缝两侧各50㎝的沥青混凝土铺装层底面层、混凝土铺装层剔除至梁顶。
剔除随坏铰缝混凝土及伸缩缝
重做铰缝
通过植筋补齐铰缝钢筋,钢筋Φ10一级钢筋。
铰缝内设钢筋,纵向钢筋为Φ14二级钢筋,箍筋为Φ10二级钢筋。
浇筑C50微膨混凝土。膨胀剂采用UEA-H,掺量为胶凝材料重量的8%(等量取代水泥)。
桥面铺装层:恢复局部桥面混凝土铺装层,桥面沥青混凝土铺装层整车道维修。
梁顶植Φ12二级钢筋,间距50㎝。桥面钢筋网采用单层Φ12冷拉带肋钢筋网,网格间距10㎝×10㎝。钢筋网与梁顶植筋进行焊接,并保证桥面钢筋网与混凝土净保护层不小于2.0㎝。连续缝处采用Φ12二级钢筋进行加强。
桥面水泥混凝土铺装层为C50防水混凝土,抗渗等级为W6,铺筑厚度10㎝.
铺设桥面防水层,采用热喷SBS改性沥青+热拌碎石防水层
桥面沥青混凝土铺装层结构为4㎝细粒式改性沥青混凝土+5㎝中粒式沥青混凝土。表面层采用AC-13C胶粉改性沥青混凝土,石料采用玄武岩,添加0.25%木质素纤维;底面层采用AC-20胶粉改性沥青混凝土,石料采用玄武岩,沥青为CRM-Ⅲ胶粉改性沥青。
工程竣工后,恢复原有标线,标线材料采用热熔反光涂料。
伸缩缝:剔除过程中注意对原伸缩缝的保护。若伸缩缝混凝土破损应进行维修。梁体预埋钢筋缺损的通过植Φ16钢筋补齐,混凝土采用C50钢纤维混凝土,掺量为50kg/m3。
剔除局部桥面铺装层及损坏的铰缝混凝土,重做铰缝。桥面铺装层:恢复局部桥面混凝土铺装层,桥面沥青混凝土铺装层整车道维修。
(二)、桥面系维修
1、桥面铺装维修
桥面沥青混凝土剔除至水泥混凝土铺装层,并清扫干净。混凝土铺装层;铺设桥面防水层,采用热喷SBS改性沥青+热拌碎石防水层。水泥混凝土铺装表面浆皮、杂物要清除干净。
对沥青混凝土裂缝进行开槽灌缝。缝宽15mm,深20mm,灌注沥青密封胶。
对部分桥面进行微表处解决,厚度0.8㎝。
2、伸缩缝维修
伸缩缝混凝土纵裂:开槽灌缝。缝宽15㎜,深20㎜,灌注沥青密封胶。
伸缩缝混凝土破碎、离骨:重修整道伸缩缝混凝土。
伸缩缝橡胶止水带开裂:更换整道橡胶止水带。
3、混凝土的缺陷维修
维修混凝土缺陷,涉及板梁混凝土缺陷,钢筋混凝T梁混凝土缺陷,箱梁混凝土缺陷,墩台缺陷。凿除松散的混凝土,对钢筋涂刷带锈阻锈剂,采用修补砂浆进行修补。
4、热喷SBS改性沥青+热拌碎石防水层
(1)、选用材料
防水层采用热喷6%SBS改性沥青桥面专用防水涂料,喷涂一遍、喷涂量为2.0kg/m2,撒布等粒径热拌碎石的温度不得低于160℃。喷洒沥青及撒布碎石必须采用自动化限度高的专用大型机械设备施工。
(2)、施工方法
剔除梁顶疏松混凝土,保持梁顶无尘土、无浮浆、无油污、无钢筋突出硬物;特别需要做好梁顶凹槽部位的清理工作,必要时采用高压水枪清洗,防水层施工前做到桥面干燥、清洁。
热喷SBS改性沥青桥面防水涂料,用量为2kg/m2,喷涂防水涂料过程的质量规定:要均匀,表面不流淌,无堆积现象。
热拌碎石的按照50%~60%的覆盖率撒布。
采用轻型胶轮压路机进行碾压。
(3)、注意事项
桥面防水层必须由具有类似桥梁防水层施工经验的专业队伍负责施工。施工人员需持证上岗,热喷涂料及撒布碎石的施工机械需采用自动化限度高的大型专用设备。
使用各种材料必须具有正式的出厂合格证及实验报告。
沥青层的施工过程中严禁在防水层上转弯或急刹车。
大面积防水层施工前,必须先做实验段以检查本次防水层的施工工艺,发现出现异常情况,尽快与设计方联系。
第三章 工期保证体系及保证措施
第一节 工期保证体系
一、本工程工期规定
工程工期规定:2023年4月25日~2023年8月15日,共计113日历天。
实际开工时间以业主下达的开工令为准,若业重规定提前工期,我单位将进一步调整施工计划,加大机械设备和技术装备的投入,以满足业主工期规定。在施工中我们将采用以下措施保证总进度的实行。
(一)、从组织管理上保证工期
1 组织“精干、高效、权威”的项目经理部,切实加强对工程项目的领导和组织管理。
2 配备专业齐全、业务熟悉、责任心强的技术人员充实各关键技术管理岗位,负责各项目的具体组织指挥,保证各项具体目的的贯彻。
3 建立以项目经理为核心的工期控制体系,定岗、定人、定权,各负其责。
(二)、从进度计划上保证工期
1 在工程开工前,按照总工期的规定提出工程施工总体进度计划,并对其科学性和合理性,以及能否满足协议工期的规定并有所提前等问题,进行认真的审查,缩短进场后的筹备时间。
2 在工程施工总进度计划的控制下,坚持逐周编制出具体的工程施工计划和工期安排。
(三)、从资源上保证工期
1 该工程为我单位的重点工程,该工程所需的机械、设备、技术人员、劳动力、材料、资金等资源给予优先保证。同时成立一个施工经验丰富、组织管理能力强,结构形式合理的项目领导班子,配备一批优秀的技术骨干,生产骨干和性能卓越、状况良好的施工机械,组成一个高素质、高效率的施工队伍。
2 施工机械做到统筹安排、统一调配、合理使用。尽也许组织机械化流水作业,运用施工机械高效生产力,做好施工机械的维修、保养工作,重要的常用的机械设备有备用。
二、具体施工工期安排
本协议段工程量大,工程集中,工期相对较紧,为保证工期、质量规定,在工程施工中将做好本工程各工序间的施工协调安排。
三、工期保证体系
本工程工期紧任务重,为保证工程按期竣工,我公司将为本工程制定工期保证体系,针对施工的各个环节,在管理上科学安排,精心策划,实行目的管理与计划管理,使工期始终处在受控状态。
第二节 工期保证措施
一、保证工期的组织措施
(一)、抽调富有经验、年富力强的技术干部、管理干部,有多次类似工程的施工经验、战斗力强的施工队伍组成项目经理部,按照项目部的统一部署,组建施工队伍,配备充足、结构合理的施工人员和机械设备。
(二)、加强现场施工组织指挥,做到指挥对的、指挥得力、效率高、应变能力强。建立以项目经理、技术负责人为首的管理体系,决策重大施工问题,拟定重大施工方案,分析施工进度。
二、保证工期的技术措施
(一)、施工准备期,抓“两短一快”。即进场时间短、准备时间短、尽快形成生产力;施工过程中合理组织,抓好程序化、标准化作业,提高施工进度,保持稳产高产。
(二)、认真做好工程的统筹、网络计划工作,科学组织、合理安排、均衡生产。牢牢抓住关键工序的管理与控制,控制循环作业时间,减少工序衔接时间,提高施工效率。
(三)、依靠科技进步,采用新技术,关键工序采用施工效率高的机械。对影响施工进度的施工技术难题,开展QC小组活动,组织攻关,充足听取各方面的合理化建议,提高施工进度。
第四章 工程质量管理体系及保证措施
第一节 工程质量管理体系
本标段项目经理部按照现代质量管理模式,以优秀的资源配置,建立完善的质量管理体系,实行全过程、全员、全面质量管理。详见质量保证管理组织体系图。
工程质量规定:验收的质量评估:合格。
一、 质量保证管理组织体系框图
工程质量检查
材料质量检查
质量检测
各施工队
质量保证体系
工序质量控制
针对问题开展群众性QC小组活动,坚持交接班和下道对上道工序的检查
在重点工程建立质量管理点
全面进行工序分析严格操作规程,坚持自检互检,加强主导因素控制
检查项目
质量防止
质量把关
质量保证
实测项目
二、工程质量管理体系
建立以总工程师为首,各部门组织健全的质检机构,严格按照程序检查、控制过程程序。经理部设立质检部及现场质检工程师,作业队及班组设质检员,配备职业道德良好、技术水平高的工程技术人员。
第二节 工程质量管理保证措施
一、技术措施
建立以总工程师为首的技术管理体系,实行技术人员承包责任制,逐级责任到人,一级抓一级,保证技术工作的严密性与对的性;推行现代化的技术管理,运用统筹方法网络技术编制实行性施工组织设计,搞好资源配置,努力减少成本,并严格按照网络计划实行,使整个工程随时处在受控状态;严格设计规定,坚持设计文献图纸会审和技术交底制度,让所有职工都清楚各自施工项目的技术标准、施工工艺和操作规定。
二、施工措施
在施工中实行全过程的质量监控,推行高标准的质量管理,严格各工序技术规定,狠抓原材和工艺双控制,做到程序化、标准化、规范化作业。完善质量检测手段,用检测控制工序,让工序控制过程,靠过程控制整体。从施工每一道工序,每一个细节入手,全过程的跟踪检测,以保证工程质量依数据说话;严格质量标准,实行标准化作业,做到所有工序有标准,有检查,并把新技术、新工艺、新方法,运用到各项施工生产中去,切实保证标准化的作业质量;严格执行“四检”制度:即工序自检、交工互检、项目部控检、监理检查。
第五章 安全生产管理体系及保证措施
第一节 安全生产管理体系
一、安全生产管理体系
认真贯彻贯彻“安全第一,防止为主”的方针,以“安全为了生产、生产必须安全”为指导,严格按照安全技术操作规程和安全规则去组织施工。
二、建立安全岗位责任制
为了贯彻执行安全生产方针,强化“谁承包,谁负责”的原则,本工程各领导、职能部门、管理人员、技术人员及操作人员均应认真贯彻执行国家劳动保护政策、法令、法规和上级指示、决议,认真贯彻安全生产负责制。
安全生产管理体系
目的:无上等级事故、无死亡和重伤事故
民主管理
行政管理
国家监督
安全管理
安全行为
安全制度
施工安全管理
环境
人
机
物
项目部
施工队
作业班组(工序)工序
管 理 层 次
管 理 手 段
规 范 教 育
规章制度
安全知识
安全技术措施交底
法律纪律
安全方针、政策
工人上岗安全教育
规范活动
施工中教育
职业道德养成
包保责任状
各种岗位责任制
奖 惩
文明施工活动
各种竞赛活动
检查、评选、总结
责任制兑现
基础工作
班组建设
安全防止措施
实现安全目的
第二节 安全生产保证措施
一、安全生产技术管理保证措施
(一)、加强安全教育,提高安全意识与知识水平,认真贯彻国家劳动保护条例的三个劳动法规。开工前,根据各项工程的施工特点编制安全措施及各项作业安全细则,组织全体人员学习,并规定严格遵守。一方面,建立安全保证体系,项目部和各施工队伍设经培训合格的专职安全员,专职安全员从属安全保卫科,在项目经理和总工的领导下,履行保证安全的一切工作;另一方面,运用各种宣传工具,采用多种教育形式,使职工树立安全第一的思想,不断强化安全意识,建立健全安全保证体系,使安全管理制度化,教育经常化。
(二)、各施工队选配事业心强的专职安全员,使他们有职有权,充足发挥监督作用,安全管理人员随时检查施工安全,定期不定期召开安全生产会议,分析事故易发点,制定防范措施和安全规划,把事故消灭在萌芽之中。
二、针对高速公路维修工程采用的相应安全保证措施
(一)、维修工程施工现场安全管理措施
1、应设立专职安全员负责监督现场的安全管理,并及时维护设立的交通安全管理设施。
2、全体施工人员上路前应进行施工安全教育,从思想上重视施工安全;施工作业时,施工人员应身着黄色反光背心;注重安全作业,不在作业区外,特别是越过交通安全设施外的未封闭道路上流动。
3、施工车辆在施工区内应按规定地点有序停放,进出施工区域时应服从专职交通协管员管理,不得擅自进出;避免施工车辆任何一部位在上空跨越安全设施上方进入未封闭道路,导致危险。
(二)、沥青混凝土路面铺筑施工安全管理措施
1、由于高速公路维修工程施工不能将交通完全封闭,施工场地狭小。施工机械,例如铣刨路面的铣刨机械、运送混合料的载重汽车、沥青混合料摊铺机、路面压实的压路机等,移动困难,容易产生碰撞事故或者施工无法开展的事故。
2、凡是参与沥青路面施工的操作人员,必颓熟悉和掌握沥青的性能、特点,施工过程的注意事项,按规定穿戴好各种防护用品。机械操作者在使用机械之前做到有证上岗;通过安全教育,驾驶员必须严格按照操作规程作业。
3、压路机碾压路面,应先熟悉施工地段的地形。在碾压时,人们不得接近压路机。工人与压路机应保持有1米的距离,切勿在压路机后退时,将擦油工具放在压路机滚轮与挡板处,防止夹入滚轮而伤人。
三、安全管理制度
1 施工用电安全
1.1 用电安全
1.1.1 所有电缆线应有套管,电线进出不混乱,配电箱不允许进水。
1.1.2 支线绝缘好,无老化、破损和漏电现象出现。
2 施工机械安全措施
2.1 各种机械设备均要制定安全技术操作规程,并认真检查贯彻情况。
2.2 定期检查机械设备的安全保护装置和安全指示装置。
3 人员的安全措施
成立以项目经理为组长,副经理为副组长,各科室处站负责人为成员的安全领导小组,项目部设立专职安全员,各职能部门和各专业班组均设立兼职安全员,全面负责施工安全管理工作,责任到人,使安全工作上有专人抓,下有专人管,落到实处。确立明确的安全目的:坚持“安全第一,防止为主,教育开路,制度保证”的方针。
四、安全管理网络
安全管理网络由项目经理牵头负责,项目副经理具体进行安全措施的制订贯彻。通过安全工程还要建立专职安全员和分包安全员制度,并由他们去抓班组长和兼职安全员,将安全生产贯彻到人,保证项目的顺利实行。
第六章 环境保护、水土保持保证体系及保证措施
第一节 环境保护、水土保持保证体系
一、环境保护、水土保持保证体系
(一)、环境保护、水土保持保证体系
(二)、环境保护、水土保持组织机构体系
项目经理是环境保护和水土保持的第一负责人。安全环保部为现场设立的专职环境保护和水土保持机构。
项目经理
总工程师
专职监督员
全体员工共同参与
安全环保部
施工队环保小组
环境保护、水土保持组织机构体系图
第二节 环境保护、水土保持保证措施
一、环境保护管理方案
本工程上场后,我们对环境保护工作将做全面规划,综合治理。从组织管理、防止和减轻水、大气污染、施工噪声振动控制、水土保持、生态环境保护、粉尘控制等多方面采用一切合理措施,将施工现场周边环境的污染降至最小限度。
二、环境保护和水土保持措施
