收藏 分销(赏)

渠道护坡施工组织设计.doc

上传人:人****来 文档编号:3305092 上传时间:2024-07-01 格式:DOC 页数:111 大小:112.04KB
下载 相关 举报
渠道护坡施工组织设计.doc_第1页
第1页 / 共111页
渠道护坡施工组织设计.doc_第2页
第2页 / 共111页
渠道护坡施工组织设计.doc_第3页
第3页 / 共111页
渠道护坡施工组织设计.doc_第4页
第4页 / 共111页
渠道护坡施工组织设计.doc_第5页
第5页 / 共111页
点击查看更多>>
资源描述

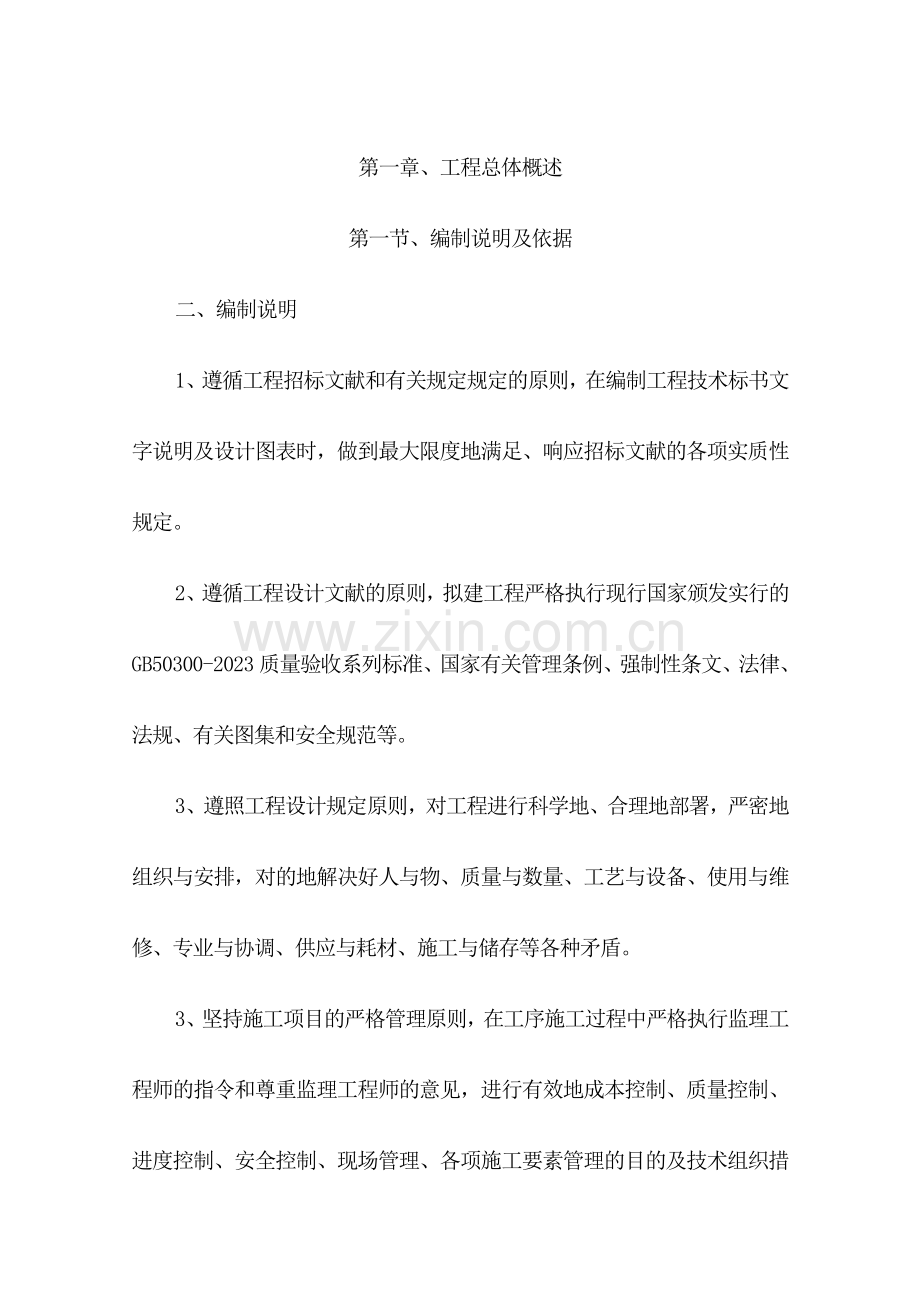

1、第一章、工程总体概述第一节、编制说明及依据二、编制说明1、遵循工程招标文献和有关规定规定的原则,在编制工程技术标书文字说明及设计图表时,做到最大限度地满足、响应招标文献的各项实质性规定。2、遵循工程设计文献的原则,拟建工程严格执行现行国家颁发实行的GB50300-2023质量验收系列标准、国家有关管理条例、强制性条文、法律、法规、有关图集和安全规范等。3、遵照工程设计规定原则,对工程进行科学地、合理地部署,严密地组织与安排,对的地解决好人与物、质量与数量、工艺与设备、使用与维修、专业与协调、供应与耗材、施工与储存等各种矛盾。3、坚持施工项目的严格管理原则,在工序施工过程中严格执行监理工程师的指

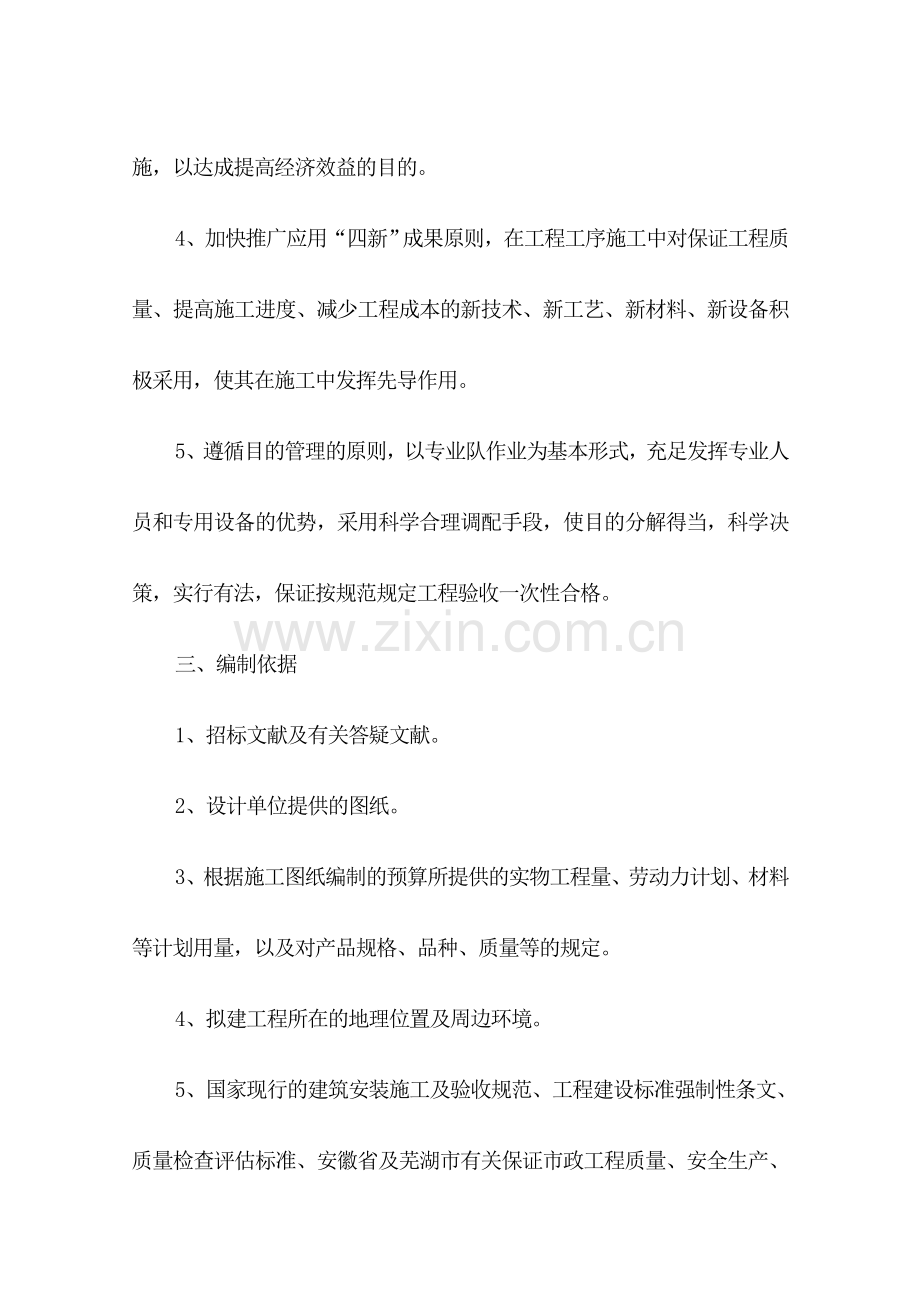

2、令和尊重监理工程师的意见,进行有效地成本控制、质量控制、进度控制、安全控制、现场管理、各项施工要素管理的目的及技术组织措施,以达成提高经济效益的目的。4、加快推广应用“四新”成果原则,在工程工序施工中对保证工程质量、提高施工进度、减少工程成本的新技术、新工艺、新材料、新设备积极采用,使其在施工中发挥先导作用。5、遵循目的管理的原则,以专业队作业为基本形式,充足发挥专业人员和专用设备的优势,采用科学合理调配手段,使目的分解得当,科学决策,实行有法,保证按规范规定工程验收一次性合格。三、编制依据1、招标文献及有关答疑文献。2、设计单位提供的图纸。3、根据施工图纸编制的预算所提供的实物工程量、劳动力

3、计划、材料等计划用量,以及对产品规格、品种、质量等的规定。4、拟建工程所在的地理位置及周边环境。5、国家现行的建筑安装施工及验收规范、工程建设标准强制性条文、质量检查评估标准、安徽省及芜湖市有关保证市政工程质量、安全生产、文明施工的规定、规定。6、本公司目前实际管理水平、施工能力、技术力量及装备水平等。7、市政工程施工技术文献管理规定以及有关的其他行业规范、标准。第二节、工程简况一、工程简述1、主水系一:总长约1536m,中心桩号0+005+34段河道宽度2126m;采用1:0.2浆砌块石挡墙+1:4植物护坡+1.5m人行步道绿化护坡。中心桩号5+34终点段河道宽度22.525m;采用1:1.

4、5水下护坡+1.5m人行步道+现状自然地面缓坡。2、主水系二(峨山路-金山路段):总长约693m,河道宽度2126m;采用1:0.2浆砌块石挡墙+1:4植物护坡+1.5m人行步道绿化护坡。3、汽配路水系(经二路-花津南路段):总长约1633m,河道宽度8、10m;采用1:1.5水下护坡+1.5m人行步道+现状自然地面缓坡。二、工程设计简况2、护坡:土方挖填、压实;坡脚M7.5水泥砂浆浆砌片石;坡面碎石垫层;无纺土工布一层;预制砼块护坡。3、人行步道:素土压实;碎石垫层;C15素砼基层;1:3水泥砂浆结合层;上铺花岗岩青石板、红色面包砖和鹅卵石。侧石采用C15砼垫层,12*20*80cm花岗岩侧

5、石砌筑。靠河道一侧安装仿木扶手带栏杆、栏板。三、现场施工条件1、交通条件本工程三条渠道均位于芜湖高新技术开发区内,施工中多条市政道路可进入现场。进场后沿岸线修筑施工便道,以便材料、施工机械设备等运送。2、气候条件芜湖属亚热带和中亚热带,属季风气候区,气候温和湿润,四季分明,雨量充足,无霜期长,冬季多偏北风,夏季多偏南风,春秋季多偏东风。年平均气温为16.1,最高气瘟为39,最低气温为-10,年平均最冷为一月;历年相对湿度为78%,最大为89%,最小为59%;历年降水总量为1198.1毫米,重要集中在48月,占46%。3、水电供应及排水安排我公司进场后,施工用电(水)从业主单位提供的满足施工规定

6、的电源点(水源点)接入,挂表计量。施工用电接入后再由配电柜通过三相五线电缆输送至各施工操作用电现场。同时,施工现场计划配备3台移动发电机组以备停电之用;施工用水由总水源接入施工现场后,沿线用水采用软管铺设。本工程施工废水要所有通过沉淀过滤,达成环保规定后方可排放。项目部将组建文明环保施工领导小组,对废水排放进行动态管理,对于随意排放、违规操作要对当事人予以处罚,并向整个项目部人员通报。第三节、施工总体部署一、工程实行目的1、质量目的严格执行国家及部、委各项市政技术、规范标准,精心组织施工,保证工程质量一次性验收达合格标准。2、工期目的根据我公司的技术水平和我们对同类工程的施工经验,并考虑现场的

7、实际情况,本工程总工期控制在100个日历天完毕本次招标工程项目的所有施工任务,并力争提前竣工。3、安全目的加强进场人员的安全思想教育,提高施工人员的安全意识,同时加大安全费用投入,杜绝死亡及重伤事故,轻伤频率控制在1以下。4、文明施工目的严格按有关文明施工的各项规定执行,场内各种材料堆码成行成垛,实行无污染、无垃圾管理,保持场容环境卫生,争创安全文明施工工地。5、环境保护目的在保证工程质量和工期的前提下,树立全员环保意识,采用有效措施,减少施工噪音和环境污染,自觉保护环境设施,最大限度减少对环境的污染。二、项目管理机构设立1、机构设立为保证优质、高速、安全、文明地完毕本工程的建设任务,按照项目

8、法施工管理,我公司决定对本项目进行两级管理,一是公司组成由公司经理任领导小组组长,由公司技术科、质检科、安全科、财务科等科室负责人组成的工程指挥组,以保证该工程施工所需的各种资源的及时到位和全面履行协议中我公司的各项承诺的实现;二是配备我公司有丰富施工经验的项目经理担任本工程项目经理,对工程施工进行组织、指挥、管理、协调和控制。项目经理部本着科学管理、精干高效、结构合理的原则,实行项目经理负责制,项目经理部设项目经理一名,经理部下设技术负责人、质量员、安全员、施工员、材料员各一名。具体设立详见附图:项目组织机构结构图。3、机构保证措施1)组织机构必须贯彻并保持相对稳定,以利施工技术管理的专业性

9、、连续性、一致性。2)现场施工管理系统中所有人员,开工后必须所有到位到岗,凡是组织机构网络图中所列各职能人员,均应保持稳定,恪尽职守。3)项目管理组织机构进行严格明确分工,实行主管负责制,管理人员岗位职责明确。4)所有管理人员规定思想、业务素质过硬,所有持证上岗。5)投标承诺的施工管理人员必须到位,未经业主、监理许可不得更换重要管理人员,施工过程中重要管理人员变动应报请业主、监理许可。三、施工准备施工准备工作为以下重要内容:技术准备、物质准备、劳动力组织、施工现场准备和场外准备及后勤保障等。(一)技术准备1、做好调查工作1)气象、地形和水文地质的调查掌握气象资料,以便综合组织全过程的均衡施工,

10、制定雨季的施工措施,根据水文地质及气象情况,相应地采用有效的防排水措施。2)各种物质资源和技术条件的调查由于施工所需物质资源品种多,数量大,故应对各种物质资源的生产和供应情况、价格、品种等进行具体调查,以便及早进行供需联系,贯彻供需规定。由于施工用水、用电量均对施工影响较大,用电的起动电流大,负荷变化多,移动式、手动式用电机具多,因此,对水源、电源等的供应情况应做具体贯彻,涉及给水的水源、水量、压力、接管地点;供电的能力、线路距离等。2、做好与设计的结合工作由公司技术部门组织项目部相关人员认真学习图纸,并进行自审、会审工作,以便对的无误地施工。通过学习,熟悉图纸内容,了解设计规定施工达成的技术

11、标准,明确工艺流程。进行自审,组织各工种的施工管理人员对工种的有关图纸进行审查,熟悉和掌握图纸中细节。组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中的细节。3、认真编制施工组织设计由技术部门认真编制该工程的施工组织设计,作为工程施工生产的指导性文献。4、编制施工图预算和施工预算由预算部门根据施工图、预算定额、施工组织设计、施工定额等文献,编制施工图预算和施工预算,以便为施工作业计划的编制、施工任务单和限额领料章的签发提供依据。(二)物资、机具准备1、材料1)根据材料需要量计划准备好工程材料,分期分批合理组织运

12、送进场,按规定地点和方式堆放、储存。2)合理采购材料,尽也许就地取材。3)组织进场材料的核对、检查、验收(规格、质量、数量),除有出厂合格证书外,应按规定验收复试,不合格的产品拒绝采购(验收)。2、施工机具进场后,我们将立即按项目所需的大型机械设备进行相关的设备基础施工,设备安装调试。对一些小型机具将按进场计划分批进场,并使所有进场设备均处在最佳的运转状态。(三)劳动力组织准备根据拟定的现场管理机构建立项目施工管理层,选择高素质的施工作业队伍进行该工程的施工。1、根据本工程的工程特点、施工进度计划及实际情况,我公司派出本公司最优秀的劳务队伍进驻现场,进场前进行入场教育,特殊工种持证上岗,入场后

13、迅速进入工作状态,我们将保证劳动力的质量和数量不受季节的影响。2、对工人进行必要的技术、安全、思想和法制教育,教育工人树立“质量第一、安全第一”的对的思想;遵守有关施工和安全的技术法规;遵守地方治安法规。3、生活后勤保障工作:在批量施工人员进场前,做好后勤工作的安排,为职工的衣、食、住、行、医等予以全面考虑,认真贯彻,以充足调动职工的生产的积极性。(四)施工现场准备1、优先安排好直接影响项目施工经济效果的、为全场服务的施工设施,进场前要先做好四通工作,即现场供水、供电、通讯及道路,对仓储、运送、消防以及各项生产、加工和临时设施也要抓紧时间解决。2、按照施工总平面图布置,建造好临时设施,为正式开

14、工准备好生产、办公、仓库等临时场地。3、按照施工机具需用量,组织施工机具进场,对固定的机具进行就位、接电、保养、调试等工作。保证开工后正常运转。4、装好施工用电用水分表,做好计量准备。四、施工总体程序本工程重要为挡墙及护坡工程,需根据现场地理位置特点仔细拟定施工顺序,否则施工组织难以执行,势必影响工期。所以,在施工之前更应周密安排,根据施工总进度计划拟定施工顺序,才干使各工种工人和施工机械不间断的、有秩序的进行施工,从而实现连续均衡而又紧凑的施工而不会出现窝工现象。本工程施工区多,线路长,施工时须根据现场情况,进行施工安排。具体如下:1、挡土墙:围堰排水,清除河底淤泥及杂物片石挤淤碎石垫层挡墙

15、C20扩展基础墙身M10水泥砂浆浆砌片石,M10水泥砂浆勾平缝,每10-15m设沉降缝一道墙顶C20压顶台背填土。2、护坡:土方挖填、压实坡脚M7.5水泥砂浆浆砌片石坡面碎石垫层无纺土工布一层预制砼块护坡。3、人行步道:素土压实碎石垫层C15素砼基层1:3水泥砂浆结合层上铺花岗岩青石板、红色面包砖和鹅卵石。侧石、仿木扶手穿插施工。五、新技术、新工艺、新材料的应用在本工程的施工中,结合工程实际,我们将推广应用以下一些新技术、新工艺、新材料:1、计算机管理应用1)在生产管理中的应用:用计算机编制生产作业计划、记录进度,形成反馈,提供领导决策依据。2)在档案、资料管理中的应用:用计算机制作资料,收集

16、和储存资料,做到档案资料标准化、规范化,同时方便检索。3)在技术管理中应用,工程中的技术资料、变更、技术核定及制图用计算机解决,节约人力及时间,达成及时指导施工的目的。4)在工程预决算管理中的应用:应用计算机编制预、决算,做到快速、准确、节约人力和时间。5)计算机在财务管理中的应用:做到帐目清楚、准确、节约人力和时间。2、运用新型管理模式。在项目管理上,按照PDCA循环,执行GB/T19001-2023质量管理体系的模式,使工程项目的每一个环节受到控制,同时实行建筑公司管理信息化技术。3、本工程均采用机械化操作。4、混凝土采用商品砼,以提高施工质量。第四节、施工段划分一、划分施工段说明1、为了

17、保证本工程顺利实行,既要保证该工程如期竣工,又要保证工程质量,这就要对整个施工方案进行统筹安排,择优选择一些好的施工技术和工艺,以此来保证工程质量和工期。2、为保证均衡的投入劳动力和机械设备,保持施工的连续性和节奏性,从而保证按期实现工期目的。3、依据该工程的地理位置、交通条件、总体平面布置进行施工段的划分。二、施工段划分为了保证质量、加快工期,本工程将三条渠道划分三个施工区,同步展开施工。施工中由项目经理统一管理,统筹安排,以重要工序为先导,各班组互相调动,各工种循序而进,必要时加大各工种的人数和机械的投入,以满足施工需要。第二章 施工进度计划和各阶段进度的保证措施及承诺第一节、施工进度与工

18、期安排说明科学组织施工,充足运用有利的季节和气象条件,合理组织安排。工期安排重点充足考虑各专业交叉施工问题,合理编排各专业工种施工顺序,并避免施工过程中的互相干扰,以保证施工质量及工期安排的双赢效果。为保证该工程总体网络图的主线工作的按期顺利完毕,同时对其他工作兼顾。非主线工序则规定在工程质量保证的前提下,人员合理精简,工期合理压缩,以最大的保证主线工程的顺利完毕,最终实现安全、质量及工期的总体目的。工期安排与工程质量密切相应。开工后,运用3天时间做好施工准备。完毕准备工作后,各环节施工中各种资源设备准备多套材料,循环倒用,以充足运用投入劳动力及机械资源,保持连续均衡施工。整体施工过程以节奏紧

19、凑、资源均衡、工作有序的施工方法进行。第二节、施工进度计划及承诺工程总进度计划应综合考虑,统筹安排清淤清障、土方挖填、片石挡墙、护坡等各专业分项工程的施工程序和工期计划,使之与整个工程进度相配合、协调,本工程计划100个日历天完毕所有施工项目,具体开工日期依据业主发出的书面告知(或协议规定日期)为准,施工工期不变。具体详见附图:工程进度计划网络图、横道图。第三节、施工进度计划保证措施一、保证工期组织措施(一)健全组织,建立岗位责任制,强化施工管理l、选拔施工经验丰富的管理人员,组建强有力的施工项目经理部和整体功能强的项目经理部,全权负责组织实行,抽调施工经验丰富的施工管理和专业技术人员,调遣所

20、属类似工程经验丰富、实力雄厚、精干的专业施工队伍负责承建。2、实行工期目的管理,建立岗位责任制,签订承包责任状,明确各级管理人员职责,完善考核及奖罚制度。3、各级主管领导及业务骨干坚守岗位,加强现场调度指挥。4、围绕工期制定进度计划、工作计划,每月检查贯彻,定期召开工程例会,了解各基层进度情况,做到月保季、季保总工期。(二)人、材、机投入保证1、上足劳动力和配足专业技工各施工队根据施工范围和工程量,依据定额工日上足配齐劳力和专业技工,且按实际情况动态调配,高峰期普工劳力缺口采用倒班作业或运用本地季节工。在保证足够劳力和专业技工的同时,还要保证后勤保障,以免民工、职工因吃、住不好影响体力,耽搁要

21、点工期。2、做好材料供应保障工作基于材料数量大、施工期长、月与季度耗用量不均衡、现场存放场地有限等情况,必须配备得力的材料人员周密组织好材料的采购、加工及供应,做到既满足施工进度需要,现场又不长期积压。为此,须按会审后的图纸准确计算材料数量及编制供应进度计划和资金使用计划,并按实际进度需要组织进场。建立严格的验收、保管、领退及定额核算制度,大宗地材设立地磅检斤核方,杜绝人为浪费损失。3、合理调配机械设备,加强设备的维修和保养依据施工组织计划进度安排并结合施工实况进行动态调配,加强设备维修和检查,配齐配足维修人员,保证机械设备的完好率和使用率。(三)优化环境,和谐合作营造良好的建设与施工环境是保

22、证工程顺利进展、按期开工、竣工的必要条件,为此:1、积极与建设、设计、监理单位建立密切关系,通力合作;认真听从督导,遇有歧见,应坦诚求实、和谐协商。2、积极协调好与本地政府及群众的关系,把工作做到前面,以减少对群众的干扰,营造和谐的施工环境。3、与友邻单位密切配合,协调运作。二、保证工期技术措施(一)突击施工准备工作1、以快上场、创条件、保重点、早开工的指导思想,先派遣部分人员进场设营,抓紧完毕调遣施工队伍和机构设备进场,积极配合有关单位做好征地拆迁工作,修建施工便道,抢建完毕现场临时设施工程。2、技术准备:进场后施工队进行定位放线;砂石料实验,选定砼施工配合比;设计与监理技术交底、图纸会审;

23、修改完善实行性施工组织设计,向监理工程师报验相关资料,申请开工报告等。3、物资准备:及早组织备运开工初期所需的各种材料进场,需要的特殊设备和器具也提前准备。(二)优化施工方案,科学组织施工根据本工程的技术难点和环境特点,进场后做进一步的现场勘察,提出比选方案保证质量,优化工期,拟定切实可行的实行性施工方案。在施工过程中,运用统筹法和网络计划技术,对整个工程实行动态管理。在通过周密调查研究,取得可靠数据的基础上,编制可行的施工计划。合理安排工序,紧紧抓住关键工序不放,对的解决各工序之间的矛盾,做到环环相扣,井然有序,使整个施工过程处在受控状态。(三)加强施工管理,避免产生不合格工程严格按质量管理

24、、质量保证的标准组织施工,对施工过程进行有效控制,把质量通病和质量事故消灭在萌芽之中,避免不合格工程发生,从而避免因工作失误延误工期。(四)因特殊因素导致工期延误的保工期赶工预案1、为防止和控制潜在的气候影响,最大限度减小气候对工期的影响,成立特殊情况赶工期领导小组,由项目经理担任组长,各科科长及施工队长为成员组成指挥系统,下辖由年轻人员组成的青年突击队。2、特殊情况赴工期领导小组的主线原则是“提前防止、统筹安排、保证工期目的如期兑现”。当突发性自然灾害来临前,根据工地进展情况迅速动员全体施工人员采用加固、覆盖等方法积极防止,做好准备。3、当发生暴雨、洪涝等自然灾害时,迅速组织青年突击队进行生

25、产自救,尽快恢复生产,并采用措施将影响的工期赶上。4、迅速增长具有丰富经验的劳动力。劳动力的人数将根据情况拟定,人员的来源,从公司总部直接派遣。5、增长机械设备的投入。其重要通过投标人内部调拨或从市场上采购来解决。6、调整施工顺序,合理安排二班或三班倒措施等。为了减少互相干扰,合理调整安排各施工工序间的作业。7、对施工进度及劳动力资源采用科学的动态控制,根据剩余工程量情况,采用倒排工期,重新合理安排施工总体进度计划,在以后的时间内增长劳动力及机械设备,保证各分步工期及总工期进度计划。(五)季节性施工保证1、建立防汛组织,上有专人抓,下有专人管。密切关注天气情况,有大雨必须及时告知各施工队,采用

26、必要应对措施,保证人身、机具和材料的安全,加强职工雨季施工的安全意识。2、加强施工便道的维护,必要时要增撒砂砾。3、检查办公、生产、生活用房质量,做好防漏、防潮、防霉工作,特别应注意做好受潮后易变质材料(如水泥、钢材等)的保管工作,责任到人。4、做好一线职工的雨具发放工作,加强各项施工的保护措施(下雨时一般要停止作业)。5、做好生产所需材料的储备工作,以应付因便道毁坏带来的种种困难。6、所有车辆要加强保养,出现问题及时检修,严禁带病作业,保证行车安全,并保证防汛抢险急动员时设备的完好。7、采用措施,保证农忙季节施工,防止因防洪材料到货不及时耽误施工。施工场地布设好排水设施,避免雨水浸泡施工场地

27、给施工带来障碍,并保证在雨后尽快正常施工。经常维修施工场地、道路,做到小雨能正常施工,大雨、暴雨尽快复工。8、分阶段施工时考虑到农忙季节尽量少安排要点和大规模人力作业,的确不能避开的,除提前安排外,对所留人员尚应有一定的经济补偿。第三章 劳动力及材料投入计划及保证措施第一节、劳动力投入计划及保证措施一、劳动力投入计划说明在充足考虑工作范围的基础上,结合本工程技术特点进行岗位及人力资源配置,配置原则需做到管理干部职责分明、权限到位,工人一专多能,技术纯熟,特种操作人员持证上岗。为满足招标人对本工程的工期规定,结合本工程工期、质量、安全的具体安排,所有参战人员均通过竞争择优上岗,达成精干、高效,重

28、要岗位、关键工程作业人员必须由技术工人担任,所使用的劳务工必须通过培训合格后方可上岗。在计划安排上做到合理均衡、连续生产。二、施工人员准备根据我公司施工队伍的组织形式,我们将对本工程各分部分项工程安排专业施工队伍进行施工,突出专业化特点和优势。在开工之前三天,所有施工管理人员将所有就位,而施工人员将根据现场需要,分批进场。同时,项目部备足各专业施工技术人员,随时听候调度。根据本工程的工程量、工期和各分部分项工程的特点,我单位将逐月做出劳动力使用计划,保证劳动力充足,根据进度计划,提前组织劳动力进场,并做好技术、质量及安全交底,对重点工序、新工艺进行专业技术培训,召开动员会,做好特殊工种的准备工

29、作。同时做好农忙季节特别是节假日期间劳动力补充计划。施工中统筹安排劳动力,农忙季节照常施工,保证协议工期的实现。根据施工阶段的不同,参施劳动力所需工种专业各不相同,在不同施工阶段开工之前都要对劳动力的专业、工种进行相应调整,以满足施工规定,保证施工进度。施工作业队由我单位数年从事市政工程的专业队组成,施工工人由项目部统一调配,配合劳务队伍为在我单位注册的、成建制的、常年与我单位合作的、具有丰富基础施工和市政工程施工经验的作业队。在施工期间严格按ISO9001贯标规定,对所有人员进行标记,挂牌持证上岗。三、施工人员配备1、根据本工程的施工特点,配备机械作业班组、瓦工作业班组、砼工作业班组、模板工

30、作业班组及钢筋工作业班组五个班组投入本工程的施工。2、在保证重要施工技术人员及劳动力充足的条件下,对一些特殊工种的专业技术人员要做好以下两点工作:(1)特殊工种要由持有效证书的专业技术工人组成,例如电工、挖机工等,坚决杜绝无证上岗现象或不具有相应技术资格人员上岗现象发生。(2)由专业技术工种组成各施工队组,施工队组设队长,全面负责队组的生产工作,各生产班组由班组长率领,工人直接完毕施工任务,施工队长、班组均不脱产,为直接生产工人。具体配备详见附表:重要劳动力配备计划表四、保证措施为保证劳动力的合理使用,在施工进度安排上,做到“保证重点,兼顾一般”,对重点工作及控制工期的关健工作优先安排,其他工

31、程项目的安排以不影响该主线为原则。安排满足连续、均衡施工,施工人员、施工机械在各施工期内连续作业,使劳动力在施工工期内达成平衡,避免出现突出的高峰和低谷。为保证工程顺利竣工,采用以下保证措施:l、项目经理部管理人员及职工以人事命令方式由总部进行调派,同时转调各种福利及劳动工资关系,指定进场日期,项目部办公室实行进场签到制度,保证拟投入的管理人员及技术工人及时到场。2、项目经理及办公室负责筹划一般劳务人员进场及管理工作,与劳务人员签订用工协议,并支付必要的调遣费及生活费,先行组织少部分人员进场,展开施工准备及临时驻地建设,后续按照拟投入的劳动力计划,组织相关人员陆续进场。3、加强对各作业队伍的管

32、理、培训、教育工作,使之具有能吃苦耐劳并具有良好思想作风,提高工人的操作水平,加强工程质量,保证协议工期,同时服从建设单位的统一管理。4、开展行之有效的劳动竞赛,竞赛内容涵盖:质量、工期、安全文明施工及成本控制等多项指标,并辅之以必要的经济奖罚和精神鼓励。5、引入劳务作业班组内部承包机制,贯彻班组目的责任状,调动班组的积极性和积极性。第二节、工程用材投入计划及保证措施一、工程用材投入计划物资的及时供应和保证是工程顺利进行的重要条件,是实现工期目的的关键一环。加强计划管理,根据施工图、材料消耗定额、施工进度计划,编制合理的材料周转需用计划和进场时间计划。工程开工前技术负责人根据工程备料计划提出当

33、月所用物资,由物资部门统一组织进场,周转材料由公司料库调拨。具体实行如下:1、材料部门根据本项目的材料、设备计划,做好材料设备的供货准备工作,涉及同建设方共同确认产品的生产厂商和质量。2、凡自购部分的材料,所有规定合格产品,严禁采办伪劣假冒产品,以保证工程的材料质量。3、为保证材料的质量关,除采办人员严格控制外,仓库加强验收制度,领用料时亦要检查材料的质量,涉及材料的完好,层层把关,来控制材料的质量。4、所有材料的合格证,均必须由现场材料员妥善保管好,质保书由材料员统一保管,涉及部分设备的说明书。5、加强材料的仓库和现场保管工作,特别现场保管条件差,更应当注意堆放整齐,支垫平整。6、材料运送规

34、定文明装卸,不得乱扔,并尽量运用夜间运送。7、现场加强对材料设备的领用管理,有计划使用,不浪费,多余的材料保管好并及时做好退库保管工作。二、工程用材检查坚持材料进场检查制度,保证原材料、半成品、成品使用前符合技术规范的质量规定。1、严格控制原材料、半成品的质量。施工中所用的商品砼、水泥、钢材等除须具有相应的质量证明书外,还须按规范规定进行抽检实验,合格后方可使用,对经实验达不到设计规定的原材料或作降级使用,或作退货解决。2、原材料、半成品的堆放应符合现场规定,分类分规格堆放,并挂上标记牌,以防误用。三、工程用材保证措施1、由施工技术科根据设计图纸工程数量,具体计算所需各种材料,编制施工组织设计

35、时根据工程进度拟定出随工程进度所需的材料计划,交由物资设备科负责具体实行。2、由物资设备科负责材料进场供应计划的控制,根据工程具体进展及时对材料进场数量做出调整,保证材料供应及时。3、项目经理部物资设备科对需采购物资及材料本着比质比价、择优选购的原则,对市场进行充足的调查,对供货商经营能力进,行细致查询,与选中的供货商签订物资供应协议,并明确供货范围、时间、数量等必要的信息。4、对有关工厂加工订制的材料、设备等由专人具体筹划,及时安排定货、加工,提前供货。5、加强材料储备,保证数量能满足施工需要,质量合格,防止因材料因素导致返工而耽误工期。6、在施工中运用微机进行管理,用微机分析、解决数据,选

36、用决策模型,结合有关资料和外部信息,用计算机做出决策依据,以实行施工管理和科学化。7、公司总部及项目部内部协调资金筹备,在材料定购方面做到采购及时,付款及时,与供货商建立良好的公司信誉,保证不因材料供货问题耽误生产。第四章 重要机械、检测仪器配备第一节、重要机械配备根据本工程的施工需要、实际情况及施工进度规定,施工机具将分批组织进场,并做好保养和试运等项工作,一些常用的机构及设备配件要有一定数量的储备以便及时替换,保证各种机械正常运转。我方一旦在接到中标告知书后,根据现场情况,立即组织部分施工人员和机械设备进场,在施工过程中,再根据工程的进展状况,陆续分批组织施工机械进场,以保证施工所需,并按

37、投标文献中对所列的重要机械设备,我方承诺所有到位。一、场外材料运送机械对于一般外购材料,例如钢筋、商品砼、砂石、片石等,计划均由合格供应商直接送到施工现场,其运送机械由供应商提供。二、清淤、土方开挖机械配备根据施工图纸测算,现场清淤及土方开挖平整时计划配备6台1m3挖掘机,并配备15辆自卸汽车进行土方施工。三、压实机械本工程土方压实,拟采用挖机进行碾压,6台冲击夯配合施工。四、拌和机械本工程采用商品砼,由供货商提供运送机械。砂浆搅拌采用3台砂浆拌和机。同时配备6台平板振动器、3台插入式振动器满足砼施工的需要。五、模板加工机械配备1套模板加工机械,涉及木工圆盘锯、木工压刨机、钻床、切割机等模板制

38、作机械。六、钢筋施工机械本工程钢筋加工拟配备1套钢筋加工机械,涉及钢筋调直机、钢筋切断机、钢筋弯曲机、交流电焊机、闪光对焊机、电渣压力焊机等。具体配备详见附表:重要施工机械配备计划表第二节、重要检测仪器配备我单位将安排有丰富经验的实验员、质量员负责工程的质量检查和材料取样,所有人员所有持证上岗,按照工程进度计划提前作好各项原材料的检查和实验工作。1、计划投入本工程DS3水准仪3台,重要用于水平标高控制。2、计划投入砼试模9组,砂浆试模6组,多功能质检尺3把,控制好砼质量及墙体质量。具体配备详见附表:重要检测仪器配备计划表第三节、机械设备正常使用保证措施一、器材物资部负责现场设备的管理工作,项目

39、部配备的机械专业技术人员,负责对项目部所有机械设备进行平常管理;现场设机械维修小组,负责对各种设备的维修、保养,保证能正常运转。二、制定项目部的机械设备管理实行细则,负责机械设备的管、用、养、修全过程管理的组织工作,使机械设备的管理制度化、规范化、程序化。三、项目部应采用技术、经济、组织及协议措施,保证施工机械设备合理使用,提高施工机械设备的使用效率,延长机械设备的使用寿命。四、加强对施工机械的监督检查,严禁违章作业,超负荷、不合理使用机械,提高机械设备的完好率和运用率。项目部中心料库设立常用易损配件库,按机械保养规程及时更换易损配件,提高机械使用效率。五、操作人员实行持证上岗制度,严格执行安

40、全技术操作规程,定机定人管理,保持机械正常维修及养护,保证机械正常运营。第五章 施工总平面布置和临时设施布置第一节、施工总平面布置施工总平面布置由项目经理部总体布置,统一协调。项目部将按公司公司标准在主入口处搭建大门和项目部等临时设施。施工大门前按文明施工规定设立标志牌,同时设门卫值班室,门卫负责现场保卫及出入登记检查工作。施工场地由项目部统一规划、安排、统一管理。施工总平面布置应坚持以下原则:1、在满足施工规定的前提下,一方面拟定仓库、料场和大型机械设备的位置,尽量少占地,不挤占交通道路。2、考虑到本工程为渠道护坡工程,工作线路长,所以应最大限度地缩短场内运送距离,尽也许避免二次搬运,物料应

41、分批进场。3、在满足施工需要的前提下,临时工程的工程量应当最小,以减少临时工程费,故应运用已有房屋和管线,施工时应就地取材,尽量租用本地农户闲置房屋作为临时休息的场合。4、临时设施布置应利于生产和休息,减少工人往返时间。5、充足考虑劳动保护、节约资源、环境和谐、技术安全、防火消防等规定。6、施工总平面图的设计依据:设计资料;调查收集到的地区资料;施工部署和重要工程施工方案;施工总进度计划;资源需要量。具体详见附图:工程施工现场平面布置图。第二节、临时设施布置一、临时办公区及生活区布置根据现场踏勘情况,结合实际情况,计划在进场道路边空地上,搭建一座封闭式项目部及职工生活区,项目部办公房均采用一层

42、移动房,职工宿舍也采用一层活动板房。项目部办公室内设立项目部各科室、会议室及业主、监理办公室等。各种临时设施的搭建应符合芜湖市有关文明施工的规定。二、拌和场布置根据本工程现场拌制需要,由于施工线路长,每个施工区的砂浆拌和机进行沿线布置。拌和场内砂、石料堆场及水泥仓库布置均须规范,堆放井然有序,以免混乱。三、模板、钢筋加工棚模板、钢筋加工棚采用钢管作支架石棉瓦作屋面的结构形式,有助于半成品及成品料的加工、堆放、保存。考虑在进场道路边集中搭设木工、钢筋加工棚和临时仓库,加工好的木模板及成品钢筋采用劳动车直接运到施工现场,满足施工需求。四、施工进场道路根据现场踏勘情况,计划运用市政路网作为进场运送道

43、路,进入现场时沿湖边铺设塘渣施工便道,施工期间发现坑洼积水及时修补。五、施工临时用电、水布置1、施工临时用电布置本工程用电涉及施工有电和生活有电两部分,所有用电计划直接就地取材,运用已有管线取电,挂表计量。 若遇停电时,施工用电计划配备3台移动发电机组,现场发电输送至配电箱,再由配电箱经三项五线制输送至施工点,并随工程进度移动。2、施工临时用水布置根据施工现场实际情况,业主提供水源,由施工单位自行敷设,并安装好水表,以便结算费用。沿线采用软管铺设,便于移动施工。3、施工场地临时排水布置根据本工程施工场地的特点,应做好场地临时排水工作,以防施工现场积水。排水采用排水沟流入沉淀池沉淀,后将沉淀水引

44、入附近沟塘,特殊情况下沉淀池无法排出时则用水泵抽排。第六章 关键部位施工技术、工艺及施工方案第一节、工程测量一、工程现场交桩若我方中标,进场后由项目工程师会同业主、监理等单位进行现场交桩。每交一处应及时加固布控、引桩工作,记录有关的地形地貌及数据,并妥善保护交桩的坐标闭合控制点、水准闭合控制点等数据成果资料。二、对工程坐标、水准控制基点的复核工程开工前对交接的桩号进行复核,在开始测量前12天告知监理工程师,如监理工程师要进行测量,施工方应积极配合并一起纳入测量工作计划内。在复核中发现所交的桩实测成果与提交的成果数据对比有差异并超过规范闭合值时,要及时将测设成果告知监理工程师,并加以确认和解决。

45、三、使用测量仪器1、经纬仪:1台2、水准仪:3台3、100m钢卷尺:3把4、其他测量附属设备四、测量标准测量放样应遵守GB50026-93工程测量规范。工程施测前对测绘院提供的控制成果进行复核,标准为:1、水准点闭合差:12Lmm(式中L为水准点间水平距离,单位为km)。2、导线方位角闭合差:40n秒(式中n为测站数)。3、导线测量相对闭合差:1/3600,直接丈量测距两次较差1/5000。在复核中应将桩的实测成果记录与提交的成果数据对比合格后才可使用。五、设立临时水准点只有经复核确认后,才干有效的依据控制网进行施工临时布控点的工作,临时水准点应设立在稳固地段和便于观测的位置,设立的临时水准点

46、,必须通过复核,无误后方可使用。由于施工线形较长,必须加密引测临时水准点,间距约长80100m,基本满足S3水准仪一测站可对施工进行标高测量。采用S3水准仪,往返测,满足闭合12Lmm的规范。六、平面放样由于施工测量是一项不允许发生错误的工作,测量员除了要具有高度的责任心外,更重要的是建立可靠的校核工作,管道、道路轴线放好后,加以控制好保护桩,放样点标记分为钢钉、木桩上钉钉、油漆标记三种,放样根据不同情况采用,放样后在施工范围内做好标记保护,并做好定位放样记录,经复核无误后再报送监理复核,复核对的后才可开工。第二节、挡土墙工程一、渠道清淤施工1、施工准备水:摸清沿线管理设施的水源解决饮用水。电

47、:运用就近单位的电源搭设夜间施工的照明和排水用电(或沟堤上的路灯电源)。路:运用岸线的临时通道组织运送,以方便外运淤泥的车辆运营。一些地方尚有障碍物阻挡在通道上,在清运淤泥时必须拆除这些障碍物,障碍物的具体方量在进场施工时再行测量。2、施工措施由于沿线距离长,根据疏掏数量和工期规定,可以提成小的施工段进行疏掏,每段设一个下河马道。疏掏的土方所有外运。3、施工方法:(1)施工围堰:1)围堰顶高程:根据招标图纸以及现场的实际情况,为保证工程施工的安全和施工顺利进行,本工程围堰顶高程按照设计规定。相邻高差段以1:5斜坡连接。2)围堰结构:围堰顶宽2.0m,两侧边坡坡比1:2。3)垒筑方式:运用基槽开挖土方,采用草袋装土筑施工围堰。4)围堰维护:施工期间安排专人负责围堰的维护工作并在施工现场预备好土料和草袋以备加高、加宽以及维修围堰,此外,在施工期还应注意外河水位的变化,随时采用措施,保证围堰的安全。(2)排水重要是基坑积水、基坑中的经常性降水、基坑渗水及施工过程中产生的废水。在基础周边设立挖深0.3m的排水沟,及时排水。此外,在每个施工区施工排水期间现场备有1台柴油发电机,保证施工排水不因意外停电而中断。施工期应加强维护和管理,保证不使工程质量和进度因排水系统失灵而受到影响。(3)疏掏:

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
