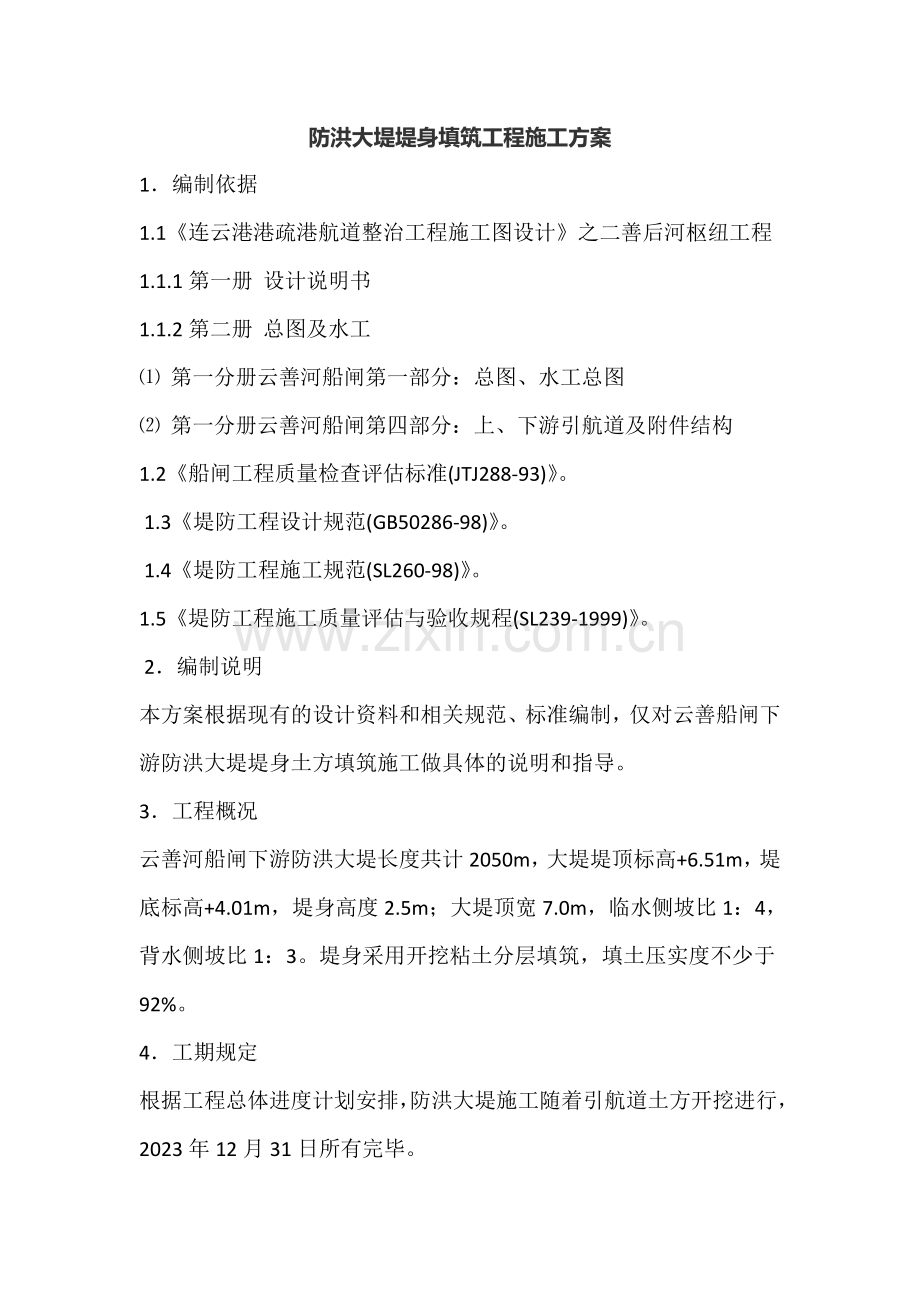

1、防洪大堤堤身填筑工程施工方案1编制依据1.1连云港港疏港航道整治工程施工图设计之二善后河枢纽工程1.1.1第一册设计说明书1.1.2第二册总图及水工第一分册云善河船闸第一部分:总图、水工总图第一分册云善河船闸第四部分:上、下游引航道及附件结构1.2船闸工程质量检查评估标准(JTJ288-93)。1.3堤防工程设计规范(GB50286-98)。1.4堤防工程施工规范(SL260-98)。1.5堤防工程施工质量评估与验收规程(SL239-1999)。2编制说明本方案根据现有的设计资料和相关规范、标准编制,仅对云善船闸下游防洪大堤堤身土方填筑施工做具体的说明和指导。3工程概况云善河船闸下游防洪大堤长

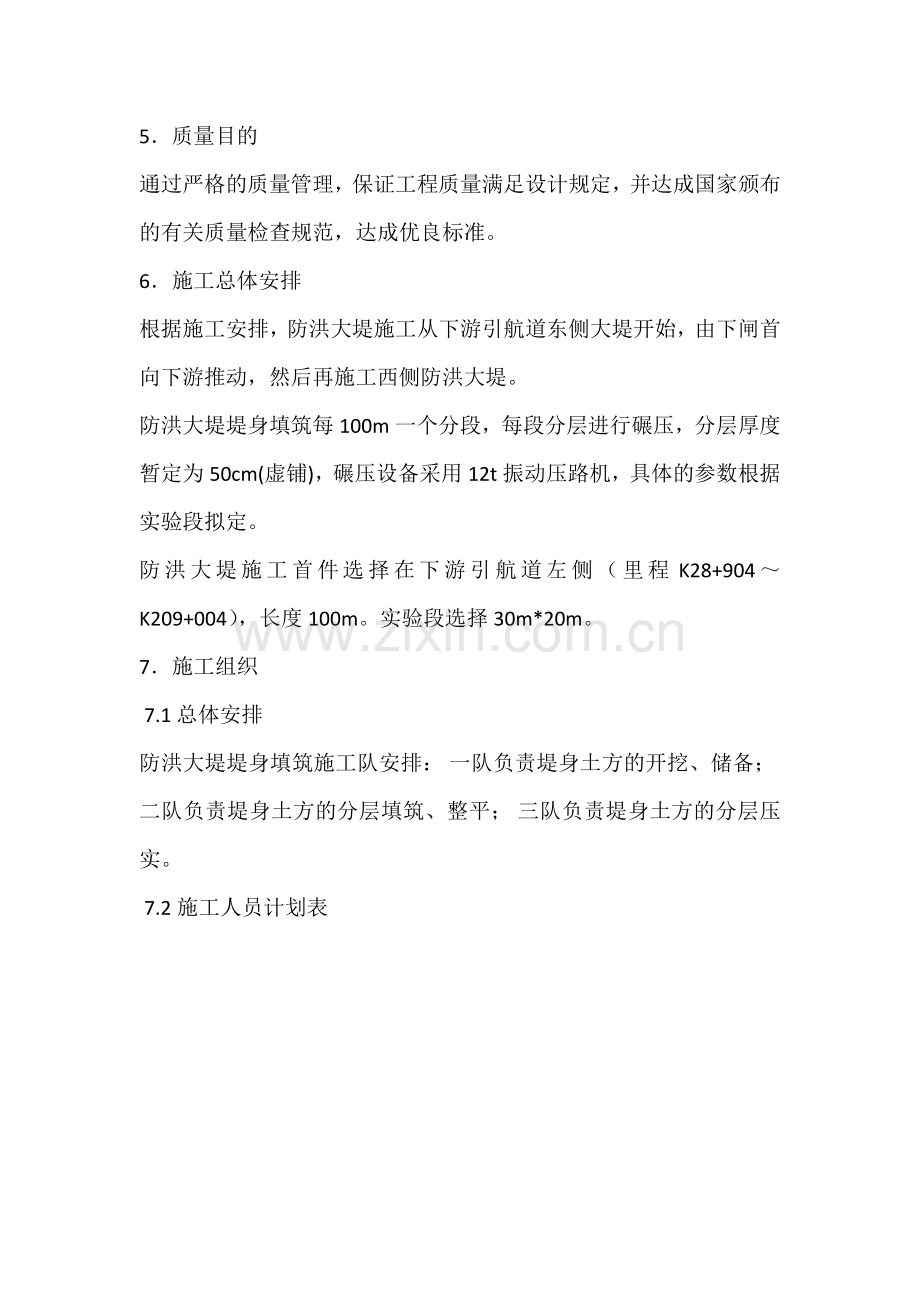

2、度共计2050m,大堤堤顶标高+6.51m,堤底标高+4.01m,堤身高度2.5m;大堤顶宽7.0m,临水侧坡比1:4,背水侧坡比1:3。堤身采用开挖粘土分层填筑,填土压实度不少于92%。4工期规定根据工程总体进度计划安排,防洪大堤施工随着引航道土方开挖进行,2023年12月31日所有完毕。5质量目的通过严格的质量管理,保证工程质量满足设计规定,并达成国家颁布的有关质量检查规范,达成优良标准。6施工总体安排根据施工安排,防洪大堤施工从下游引航道东侧大堤开始,由下闸首向下游推动,然后再施工西侧防洪大堤。防洪大堤堤身填筑每100m一个分段,每段分层进行碾压,分层厚度暂定为50cm(虚铺),碾压设备
3、采用12t振动压路机,具体的参数根据实验段拟定。防洪大堤施工首件选择在下游引航道左侧(里程K28+904K209+004),长度100m。实验段选择30m*20m。7施工组织7.1总体安排防洪大堤堤身填筑施工队安排:一队负责堤身土方的开挖、储备;二队负责堤身土方的分层填筑、整平;三队负责堤身土方的分层压实。7.2施工人员计划表8.2施工准备、测量放样根据施工方案的拟定,贯彻机械设备和人员,选定施工区域。场地临时通道依据防洪大堤沿线布设,并与土方开挖施工便道连接。8.2.1测量放样:一方面对业主提供的测量控制点进行平面复核和高程复核,确认无误后,沿防洪大堤堤轴线布控测量微网,涉及平面控制点和高程
4、控制点。依此为基础,进行防洪大堤的施工放样。8.2.2碾压设备选择根据堤防工程施工规范(SL260-90)中表6.1.2如下:本工程采用12t振动压路机,铺料厚度为50cm,土块直径15cm,以此为参数进行实验段施工。8.3堤基清理8.3.1堤基清理的范围涉及堤身、压载的基面,其边界在设计基面边线外0.30.5m。8.3.2堤基表层的淤泥、腐殖土、泥炭等不合格土及草皮、树根、建筑垃圾等杂物清除干净。8.3.3堤基内的井窑、墓穴、树坑、坑塘、及动物巢穴,按堤身填筑规定进行回填填筑。8.3.4堤基开挖、清除的弃土、杂物、废碴等,运到指定的场地内堆放。8.3.4堤基清理后,在第一次铺填前进行场地平整
5、,除了深厚的软弱堤基(如水沟)需另行解决外,对场地进行压实,压实后的质量要符合设计规定。8.4回填土方储备8.4.1回填土料的选择防洪大堤堤身填筑土方料按设计规定,选择现场开挖的层粘土和层粘土进行填筑。土料通过实验检测,最大干密度为1.75g/cm3,最佳含水量平均为17.0%,土料的物理、力学性质指标符合设计规定。土料中不允许具有石块、草木、和腐殖质等杂物。8.4.2回填土方的储备将开挖出来的土料运至防洪大堤附近,集中堆放管理,并通过晾晒达成最佳含水量后用于堤身填筑。8.5堤身土方分层填筑、碾压8.5.1填筑作业施工规定:地面起伏不平时,由低洼部位开始,按水平层次铺填,不能顺坡填筑。堤防横断
6、面上的地面坡度陡于1:5时,将地面削坡至小于1:5坡度再进行施工。分段作业面的最小长度,机械作业不小于100m,人工作业不少于50m,具体根据现场实际情况进行调整。分段作业面分层统一铺土,统一碾压,并配备人员和推土机进行整平作业,严禁出现界沟。相邻施工段的作业面均衡上升,若段与段之间不可避免出现高差时,以斜坡面相接,坡面坡度为1:31:5。堤身土料分层填筑时,用推土机整平,旋耕机翻土晾晒直至达成最佳含水量,然后再用压路机进行碾压施工。已铺土料表面在压实前被晒干时,要洒水湿润。填筑层检查合格后因故未继续施工,搁置较久或通过雨淋干湿交替使表面产生疏松层时,复工前进行复压解决。在新铺土料之前对压光表
7、面做刨毛解决。若发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等质量问题时,及时进行解决,检查合格后,才干铺填新土。对占压堤身断面的上堤临时坡道作补缺口解决,将已板结老土刨松,与新铺土料统一按填筑规定分层压实。堤身全断面填筑完毕之后,作整坡压实及削坡解决,并对堤防两侧护堤地面的坑洼进行填铺平整。8.5.2铺料作业施工规定:土料采用进占法或后退法卸料,按设计规定将土料铺筑到规定部位,严禁将砂(砾)料或其他透水料与粘性土料混杂,上堤土料中的杂志清除干净。铺料至堤边时,在设计边线外侧超填一定余量,本工程采用机械铺料,边线外侧各超填30cm。8.5.3压实作业施工规定碾施工前先做碾压实验,验
8、证碾压质量是否能达成设计干密度值。(具体见第小节碾压实验施工)分段填筑、各段设立标志,以防漏压、欠压和过压。上下层的分段接缝位置错开。碾压机械行走方向平行于堤轴线,相邻作业面的碾迹搭接碾压宽度,平行堤轴线方向不小于0.5m,垂直堤轴线方向不小于3m。振动碾压作业时,采用进退错距法,碾迹搭接宽度大于10cm;机械碾压不到的部位采用人工夯具夯实,夯击连环套打,夯迹双向套压,夯压夯1/3,行压行1/3;分段分片夯实时,夯迹搭压宽度不小于1/3夯径。新老防洪大堤结合部位填筑密实,可在老防洪大堤堤身纵向适当高程处设适宜宽度的搭接平台。堤身填筑时每一层均进行压实度检测,压实度检测合格后,才干进行下一层的填
9、筑。8.6边坡清理堤身填筑完毕至设计标高(加预留沉降量)后,人工配合挖掘机对堤身进行清理,清理要按照设计尺寸进行,同时考虑堤身护坡面和堤顶结构层施工。8.7堤身填筑整体验收堤身填筑完毕之后,对堤身整体外观尺寸及堤身填土干密度进行检测,检测标准按照相应规范规定。堤身填筑需考虑预留沉降量。沉降量可根据堤基地质、堤身土质及填筑密度等因素分析拟定,宜取堤高的3%8%。本工程预留沉降量取中值6%考虑,即预留沉降量为15cm。9质量标准本工程质量标准参考堤防工程设计规范(50286-98)和堤防工程施工质量评估与验收规程(SL239-1999)、堤防工程施工规范(SL260-98),并根据设计说明和招标文
10、献相关条款拟定。9.1堤基清理单元工程质量检查的项目与标准(见SL239-1999)铺料厚度检测按作业面积大小每100200m2取一个测点。铺填边线按堤轴线长度每2050m取一个测点。压实质量检测的工具、方法和检测部位要符合SL260-98的规定。每层取样数量:自检时可控制在在填筑量100150m3取样一个。9.质量保证体系9.1质量保证措施成立以项目经理为总负责的组织机构,保证现场工程质量保证体系有效运营。9.1.1在项目上建立满足质量管理体系文献规定的现场质量保证体系,并保证质量体系的有效运营。9.1.2坚持质量第一,进度及成本必须服从质量,各种资源的分派向质量倾斜。9.1.3满足业主、监
11、理的现场质量规定,及时进行沟通,准时报送业主、监理规定的各项材料,根据业主、监理规定对各项指标及时进行调整,不断满足业主、监理的规定。9.1.4积极采用新的工艺技术,向技术要质量、要效益。9.1.5加强施工过程控制,及时组织设计文献/图纸的学习,工序施工方案的制定和施工技术交底。9.1.6质量保证体系组织结构框图9.2质量保证措施9.2.1建立健全质量管理和质量保证体系,并以技术、质检、实验检测和材料为主线,纵向到底横向到边,层层定岗定人,贯彻岗位质量责任和质量奖惩制度。9.2.2强化质量意识,把追求质量变为全体施工人员的自觉行动,严格按规范、标准作业,杜绝粗制滥造,奖优罚劣。9.2.3以单位
12、工程、分项工程为单元,开展创样板工程活动,以点带面,保证全面质量合格。9.2.4加强职工思想教育工作,激发职工的工作热情,树立质量第一的观念,坚持每周的质量学习课,保证施工工程质量。9.2.5加强工程质量检查工作,班组开展工序质量自检、互检和交接检查,充足发挥内部质量检查职能,工地配备内部质检工程师,负责隐蔽工程自检,凡需要经监理工程师签认的工序必须经工程师检查、签证后方可施工下道工序。9.2.6加强技术管理,认真做好审核图纸、文献、变更设计、技术交底、测量放样、复核等工作,做好监测及质量验收评估,认真配合监理人员做好隐蔽工程检查及验收。9.2.7严格按照设计图纸、技术规范以及报工程师批准的施
13、工工艺细则施工,克服随意性。9.2.8对新技术、新工艺、新材料制定专项的施工组织措施,并对全体人员进行技术交底和培训,做到人人心中有数,共同把好质量关。9.2.9严格依照业主提供的设计图纸和文献、变更设计文献及技术规范,编制具体的施工组织和操作规程,并以此指导施工,合理地组织、运送能力、劳动力,做到均衡生产,使工程优质高效,低耗。9.2.10在施工中,坚持一切以数据说话的原则,做好各种检测记录,使整个施工技术管理标准化、制度化、规范化。10安全保证措施10.1危险源辨识本分项工程重要危险源如下表:各施工队班组设一个安全员,负责本施工队班组安全生产督促工作,并及时报告情况。各主办技术员负责制定和
14、督促检查安全措施执行情况。防洪大堤堤身填筑安全组织机构框图10.3安全措施10.3.1安全教育开工前按国家有关部门的规定,对全体职工进行一次安全生产重要性的教育,加强施工现场人员与机械的施工安全管理,对施工现场的防火、防汛、放触电和防盗等采用严格的安全防护措施,提高职工安全生产的自觉性,导致一个人人讲安全、人人注意安全的好风气。各工序开工前对参与施工人员(含农民工)进行技术交底的同时,要进行必须的安全交底,并履签安全措施交底告知单。各工种在施工前由主办技术员、安全员组织学习本工程安全技术操作规程。10.3.2健全安全生产组织 工程项目经理是工地安全生产的总负责人,由其组织成立安全生产领导小组,
15、并负责到人。 各班组设一个脱产安全员,负责本班组安全生产督促工作,并及时报告情况。各主办技术员负责制定和督促检查安全措施执行情况。 10.3.3制定安全措施定期检查施工用电是否符合国家有关部门的规定,定期检查线路,电器运转情况,特别是雨季更要随时检查漏电防护情况。所有施工人员进入施工现场,必须戴好安全帽,穿戴安全防护品,水上作业必须穿救生衣,高空作业系安全带,并实行2人以上同时作业。 进入现场的施工人员,要遵守施工现场各项管理制度,施工场地设安全警示标志。所有使用的电器设备均要设立防雨罩,工作结束后要及时罩上,关闭电源,并设专人负责,安全员定期检查。 进行起吊作业时设专人指挥,起吊索具定期检查
16、更换。 认真计算构件重量,合理配制吊机及索具,严禁违章操作。 施工机械专人统一调配。11环境保护措施在整个工程的施工过程中,我们将在业主和监理的领导下,严格按照国家有关环境保护的标准规定,全力以赴地搞好环境保护工作,建一个环境整洁、科学有序的工地。11.1施工环境因素清单车辆完好的状态。固定机械设备搭设临建棚,作业区场地平整、坚实、无杂物。11.2.3作业现场保持清洁整齐,建筑垃圾不得乱堆、乱放、乱甩,严禁飞扬,做到工完料净,垃圾日产日清。建筑垃圾和生活垃圾应及时清运到指定地点,集中解决,防止对环境导致污染。11.2.4减少噪音污染,对声音较大的机械,尽量在白天施工。11.2.5施工过程中挖出
17、的回填土料,要合理堆放,对于运送过程中的落土要及时进行清理,避免影响厂区环境。12文明施工措施12.1组织机构项目部成立创文明工地领导小组,负责对项目部文明工地建设工作的部署、贯彻、检查、督促和考核。施工场地要做到平整,项目部所在地应做到安全、文明、卫生、环保,对项目部周边环境进行美化,对职工生活区进行净化和亮化,排水畅通,无淤泥积水。晴天配备洒水车压尘,减少现场环境污染。施工机械设备、车辆定点停放整齐,天天维护保养,以保持机械设备和运送车辆完好的技术状况。固定机械设备要搭设临时棚,作业区域场地平整、坚实、无杂物,要悬挂安全警示标志。12.2.3定期学习安全、文明规章制度项目部办公室张贴安全、文明施工的规章制度,张贴管理网络人员名单及各工种、各岗位的操作规程,并对项目部工作人员定期进行培训,培训合格后才干上岗。
