明州大桥安全专题施工方案
1 钢箱拱工程概况
1.1 钢箱拱工程概况
宁波市明州大桥为中承式拱梁组合体系双肢钢箱系杆拱桥,跨径布置为(100+450+100)m,箱形拱肋采用钢箱构造。主跨下肢拱轴线采用悬链线,矢跨比为1/5,主跨上肢拱轴线采用二次抛物线,矢跨比为1/11.5,加劲梁通过吊杆及立柱支承于拱肋之上。双肢拱肋中上肢拱肋高度3m,宽度2.8m,下肢拱肋高度3.8~6m,宽度3.5m, 合并后凸形断面拱肋高度4.8m~11.3m。 拱肋分为上、下两肢:边跨下肢拱采用二次抛物线,主跨下肢拱采用悬链线;上肢拱采用两端圆曲线和中间二次抛物线组合。上、下肢拱肋均系全焊钢箱型截面:边跨、主跨、下肢拱均采用矩形截面,主跨上下肢结合段采用凸形断面;钢箱拱内部设置纵、横向加劲钢板。 桥面以上钢箱拱肋间设置箱形“一”字型横撑。 桥面下设置4组K形横撑、2组人字撑。横撑与钢箱拱肋间采用焊接连接。 立柱采用箱形截面,为全焊钢构造,在钢箱内部设置纵、横向加劲钢板。拱肋之间和拱、加劲梁之间由边拱尾端横梁、中跨拱梁结合段横梁连接,即边跨系梁与拱肋、立柱、边拱尾端横梁、中跨拱梁结合段横梁固结。两片拱肋向内倾斜约11.3°,形成提篮拱。
钢构造材料重要采用Q345qD、Q370qE钢材。Q345qD钢材用于主体构造中板厚<35mm钢板;Q370qE钢材用于主体构造中板厚≥35mm但≤45mm钢板。Q345qD、Q370qE钢材中有部分Z向性能钢材,Z向性能级别为Z25。部分板厚不小于50mm钢板采用S355N。主拱肋立面图如图5.1-1。
中跨主拱肋工程概况
中跨下肢主拱肋采用钢箱拱,为等宽变高矩形截面,拱全宽为3.6米,拱高为6.5~4.846米,顶底板板厚为40mm(45mm),腹板板厚为30mm,钢箱拱内设横隔板和横向加劲,横隔板板厚为25mm,横向加劲板厚为12mm,面底腹板为扁钢纵肋加劲,顶底板加劲肋为:-25×250mm,腹板加劲肋为:20×210mm。节段共分为5种类型,编号为ZN(S)0~ZN(S)2c,节段重量为56t~81t。
中跨上肢主拱肋采用钢箱拱,为等宽变高凸形断面,拱下部全宽为3.6米,上部全宽为2.9米,拱高为11.3~4.8米,顶底板板厚为35mm(45mm),中板板厚为

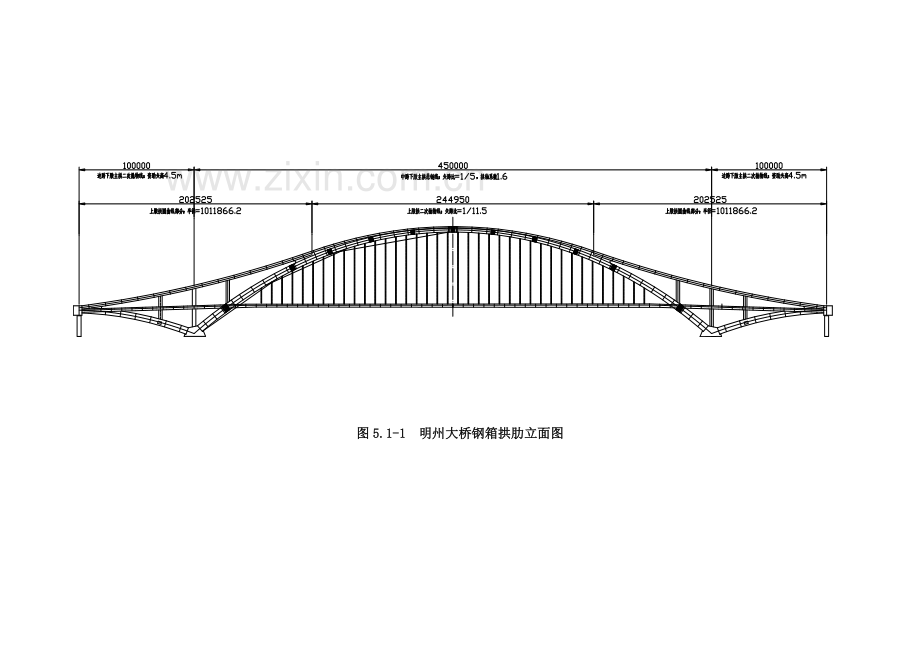

图5.1-1 明州大桥钢箱拱肋立面图
35mm(45mm),腹板板厚为30mm(25mm),钢箱拱内设横隔板和横向加劲,横隔板板厚为12mm,面底腹板为扁钢纵肋加劲,顶底板加劲肋为:-22×230mm,腹板加劲肋为:20×200mm。节段共分为19种类型,编号为ZN(S)3~ZN(S)20,Z21,其中节段Z21为合龙段。节段重量为78~110t范围。
上肢拱肋工程概况
上肢拱肋采用钢箱拱,为矩形等截面,拱全宽为2.9米,拱高为3.0米,顶、底、腹板板厚均为16mm,钢箱拱内设横隔板和横向加劲,横隔板板厚为12mm,面底腹板为扁钢纵肋加劲,规格为:16×160mm。节段共分为12种类形,编号为UN(S)1~UN(S)12,节段重量为25t~35t。
2 钢箱拱构造特点、制作要点及对策
2.1 钢箱拱构造特点
全桥钢箱拱节段种类繁多,有主拱、上肢拱、边拱、尾端拱梁结合段、风撑、K撑、立柱以及端横梁等。其中主拱节段共94个,上肢拱节段共48个,边拱节段共16个,尾端拱梁结合段共16个,风撑11个,K撑12个,立柱20个以及端横梁、中横梁各2个。构造形式多样而复杂,其构造形式有等截面、等宽变高截面、凸形变高截面、超大交叉截面等等。线型多种多样,有二次抛物线、悬链线、圆曲线等。
2.2钢箱拱制作要点
根据明州大桥构造特点,该桥钢箱拱制作分为零件下料、单元件制作、节段组装及匹配预拼装、钢箱拱节段工地安装焊接等阶段。
1)材料经预处理流水线后采用数据切割机下料成多种零件。按零件不一样规定进行坡口开制或机加工;
2)多种单元件包括面、底、腹板及横隔板单元件在各自生产线上制作;
3)节段组装按单个节段总装后来由320吨平板车或船台液压小车转运至预拼装场地采用“5+1”(或6+1)匹配方式进行预拼装;
4)现场配合吊装单位完毕节段吊装定位工作,拱肋线型调整后开始装焊,从两端依次延伸向中部推进,完毕全桥工地装焊工作。
3.安全专题方案编制根据
为保证该工程生产安全,根据国家有关法律、法规和规范,在职业健康安全管理和环境管理体系基础上,建立该工程安全生产管理体系,明确各管理部门和各级管理人员安全职责,规定现场安全管理和特殊作业安全管理规定。坚持“安全第一、防止为主、综合治理”方针和 “管生产必须管安全”原则,加强安全生产宣传教育,增强员工安全生产意识,健全和完善各项安全生产管理制度,有领导有组织地开展安全生产工作。认真贯彻国家和上级部门颁布有关职业健康安全管理法律、法规和文献,并严格贯彻执行该工程安全生产协议和企业各项安全制度、消防制度、安全操作规程,按《公路水运工程安全监督管理措施》配置安全员,特殊工种必须通过专业培训并持有主管部门签发合格证上岗,保证施工过程中人员生命安全和身体健康,不发生死亡事故和重大伤亡事故,控制一般事故发生频率。安全专题方案编制根据如下:
《中华人民共和国安全生产法》。
《中华人民共和国建筑法》。
《建设工程安全生产管理条例》。
《建筑安装工程安全技术规程》。
《海上交通安全法》。
《海上避碰规则》。
《沿海港口信号》。
《施工现场临时用电安全技术规范JGJ46-88》。
《中华人民共和国消防法》。
《公路工程施工安全技术措施》(JTJ076-85)
《公路水运工程安全监督管理措施》。
4.安全保证体系
根据企业安全生产责任制,成立完善安全管理组织机构体系(如图4-1),安全技术部监督和指导各职能部室、施工单位安全生产工作。
总经理
安全生产委员会
工程管理部
机具动力部
人力资源部
党委书记
工会主席
副总经理
安全技术部
党委副书记、纪委书记
市场开发部
计量与焊接试验研究 所
财务成本部
物资供应部
企业筹划部
工程设计所
综合加工车间
荆岳桥项目经理部
下料加工车间
材料预处理车间
钢构造涂装车间
集配中心
装焊三车间
装焊二车间
装焊一车间
图4-1 安全管理组织机构体系图
5.危害辨识与风险评价成果
危害辨识与风险评价成果一览表 (明州大桥)
序号
作 业 活 动
危 险 因 素
也许导致事 故
风险评价措施
风险
级别
既有控制措施
备注
a ~ e
作业条件风险性评价法
L
E
C
D
一
气割
1气割
1.1乙炔瓶(管道)未装回火防止器
爆炸
3
3
15
135
三
焊接与切割作业
安全管理程序
1.2氧、乙炔胶管破损、漏气
火灾、爆炸
3
3
15
135
三
1.3仓内作业完管带未出仓
3
6
7
126
三
1.5危险区域未办动火申请清单
火灾、爆炸
3
3
15
135
三
1.6密闭、狭小等部位未通风
中毒
3
6
3
54
二
职业卫生管理程序
1.8未检查周围与否存在易燃易爆物品
火灾、爆炸
3
3
15
135
四
焊接与切割作业
安全管理程序
1.9氧、乙炔瓶间距不够
火灾、爆炸
3
6
3
54
二
1.10气瓶曝晒
3
6
3
54
二
二
焊接
2.焊接
触电
2.1焊机外壳无保护接地(或接零)
3
6
7
126
三
危害辨识与风险评价成果一览表 (明州大桥)
序号
作 业 活 动
危 险 因 素
也许导致事 故
风险评价措施
风险
级别
既有控制措施
备注
a ~ e
作业条件风险性评价法
L
E
C
D
二
焊接
2.2焊钳绝缘不良
触电
6
6
3
108
三
同 上
2.3电源裸露、电源线有接头
3
6
3
54
二
2.4夏季作业工作服汗湿
6
6
3
108
三
2.5电焊弧光
电光性眼炎
6
6
1
36
二
2.6未穿绝缘鞋、未戴绝缘手套
触电
3
6
15
270
四
2.7未检查周围与否存在易燃易爆物品
火灾、爆炸
3
3
15
135
四
职业卫生管理程序
2.8危险区域未办动火申请单
3
3
15
135
三
焊接与切割作业
安全管理程序
2.9无证作业
触电等
1
6
7
42
二
2.10电焊烟尘中含铅、锰
尘肺
中毒
6
6
3
108
三
2.11密闭、狭小等部位未通风
3
6
3
54
二
2.12焊渣、焊剂飞溅
灼烫
6
6
1
36
二
三
装配
3.装配
3.1马脚焊接强度不够
物体打击
3
6
3
54
二
装配工
安全技术操作规程
3.3大件、分段吊装吊环强度不够
1
6
7
42
二
3.4跳板上堆放物件
6
6
1
36
二
3.5用橇杠、榔头等站位不妥
3
6
3
54
二
3.6支撑点强度不够
3
6
3
54
二
危害辨识与风险评价成果一览表(明州大桥)
序号
作 业 活 动
危 险 因 素
也许导致事故
风险评价措施
风险
级别
既有控制措施
备注
a ~ e
作业条件风险性评价法
L
E
C
D
三
装配
3.7大件、分段吊装吊环强度不够
物体打击
1
6
7
42
二
同 上
3.8手锤撬棒等常用工具飞落
3
6
3
54
二
四
高
处
作
业
4.高处作业
4.1有洞无盖无栏
高处坠落
3
6
7
126
三
高处作业
安全管理措施
4.2有边无栏无网
高处坠落
3
6
7
126
三
4.3无栏无网不系安全带
高处坠落
3
6
7
126
三
4.4水上作业未穿救生衣
淹溺、高处坠落
3
6
7
126
三
4.5大风、大雨、大雾作业
高处坠落
1
6
7
42
二
4.6三级(15m)以上高处作业未办理审批手续
高处坠落
1
6
7
42
二
4.7安全网拉设不规范、破损、超期使用
高处坠落
3
6
7
126
三
4.8竹梯未绑固或下端未采用防滑
高处坠落
3
6
7
126
三
4.9晚上作业照明局限性
高处坠落
1
6
7
42
二
4.10高压电旁无隔离
触电、高处坠落
0.5
6
15
45
二
4.11脚手架(板)搭设不规范或材质有问题
高处坠落
物体打击
1
6
7
42
二
4.12门式脚手架三层以上未紧固
3
6
7
126
三
辨识与风险评价成果一览表(明州大桥)
序号
作 业 活 动
危 险 因 素
也许导致事故
风险评价措施
风险
级别
既有控制措施
备注
a ~ e
作业条件风险性评价法
L
E
C
D
四
高
处
作
业
4.13未戴安全帽
物体打击
3
6
7
126
三
同 上
4.14穿拖鞋、凉鞋、高跟鞋
跌打、高处坠落
1
6
7
42
二
4.15未穿防滑软底鞋
高处坠落
1
6
7
42
二
4.16安全带低挂高用
高处坠落
1
6
7
42
二
4.17向下抛物
物体打击
3
6
7
126
三
4.18携带苯重物件登高
高处坠落
物体打击
1
6
3
18
一
4.19酒后上岗
高处坠落
1
6
7
42
二
4.20背靠栏杆站立
高处坠落
1
6
7
42
二
五
涂装
5.涂装
5.1压缩空气胶管老化或损伤
爆炸
3
3
15
135
三
防锈涂装
安全技术操作规程
5.2照明灯具不防爆
0.1
0.5
40
2
一
5.3油漆作业场所无禁火标识
火灾、爆炸
3
3
15
135
三
5.4在狭小舱室和容器内作业未戴防毒面具
中毒
3
1
15
45
二
5.5作业舱室无人监护
3
3
15
135
三
危害辨识与风险评价成果一览表 (明州大桥)
序号
作 业 活 动
危 险 因 素
也许导致事故
风险评价措施
风险
级别
既有控制措施
备注
a ~ e
作业条件风险性评价法
L
E
C
D
六
起
吊
运
输
6.起吊、运送
6.1钢丝绳断丝超标
起重伤害
3
6
15
270
四
安全技术操作规程
6.2吊钩磨损变形
1
6
15
90
三
6.3钢丝绳尾端紧固不牢
1
6
15
90
三
6.4船体分段翻身及吊运大型重吨位物体时吊码焊件不牢
1
1
15
15
一
起重作业
安全管理程序
6.5违章指挥
3
1
15
45
二
安全技术操作规程
6.6兜吊棱角、快口物件不采用衬垫措施
3
6
15
270
四
起重作业
安全管理程序
6.7无证上岗、酒后吊运作业
车辆伤害
1
6
15
90
三
6.8装载物超宽、超长、超高
3
1
7
21
二
机动车辆运送作业
安全管理程序
6.9载运大型重吨位物件
不采用措施
起重伤害
3
2
15
90
三
6.10劳保用品穿戴不规范
1
6
15
90
三
6.11吊索具断裂
起重伤害
1
0.5
15
7.5
一
安全技术操作规程
6.单元件起吊与转运安全专题方案
6.1构件起吊、转运及翻身原则规定
1)构件在吊运前,操作人员必须清晰构件确实切重量,并根据吊运构件重量和形状对选用吊索具,严禁在超负荷和受冲击载荷状况下使用;
2)钢丝绳在使用过程中,应严防扭结、压扁、弯折、碰电等现象发生;
3)吊环大小、形状、所用材料以及安装位置应由工艺人员设计和确定,其焊接应由纯熟焊工焊接,吊环与吊索连接应采用卸扣,严禁采用其他方式进行作业;
4)吊环焊接材料应采用碱性焊条,焊角尺寸必须符合规定规定;
5)吊环孔眼宜采用钻孔,气割孔眼应磨光,以免损坏索具;
6)从构件上清除吊环时,应采用切割措施,不得锤击,构件表面应通过打磨使之保持平整光洁,重要部位需进行表面裂缝探查;
7)构件起吊前,应检查板件与胎架间连接焊缝与否已所有拆除,并同步检查吊环焊接与否牢固;
8)构件起吊前,应先将构件吊离胎架约200mm,确认索具、吊环安装可靠后再正式起吊;
9)对钢丝绳也许和钢板边缘快口接触部位,应垫以方木、半圆管或破麻袋等,以免钢丝绳被磨损或割断;
10、 磁性吊具吊运构件时,严禁从人或设备上方运行,吊具与构件吸着面不得有任何杂物、灰尘和油水等;
11)磁性吊具吊运构件时,必须置于构件重心位置,构件倾斜度应控制在5度内,且构件刚吊离地面时应稍作停留,确认完全符合规定后方可继续进行;
12)构件起吊后,不应长时间高空悬挂,如遇突发状况,应采用必要措施防止他人误入构件下方危险区;
13)起吊构件时,构件上严禁站人,或存在浮动物件;
6.2构件起吊与转运技术措施
1)板料起吊与转运
板料起吊与转运可以采用磁性吊具也可用钢板夹具吊运,用钢板夹吊运时,不得同步吊运两张(或以上)层叠钢板,吊运时要轻吊轻放;
2)零碎构件吊运
零碎构件吊运时,要用钢丝绳捆扎牢固,捆扎时在棱角、快口、利边等部位要采用衬垫措施,起吊要保持平衡以防止散落导致事故;厂内转运可用叉车或汽车,码放要整洁,上部严禁堆放其他重物;转运过程要平稳,轻起轻落;
3)单元件起吊与转运
(1) 对重量在两吨如下单元件(如横隔板单元)可采用钢板夹具起吊,转运可用叉车(形状和重量合适)或汽车,码放不能过高,每一层要用垫木垫平并塞紧,防止移动,转运过程要平稳;
(2)对外形尺寸较大、重量较重不用翻身只需平位转运单元件,必须在单元件上设置四个吊环用于起吊与转运。吊环位置应以构件重心对称布置,且吊环间距不应过大(小),以挂绳间夹角60°为宜,且不得不小于120°;
(3)吊环规格选用:若运用四个吊环进行起吊,则单个吊环所能承载容许负荷≥构件重量二分之一;
(4)对不能用叉车转运外形尺寸较大、重量较重单元件须用汽车或平板车转运,单元件在车上放平衡,下部垫以枕木,枕木位于有加强筋部位,每个单元件下部至少垫4排枕木,并且码放不能超过4层。转运要平稳,全过程必须有专人看护。
6.3安全措施
1)目
为保证大、异型物件吊装翻身过程中安全制定本措施。
2)合用范围
本安全措施合用于明州大桥大、异型物件吊装、翻身作业安全管理。
3)职责
(1)产品主管或项目经理负责翻身、吊装组织准备工作。
(2)产品设计部门负责确定起重吊环安装位置、工艺规定及吊环选型,异型物件吊装翻身和运送作业工艺文献制定。
(3)质检部门负责起重吊环焊脚焊材材质、加强强度等装焊质量检查。
(4)机具动力部门负责起重设备检查。
(5)安技部门负责吊装、翻身前及过程中安全监控。
(6)吊装前起重作业人员负责对周围环境进行检查。
4)工作程序
(1)大型物件是指单个物件重量到达单台吊车起吊能力90% ;双车起吊一种物件时单台起吊能力到达75%重量称为大型物件。异型物件是指重心难以确定,翻身、运送困难大物件。吊装、翻身大型、异型物件须填写“大型、异型物件吊装、翻身确认单”,并由产品主管或项目经理负责召开专会,确认工艺方案。吊装、翻身时,产品主管或项目经理或所在区域车间主任、机械员、技术员、安全员、电、钳工必须到场监控;机械员布置钳工检查刹车、传动部位等状况;电工上驾驶室监控电流状况。
(2)物件吊装、翻身前,施工单位应组织人员清除物件内外杂物等所有未固定物件。
(3)物件吊装、翻身前应清理场地,保证作业现场无阻碍作业障碍物。
(4)物件吊装、翻身前,机具动力部门应对起重设备进行检查,并进行试运转,起重设备必须处在完好状态。
(5)物件起吊,在吊离地面100mm时,应停升观测3分钟,继续起吊至500mm,在下降300mm~400mm时,确认刹车可靠方可起吊。
(6)起吊物件双车作业时,起重设备单车负荷不得超过其额定负荷80%,如超过,产品建造师或项目经理负责召集有关人员按大型、异型物件分段吊装、翻身工作程序召开专会确定方案,如未采用措施,不得起吊。
(7)大、异型物件起吊后不得长时间高空悬挂,物件落地后要检查物件放置与否平稳,要根据状况打好支撑、加固,确认松钩后不致倾倒,方可松钩拆除吊索具。
(8)物件吊装、翻身作业时,物件上严禁站人,严禁指挥人员及配合人员在物件下方操作或停留。
(9)物件吊装、翻身作业时,必须是专人指挥。指挥时必须做到
a.口令坚定、明亮
b.鸣哨规范、清晰
c.手势原则、清晰。
如起重指挥人员在手拿对讲机进行指挥时应语音清晰,同步规定手势配合且所站位置醒目,保证指挥信号传递精确无误。
(10)起重指挥人员、配合人员站位应有充足避让余地,不应站在死角。尽量在行(吊)车驾驶员视线范围之内。
(11)物件吊装、翻身作业时,起重作业人员应告知无关人员避让。
(12)露天作业时,当风力不小于6级及遇雾、雪、大雨等恶劣天气,应停止作业。
(13)起重工应根据物件重量、外形尺寸、吊装、翻身措施等详细状况选用合适吊索具等起重工具。
(14)大、异型物件吊装、翻身前,工艺人员要向起重作业人员进行技术交底,使其理解物件重量、重心、几何尺寸、构造特点及外形特点等状况,明确工艺规定,防止盲目操作。
(15)大、异型物件吊环需要临时加装时,必须由技术人员在场确定位置,其他人员不得随意添加、减少吊环。
(16)申请吊运单位、承吊单位应在“大型、异型物件吊装翻身确认单”上签字。
(17)大、异型物件确认单由责任单位安技部门负责留存,保留至产品竣工交付。
大型、异型物件吊装、翻身确认单 NO:
工程编号
产品名称
项目名称
物件重量
项目经理或车间主任确认
签字 年 月 日
技术人员确认
签字 年 月 日
设备人员确认
签字 年 月 日
安全员确认
签字 年 月 日
申请吊运单位负责人: 承吊单位负责人:
年 月 日 年 月 日
5.钢箱拱总成安全专题方案
5.1中部钢箱拱梁段组装
ZN(S)2a、ZN(S)2b、ZN(S)2c匹配:
中部拱梁结合部总装采用匹配制造方式进行,以便于总装后节段间预拼与匹配临时连接件安装,总装时以拱肋内腹板为胎架面进行卧式组装,
5.1.2安全设施准备
5.1.3安全技术措施
1)电焊机气刨机等设备吊入设备平台,检查设备外壳保护接地(零)与否完好,电源接零与否接上。
2、)按胎架高度确定安装转梯上胎架;
3)梯道必须安装牢固可靠,并安装扶手,拉上安全网;
4)中间内腹板基准单元件定位安全措施:根据单元件大小重量选用吊索具,因胎架原因使起重作业人员无法在单元件落位精确,必须在台架上铺一条木跳板作为通道;
5)内腹板周围安装脚手架拉上安全网;
6)横隔板、加胫肋单元件吊装前安全措施:撑杆扶强,脚手架预置;
7)单元件吊装安全措施:横隔板单元件吊装不得从人头上通过,更不得碰撞到安装好单元件;
8)横隔板与加胫肋单元件调整到位后,与内腹板点焊固定,并用撑杆扶强稳固;
9)由于中部拱梁结合部卧式组装内腹板至外腹板空间高度3500mm、胎架高1700mm,钢箱拱外腹板距地面5200mm,面底板间距5000mm至6000mm。因此,钢箱拱内部采用1900mm脚手架与4000mm木跳板组合。共需脚手架19×4套,4000mm木跳板需19×2块。
10)外腹板单元件吊装定位、面底板安装固定后调整到位后,将1900mm脚架在钢箱拱两侧搭两层,需9×2×2付,需木跳板8×2×2块,安装栏杆并拉上安全网。
图5.3-4
5.2.中横梁制造总装
明州大桥中横梁单根重约410吨,根据现场起吊能力,可将横梁划分为左中右三个分段,此横梁在内厂制造时进行匹配总装。
因中横梁构件为尺寸超高超重超大构件,其内厂制造后难于与中部拱梁结合部节点节段进行预拼,故将中横梁两端预留段与中横梁在场内匹配制造,在现场安装在ZN(S)2b上并点焊固定,待ZN(S)2b吊装到位后与中横梁对位焊接,可处理内厂制造后无法进行预拼装问题。
5.1.3安全技术措施
1)电焊机气刨机等设备吊入设备平台,检查设备外壳保护接地(零)与否完好,电源接零与否接上。
2、)按胎架高度确定安装转梯上胎架;
3)梯道必须安装牢固可靠,并安装扶手,拉上安全网;
4)中间底板基准单元件定位安全措施:根据单元件大小重量选用吊索具,因胎架原因使起重作业人员无法在单元件落位精确,必须在台架上铺一条木跳板作为通道;
5)底板周围安装脚手架拉上安全网;
6)横隔板、加胫肋单元件吊装前安全措施:撑杆扶强,脚手架预置;
7)单元件吊装安全措施:横隔板单元件吊装不得从人头上通过,更不得碰撞到安装好单元件;
8)横隔板与加胫肋单元件调整到位后,与底板点焊固定,并用撑杆扶强稳固;
9)背面依次吊装中板和横隔板、加胫板并用撑杆扶强稳固;
10)由于中横梁组装底色板至面板板空间高度6008mm、胎架高1700mm,中横梁面板距地面7708mm,内腹板与外腹板间距4100mm;内部空间有三层中板,第一中板与第二中板之间高度2100mm需内置1200mm脚手架;共有14块横隔板因此,钢箱拱内部采用1200mm脚手架与4000mm木跳板组合。共需脚手架14×4套,4000mm木跳板需12×2块。
11)内外腹板安装固定后调整到位后,将4个井字架置于中横钢箱梁两侧,安装三角架,铺铁跳板8×2块,安装栏杆并拉上安全网。
6.钢箱梁装船安全专题方案
6.1 装船发运作业安全措施
1)项目主管组织装船发运作业,组织有关单位在《钢构造装船确认单》进行签字确认。
2)严格执行装船发运工艺方案;
3)钢构造发运施工人员必须熟悉发运工作流程,并参与过工艺技术和安全技术交底。
4)装船工作实行时,操作指令应统一由专人发出。
5)施工人员必须坚守工作岗位,严格服从现场指挥安排。
6)施工人员应遵守各工种安全技术操作规程;上船作业人员应穿戴救生衣。
7)装船固定牢固后按次序经机具动力部门确认发运设备设施与否完好、工程管理部门确认作业任务与否完毕、工艺部门确认与否执行工艺方案、质量检查部门确认与否满足工艺规定、承运单位确认与否固定牢固、安全技术部门对上述单位与否签字进行确认后,在确认单上签名后方可发运。
钢构造装船(装车)确认单 NO:
工程编号
产品名称
项目名称
物件重量
项目主管或
项目经理
签字 年 月 日
设备人员确认
签字 年 月 日
工艺人员确认
签字 年 月 日
检查人员确认
签字 年 月 日
承运单位确认
签字 年 月 日
安全员确认
签字 年 月 日
7 .安装工地临时用电安全专题方案
7.1实证要点
(1) 供配电方式:由甲方现场提供总配电柜。
(2) 再由总配电柜分派给各分派电箱,总配电柜处设电度表,以计量施工总电量。供电方式采用三相五线制TN-S系统。在总配电箱及末端箱,以及超过100m箱内做反复接地,并与保护零线可靠联接。工作零线和保护零线要严格辨别,不得混用。所有机电设备金属外壳必须与保护零线做可靠联接。根据现场状况总配电柜出线采用放射式和树干式相结合配电方式。
(3) 施工现场配电线路: 施工现场重要干线采用YC橡套电缆沿桥面敷设,电焊机电源采用橡套电缆沿桥面敷设,办公室照明采用做PVC管穿线或塑料线槽配线。移动式配电箱和开关箱进、出线必须用橡皮绝缘电缆。
(4) 施工现场配电箱和开关箱: 现场临时配电箱采用国标式固定式配电箱,悬挂安全标志。配电箱内设置两级漏电保护,在总配箱装设总漏电保护器,在分派电箱负荷侧装设漏电保护器,再在开关箱负荷侧装设漏电保护器,以便实现三级漏电保护。
(5) 现场照明: 在桥面上装设两台镝灯供桥面照明,桥面施工采用钨灯或汞灯做照明。箱梁内照明采用36V低压照明。环缝作业区设三台5000VA行灯低压变压器。
(6) 现场防雷保护: 运用建筑工程防雷接地与施工现场连接一体做好防雷保护。
(7) 施工用电负荷计算:
现场施工重要机械设备(用电量登记表)
编号
用设备名称
型号及功率(KW或KVA)
数量
设备容量(KW或KVA)
1
电焊机
20
60
1200
2
空压机
7.5
4
30
3
临时照明
1.0
20
20
电焊机、照明合计功率:ΣP1=1230KW
根据负荷计算,请甲方在现场提供1500 KW电源接口。
(8) 安全用电措施及电气防火措施:
① 施工现场供电采用TN-S接零保护系统,保护零线应与工作零线分开单独使用,杜绝混用。PE线在总配电箱处做一组反复接地,接地电阻不不小于10Ω。PE线不能加设开关及熔断器,所有电气设备金属外壳必须与PE线做可靠电气连接,不能一部分接零,一部分接地。
② 施工现场配电箱和开关箱应配置两级漏电保护,并选用电流动作型,漏电动作电流不不小于30mA,额定漏电动作时间应不不小于0.1S。潮湿及手持工具末级漏电动作电流应不不小于是15mA。
③ 配电箱实行一机一闸,并应有过载、短路、及断路保护功能。
④ 配电箱内设备必须完好无损,安装牢固,导线接头包扎严密,绝缘良好,电源线进箱处做固定。箱内分路应标注明确。箱门内侧应标有单线系统,箱门应配锁,并由专人负责。配电箱周围不能有杂物。
⑤ 箱梁内及潮湿场所应采用安全电压36V或24V照明。碘钨灯用铁架应做好保护接零,所有220V灯具都应使用单极漏电保护开关。
⑥ 手持电动工具使用需符合JCJ46-88第八章有关规定。
⑦ 对分类用电人员进行安全基本知识培训,并做好安全技术交底。
⑧ 电气设备,配电系统要定期检查,做好记录。线路检修时,实行工作票制,由专业电工检修设专人统一组织,统一指挥。
⑨ 建立安全检查制度。包括内容:接地电阻、电气设备绝缘、漏电保护器动作敏捷度等,用电设备与否安全可行并做好检测记录。
⑩ 建立技术交底,履行交底人与交被交底人签字手续,写明交底日期。
⑪ 建立维修制度,做好维修工作日志,内容应详细,记载时间、内容及处成果,并有维修人员及验收人员签字。
⑫ 建立拆除制度不用闸箱设备随时拆除。
⑬ 建立安全用电责任制,贯彻到人。
⑭ 持证上岗,严禁非电工无证上岗。
⑮ 进行专业培训,提高电气工作人员技术水平。
⑯ 合理配制多种电气设备保护装置,对用电设备过载、短路、进行可靠保护。
⑰ 电气设备集中场所应配置灭火器材,电气设备周围严禁烟火。定期检测电气设备绝缘程度。
⑱ 配电箱、电气设备周围不准堆放易燃、易爆物品,不准使用火源。
⑲ 电气焊时,周围严禁有易燃易爆物品、乙炔瓶、氧气瓶和焊点三者距离要符合规范规定。
(9) 雨季临时用电措施
① 雨季时要对用电设备增长巡视次数。
② 下雨时要将配电箱箱门关好,防止进水。
③ 雨后要对所有用电设备进行绝缘摇测合格后方可使用。
7.2安全用电技术监控措施:
(1) 箱梁内临时用电线路所有架空,临时照明采用36V安全电压。
(2) 施工现场供电线路、电气设备安装、维修保养及拆除工作,必须由专业人员(经有关部门培训并考试合格、持有效证件上岗维修电工)进行。
(3) 灭火器材必须齐全。
(4) 对易燃易爆、危险品寄存场所设备,要强加监控、检查工作,发现问题立即整改。
(5) 对移动机具及照明使用应实行二级漏电保护,并常常进行检查、维修和保养。
(6) 施工现场用电设备、机具等,配有专人进行维护和管理。
8.工地连接施工安全措施
(1)“三宝”防止措施:安全帽、安全带、安全网是建筑施工安全防护三件宝。所购置安全帽、安全带、安全网必须具有经省级安全生产监督部门许可生产,并经检查合格产品。
(2)进入施工现场进行高空作业时必须对戴好安全帽、系好安全带、
(3)钢箱梁周围设置护栏和安全网。
(4)对于有钢横梁钢箱梁底部施工依托检修小车作业。
(5)工具放在工具袋(桶)内或用细绳系住。
9.人员高处坠落应急措施
高处坠落是建筑施工发生伤亡事故频率最高事故类别之一,尤其交叉作业多、安全隐患多,一旦发生人员高处坠落事故,就会发生人员伤亡事故,为保障人命安全,防止和减少损失,根据有关安全生产规定,特制定本应急措施。
1)指导原则
(1)“以防为主”原则。对于高空作业,做到早防止、早准备、早发现、早处理。严格执行安全操作规程,严禁违章作业。
(2)“以人为本”原则,一旦发生人员高空坠落事故,要首先急救人,后护物原则实行抢险救济,在加强人员防护基础上科学组织施救。
2)防止高处坠落事故重要措施
(1)“三宝”防止措施:安全帽、安全带、安全网是建筑施工安全防护三件宝。所购置安全帽、安全带、安全网必须具有经省级安全生产监督部门许可生产,并经检查合格产品。
(2)进入施工现场进行高空作业时必须对戴好安全帽、系好安全带、设置安全网。
(3)工具放在工具袋(桶)内或用细绳系住。
(4)拆装零件安放在专用布袋或桶内。
(5)上下运送物件时严禁抛掷。
(6)严禁一手接物,另一手扶直梯上下。
(7)派专人在现场监督,现场应有人互相照顾配合。
3)紧急救济
(1)一旦发生人员高处坠落事故,现场负责人应立即组织有关人员进行自救,同步向项目部汇报,告知安所有。
(2)告知现场驻扎医生,进行急救包扎,如人员伤势不重,可就地治疗观测。
(3)告知附近交通船待令,准备接送伤员。
(4)如伤势比较严重或现场住地医生规定把伤员送往医院,则组织交通船接送,同步告知项目部医务室,与协议医院联络,组织急救。
(5)如人员伤势尤其严重,有生命危险时,在现场组织自救同步,告知协议医院,组织120急救(救护车、救护人员可直接开到码头)。
(6)现场负责人要保护好现场,按照“四不放过”原则,追究有关人员责任。
