冬期施工方案
当天连续五天室外日平均气温低于5℃时,即进入冬期施工;当连续五天室外日平均气温高于5℃时解除冬期施工。根据以往的施工经验和济南地区历年气象资料,冬期施工从11月中下旬开始至次年3月初止。
根据某工程6#、7#、8#楼工程当前施工进度,在冬期施工期间重要有主体工程、土方开挖分项、灰土回填分项、钢筋分项、模板分项、砼分项、砌体分项、抹灰分项。
为保证本工程冬期施工质量和安全生产,特制订以下冬期施工措施。
一、冬期施工组织措施
项目部冬期施工领导小组:
二、准备工作措施
1、做好培训学习工作
由项目技术负责人组织质检员、各专业工长认真学习《建筑工程冬期施工规程》(JGJ104-97)和《冬期施工方案》,由工长对各班组班组长和工人做冬期施工交底。
2、做好天气预报工作
由项目部资料员天天收听天气预报(或上网查询),掌握次日气象情况,做好记录,并随时报告给技术负责人和工长,以调整安排现场工作。安排专人昼夜测温不少于四次(2:00;8:00;14:00;20:00),做好每日平均温度的记录及冬期温度曲线图,按现场实际情况随时调整安排好冬施工作。

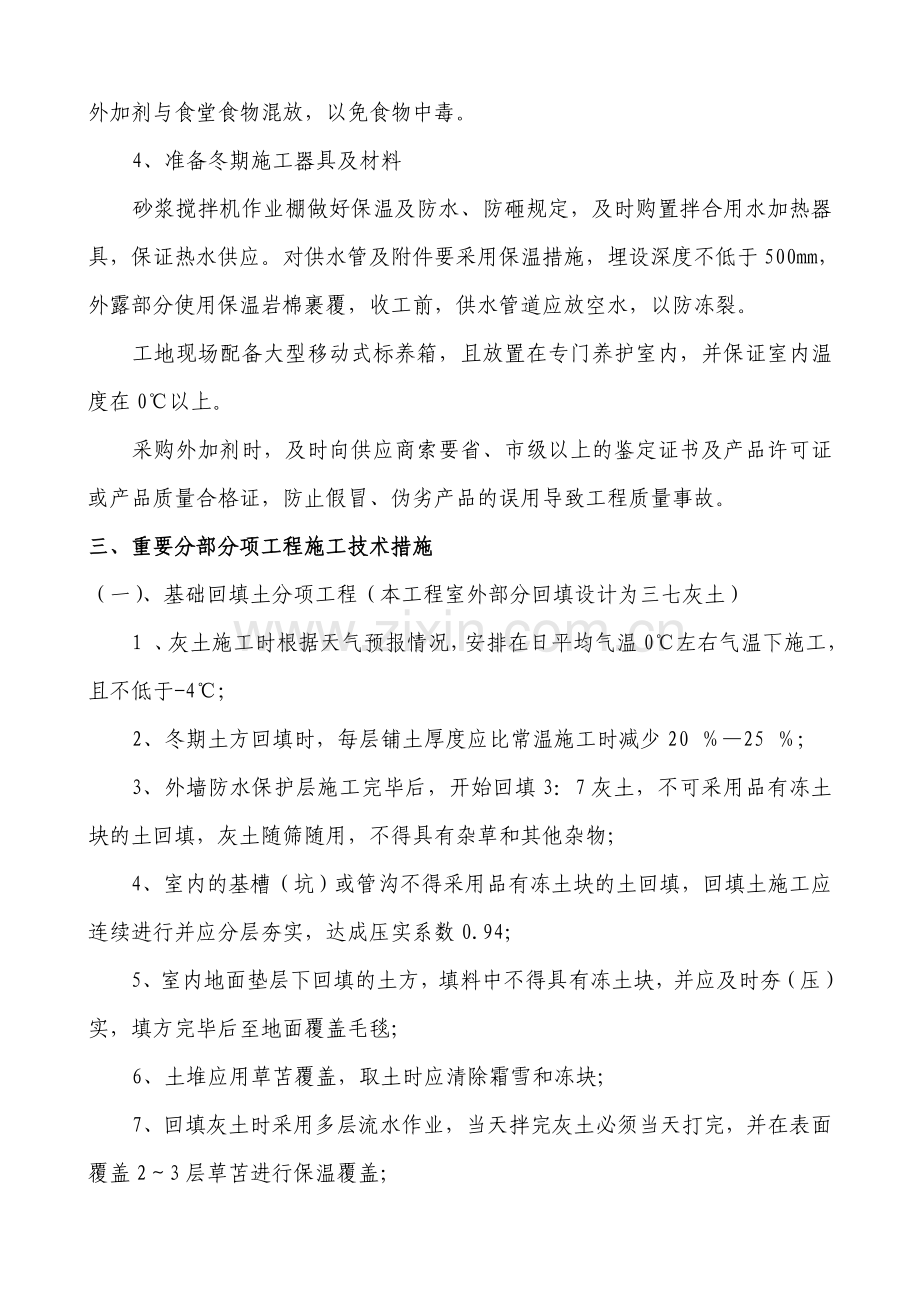

3、保证工人们吃热、吃好,工人宿舍、工地办公室做好保暖,严禁将各种外加剂与食堂食物混放,以免食物中毒。
4、准备冬期施工器具及材料
砂浆搅拌机作业棚做好保温及防水、防砸规定,及时购置拌合用水加热器具,保证热水供应。对供水管及附件要采用保温措施,埋设深度不低于500mm,外露部分使用保温岩棉裹覆,收工前,供水管道应放空水,以防冻裂。
工地现场配备大型移动式标养箱,且放置在专门养护室内,并保证室内温度在0℃以上。
采购外加剂时,及时向供应商索要省、市级以上的鉴定证书及产品许可证或产品质量合格证,防止假冒、伪劣产品的误用导致工程质量事故。
三、重要分部分项工程施工技术措施
(一)、基础回填土分项工程(本工程室外部分回填设计为三七灰土)
1 、灰土施工时根据天气预报情况,安排在日平均气温0℃左右气温下施工,且不低于-4℃;
2、冬期土方回填时,每层铺土厚度应比常温施工时减少20 %—25 %;
3、外墙防水保护层施工完毕后,开始回填3:7灰土,不可采用品有冻土块的土回填,灰土随筛随用,不得具有杂草和其他杂物;
4、室内的基槽(坑)或管沟不得采用品有冻土块的土回填,回填土施工应连续进行并应分层夯实,达成压实系数0.94;
5、室内地面垫层下回填的土方,填料中不得具有冻土块,并应及时夯(压)实,填方完毕后至地面覆盖毛毯;
6、土堆应用草苫覆盖,取土时应清除霜雪和冻块;
7、回填灰土时采用多层流水作业,当天拌完灰土必须当天打完,并在表面覆盖2~3层草苫进行保温覆盖;
8、施工期间,发现因气温过低而导致土粒发散,夯压不实现象立即停止施工;
9、下雪天不安排进行灰土施工;
10、在灰土施工期间,不得被水或融化雪水浸泡基础。
(二)、砌筑工程
1、加气砌块和粉煤灰砖在砌筑前,清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块。并根据气温情况采用洒水湿润或调整砂浆稠度,以保证砌体的冬施强度。
2、冬期施工中砂浆选用普通硅酸盐32.5R水泥拌制。对砂浆的拌制严格计量,特别是外加剂的计量,要配备计量器具,并设专人负责,负责人:王兆军;
3、拌制砂浆所用的砂,不得具有直径大于1cm的冻结块或冰块。
4、拌合砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃。砂浆稠度宜较常温适当增大。
5、冬期施工的砌体,应按“三一”砌砖法施工,每日砌筑后应及时在砌体表面进行保护性覆盖。砌筑工程施工时,砂浆稠度宜较常温适当增大,一般可控制在10cm,视气温和日照情况,砌体用砖块可少量浇水或不浇水砌筑,浇水不宜过多,且随浇随用,砖表面不得有游离水。在气温低于、等于0℃条件下砌筑时,可不浇水,但必须增大砂浆稠度。
6、冬期施工中,每日砌筑后,及时在砌筑表面进行保温性覆盖,砌筑表面不得留有砂浆。在继续砌筑前,先扫净砌筑表面。
7、冬期砌筑工程加强质量控制,在施工日记中除按常规规定外,尚记录室外空气温度、暖棚温度、砌筑时砂浆温度、外加剂掺量以及其他有关资料。
8、砂浆试块的留置,除按常温规定规定外,另增设不少于二组与砌体同条件养护的试块,分别用于检查各龄期强度和转入常温28天的砂浆强度。
9、砌筑工程的冬期施工优先选用外加剂法。采用外加剂时,使用WNC砂浆防冻剂等外加剂拌制砂浆。
10、砌筑时砂浆温度不低于5℃。当设计无规定,且最低气温等于或低于-15℃时,停止施工。
11、冬期砌体施工时,每日砌筑高度不宜超过1.2m,墙体留置的洞口,距交接墙处不小于50cm。
(三)钢筋分项工程:
1、在负温条件下使用的钢筋,施工时加强检查。钢筋在运送和加工过程中防止撞击和刻痕。
2、温度低于-20℃时不进行钢筋冷拉作业。冬期施工冷拉钢筋按市质检站规定,控制应力提高30N/m㎡。当温度低于-20℃时,不得对低合金Ⅱ、Ⅲ级钢筋进行冷弯操作。在负温下冷拉后的钢筋,应逐根进行外观质量检查,其表面不得有裂纹、局部缩颈。
3、钢筋冷拉设备、仪表和液压工作系统油液,应根据环境温度选用,并在使用温度条件下进行配套校验。
4、钢筋负温焊接,可采用闪光对焊、电弧焊及气压焊等焊接方法。当环境温度低于-20℃时,不宜进行施焊。
5、雪天或施焊现场风速超过5.4m/s(三级风)焊接时,及时采用遮蔽措施,焊接后冷却的接头应避免碰到冰雪。
6、钢筋负温电弧焊,采用分层控温施焊。热轧钢筋焊接的层间温度控制在150—350℃之间。
(四)、混凝土分项工程
1、混凝土冬期施工所采用的外加剂必须符合现行规范((混凝土外加剂 )( GE 旧 076 一 1997 )和 《 混凝土外加剂应用技术规范 》 GB50119 的规定,同时应具有合格证、检查报告,并经复试合格后方可使用。
2、砼冬期施工优先选用硅酸盐水泥和普通硅酸盐水泥,水泥强度等级为42.5级,最小水泥用量不少于300kg/m3,水灰比不大于0.6;骨料清洁,不得具有冰雪,冻块及其他易冻裂物质;不得在钢筋砼结构中掺用氯盐。
3、冬期浇筑的混凝土,其受冻临界强度应符合下列规定:
(1)普通砼采用硅酸盐水泥或普通硅酸盐水泥配制时,为设计的混凝土强度标准值的 30 % ;
(2)采用矿渣硅酸盐水泥配制的混凝土,为设计的混凝土强度标准值的 40 % ,当混凝土强度等级为 C10 及以下时,不得小于 5N / ㎜2 ;
(3)掺用防冻剂的混凝土,当室外最低气温不低于-15℃ 时不得小于 4 . ON / ㎜2,当室外最低气温不低于-30 ℃ 时不得小于 5 . 0 N / ㎜2。
3、外加剂的掺量应严格执行国家现行规范的有关规定。外加剂的使用必须通过混凝土配合比的试配、调整,以适应冬期施工的需要,同时应加强计量工作;
4、砼试块按规定留置,除标养试块外,还要制作同条件养护(拆模、等效养护和临界强度测定)试块;
5、砼进行热工计算,原材料加热优先采用加热水方法,水温不宜超过80℃;
6、砼冬期施工尽量减少水灰比,搅拌时间适当延长。严格加料顺序保证搅拌均匀。采用商品砼及泵送时,规定运送车辆对砼罐和泵管采用保温措施,以保证砼的储罐温度在10度以上;
7、浇筑砼前,一方面清除钢筋模板上的冰、雪及水泥渣,及时做好隐蔽工程验收记录,浇筑程序与施工缝留置符合规范规定;
8、冬期不得在冻胀性土地基上浇筑砼;
9、分层浇筑厚大的整体式结构砼时,已浇筑层的砼温度在末被上一层砼覆盖前不低于2℃。采用加热养护时,养护前的温度也不得低于2℃;
10、在施工时规定砼抗冻早强的,可选用NC-Ⅱ外加剂,本工程,应按实验室的配合比执行。参考表如下:
砼外加剂(NC—Ⅱ)掺量表
气温(℃)
5~10
-1~-5
-5~-10
-10以下
掺量
3~4
4~5
5~7
8
注:①外加剂掺量按水泥用量比例计算。
②普硅水泥掺量原则上不超过水泥用量的4%,矿渣水泥不超过5%。
11、冬期施工慎用掺合料(如粉煤灰),因掺入掺合料会影响砼初期强度的增长,必须要掺加的,采用相应的早强措施;
12、砼浇筑后在裸露砼表面采用塑料布等防水材料覆盖并进行保温。砼在养护期间防风防失水;
13、砼掺加外加剂时注意:①在保温棚中采用机械搅拌砼,搅拌时间不少于3分钟;②凡掺外加剂的砼,规定一次拌和量在一小时内用完。且砼入模温度不得低于15℃,已失去塑性的不准再用;③浇筑完后,立即覆盖塑料布,防止水分蒸发,加盖2-3层草苫子保温;
14、现场制作的砼过梁等小型构件,遵守规范规定的有关技术措施,严格按规范规定做好测温、测试与质检工作,及时填写施工记录,作好施工标记;
15、砼测温
A、材料准备:
①、温度计:玻璃液体温度计
②、自制镀锌铁皮管:直径1cm,一端封闭的铁皮管
③、毛毡、塑料薄膜
④、其它:文献夹、手电筒、闹钟、冬季测温登记表
⑤、混凝土同条件试模
B、测温范围:
范围:1、大气温度
2、混凝土出罐温度及入模温度
3、砼内部温度
方法:用细棉线拴住温度计竖直插入测温孔中,温度计在管中至少留置5分钟,读取时要快、准,以避免误差太大。
C、测温孔布置原则:
结构部位
测 量 孔 位 置
测量孔深度
梁
垂直留置,每层至少2个
1/3---1/2梁高
板
垂直留置,每层至少4个
1/2板厚
柱
垂直柱面留置,迎风面,每层至少4点
1/3—1/2柱断面边长
剪力墙
墙每层二处,每处单面设测温孔3个,对角线布置,纵横轴线间梅花型布置,上下测孔距横板上下φ50cm。
10cm
楼梯间休息平台及踏步板
每层测孔不少于3个
1/2板厚
(五)、装饰工程
1、冬期在进行室内抹灰前,将门口和窗口封好,门口和窗口的边沿及外墙脚手眼或孔洞等亦应堵好,施工洞口,运料口及楼梯间等处封闭保温,北面房间距地面以上50cm处最低温度不低于5℃,否则不进行施工。
2、冬施期间用的砂浆应采用保温防冻措施;室外抹灰砂浆内应掺入能减少冰点的防冻剂。
3、室内抹灰若采用火炉取暖时,采用防止煤气中毒的措施,防止烟气污染,并在火炉上方吊挂铁板,使煤火热度分散,施工区域放置灭火器,安排专人巡视,以免发生火灾。
4、在抹灰过程中抹第二遍灰时,底层灰不得受冻。抹灰砂浆在硬化初期采用防止受冻的保温措施。
5、油漆、刷浆、裱糊、玻璃工程在采暖条件下进行施工。冬期不安装外墙塑钢框、大扇玻璃等。
(六)、安装工程
1、铸铁管用水泥捻口时,尽量在正温下操作。当气温低于-5℃时,在高标号普通硅酸盐水泥中掺5%NC-Ⅱ,并用热水拌合成干硬性砂浆,砂浆随拌随用,施工后及时覆盖保温。
2、已经安装好的下水工程要把上口塞紧,并用水泥砂浆封闭,土建施工时不准打开,更不准用水、排水。
四、其它应注意的问题:
1、支撑在基土上的雨篷、阳台等悬臂构件的临时支柱,入冬后当不能拆除时,其支点应采用保温防冻胀措施。
2、室外地沟、阀门井、检查井等除回填至时机标高外,尚应覆盖盖板进行越冬维护。
3、供水、供热系统试水、试压后,如不能立即投入使用,在入冬前应将系统内的存积水排净。
4、地下室、地下水池在入冬前应按设计规定进行越冬维护,当设计无规定期,应采用下列措施:
(1)基础及外壁侧面回填土应填至设计标高,当不具有回填条件时,应填松土或炉渣进行保温;
(2)内部的存积水应排净;底板应采用保温材料覆盖,覆盖厚度应由热工计算拟定。
五、解除冬期施工后应注意的问题:
1、混凝土工程:
(1)冬期施工期间留置的转入常温28天混凝土同条件养护试块,在解除冬期施工并达成相应龄期后,应及时送相关检测机构试压;
(2)在解除冬季施工后,对冬期施工的混凝土结构实体部分,应通过观测或 辅之必要的无损、微破损检查等手段,进一步复核结构实体的混凝土强度是否达成设计规定,检查结构外观有无裂缝、疏松等缺陷。
2、砌体工程
(1)冬期施工期间留置的转入常温28天砌体砂浆同条件养护试块,在解除冬期施工并到达相应龄期后,应及时送相关检测机构试压;
(2)在解除冬季施工后,对冬期施工的砌体结构实体部分,应通过观测或辅之必要的无损、微破损检查等手段,进一步复核结构实体的砌体砂浆是否达成设计规定,检查砌体结构外观有无裂缝出现,砌体砂浆有无疏松、脱落现象。
3、对于沉降观测规定的建(构)筑物,在解除冬期施工后,应及时会同有关部门进行观测并做好记录。
六、冬期施工技术管理
1、贯彻责任制。各级施工技术管理人员,实验人员及班组长均应明确责任,并认真贯彻贯彻。
2、做好技术交底。在每个分项施工前,工长均向班组作出书面交底。内容涉及冬期施工技术措施及外加剂的使用知识,并监督实行。
3、加强质量监督。各级质检人员要认真检查冬期施工措施的执行情况。工长、班组长要做好自检、复检及交接检,认真做好原始记录。
4、做好试块管理。标养试块一定放置在现场标养设施中养护,同条件试块放在构件现场在相同条件下养护,试块到期按规定送交实验室做实验。
5、加强对配属队伍的技术管理,做出书面冬期施工技术安全交底,加强检查,发现问题及时解决。
6、严把技术资料的质量关,按照“及时、整洁、齐全、完整”的规定,做好冬期施工的各种技术资料。
七、安全生产管理
1、防止中毒事故
本工程冬季施工采用抗冻外加剂,外加剂存放在仓库内妥善保管,放置标牌分类存放,严格领用手续。使用外加剂时,要戴好安全用品,注意室内通风和保温,防止中毒。严禁使用施工用氯盐。
2、防止冻伤事故
抓好施工现场生产设施管理,改善职工生活条件,检查宿舍窗户,所有玻璃封闭,增长热水炉,注意环境卫生,保持文明施工。
3、开展消防普查,防自火灾事故
(1)、严格执行防火责任制,做好消防设施的管理及消防人员培训。发动工人做好防火准备工作。
(2)、工地现场的消防器材要合理安排,统筹管理,设立明显标志,不准随意动用,道路要保持畅通,不得在路面上挖沟排水及堆放杂物妨碍交通。
(3)、电焊作业地点应设立防火隐蔽,附近不得堆放易爆物品。在高处电焊作业时,应设专人看管现场。
(4)、下班前必须将办公室,更衣室的取暖煤炉熄灭,并交代夜间值班人员注意检查。
4、做好防滑、防坠落
(1)、严格执行安全技术操作规程。
(2)、高空作业要特别注意脚手架、井架、塔吊、钢丝绳、安全网及电气设备的安全可靠性。除按规定检查外,在风雪过后必须组织检查,发现问题及时解决。对脚手架要采用防滑措施。爬梯踏步间距不大于400mm,梯根固定防止滑动。
(3)、安全警示与标志,施工现场要设立安全警示牌和文明施工标语、安全操作标记牌,辨认危险源,并对危险源进行设施防护、警示防护。
5、防止电梯塔吊等起重机械事故
(1)、各种机械设备,冬季施工时应更换相应的冬季用油料;所有机械设备要先空车试运转,正常后使用;需预热后启动设备,先预热到规定温度,不得强行启动。
(2)、汽车及水冷却的设备停机后,将冷却水放净,以防冻裂水箱。
(3)、塔机司机登机或安装、拆卸起重机械时,要做好防滑措施,防止事故发生。
6、防止触电事故
安全用电,施工中严格执行《建设工程施工现场供电安全规范》,做好供电管理,安全用电,配备专业电工;施工现场的一切电源、电路的安装和拆除必须由持证电工操作;电器必须接地、接零的使用漏电保护器。
八、他未尽事宜严格按规范、规程及有关规定执行。
