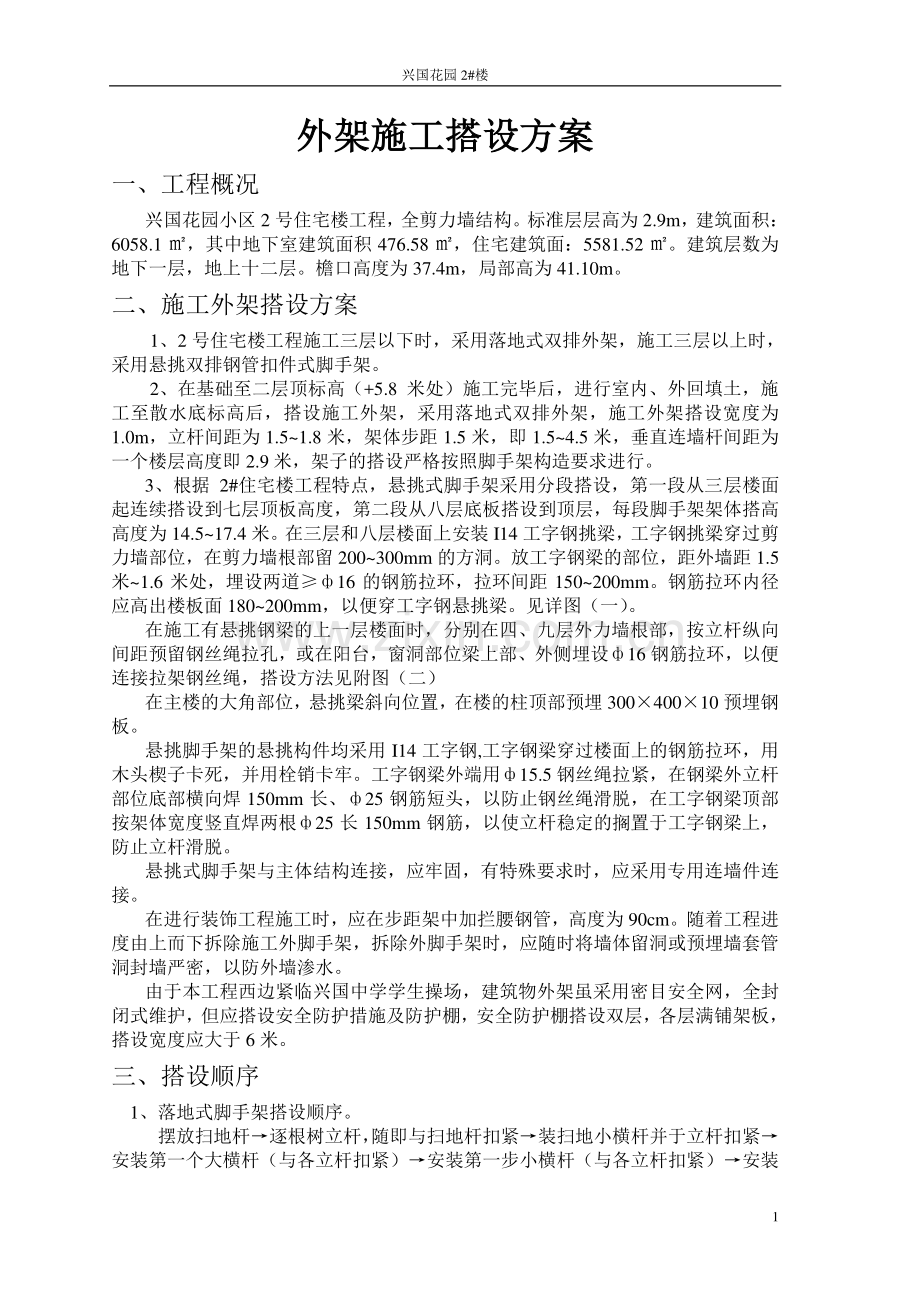

1、兴国花园 2#楼 1 外架施工搭设方案外架施工搭设方案 一、工程概况 兴国花园小区 2 号住宅楼工程,全剪力墙结构。标准层层高为 2.9m,建筑面积:6058.1,其中地下室建筑面积 476.58,住宅建筑面:5581.52。建筑层数为地下一层,地上十二层。檐口高度为 37.4m,局部高为 41.10m。二、施工外架搭设方案 1、2 号住宅楼工程施工三层以下时,采用落地式双排外架,施工三层以上时,采用悬挑双排钢管扣件式脚手架。2、在基础至二层顶标高(+5.8 米处)施工完毕后,进行室内、外回填土,施工至散水底标高后,搭设施工外架,采用落地式双排外架,施工外架搭设宽度为1.0m,立杆间距为 1.
2、51.8 米,架体步距 1.5 米,即 1.54.5 米,垂直连墙杆间距为一个楼层高度即 2.9 米,架子的搭设严格按照脚手架构造要求进行。3、根据 2#住宅楼工程特点,悬挑式脚手架采用分段搭设,第一段从三层楼面起连续搭设到七层顶板高度,第二段从八层底板搭设到顶层,每段脚手架架体搭高高度为 14.517.4 米。在三层和八层楼面上安装 I14 工字钢挑梁,工字钢挑梁穿过剪力墙部位,在剪力墙根部留 200300mm 的方洞。放工字钢梁的部位,距外墙距 1.5米1.6 米处,埋设两道16 的钢筋拉环,拉环间距 150200mm。钢筋拉环内径应高出楼板面 180200mm,以便穿工字钢悬挑梁。见详图

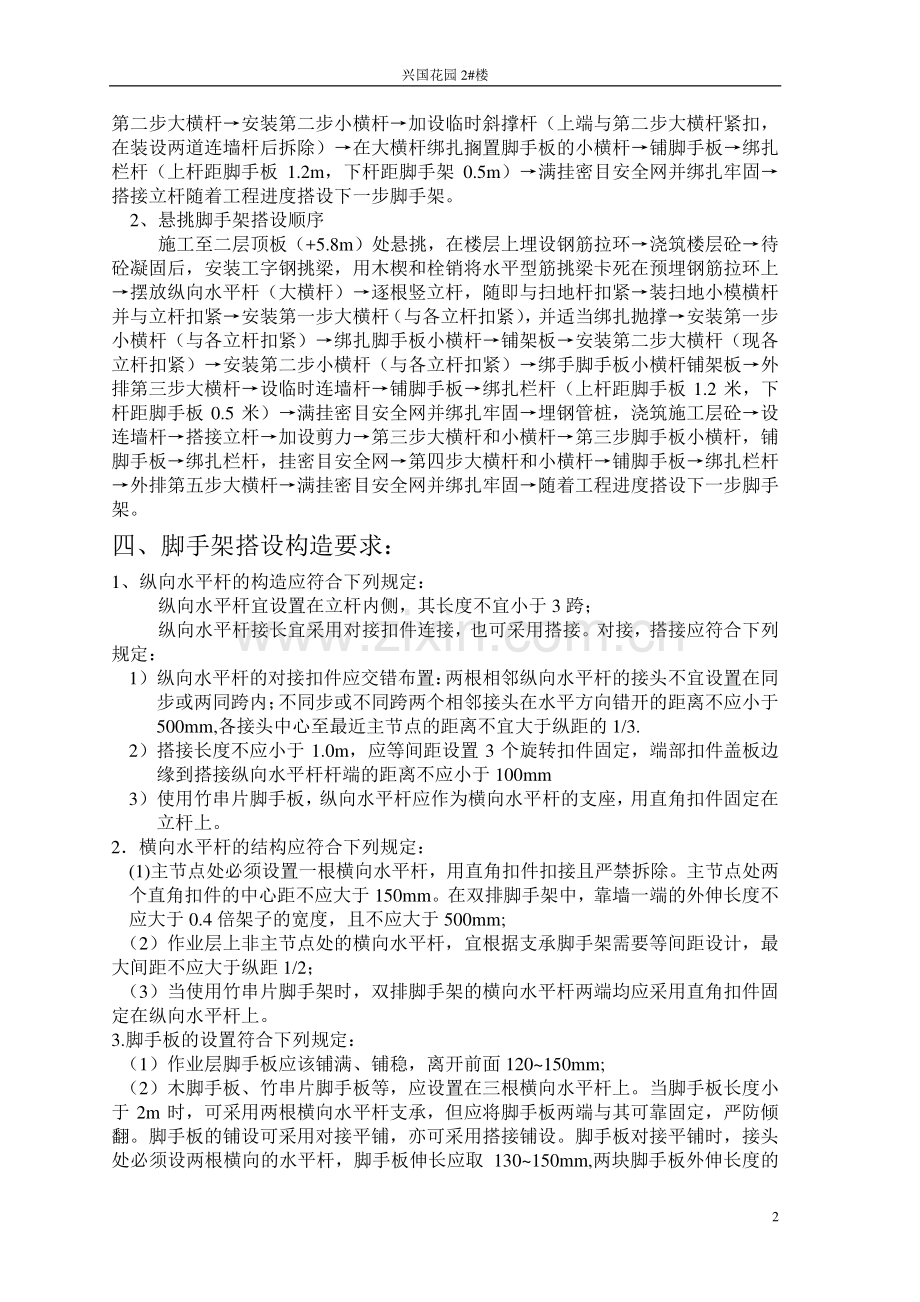

3、(一)。在施工有悬挑钢梁的上一层楼面时,分别在四、九层外力墙根部,按立杆纵向间距预留钢丝绳拉孔,或在阳台,窗洞部位梁上部、外侧埋设16 钢筋拉环,以便连接拉架钢丝绳,搭设方法见附图(二)在主楼的大角部位,悬挑梁斜向位置,在楼的柱顶部预埋 30040010 预埋钢板。悬挑脚手架的悬挑构件均采用 I14 工字钢,工字钢梁穿过楼面上的钢筋拉环,用木头楔子卡死,并用栓销卡牢。工字钢梁外端用15.5 钢丝绳拉紧,在钢梁外立杆部位底部横向焊 150mm 长、25 钢筋短头,以防止钢丝绳滑脱,在工字钢梁顶部按架体宽度竖直焊两根25 长 150mm 钢筋,以使立杆稳定的搁置于工字钢梁上,防止立杆滑脱。悬挑式脚
4、手架与主体结构连接,应牢固,有特殊要求时,应采用专用连墙件连接。在进行装饰工程施工时,应在步距架中加拦腰钢管,高度为 90cm。随着工程进度由上而下拆除施工外脚手架,拆除外脚手架时,应随时将墙体留洞或预埋墙套管洞封墙严密,以防外墙渗水。由于本工程西边紧临兴国中学学生操场,建筑物外架虽采用密目安全网,全封闭式维护,但应搭设安全防护措施及防护棚,安全防护棚搭设双层,各层满铺架板,搭设宽度应大于 6 米。三、搭设顺序 1、落地式脚手架搭设顺序。摆放扫地杆逐根树立杆,随即与扫地杆扣紧装扫地小横杆并于立杆扣紧安装第一个大横杆(与各立杆扣紧)安装第一步小横杆(与各立杆扣紧)安装兴国花园 2#楼 2 第二步
5、大横杆安装第二步小横杆加设临时斜撑杆(上端与第二步大横杆紧扣,在装设两道连墙杆后拆除)在大横杆绑扎搁置脚手板的小横杆铺脚手板绑扎栏杆(上杆距脚手板 1.2m,下杆距脚手架 0.5m)满挂密目安全网并绑扎牢固搭接立杆随着工程进度搭设下一步脚手架。2、悬挑脚手架搭设顺序 施工至二层顶板(+5.8m)处悬挑,在楼层上埋设钢筋拉环浇筑楼层砼待砼凝固后,安装工字钢挑梁,用木楔和栓销将水平型筋挑梁卡死在预埋钢筋拉环上摆放纵向水平杆(大横杆)逐根竖立杆,随即与扫地杆扣紧装扫地小模横杆并与立杆扣紧安装第一步大横杆(与各立杆扣紧),并适当绑扎抛撑安装第一步小横杆(与各立杆扣紧)绑扎脚手板小横杆铺架板安装第二步大
6、横杆(现各立杆扣紧)安装第二步小横杆(与各立杆扣紧)绑手脚手板小横杆铺架板外排第三步大横杆设临时连墙杆铺脚手板绑扎栏杆(上杆距脚手板 1.2 米,下杆距脚手板 0.5 米)满挂密目安全网并绑扎牢固埋钢管桩,浇筑施工层砼设连墙杆搭接立杆加设剪力第三步大横杆和小横杆第三步脚手板小横杆,铺脚手板绑扎栏杆,挂密目安全网第四步大横杆和小横杆铺脚手板绑扎栏杆外排第五步大横杆满挂密目安全网并绑扎牢固随着工程进度搭设下一步脚手架。四、脚手架搭设构造要求:1、纵向水平杆的构造应符合下列规定:纵向水平杆宜设置在立杆内侧,其长度不宜小于 3 跨;纵向水平杆接长宜采用对接扣件连接,也可采用搭接。对接,搭接应符合下列规
7、定:1)纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或两同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不宜大于纵距的 1/3.2)搭接长度不应小于 1.0m,应等间距设置 3 个旋转扣件固定,端部扣件盖板边缘到搭接纵向水平杆杆端的距离不应小于 100mm 3)使用竹串片脚手板,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。2横向水平杆的结构应符合下列规定:(1)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。主节点处两个直角扣件的中心距不应大于 150mm。在双排脚手架中,靠墙一端的外伸长度
8、不应大于 0.4 倍架子的宽度,且不应大于 500mm;(2)作业层上非主节点处的横向水平杆,宜根据支承脚手架需要等间距设计,最大间距不应大于纵距 1/2;(3)当使用竹串片脚手架时,双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上。3.脚手板的设置符合下列规定:(1)作业层脚手板应该铺满、铺稳,离开前面 120150mm;(2)木脚手板、竹串片脚手板等,应设置在三根横向水平杆上。当脚手板长度小于 2m 时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。脚手板的铺设可采用对接平铺,亦可采用搭接铺设。脚手板对接平铺时,接头处必须设两根横向的水平杆,脚手板伸长应取
9、130150mm,两块脚手板外伸长度的兴国花园 2#楼 3 和不应大于 300mm;脚手板搭接铺设时,接头必须支在水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于 100mm。(3)作业层端部脚手板探头长度应采取 150mm,其板长两端均应与支承杆可靠地固定。4.立杆(1)对于落地式脚手架每根立杆底部应该设置底座或垫板。(2)脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在底座上皮不大于 200mm 处的立杆。横向扫地杆亦采用直角扣件固定在紧靠纵向扫地杆下方的立杆上,当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向地处延长两跨的距离不应小于 500mm。(3)
10、脚手架底层步距不应大于 2m。(4)立杆必须用连墙件与建筑物可靠连接,连墙件布置间距应符合规范要求。(5)立杆接长除顶层顶步可采用可采用搭接外,其余各层各部接头必须采用对接扣件连接。对接、搭接应符合下列规定:立杆上的对接扣件应交错布置:两相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔的接头在高度方向错开的距离不宜小于 500mm;各接头至主节点的距离不宜大于步距的 1/3;搭接长度不应小于 1.0m,应采用不少于 2 个旋转扣件固定,端部扣件盖板的边缘至杆端不应小于 100mm。(6)立杆顶端宜高出女儿墙上皮 1.0m,高出檐口上皮 1.5m。(7)双管立杆中副立杆的高度不应低于
11、3 步,钢管长度不应小于 6m。5.连墙杆(1)连墙杆的数量设置,高度50m 的双排脚手架竖向间距不得大于 3 倍步距,水平间距不得大于 3 倍纵距,每根连墙杆覆盖的面积不得大于 40。(2)连墙杆的布置应符合下列规定 宜靠近主节点设置,偏离主节点的距离不应大于 300mm;应从底层第一步纵向水平杆处开始设置,当该处设置有点困难时,应采用其他可靠措施规定;优先采用菱形和方形布置,局部按照矩形布置;一字型、开口型脚手架的两端必须设置连墙杆,连墙杆的垂直间距不应大于建筑物的层高,并不应大于 4m(2 步)。(3)双排脚手架,采用刚性连墙杆与建筑物可靠连接。严禁使用仅有拉筋的柔性连墙杆(4)连接件的
12、构造应符合下列规定:连接件中的连墙杆或拉筋宜呈水平设置,当不能水平设置,与脚手架连接的一端下斜连接,不应采用上斜连接;连墙必须采用可承受拉力和压力的构造。采用拉筋必须配合顶撑,顶撑应可靠地顶在混凝土圈梁,柱等结构部位。拉筋应采用两根以上的直径 4mm 的钢丝拧成一股,使用时不应小于 2 股;亦可采用直径小于 6mm 的钢筋。(5)当脚手架下部暂不能设连墙件时可搭设抛撑。抛撑应采用通长杆件与脚手架可靠连接,与地面的倾角应在 4560间;连接点中心至主节点的距离不应大于300mm。抛撑应在连墙件搭设后方可拆除。(6)架高超过 40m 且有风涡流作用时,应采取抗上升翻流作用的连墙措施。6.剪刀撑与横
13、向斜撑 兴国花园 2#楼 4(1)双排脚手架应设剪刀撑与横向斜撑,单排脚手架应设剪刀撑。(2)剪刀撑的设置应符合下列规定:每道剪刀撑跨越立杆的根数宜按 57 根确定。每道剪刀撑宽度不应小于 4 跨,且不应小于 6m,斜杆一地面的倾角宜在 4560间;双排脚手架必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距不应大于 15m;剪刀撑斜杆的接长宜采用搭接,搭接长度不应小于 1.0m,应采用不少于两个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于 100mm。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于
14、 150mm。、(3)横向斜撑的设置应符合下列规定:横向斜撑应在同一节点,白底至顶呈之字型连续布置,斜撑应用旋转扣件固定在立杆上,旋转扣件中心线至主节点的距离不宜大于 150mm;一字型、开口型双排脚手架的两端均必须设置横向斜撑,中间宜每隔 6 跨设置一道;五、脚手架的搭设 用扣件武钢管搭设的脚手架;是施工的临时结构,要承受施工过程中的各种垂直和水平荷载。因此脚手架必须有足够的承载力、刚度和稳定性。在施工过程中,在各种荷载作用下不发生失稳、倒塌及超过允许要求的变形、倾斜。摇晃或扭曲现象,以保证安全施工。(一)施工准备 项目部向架设和使用人员进行技术交底。钢管扣件式脚手架采用直径 483.5 A
15、3 焊接钢管,扣件用可锻铸铁扣件;其机械性能和化学成分应符合有关规范规定和技术标准,对进场的钢管、扣件、脚手板等进行检查验收,不合格产品不得使用。搭设脚手架所用的钢管、扣件使用前必须进行挑选。有变形、裂缝、磨损严重的钢管和有砂眼、裂纹、断裂、松扣等不合格的扣件严禁使用。经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆场地不得有积水。(二)搭设 1脚手架必须配合施工进行搭设,一次搭设高度不应超过相邻连墙件以上二步。2每搭完一步脚手架后,应按规范规定校正步距、纵距、横距及立杆的垂直度。3底座安放应符合下列规定:底座、垫板均应准确地放在定位线上;垫板宜采用长度不少于 2 跨、厚度不小于 50
16、mm 的木垫板,也可采用槽钢。4立杆搭设应符合下列规定:严禁将外径 48mm 与 51mm 的钢管混合使用;相邻立杆的对接扣件不得在同一高度内,错开距离应符合规范的构造要求;开始搭设立杆时,应每隔 6 跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除;当搭至有连墙件的构造时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件;顶层立杆搭设长度与立杆顶端伸出建筑物的高度应符合规范构造要求。5纵向水平杆搭设应符合下列规定:兴国花园 2#楼 5 纵向水平杆的搭设应符合规范的构造规定;在封闭型脚手架的同一步中,纵向水平杆应四周交圈,用直角扣件与外角部位立杆固定。6横向水平杆搭设应符合
17、下列规定:搭设横向水平杆应符合构造规定;双排脚手架横向水平杆的靠墙一端至墙装饰面的距离不宜大于 100mm;7纵向、横向扫地杆搭设应符合构造规定。8连墙件、剪刀撑、横向斜撑等的搭设应符合下列规定:连墙件搭设应符合构造规定。当脚手架施工操作层高出连墙件二步时;应采取临时稳定措施,直到上一层连墙件搭设完后方可根据情况拆除;剪刀撑、横向斜撑搭设应符合规定,并应随立杆、纵向和横向水平杆等同步搭设;各底层斜杆下端均必须支永在垫块或垫板上。9门洞搭设应符合规范规定。10扣件安装应符合下列规定:扣件规格必须与钢管外径相同;螺栓拧紧扭力矩不应小于 40Nm,且不应大于 65Nm;在主节点处固定横向水平杆、纵向
18、水平杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件中。C 点的相互距离不应大于 150mm;对接扣件开口应朝上或朝内;各杆件端头伸出扣件盖板边缘的长度不应小于 100m。11作用层、斜道的栏杆和档脚板的搭设应符合下列规定:栏杆和挡脚板均应搭设在外立杆的内侧;上栏杆上皮高度应为 1.2m;挡脚板高度不应小于 18 0mm。;中栏杆应居中设置。12脚手板的铺设应符合下列规定:脚手板应铺满、铺稳,离开墙面 120150m。;采用对接或搭接时均应符合规范构造规定,脚手板探头应用直径 3.2mm 的镀锌铁丝固定在支承杆件上;在拐角、斜道平台口处的脚手板,应与横向水平杆可靠连接,防止滑动;自顶层作业层的脚手
19、板往下计,宜每隔 12m 满铺一层脚手板;悬挑脚手架底步架必须用木脚手板或竹串片脚手板铺满、铺严,与建筑物之间缝隙应封盖严实。13 搭设完脚手架后,应随时挂设安全网。安全网采用防火阻燃密目式安全网(2000目);规格为 1800*6000mm;设立于立杆和护身栏杆内侧,四周满挂围护,安全网应封严,与脚手架固定牢靠。六、搭设脚手架应注意事项:1按照规定的构造方案和尺寸进行搭设,并注意杆件的搭设顺序;2拧紧扣件,拧紧程度要适当,要求扭为距控制在 4050Nm 为宜;3 扣件开口应朝上,但用于连接大横杆的对接扣件开口应朝架子内侧;螺栓朝上,避免开口朝上,以防雨水进入;4搭设工人必须持有效上岗证上岗;
20、搭设或拆除脚手架时,必须戴安全帽、穿防滑鞋、挂好安全带后;方可操作;兴国花园 2#楼 6 5 搭设时及时与结构拉结或采取临时支顶,以确保搭设过程的安全;6 随时校正杆件的垂直和水平偏差,避免偏差较大;7没有完成的脚手架,每日完工时,一定要确保架子稳定,以免发生意外;8搭设完脚手架后,应组织有关人员进行分层分段验收,应细致的检查每一个受力构件位置、绑扎质量等是否满足要求,并作好记录,合格后方可使用。悬挑脚手架分段搭设完毕,内部验收合格后,应报上级部门验收,并报送安检站审核复验,发现隐患,及时整改。七、钢管脚手架拆除:1拆除脚手架必须认真向操作人员进行安全技术交底,拆除时应设警戒区;设置明显标志,
21、并有专人警戒,禁止行人进入。2拆除脚手架前的准备工作应符合下列规定:应全面检查脚手架的扣件连接、连墙杆、支撑体系等是否符合构造要求;应根据检查结果补充完善施工组织设计中的拆除顺序和措施;经主管部门批准后方可实施;应由单位工程负责人进行拆除时的安全技术交底;应清除脚手架上杂物及地面障碍物。3拆除脚手架时;应符合下列规定:拆除作业必须由上而下逐层进行;严禁上下同时作业;连墙件必须随脚手架逐层拆除,严禁先将连墙杆整层或数层拆除后再拆脚手架;分段拆除高度不应大于 2 步,如高差大于 2 步;应增设连墙件加固;当脚手架拆至下部最后一根长立杆的高度(约 65m)时,应先在适当位置搭设临时抛撑加固后,再拆除
22、连墙件;当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端,应先按规范构造规定设置连墙件和横向斜撑加固。4严格遵守拆除倾序,由上而下,后绑者先拆,先绑者后拆。一般是先拆栏杆、脚手板,而后拆小横杆、大横杆、立杆等。5统一信号,上下呼应,动作协调,当松开与另一人有关的结扣时,应先告知对方,以防坠落。6拆下的扣件和配件应用滑轮及绳索及时送至地面;严禁高空抛扔。卸料时应符合下列规定:各构配件严禁抛掷至地面;运至地面的构配件应及时检查、整修与保养,并按品种、规格随时码堆存放。八、脚手架检查与验收 1脚手架及其地基基础应在下列阶段进行检查与验收:1)基础完工后及脚手架搭设前;2)作止层上施加荷载前;3)
23、每搭设完 1013m 高度后;4)达到设计高度后;5)遇有六级大风与大雨后;寒冷地区开冻后;6)停用超过一个月。2进行脚手架检查、验收时应根据下列技术文件:兴国花园 2#楼 7 1)扣件式脚手架安全技术规范(JGJ1302001)第 8.2.38.2.5 条的规定;2)施工组织设计及变更文件;3)技术交底文件。3脚手架使用中;应定期检查下列项目:杆件的位置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;地基是否积水,底座是否松动,立杆是否悬空;扣件螺栓是否松动;高度在 24m 以上的脚手架,其立杆的沉降与垂直度的偏差是否符合规范规定;安全防护措施是否符合要求;是否超载。4脚手架搭设的技术要
24、求、允许偏差与检验方法,应符合“脚手架搭设的技术要求、允许偏差检查表”规定。5.安装后的扣件螺栓拧紧,扭力距应用扭力扳手检查,抽样方法应按随机分部原则进行。抽样检查数目与质量判定标准,应按下表的规定确定。不合格的必须重新拧紧,直至合格为止。扣件拧紧抽样检查数目及质量判定标准 项次 检查项目 安装扣件数量(个)检查数量(个)允许不合格数 1 连接立杆与纵(横)向水平杆或剪刀撑的扣件;接长立杆、纵向水平杆、纵向水平杆或剪刀撑。51-90 91-150 151-280 281-500 501-1200 1201-3200 5 8 13 20 32 50 0 1 1 2 3 5 2 连接横向水平杆与纵
25、向水平杆的扣件(非主节点处)51-90 91-150 151-280 281-500 501-1200 1201-3200 5 8 13 20 32 50 1 2 3 5 7 10 九.防电避雷、防大风及防火措施 1在高低压线路下方均不得搭设脚手架,脚手架的外侧边沿与外电架空线路边线之间必须保持足够安全距离。2脚手架防雷接地可用建筑物本身防雷接地系统,工字钢梁及连墙杆的预埋钢筋吊环每隔 30m 左右与现浇钢板焊接,板钢筋与主体结构防雷装置部位的竖向钢筋焊接牢固,防雷装置电阻不得大于 30 欧姆。3 外脚手架的连墙杆应严格按要求设置,并固定牢靠,连墙的水平间距为 46m,竖向距离为 3654m。
26、4在施工期间遇有雷雨、大风天气时,脚手架上的操作人员应离开,停止作业。5施工期间工地应有专人负责发布天气预报资料,通报全体施工人员,以便安排工作和采取措施。兴国花园 2#楼 8 6垂直悬挂密目安全网(2000 目)和兜挂平安全网(孔径 2mm)均应采用阻燃防火安全网。安全网必须有合格证、安全检查证和准用证。7在脚手架高处焊接作业时,应采取非燃性材料做接火盘,大风天气焊接应设挡风板,防止火花飞溅造成架板及防护设施燃烧;引发火灾事故。严格执行动火审批制度(电气焊属三级动火)。8在施工层附近必须配设灭火器材。十、“四口五临边”安全防护措施:1分层施工的楼梯口和梯段边,必须搭设临时防护杆。2施工电梯和
27、脚手架等与建筑物通道两侧边,必须搭设防护栏杆;地面通道上部搭设防护安全棚。施工电梯出入口用 直径 14 钢筋或型钢焊高 1.8 m 铁栅门,钢筋铁栅门的钢筋间距不应大于 110mm,不上人时应随手关门。3 一般情况下不允许搭设各种垂直运输接料平台;若确实需要搭设接料平台时,除两侧设置防护栏杆外,平台应设置安全门或活动防护栏杆,并且接料平台应根据荷载计算后要有详细的设计计算书,经有关技术负责人和监理及安全部门审核后方可施工,确保施工安全。4尚未安装栏杆或栏板的阳台;以及尚未砌砖墙窗下口和结构外墙留洞处,在脚手来分段拆除时,必须搭设 1213m 高防护栏杆,并挂密目安全网围护。防护栏杆应与墙体连接
28、牢固。5电梯井洞口必须设防护栏杆或固定栅门,固定栅门高 1.8m,宽 1.4m,下部焊 180mm 高档脚板,栅门用直径 l4 钢筋焊成,钢筋间距 140mm。6现浇板上的预留洞口,必须设置牢固的盖板;以防物体从洞口坠落伤人。7施工现场通道附近的各类洞口与坑槽等处,除设置防护设施和安全标志外,夜间还应设红灯警示。8建筑物外架四周除挂满密目安全网防护外,在建筑物四周必须搭设防坠隔离棚和通道隔离棚,防坠隔离棚搭设宽度为 6m。9施工现场附近的人行通道和操作棚,必须搭设双层安全防护棚,防护棚用竹笆覆盖蓬严。10所有的防护栅栏和防护门应用红、白漆间隔涂刷做醒目标志。11 凹进建筑物平面的采光天井以及电
29、梯井内如无脚手架,应每隔三层井最多隔10m 通过螺栓孔挂设水平安全网。十一、脚手架的维护与管理:1在架体搭设前,脚手架的杆件应先刷好防锈漆。架体应满刷黄色防锈漆,连墙杆刷红色油漆,档脚板刷斜向黄、黑相间油漆,间距 100mm,防护栏杆刷黄、黑相间油漆,间距 300mm。2使用完毕的脚手架(包括构配件)应及时回收、入库,分类堆放。3凡弯曲、变形的杆件应先调直,损坏的构配件应先修复后方能入库存放。4要定期对使用的脚手架的构配件进行除锈、防锈处理。扣件要涂油;螺栓用煤油清洗,涂机油防锈。5脚手架使用的扣件、螺母、垫片等小配件极易丢失,在搭设时应及时将多余件收回存放;在拆除时亦及时检修;不得乱放乱丢。
30、6建立健全脚手架工具材料的领发、回收、检查、维修制度,按照谁使用谁维修、谁管理的原则,实行限额领用方法,以减少丢失和损耗。兴国花园 2#楼 9 十二、脚手架的安全管理 1脚手架搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则(GB5036)考核合格的专业架子 J。上岗人员应定期体检,合格者方可持证上岗。2搭设脚手架人员必须佩戴安全帽、系安全带、穿防滑鞋。3脚手架的构配件质量与搭设质量,应按照规范规定进行检查验收,合格后方可使用。4作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在脚手架上;严禁悬挂起重设备。5当有六级及六级以上大
31、风和雾、雨、雪天气时应停止脚手架搭设与拆除作业。雨、雪后上架作业应有防滑措施,并应扫除积雪。6脚手架的安全检查与维护,应按规范规定进行。安全网应按有关规定搭设或拆除。7 在脚手架使用期间,严禁拆除下列杆件:1)主节点处的纵、横向水平杆,纵、横向扫地杆;2)连墙杆。8不得在脚手架基础及其临近处进行挖掘作业,否则应采取安全措施,并报主管部门批准。9临街搭设脚手架时,外测应有防止落物伤人的防护措施。10在脚手架上进行电气焊作业时,必须有防火措施和专人看守。11 工地临时电线路的架设及脚手架接地、避雷措施等,应按现行行业标准施工现场临时用电安全技术规范(JGJ46)的有关规定执行。12 搭拆脚手架时地
32、面应设围栏和警戒标志,并派专人看守,严禁非操作人员进入。十三.脚手架计算 本工程三层以下采用落地式双排外架,立杆横距为 1.05m,纵距为 1.5m,架体步距为 1.8m,架体总体高度不超过 10m,并按构造要求搭设。架体的强度、刚度稳定性能满足要求,不需进行验算。本工程主楼三层以上采用型钢悬挑式钢管脚手架,并分段搭设在三层和八层处安装工字钢挑梁。悬挑钢梁采用 I14 工字钢,挑梁端部用直径为15.5 钢丝绳拉接。架体立杆横距为 0.85m,纵距为 1.8m,架体的步距为 1.8m。悬挑式钢管脚手架搭设总高度最高为 17.4m,按 18m 高计算,操作层满铺脚手板,悬挑架底步架满铺脚手板,进行
33、全封闭围护,并每隔 6 步架(不大于 10.8m)进行一次封闭。施工荷载 2KN/m2,每步均搭设护身横杆,操作层设踢脚板,外架内侧满挂密目安全网,并按构造要求搭设。架体的强度、刚度能够满足要求。根据规范要求对连墙杆、纵向和横向、水平杆的强度和刚度、立杆的稳定性、架体悬挑构件的强度、稳定性进行验算。(一)架体的计算 1.荷载计算 1)查扣件式钢管脚手架安全技术规范(JGJ130-2001)附录 A,由h=1.8m,La=1.8m,48*3.5 钢管脚手架每米立杆承受的结构自重标准值 gk=0.1337KN/m 架体高度按 18m 计算,则脚手架结构自重标准值产生的轴向力:Nc1k=0.1337
34、*18=2.407KN (Ngik=0.1376*18=2.477KN)兴国花园 2#楼 10 2)铺设四层竹串片脚手板,取竹脚手板自重0.35 KN/m2,安全网自重0.04 KN/m,操作层的栏杆、挡脚板自重 0.14 KN/m,非操作层栏杆自重 0.1 KN/m,脚手架构配件自重标准值产生的轴向力:NG2k=(0.35*0.8*1.8*4+0.14*1.8*3+0.04*1.8*10+0.1*1.8*7)/2 =2.376KN 3)由 Ib=0.85m,La=1.8m 施工均布活荷载 Qk=2.0 KN/m2,满足工作而装饰作业,计算每根立杆施工荷载标准值产生轴向力:NQk=(2.0*0
35、.85*1.8*2)/2 =3.06KN 2.风荷载计算:西安地区基本风压取值 0.35,风压高度变化系数按 C 类离地面高度 30m,取值为 1.0,脚手架满挂密目安全网,架体和安全网的挡风面积按迎风面积 30%计算,风荷载体形系数 Us=1.3 =1.3*1.2*0.3=0.468 作用于脚手架上的水平风荷载标准值为:Wk=0.72.s.Wc=0.7*1.0*0.468*0.35 =0.114660.115KN/m2 3.纵向水平杆、横向水平杆计算 计算纵向、横向水平杆内力与挠度,纵向水平杆按 三跨连续梁计算,横向水平杆按简支梁计算。4.8*3.5 钢架管截面面积 489mm2,截面模量
36、W=5.08*103mm2,,截面惯性矩I=12.19*104mm2,,弹性模量 E=2.06*105N/mm2,采用竹串片脚手板,纵、横向水平杆均布荷载计算。竹串片脚手板自重标准值为 0.35 KN/m2,施工均布活荷载 K=2.0 KN/m2.横向水平杆:M=qLO2/8=(1.2*0.35+1.4*2.0)*1.8*0.852/8 =0.52345KNM =0.52*106Nmm =M/W=(0.52*106)/(5.08*103)=102.4N/mm2 102.4 N/mm2f=205 N/mm2 Vmax=59Lo4/384EI =5*(1.2*0.35+1.4*2.0)*1.8*0
37、.854*1012/(384*2.06*12.19*109)=1.6mm 1.6=850/150=5.6mm 纵向水平杆:M=qLO2/10=(1.2*0.35+1.4*2.0)0.425*1.82/10 =0.44KNm=0.44*106Nmm =M/W=(0.44*106)/(5.08*103)87N/mm2 87N/mm2f=205N/mm2 Vmax=qLO4/150EI =(1.2*0.35+1.4*2.0)*0.425*1.84*1012/(150*2.06*12.19*109)兴国花园 2#楼 11 =3.8mm 3.8mm=10mm 所以,纵向水平杆、横向水平杆的强度和刚度满足
38、要求。纵向活横向水平杆与立杆连接扣件抗滑承载力计算 R=(1.2*0.35+1.4*2.0)*0.425*1.8 2.46KNRc=8KN 所以,扣件抗滑承载力可满足要求。4.立杆的稳定性计算 不组合风荷载时架体的立杆段轴向力:N=1.2(NG1K+NG2K)=1.4NQK =1.2*(2.407+2.376)+1.4*3.06 =9.59KN 组合风荷载时,架体的立杆段轴向力:N=1.2(NG1K+NG2K)*0.85*1.4NQK =1.2*(2.407+2.376)+0.85*1.4*3.06 =8.95KN 由风荷载设计值产生的立杆段弯矩:Mw=0.85*1.4Mwk =0.85*1.
39、4wkLah2/10 =0.085*1.4*0.115*1.8*1.82 =0.0798KNM=79.8*103Nmm 脚手架二步三跨布置一个连墙杆,取 K=1.155,U=1.5,h=1.8m,则立杆的计算长度:Lo=Kuh=1.155*1.5*1.8=3.12M 48*3.5 钢架管周转半径 i=15.8mm,则长细比=Lo/i=3.12*103/15.8=197 197=210 查建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)附表 C,得轴心受立杆件的稳定系数=0.186 48*3.5 钢架管截面面积 489 mm2,,截面模量 5.08*103mm2,Q235 钢抗拉、
40、抗压和抗弯强度设计值为 f=205 N/mm2 不组合风荷载时:N/(A)=9.59*103/(0.186*489)=103.5 N/mm2f 组合风荷载时:N/(A)+Mw/w=8.95*103/(0.186*489)+79.8*103/5.08*103 112.3 N/mm2f 所以,脚手架立杆稳定性可满足要求。5.连墙杆计算 1)连墙杆轴向力设计值 连墙杆水平间距为 3.6m,竖直间距为 3.0m,取连墙件约束脚手架平面外形所产生的轴向力 5KN,连墙杆轴向力设计值为:NL=NLw+No=1.4wkAw+No =1.4*0.114*3.6*3.0+5 兴国花园 2#楼 12 =6.72K
41、N 2)扣件连墙杆验算 经查得,直角扣件、旋转扣件抗滑承载力设计值为 8KN,大于连墙杆轴向力设计值 6.72KN,连墙杆按 3.6*3.0m 设置可满足要求。(二)挑架构件计算 1.荷载计算 架体高度按 18m 计算,由上可知,脚手架结构自重标准值产生的轴向力NG1K=2.407KN,脚手架构配件自重标准值产生的轴向力为 NG2K=2.376KN,施工荷载标准值产生轴向力 NQK=3.06KN。立杆传递给钢梁的荷载为:N=1.2(NG1K+NG2K)+1.4NQK =1.2*(2.407+2.376)+1.4*3.06 =10.02KN 2.悬挑钢梁承载力计算 1)悬挑钢梁的内力计算 本工程
42、结构剪力墙外侧有 17001500 宽,悬挑阳台等多种结构形式,按最不利因素计算,当剪力墙外侧由 1700mm 宽悬挑构件时,内排立杆距墙边2100mm,则悬挑构件的受力简图如下:支座反力:Ra=Nb/Lo=10.02*0.85/2.95=2.89KN Rb=Na/Lo+N=10.02*(2.1/2.95+1)=17.15KN 根据力的平衡方程:F=Rb/sin=17.15*(3.02+2.952)1/2/3.0=24.05KN T=Fcos=17.15*2.95/(3.02+2.952)1/2=12.02KN 水平钢悬挑梁最大弯距 Mmax=Nab/Lo=10.02*2.1*0.85/2.9
43、5=6.06KNM 2)杆件承载能力验算 悬挑钢梁采用 I14 轻型工字钢截面面积为 1743mm2,线密度为 13.67Kg/m,截面惯性矩为:Ix=572*104mm4,截面抵抗矩为 Wx=81.7*103mm3,回转半径 i=57.3mm,钢材弹性模量 E=2.06*105N/mm2。悬挑钢梁抗弯强度验算:=M/W=6.06*106/81.7*103 =74.2 N/mm2f=205 N/mm2 兴国花园 2#楼 13 所以,水平杆抗弯强度可满足要求。3)挠度验算 水平钢悬挑梁最大挠度:=Na2b2/3EILo =(10.02*103*2.12*0.852*1012)/(3*2.06*1
44、05*572*104*2.95*103 =3.06mm =Lo/400=2950/400=7.4mm 3.0624.05KN 选用15.5 号(6*19)或以上直径钢丝绳可满足要求。5)拉环承载能力 拉环用16 圆钢加工而成,16 圆钢 A=201mm2,HPB235 圆钢强度设计值f=215N/mm2,抗剪设计值 fv=125KN/mm2,则16 圆钢拉环承载力:F=2fA=2*0.215*201 =86.43KN24.05KN Fv=fvA=0.125*201 =25.1KN24.05 所以,16 圆钢拉环可满足强度要求。(五)施工受料平台计算 为满足楼层内建筑材料垂直运输要求,制作如附图
45、所标示施工(缷)上料平台。施工上料平台用 I14、10 焊成,并铺设多层板,用21.5 钢丝绳牵拉于上一层施工洞口处,施工受料台容许荷载为 2t。平台外两侧面焊48*3.5 钢管护身栏杆,端部用35 钢管、钢筋作成格栅门,并装设多层栏板围护,当吊运物品长度超过受料台长度时,可将前端格栅门打开,当受料平台就位后,入料口两边应及时设置防护栏杆。1.荷载计算 自重 I14 13.68*14.4=197Kg I10 10 *9=90Kg 48*3.5 钢管 3.84*32=122.88Kg 多层板 8*16.64=133.2Kg 吊环钢丝绳 16Kg 总合计:559.08Kg 活荷载:施工受料台容许活
46、荷载为 2t,施工荷载为 200Kg,则受料台荷载设计值为 P=1.2*559.08+1.4*(2000+200)=3750.896 3751Kg 分布于单根 I14 钢梁上的活荷载为 q=3751*9.8/(2*3)=6.131KN/M 2.内力计算:I14 钢梁受力简图如下:兴国花园 2#楼 14 根据力矩平衡方程:MA=TsinLo-qa(a+2b)*2=0 得,T=qa(a+2b)/2sinLo =6.13*3*(3+2*1.5)/2*(3.15/5.09)*4 =22.29KN 钢梁最大弯矩 Mmax=qLo2(1-m2/Lo2)/8 =6.13*42*(1-0.52/42)/8 =
47、12.07KNM 3.最不利荷载组合:当所有活荷载集中于 B 点时,钢丝绳的拉力最大,其受力简图如下 q=(1.2*559.1*9.8+1.4*200*9.8)/(2*3)=1.553*103N/M F=1.4*2000*9.8/2=13.72*103N 根据力矩平衡方程:MA=TsinLo-F(Lo+0.5-qa(a+2b)/2=0,得 T=2F(Lo+0.5)+qa(a+2b)/2sinLo =2*13.72*4.5+1.533*3*(3+2*1.5)/2*(3.15/5.09)*4 =33.03KN Mc=FM+qm2/2 =13.72*0.5*103+1.533*103*0.52/2
48、=7.05*103NM 4.钢梁验算 兴国花园 2#楼 15 经查得,I14 轻型热轧工字钢截面面积 A=1743mm2,线密度 13.68Kg,截面惯性矩 Ix=572*104mm4,截面抵抗距 Wx=81.7*103mm3,取 rx=1.0,则:=Mmax/rxWx =(12.7*106)/(1.0*81.7*103)=155N/mm2f (f=215N/mm2 所以,I14 工字钢梁可满足要求。5.钢丝绳、缷扣验算 选直径21.5(6*19)钢丝绳,经查得,21.5 钢丝绳破断拉力总和为245.5KN,作吊索钢丝绳安全系数取 6,则钢丝绳的容许拉应力为:Fg=aFg/k=(0.85*24
49、5.5)/6=34.8KN 选 4.1#缷扣,经查得 4.1#缷扣安全荷承为 41.0KN。从上面计算可知,钢丝绳最大拉应力为 33.03KN,由于 33.03KN34.8KN,钢丝绳和缷扣均可满足要求。6.吊环及焊缝验算 吊环用20 圆钢焊成,A=314mm2,吊环的拉应力为 =T/2A =33.03*103/(2*3.14)=52.6N/mm2f (f=215N/mm2)吊环采用双面焊,每根圆钢焊缝长度之和不小于 20cm,焊缝高度为 6mm,则焊缝抗剪应力为:Ft=T/(0.7hoLn)=(33.03*103)/(0.7*6*200)=39.3N/mm2 39.3N/mm2 125N/m
50、m2 所以,采用20 吊环,焊缝长度不小于 20cm,可满足要求。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!兴国花园 2#楼 16 毕业论文致谢词 我的毕业论文是在韦 xx 老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深
