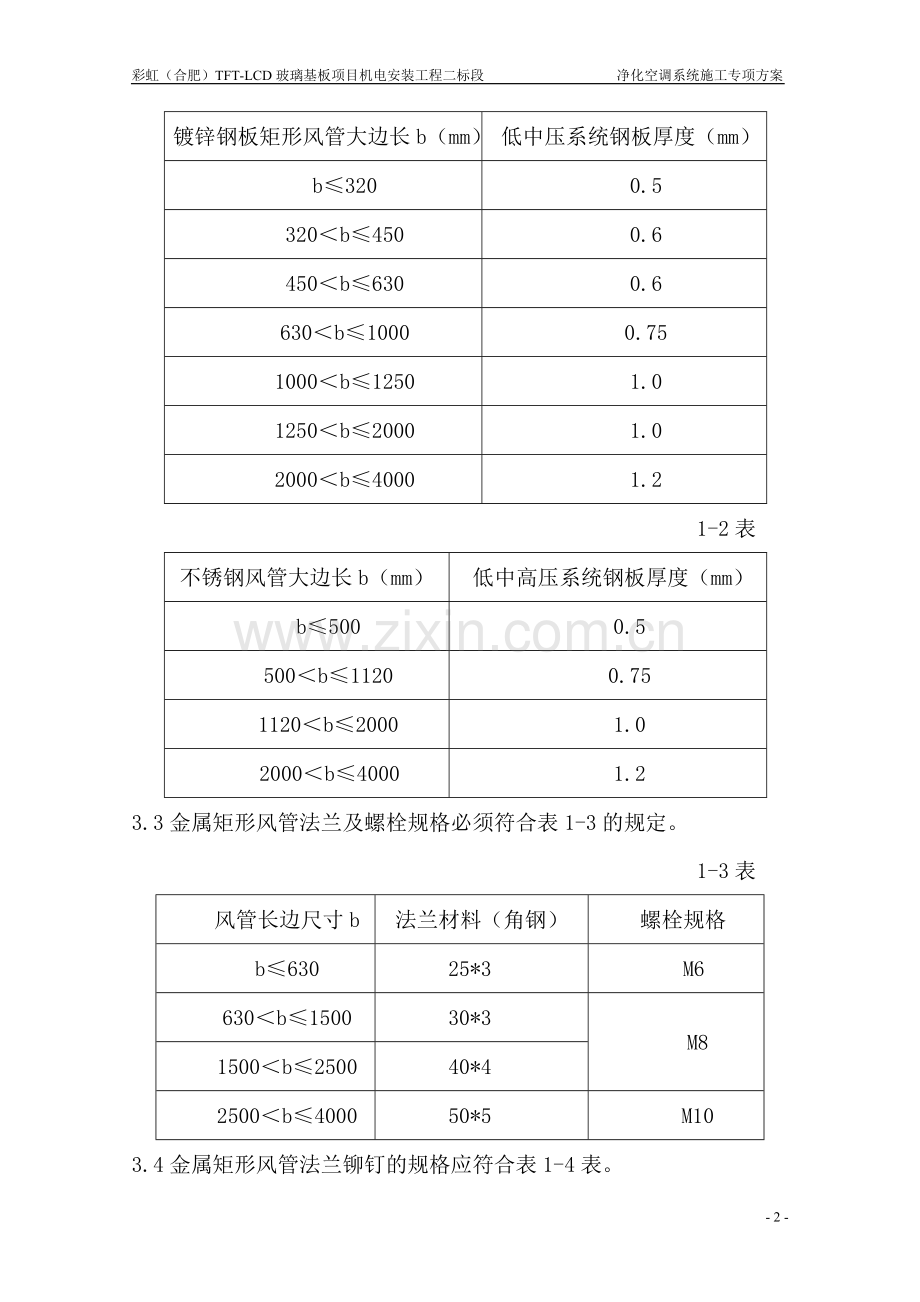

彩虹(合肥)TFT-LCD玻璃基板项目机电安装工程二标段 净化空调系统施工专项方案 前言:根据本工程净化空调系统的设计及净化空调系统施工的相关规定和要求,特编制了此施工专项方案。 一、概况 1号建筑设计了15套净化空调系统。一层净化空调系统2套,分别为1-J1-2、1-J1-3。二层净化空调系统6套,分别为1-J1-1、1-J1-4、1-X1-1、 1-X1-2、 1-X1-3、 1-X1-4系统。三层净化系统4套,分别为1-J3-1、1-J3-2、1-J3-3、1-J3-4。四层净化系统3套,分别为1-J4-1、1-J4-2、1-J4-3。其中1-X1-1、 1-X1-2、 1-X1-3、 1-X1-4系统为不锈钢系统,其余11套系统为镀锌钢板系统。 2号建筑、3号建筑净化空调系统的设计同1号厂房。 二、编制依据 2.1暖通施工图纸及相关变更文件。 2.2《通风与空调工程施工质量验收规范》GB50243-2002 2.3风管支吊架国家标准图03K132 三、材料的选用及要求 3.1所使用板材、型钢材料(包括附材)应具有出厂合格证书或质量鉴定文件。并符合招标文件中的品牌规定。 3.2金属风管的材料品种、规格、性能必须符合国家产品标准的规定,镀锌钢板的厚度不得小于1-1表的规定,不锈钢板的厚度不得小于1-2表的规定。 1-1表 镀锌钢板矩形风管大边长b(mm) 低中压系统钢板厚度(mm) b≤320 0.5 320<b≤450 0.6 450<b≤630 0.6 630<b≤1000 0.75 1000<b≤1250 1.0 1250<b≤2000 1.0 2000<b≤4000 1.2 1-2表 不锈钢风管大边长b(mm) 低中高压系统钢板厚度(mm) b≤500 0.5 500<b≤1120 0.75 1120<b≤2000 1.0 2000<b≤4000 1.2 3.3金属矩形风管法兰及螺栓规格必须符合表1-3的规定。 1-3表 风管长边尺寸b 法兰材料(角钢) 螺栓规格 b≤630 25*3 M6 630<b≤1500 30*3 M8 1500<b≤2500 40*4 2500<b≤4000 50*5 M10 3.4金属矩形风管法兰铆钉的规格应符合表1-4表。 1-4表 风管长边尺寸b 铆孔尺寸(mm) 铆钉规格(mm) b≤2000 φ4.2 φ4*8 3.5风管所用的螺栓、螺母和铆钉应采用与管材性能相匹配,不得产生电化学腐蚀的材料,并不得使用抽芯铆钉。 3.6所有材料进场后要堆放整齐,并作好相应的标识。 四、净化空调系统施工工艺及主要技术措施 4.1施工工艺 领料 中性清洁剂清洗 展开下料 剪切 倒角 咬口 制作 风管 折方 成型 法兰 下料 打眼 冲孔 焊接 涂密封胶 标识 翻边 成品 油漆 铆法兰 内壁清洗 检验 密封 编号标识 4.1.1净化空调系统制作 4.1.2净化空调系统安装 风管安装排列 风管准备 确定标高 制作吊架 设置吊架 安装吊架 安装就位 检验 4.2净化空调系统主要施工技术措施 4.2.1施工准备 ◆组织施工人员学习有关规范和规程,对施工人员进行技术交底,对风管的制作尺寸,采用的技术标准、咬口方式及风管的连接方法进行明确。并对所有进入风管制作场地的人员进行净化方面的知识培训,从操作规程、衣着、使用工具、辅助材料的使用、材料的要求等方面进行教育培训。 ◆对预制加工场进行布置,根据风管制作的工序合理布置风管加工设备。风管预制场地垫好3mm厚橡胶板,以减少风管在下料、拼接等过程中的划痕。舒适性空调、排风部分以及型钢的制作油漆作业必须与净化风管制作区域完全隔离开。 4.2.2风管的制作 ◆风管剪板、咬口及折方以机械加工为主,手工操作为辅,板材在下料前用中性清洁剂清洗,除去板材表面的油污及积尘。 ◆风管采用咬口连接,矩形风管或配件的四角组合采用联合角咬口,圆形风管组合采用立咬口。形式如下图: ◆风管的密封,应以板材连接的密封为主,密封胶采用硅胶,密封面宜设在风管的正压侧。 ◆风管法兰的螺栓孔距不得大于150mm. 风管法兰的铆钉间距,不应大于100 mm。 ◆矩形风管边长小于或等于900mm时,底面板不应小于有拼接缝,大于900mm时,不应有横向拼接缝。 ◆矩形风管边长大于630mm、保温风管边长大于800mm且管段长度大于1250mm或低压风管单边面积大于1.2m2、中高压风管大于1.0 m2,,均应采取加固措施。 ◆风管的加固采用角钢的加固形式,排列整齐,均匀对称,其高度比风管的法兰宽度小一号。角钢与风管的铆接应牢固、间距应均匀,不应大于220 mm;两相交处应连接成一体。 ◆风管与配件的咬口缝应紧密、宽度应一致;折角应平直,圆弧应均匀;两端面平行。风管无明显扭曲与翘角;表面应平整,凹凸不大于10mm。 ◆风管外径或外边长的允许偏差:当小于等于300mm时,为2mm;当大于300mm时,为3mm。管口平面度的允许偏差为2mm,矩形风管两条对角线长度之差不应大于3mm。 ◆金属法兰连接风管的制作应符合以下规定: ①风管法兰的焊缝应熔合良好、饱满、无假焊和孔洞;法兰平面度的允许偏差为2mm,同一批量的加工的相同规格法兰的排列应一致,并具有互换性。 ②风管和法兰采用铆接连接,铆接应牢固、不能有脱铆和漏铆现象;翻边应平整、紧贴法兰,其宽度应一致,且不应小于6mm;咬缝与四角不应有开裂有开裂与孔洞。 ◆风管与法兰连接的翻边宽度不小于6mm,翻边均匀平整,紧贴法兰。翻边不得遮住螺孔,四角必须铲平,不能出现豁口,以免漏风。 ◆风管制作完毕后,组织专人对其外观、尺寸等参数进行检查,严防不合格品流入下道工序。检查合格后,清理干净,按系统分别编号并妥善保管。 ◆现场应保持清洁,存放时应避免积尘和受潮。风管的咬口缝、折边和铆接处有损坏时,必须用锌黄底漆进行防腐处理。 ◆每个部件在进场后,也应进行全面清理,并用薄膜进行封口工作。 ◆静压箱本体、箱内框架及固定件应做镀锌防腐处理。 4.2.3风管的二次清洗 ◆风管安装前,对每节风管利用洁净水进行冲洗,直至风管内壁的无油污,灰尘等,然后用绸布擦拭干,并在铆接处涂锌黄底漆少许。 ◆及时对清洗合格的风管,用塑料薄膜进行封口,粘接牢固。 4.2.4风管系统的安装 ◆在风管穿过需要封闭的防火、防爆的墙体或楼板时,应设预埋管或防护套管,其钢板的厚度不小于1.6 mm。风管与防护套管之间,应用不燃且对人体无危害的柔性材料封堵。 ◆风管部件安装必须符合下列规定 ①各类风管部件和操作机构的安装,必须保证其正常的使用,并便于操作。 ②止回风阀的安装方向应正确。 ③防火阀、排烟阀、排烟口的安装方向、位置应正确。防火分区隔墙两侧的防火阀,距墙表面不应大于200 mm。 ◆风管、静压箱及其他部件,必须擦拭干净,做到无油污和浮尘,当施工停顿或完毕时,端口应封好。 ◆法兰的垫料采用6mm厚闭孔海绵橡胶条,法兰垫料应尽量减少拼接,并不允许直缝对接连接,严禁在垫料表面涂涂料。 ◆净化系统风管及部件在组对时,注意保护管内的清洁,连接完毕后要及时封口。安装风管时,为安装方便,在条件允许的情况下,尽量在地面上进行连接,一般接至10-12m长左右。 ◆风管吊装采用倒链将风管吊装到支架上,对大空间的部位,采用专用液压升降车及万向轮平台对风管进行安装。对施工空间较狭窄的地方,采用风管分节安装法,将风管分节用绳索或倒链拉到组装式万向轮平台上,然后抬到支架上对正逐节安装。在连接风管时须注意不得将可拆卸的接口装设在墙或楼板内。组装式万向轮平台的使用,可以保证便捷、安全、快速地安装风管。 ◆在风管与设备连接柔性短管前,风管与设备接口必须已经对正,不得用柔性软管来作变径、偏心。安装柔性短管时应注意松紧要适当,不得扭曲。 ◆防火阀安装 ①在安装前检查其结构,部件应灵活有效。 ②边长大于等于630mm应设独立支吊架。 ③安装在防火墙一侧的防火阀,穿越防火墙与防火阀的连接的管段,采用厚度大于等于1.6mm的钢板制作,该管段在防火墙的孔洞用用不燃保温材料填实后,用厚度大于等于1.6mm钢板封隔。 ④安装时应注意防火阀开关操作位置是否确定,调换易熔片是否方便,安装方向是否正确。 ⑤在安装防火阀前,拆除易熔片。待阀体安装后,检查其弹簧及传动机构是否完好并安装易熔片。防火阀按正确的方向安装且单独设置支吊架。 ◆风口安装 ①风口到货后,对照图纸核对风口规格尺寸,按系统分开堆放,做好标识,以免安装时弄错。 ②安装风口前要仔细对风口进行检查,看风口有无损坏、表面有无划痕等缺陷。凡是有调节、旋转部分的风口要检查活动件是否灵活,叶片是否平直,与边框有无摩擦。风口安装后应对风口活动件再次进行检查。 ③在安装风口时,注意风口与所在房间内线条一致。尤其当风管暗装时,风口要服从房间线条。吸顶安装的散流器与吊顶平齐。风口安装要确保牢固可靠。 ④风口安装前应清扫干净,其边框与建筑顶棚或墙面间的接缝处应加设密封垫料或密封胶,不应漏风。 ◆支吊架制作、安装 ①标高确定后,按照风管系统所在的空间位置,确定风管支、吊架形式。 ②型钢的切断和打孔。型钢的切断使用砂轮切割机切割,使用台钻钻孔。支架的焊缝必须饱满,保证具有足够的承载能力。 ③材料选用方面,镀锌钢板系统,风管支吊架选用碳钢材质。不锈钢板系统风管支吊架均采用不锈钢材质。 ④风管水平安装,边长尺寸大于等于400mm,支架间距应小于4m,大于400mm时,不应大于3m. 在风管的支架处要加涂沥青漆的垫木。 ⑤风管垂直安装,间距不应大于4米,单根直管至少应有2个固定点。 ⑥支吊架安装前,按风管的中心线找出吊杆敷设位置,单吊杆在风管的中心线上;双吊杆按托架的螺孔间距或风管的中心线对称安装,风管的始末端及拐弯处及三通支管的起始处0.5m内应设支、吊架。 ⑦对风管管线较长风管排列整齐的部位,安装支吊架时,先把两端的支吊架安好,再以两端的支吊架为基准,用拉线法找出中间支架的标高进行安装。同时 ,水平悬吊的主、干管长度超过20m时,风管的始末端应设立防晃支、吊架。 4.2.5风管严密性检测 ①系统风管宜采用分段检测,以主、干管为主,汇总分析的方法。 ②本工程风管均为中低压风管,在进行风管严密性检测前,必须先根据图纸的设计参数将中压系统风管和低压系统风管分开。低压风管进行漏光检测,风管的抽检率为5%,且抽检不得少于一个系统;中压系统风管除进行漏光检测外,对系统风管进行漏风量测试,抽检率为20%,且不得少于1个系统。 ③采用漏光法检测系统,低压系统风管每10米接缝,漏光点不得超过2处,且100米接缝平均不大于16处;对中压风管每10米接缝,漏光点不得超过1处,且100米接缝平均不大于8处为合格。 ④采用100W带保护罩的低压照明灯作漏光检测的光源。白天检测时,光源置于风管外侧;晚上检测时,光源置于风管内侧。 ⑤检测光源沿被检测部位与接缝作缓慢移动,在另一侧进行观察。当发现有光线射出,则说明查到明显漏光部位,并做好记录。 ⑥本工程的风管均属中、低压风管,以每10m的接缝漏光点不超过2处,且100m接缝平均不大于16处为合格。 ⑦系统风管漏光检测时,其光源可置于风管的内侧或外侧,但相对应侧为暗黑环境。检测光源应沿被检测部位与接缝作缓慢移动,在另一侧进行观察,当发现有光线射出,则说明查到明显漏风部位,并作好记录。 ⑧漏光检测中如发现条缝形漏光,则需视不同的漏光部位分进行处理。若是法兰处,则用拧紧螺栓、更换密封垫方法;如是咬缝处,则用密封胶密封等方法。如咬缝漏光严重,则重新制作安装该段风管,并重新作漏光测试。 4.2.6风管的防腐与绝热 ◆风管的保温采用难燃复合橡塑,新风段采用13mm厚复合橡塑,送风及回风段采用25mm厚复合橡塑。 ◆在穿越防火隔墙两侧2m范围内风管必须采用30mm厚离心玻璃棉进行保温。 ◆涂漆的漆膜应均匀、无堆积、皱纹、气泡、掺杂、混色与漏涂等现象。 ◆绝热材料层应密实,无裂缝、空隙等缺陷。表面应平整,允许偏差为5mm。 ◆风管绝热层采用粘接方法固定时,施工应符合下列规定: ①粘接剂的性能应符合使用的温度和环境卫生的要求,并与绝热材料相匹配; ②粘接材料宜均匀地涂在风管、部件或设备的外表面上,绝热材料与风管、部件或设备表面应紧密贴合,无空隙; ③绝热层纵、横向的接缝应错开。 五、施工质量保证措施 5.1施工质量目标分解 5.1.1分部工程的质量观感均达到“好”,且质量控制资料、分项工程的安全和功能的检测资料完整。 5.1.2分部工程所包括的分项工程质量合格,检验批验收记录完整。 5.1.3检验批主控项目和一般项目的质量检验合格。 5.2施工质量保证通用措施 5.2.1严把材料采购、进场、使用、检验关。 ◆进入工地的主要材料要严格按规范设计的要求把关。所有材料必须经验收合格后方可使用,否则,不得在工程中使用。 ◆对进入工地的每批主要材料,都要检验附件,明确生产厂家,材料品种、型号、规格、数量、出厂日期及出厂合格证。 ◆材料设备的存放,应分类标识,并采取相应的防雨、防潮、防晒措施。 5.2.2开工前编制本工程质量计划和技术交底卡,并对其实施进行施工全过程控制,以确保质量目标的实施。 5.2.3实行质量“三检制”,充分发挥班班组自检,项目部技术人员复检,专职检查员专检的工作程序,把质量控制在每个施工环节。 5.2.4严格实行测量双检制,设计图纸审核制,技术交底制,隐蔽工程监理检查制,工程质量验收制等制度,严格保证各工序的工作质量。 5.2.5坚持专业技术工种持证上岗,开展全面质量管理活动,把质量目标分解到工班,落实到具体责任人,做到人人把关,以工序质量保分项工程质量,以分项质量保分部质量。 5.2.6坚持工程材料验收和复检制度,杜绝一切不合格材料进入施工现场。 5.2.7认真做好施工记录,分项工程质量控制记录,隐蔽工程检查记录,建立有关的技术档案,做好内部资料,按业主要求编制竣工文件。 5.2.8对不合格的工序、分项工程做到三不放过,对重点工序,关键工序要做到专检,跟班检查,以保证质量。 5.2.9对部分已完工程做好验交前保护工作,制定严格的保护措施,以保证工程的完好性。 5.2.10对业主和监理提出的质量要求,坚决服从并达到业主和监理的满足。 六、安全、文明施工保证措施 6.1安全施工保证措施 6.1.1坚持每月对班组进行安全交底制度。 6.1.2遵守安全生产六大纪律和各项安全操作规程。未经许可不得从事非本工种作业;严禁酒后生产、工作,严格执行安全技术操作规程。 6.1.3正确使用安全保护装置和保护设施,对各种保护装置、保护设施和安全警告标志牌等不得任意毁坏、拆除或随便移动。 6.1.4建立安全用电制度,所有机电设备均须采取防水防潮和防触电措施,设置漏电保护装置,线路须架空,设备应垫高,临时抽水设施确保完好有效。 6.1.5从事特种作业人员必须按规定经过技术培训并经考核合格取得操作证后方可上岗。 6.1.6现场的施工机具、照明线路必须接地良好,未经许可不得擅自拆、装、改。 6.1.7建立现场临时用电检查制度,按现场临时用电管理规定对现场的各种线路和设施进行定期检查和不定期抽查,并将检查、抽查记录存档。 6.1.8所有的机械设备均不得带病作业,每天上班前均应检验,并检查所有的安全装置是否灵敏有效。 6.1.9所有的电动机械、电气设备,均必须装有漏电保护开关或其它经安全部门核准的有效安全装置。 6.1.10电焊机应单独设开关。电焊机外壳应做接零或接地保护。施工现场内使用的所有电焊机必须加装电焊机触电保护器。电焊机一次线长度应小于5m,二次线长度应小于30m。接线应压接牢固,并安装可靠防护罩,焊把线无破损,绝缘良好。电焊机设置地点应防潮、防雨、防砸。 6.1.11所有的吊装索具在使用前必须认真检查规格及完好情况,保证吊装安全度。 6.2文明施工保证措施 6.2.1施工现场地内道路排水畅通,设施布置有序,材料堆放整齐,并有防雨、防潮措施。水电设施布置管理规范,消防设施齐备。 6.2.2建筑垃圾集中堆放、适时外运。现场合理设置公厕,污水处理排放,严禁在建筑内外随地大小便,违者罚款。 6.2.3服从建设单位环境保护等管理规定。 6.2.4因施工动火,按有关规定办理报批,并严格监护和管理。施工期间,工程部配备专职维修电工和专职安全员,全面负责施工用电管理,制定用电制度,设置规范用电线路及设施,日常检查施工用电设备的完好及设置可靠的漏电保护器。 6.2.5严格施工管理,对可燃性、助燃性、可爆性材料做到封闭式管理,防护可靠。及时收集包装纸板,随拆随清,做到每道工序工完场清。 6.2.7施工全过程认真做好产品保护,避免不必要的损失。 七、施工进度计划 序号 工序名称 开始时间 完成时间 备注 1 一层风管制作 2010年7月18日 2010年7月22日 1#厂房 2 二层风管制作 2010年7月23日 2010年8月7日 1#厂房 3 三层风管制作 2010年8月8日 2010年8月13日 1#厂房 4 四层风管制作 2010年8月14日 2010年8月19日 1#厂房 5 一层风管 及部件安装 2010年7月21日 2010年7月25日 1#厂房 6 二层风管 及部件安装 2010年7月26日 2010年8月10日 1#厂房 7 三层风管 及部件安装 2010年8月11日 2010年8月16日 1#厂房 8 四层风管 及部件安装 2010年8月17日 2010年8月22日 1#厂房 9 一层风管保温 2010年7月23日 2010年7月27日 1#厂房 10 二层风管保温 2010年7月28日 2010年8月12日 1#厂房 11 三层风管保温 2010年8月13日 2010年8月18日 1#厂房 12 四层风管保温 2010年8月19日 2010年8月24日 1#厂房 13 一层风管制作 2010年8月20日 2010年8月24日 2#厂房 14 二层风管制作 2010年8月25日 2010年9月10日 2#厂房 15 三层风管制作 2010年9月11日 2010年9月16日 2#厂房 16 四层风管制作 2010年9月17日 2010年9月21日 2#厂房 17 一层风管 及部件安装 2010年8月23日 2010年8月27日 2#厂房 18 二层风管 及部件安装 2010年8月28日 2010年9月12日 2#厂房 19 三层风管 及部件安装 2010年9月13日 2010年9月18日 2#厂房 20 四层风管 及部件安装 2010年9月19日 2010年9月24日 2#厂房 21 一层风管保温 2010年8月25日 2010年8月29日 2#厂房 22 二层风管保温 2010年8月30日 2010年9月14日 2#厂房 23 三层风管保温 2010年9月15日 2010年9月20日 2#厂房 24 四层风管保温 2010年9月21日 2010年9月25日 2#厂房 25 一层风管制作 2010年9月22日 2010年9月26日 3#厂房 26 二层风管制作 2010年9月27日 2010年10月12日 3#厂房 27 三层风管制作 2010年10月13日 2010年10月18日 3#厂房 28 四层风管制作 2010年10月19日 2010年10月24日 3#厂房 29 一层风管 及部件安装 2010年9月25日 2010年9月29日 3#厂房 30 二层风管 及部件安装 2010年9月30日 2010年10月15日 3#厂房 31 三层风管 及部件安装 2010年10月16日 2010年10月21日 3#厂房 32 四层风管 及部件安装 2010年10月22日 2010年10月27日 3#厂房 33 一层风管保温 2010年9月26日 2010年9月31日 3#厂房 34 二层风管保温 2010年10月1日 2010年10月15日 3#厂房 35 三层风管保温 2010年10月16日 2010年10月21日 3#厂房 36 四层风管保温 2010年10月22日 2010年10月27日 3#厂房 八、施工机具计划 根据总体施工进度计划的要求,为实现本计划的实现,项目部配备了充足的机具,编制详细的施工机具计划,详见表8-1表 8-1表 序 号 机械设 备名称 型号 规格 额定 功率 数量 新旧 程度 是否 自有 用于施 工部位 备注 1 交流电焊机 UN-75KVA 300A 23KVA 2 八成新 自有 施工现场 2 台钻 Z512-B 1.5KW 2 九成新 自有 施工现场 3 单平口咬口机 YZD-B-16 3KW 2 九成新 自有 施工现场 4 联合角咬口机 YZD-A-16 4KW 2 九成新 自有 施工现场 5 折方机 WS1.5×2000 4KW 1 八成新 自有 施工现场 6 剪板机 Q11-4×2500 4KW 1 八成新 自有 施工现场 8 砂轮切割机 Ф400 2.2KW 2 八成新 自有 施工现场 9 角向磨光机 Ф150 0.75KW 6 八成新 自有 施工现场 10 手枪钻 Ф2.5-6 0.25KW 10 八成新 自有 施工现场 11 喜利得电锤 TE型Ф6-37 0.75KW 6 八成新 自有 施工现场 12 倒链 1t 6 八成新 自有 施工现场 13 倒链 2t 4 八成新 自有 施工现场 14 倒链 5t 2 八成新 自有 施工现场 九、施工劳动力计划 根据本工程的工程特点,项目部编制详施工劳动力计划,针对每个时段进行了安排,详见9-1表。 9-1表 施工阶段 工 种 准备阶段 施工高峰期 收尾阶段 通风工 15 30 8 油漆工 6 6 4 保温工 2 10 2 临时工 4 10 2 说明:根据现场实际进度要求可随时间增加人数。 26 下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快! 员工年终工作总结【范文一】   201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:   一、虚心学习,努力工作   (一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。   (二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!   (三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用   二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。   (一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。   (二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。   (三)做好固定资产管理工作要求负责宿舍固定资产管理,   对固定资产的监督、管理、维修和使用维护。   (四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。   三、主要经验和收获   在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:   (一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。   (二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。   (三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。   (四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。   (五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。   四、加强检查,及时整改,在工作中正确认识自己。   (一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。   (二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要   (三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。   五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!   六、存在的不足   总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:   1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。   2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。   3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。   七、下步的打算   针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:   (一)积极搞好与员工的协调,进一步理顺关系;   (二)加强管理知识的学习提高,创新工作方法,提高工作效益;   (三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。   在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!   员工年终工作总结【范文二】   一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。   XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。   学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度《感动中国》人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。   存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。   下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。   最后,中心的祝愿公司的明天会更加的灿烂辉煌。   员工年终工作总结【范文三】   时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千……时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。   在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。   今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,   在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。   对此我向领导做如下工作报告:   一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高   一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献。   二、强化理论和业务学习,不断提高自身综合素质   我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。   (1)是认真学习“三个代表”重要思想,深刻领会“三个代表”重要思想的科学内涵,增强自己实践“三个代表”重要思想的自觉性和坚定性;认真学习党的十六大报告及十六届三中、四中全会精神,自觉坚持以党的十六大为指导,为进一步加快完善社会主义市场经济体制,全面建设小康社会作出自己的努力。   (2)是认真学习工作业务知识,重点学习公文写作及公文处理和计算机知识。在学习方法上做到在重点中找重点,抓住重点,并结合自己在公文写作及公文处理、计算机知识方面存在哪些不足之处,有针对性地进行学习,不断提高自己的办公室业务工作能力。   (3)是认真学习法律知识,结合自己工作实际特点,利用闲余时间,选择性地开展学习,学习了《中华人民共和国森林法》、《森林防火条例》、《中华人民共和国土地管理法》、《广西壮族自治区土地山林水利权属纠纷调解处理条例》、通过学习,进一步增强法制意识和法制观念。   三、努力工作,按时完成工作任务   一年来,我始终坚持严格要求自己,勤奋努力,时刻牢记公司制度,全心全意为公司创造利益的宗旨,努力实践公悸非逦计划性、前瞻性、领导性强;开拓进取,经常提出合理化建议并获采纳,完成较重的本职工作任务和领导交办的其它工作;讲究工作方法,效率较高;能按时或提前完成领导交办的工作,工作成绩比较突出,效果良好。   四、在廉的方面:   (1)严格执行和维护党的“四大纪律八项要求”,纪律、经济工作纪律,工作纪律。自觉做到与公司保持高度一致,不阳奉阴违、自行其是;遵守民主集中制,不独断专行、软弱放任;依法行使权力,不滥用职权、玩忽职守;廉洁奉公,不接受任何影响公正执行公务的利益;不允许他人利用本人的影响谋取私利; 公道正派用人,不任人唯亲、营私舞弊;艰苦奋斗,不奢侈浪费、贪图享受;务实为公司,员工,不弄虚作假、与公司争利。   (2)在干部选拔任用工作中,认真执行《行员管理暂行办法》的有关规定,坚持公开、平等、竞争、择优的原则,推动协盛用人机制的改革,并逐步走向法治化的轨道。   (3)严格执行各项规章制度,坚决纠正行业不正之风。本人以身作则,严格要求,坚持以制度用人,以制度管人,并引
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
