一、工程概况
(一)工程简述
1、工程概述
乌鲁木齐市河西污水处理厂一标段工程位于乌鲁木齐县安宁渠镇东戈壁村,工程建设单位是乌鲁木齐城市建设投资有限公司,工程由中国市政工程西北设计研究院有限公司设计。
乌鲁木齐市河西处理厂污水处理规模10万立方米/日,总变化第数:K=1.3。
工程设计使用年限为50年,耐火等级二级,抗震设防烈度为8度。
工程计划开工日期:2008年4月30日,计划竣工日期:2008年10月30日。
工程招标内容:全套施工图纸内容及招标文件、补充文件所有内容。
2、设计概况
污水处理工艺为:
污水处理部分:以双沟式生物反应池为主体的二级生化处理工艺。污泥处理部分:污泥经机械浓缩、离心脱水后外运处理。
主要处理设施:
预处理单元:由进水控制井、粗格栅间、细格栅、曝气沉砂池组成。

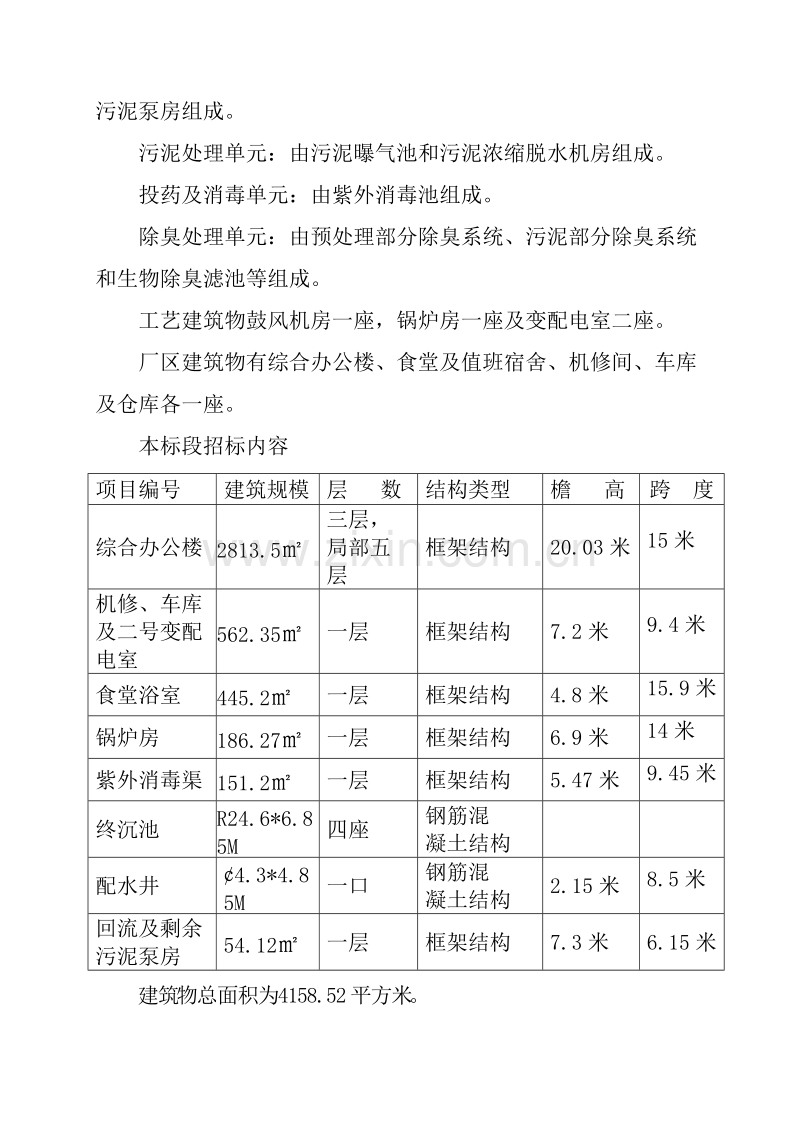

生物处理单元:由双沟式生物反应池、鼓风机房、终沉池和污泥泵房组成。
污泥处理单元:由污泥曝气池和污泥浓缩脱水机房组成。
投药及消毒单元:由紫外消毒池组成。
除臭处理单元:由预处理部分除臭系统、污泥部分除臭系统和生物除臭滤池等组成。
工艺建筑物鼓风机房一座,锅炉房一座及变配电室二座。
厂区建筑物有综合办公楼、食堂及值班宿舍、机修间、车库及仓库各一座。
本标段招标内容
项目编号
建筑规模
层 数
结构类型
檐 高
跨 度
综合办公楼
2813.5㎡
三层,局部五层
框架结构
20.03米
15米
机修、车库及二号变配电室
562.35㎡
一层
框架结构
7.2米
9.4米
食堂浴室
445.2㎡
一层
框架结构
4.8米
15.9米
锅炉房
186.27㎡
一层
框架结构
6.9米
14米
紫外消毒渠
151.2㎡
一层
框架结构
5.47米
9.45米
终沉池
R24.6*6.85M
四座
钢筋混
凝土结构
配水井
4.3*4.85M
一口
钢筋混
凝土结构
2.15米
8.5米
回流及剩余污泥泵房
54.12㎡
一层
框架结构
7.3米
6.15米
建筑物总面积为4158.52平方米。
3、各构筑物建筑、结构做法
终沉池、回流及污泥泵房池:
池底C15砼垫层,厚150mm,池体混凝土强度等级为C30,抗渗等级为S6,抗冻等级为F200;
终沉池池底设现浇混凝土后浇带 ,混凝土强度等级为C35,预埋钢板规格-400*3镀锌钢板。
钢筋采用HPB235级和HRB335级热扎普通钢筋,钢板和型钢采用Q235级;
池体内侧采用,水泥基渗透结晶高效放水材料NB1(R)防水,1.2mm厚。
池内壁陶瓷饰面砖墙面:水泥(或白水泥掺色)砂浆(细砂)勾缝,
贴8~10厚外墙饰面砖, 8厚1:2建筑胶水泥砂浆(或专用胶)粘结层, 刷素水泥浆一道(用专用胶粘贴时无此道工序),9厚1:3水泥砂浆打底压实抹平,刷聚合物水泥浆一道。
池体外侧入土部位冷底子油一道、热沥青二道。
终沉池集水槽板伸缩缝(无橡胶止水带):闭孔型聚乙烯泡沫塑料板、两侧双组分聚硫密封膏,规格150mm*30mm。
终沉池采用预应力钢绞线,后张法预应力钢铰线2Φs15.2。
紫外线消毒渠:
独立基础,混凝土强度等级C25,基础梁混凝土强度等级为C25,基梁垫层为100mm厚炉渣垫层。
矩形梁、板混凝土强度等级均为C30。
坡道: 150mm厚3:7灰土垫层,100mm厚混凝土,素水泥砂浆一道结合层;30厚1:3干硬性水泥砂浆粘结层,铺防滑地砖。
块料楼地面: 60mm厚C15混凝土垫层,水泥浆一道(内掺建筑胶),20厚1:3水泥砂浆结合层,面层8~10(10~15)厚地砖,干水泥擦缝。
配水井:
现浇混凝土井底板及管道支墩混凝土强度等级C30,S6抗渗,凝土抗冻等级为F200。 池底为矩形, C15砼垫层,厚150mm。
池体内侧防水层采用水泥基渗透结晶高效防水材料(NB1CR),涂层厚度1.2厚。
陶瓷饰面砖墙面:1:1水泥(或白水泥掺色)砂浆(细砂)勾缝;贴8~10厚外墙饰面砖;8厚1:2建筑胶水泥砂浆粘结层;刷素水泥浆一道;9厚1:3水泥砂浆打底压实抹平;刷聚合物水泥浆一道。
综合办公楼、宿舍:
独立基础C25,150厚垫层C15砼。框架柱、梁为混凝土等级C30砼。
屋面卷材防水为3+3双层SBS改性沥青防水卷材,最薄30厚LC5.0轻集料混凝土2%找坡层,90厚聚苯板保温,20厚1:3水泥砂浆找平层, 20厚1:3水泥砂浆面层。
墙面保温为35厚硬质聚氨酯泡沫塑料保温。地面保温层(70厚挤塑聚苯板),散水隔热层(70厚聚苯板保温)。
地砖楼地面,C15混凝土垫层、60mm厚,水泥浆一道(内掺建筑胶),20厚1:3水泥砂浆结合层,8~10(10~15)厚地砖,干水泥擦缝。
磨光花岗岩楼地面。
节能铝合金金属平开门,钢制防火门。天棚防火纸面石膏板吊顶。
散水:150厚5~32卵石灌M2.5混合砂浆,宽出面层100,面层厚度50mm,混凝土强度等级C20。
4、设备安装设计特点
电气工程:
本污水处理厂区内设变配电系统设施及各子项工程的配电工程、电气动力、传动控制、电气照明、建筑防雷、接地系统。
在厂后区设1#变电室一座,在厂前区设2#变配电室一座,其中1#变配电室设高低压配电系统,为粗、细格栅间及曝气沉砂池、生物选择池、双沟式生物反应池、集泥池鼓风机房提供电源,2#变配电室为终沉池、污泥泵房、锅炉房、综合楼、食堂提供电源。
照明:本工程照明含工作照明、事故应急照明、装饰照明、安全照明。
防雷接地:本工程低压系统接地形式采用TN-C-S系统,中性线(N)在进入各建(构)筑物后进行重复接地,并与等电位装置可靠联接。
水暖工程:
管材与连接:采暖管道采用碳素焊接钢管,DN≤32时为丝接,DN≥40为焊接。给水采用PPR管,热熔连接。消防管采用热镀锌钢管,丝接。排水管采用机制铸铁管。排水管明露管段卡箍连接,埋地管段法兰连接。消防、排水埋地管刷石油沥青两道。
采暖、排水明管刷樟丹一道白色调和漆两道,地沟内采暖管刷两道樟丹后用40厚硅酸盐保温,外包两层玻璃布,外刷白色调和漆两道。
给水阀门均为截止阀,采暖阀门采用铸钢柱塞阀,水嘴均为瓷芯密闭水嘴DN15。
散热器选用760型内腔无粘砂型灰铸铁柱型。
采暖、给水管坡度i≥0.003,排水管坡度i≥0.026。
(二)建筑设计及特点
1、建设地点特点
本标段工程通视良好,无其它干扰,修筑临时便道,施工机械及材料均可进入。现场地势平坦,施工作业场地较为理想,必须设置明沟排水排入附近水系,施工通道具体见平面布置图。
2、工程要求的各项目标
我公司在河西污水处理厂工程中,充分考虑整个工程特点,认真领会业主对工程的要求,精心组织施工,实现工期、质量、竣工资料、安全生产、文明施工目标。
工期目标
根据乌鲁木齐市河西污水处理厂工程特点,结合我公司的综合实力及在多个污水处理厂施工经验,我公司在河西污水处理厂工程的工期目标确定为:
计划于2008年4月30日开工,确保在2008年10月30日前全部完成。
质量目标
在污水处理厂工程施工中,严格遵循我公司《程序文件》要求,以雕琢艺术品的理念对待工程中的每一个细节,严格做好材料选择、细心做好过程控制、精心做好成品保护,实现以下质量目标:
单位工程合格率达到100%以上,联动试车一次成功,塑造精品工程。
安全生产目标
在污水处理厂工程施工中,我公司严格贯彻执行国家,及新疆有关安全生产的各项法律法规及管理办法,针对预应力终沉池施工、雨季施工、现场用电制定专项技术保证措施,确保安全生产。我公司在污水处理厂工程的安全生产目标确定为:
不发生因工死亡,重伤和重大机械设备事故,无火灾事故。
文明施工目标
在污水处理厂工程施工中,力争创建文明安全工地。我公司在污水处理厂工程的文明施工目标确定为:
整个施工过程中,严格以乌鲁木齐市文明安全工地标准管理现场。
3、工艺技术要求
本工程各构造(建)筑物土建施工顺序应为先进行深基础施工,后进行浅基础施工。
各构造(建)筑物室内外管道系统施工安装时,应严格执行国家现行的有关规范要求进行施工和验收。
设备基础施工一般宜在设备到货后进行。
各种设备对土建施工精度有严格要求,施工时必须严格按照图纸中所要求的尺寸和标高预留孔(洞)预埋件。
4、施工特点
按照本工程所招标实施的项目内容,属城市污水工程。施工地点位于城郊,障碍少,施工条件好。
工程特点
河西污水处理工程是典型的水工厂站工程,它除了具有模板量大、现浇混凝土量大、建筑物构筑物兼有、工艺管线复杂、设备种类多、安装工艺复杂等特点外,还具有以下特点:
混凝土性能要求高及结构形式复杂
河西污水处理厂工程混凝土设计性能指标要求高、结构复杂。终沉池、回流及污泥泵房池、紫外线消毒渠混凝土均有抗渗、抗冻要求,终沉池为预应力池,而且为满足设备对土建的要求,土建施工标准要求较高。
工艺管线种类繁多
污水处理厂工程厂区内管线工程为综合管线工程,包括各种工艺管线、雨污水、电力等多种管线。在进行管线施工时一定要组织好管线施工的先后顺序,合理安排好各种管线的交叉作业。
交叉作业多
污水处理厂工程包括构筑物、建筑物、综合管线、道路的施工。为确保在要求的工期内完成施工任务,需要进行大量的交叉作业,这就要求施工单位具有综合的施工作业能力和丰富的施工经验。
鉴于以上工程特点,我方必须组织管理计划得当,质量控制体系严格,施工方法先进合理,施工计划缜密科学,保证高标准、高质量,按期完成施工任务,让业主满意。
大型砼的连续浇筑
终沉池是本工程中较大的混凝土构筑物,混凝土浇筑面积和混凝土方量很大,施工工艺复杂,应采取相应措施做好混凝土浇筑施工工作。
预应力施工:
二、施工准备工作计划
为保证本项目顺利开工和施工,我公司将做好以下准备工作:
(一)组织准备
当确定我方为中标人后,我方立即安排人员就现场进行进一步的调查,并与业主取得进一步的联系,征得业主同意后选定项目部场址,保证项目部处在最佳位置,便利整体的施工;并安排人员在最短时间内建设项目部。
1、组建项目经理部
本工程拟实行项目法施工管理,委派我公司实践经验丰富和管理水平高的同志担任项目部主要负责人,选聘技术、管理水平高的技术人员、管理人员、专业工长组建项目部。项目经理部对工程项目进行计划管理。计划管理主要体现在工程项目综合进度计划和经济计划。
项目经理部管理组织机构:在我公司质量保证体系控制之下,公司组织设立工程项目部,设一名项目经理负责全面工作,两名副经理分管生产和安全。下设施工技术科、预算财务科、安全质量科、材料设备科、综合科。
2、现场施工管理人员的配备
管理人员进场计划表
项目职务
数量
备注
项目经理
1名
一级建造师
项目副经理
2名
二级建造师
项目工程师
1名
工程师
质检员
2名
工程师
安全员
2名
工程师
定额员
1名
助 工
材料员
1名
助 工
施工员
3名
助 工
机管员
1名
助 工
材料保管员
1名
技术员
资料员
2名
技术员
钢筋工长
2名
技术员
模板工长
2名
技术员
混凝土工长
2名
技术员
3、以下为项目经理部各岗位人员职责:
项目经理岗位职责:负责项目部全面管理,按工程特点的实际需要选配好项目经理部成员,并落实各级成员的岗位责任制,完善项目组织结构。科学组织项目工程施工中人、财、物等资源的管理,及时解决施工中出现的问题。确定月、季度工程实际部位进度计划,掌握施工进度,确保安全生产。按工程质量要求制定相应管理办法,确保工程质量在施工过程中处于受控状态。制定安全、消防、文明施工的达标措施,并组织实施。对项目经理部成员责任履行情况进行阶段考核。定期主持召开项目质量管理会议,针对项目中存在的问题,及时采取纠正和预防措施,不断改善和加强项目管理。严格财经制度,加强预算管理,落实承包措施。接受公司对项目管理的效益落实情况以及为此而组织的经济活动的检查、监督和考核。工程竣工后应及时提出述职报告,申请审计。
项目工程师岗位职责:在项目经理领导下,分管工程技术质量工作。负责主持工程项目设计图纸的复查工作,办理变更洽商。负责按设计要求组织制定适合项目特点的“施工组织设计”及“质量计划”,确定施工方案,编制关键过程、特殊过程作业指导书。负责组织分项工程技术交底。负责按“施工组织设计”及“质量计划”的有关事项做好施工准备,对分部、分项工程的施工工艺、施工安全、施工质量以及消防工作、成品保护工作,组织制定有力措施进行控制。经常深入施工现场,负责检查现场材料和设备标识,检验和试验工作,及时解决施工中出现的技术问题,确保工程质量在施工过程中处于受控状态。负责质量预防措施和质量纠正措施的编制,并监督实施。配合材料部门对分供方进行监督和检查,使分供方的材料符合图纸规定的要求。负责组织工程竣工交付后的技术服务工作。组织落实项目质量体系的正常运行,并对其主管部门的工作质量进行全面监督和管理。
工长岗位职责:在项目经理领导下,负责对主管的分部、分项工程施工进度、施工质量贯彻落实。参与施工组织设计及重大施工方案讨论,认真熟悉图纸,掌握规范及各构造物工艺标准要求,向班组进行分项工程技术交底和安全交底。按照网络计划,合理安排工序,安排好班组作业计划,并向班组进行作业的效益交底。深入现场指导施工操作,检查工作质量,组织班组进行自检、互检、交接检。组织隐检、预检,填写隐、预检记录,会同质检员办理隐、预检。参加分部、分项工程质量评定,填写“质评记录”交质检员认可后签字保管。组织作出分项样板工程、样板间。负责收集施工技术资料,并及时整理、移交和归档,认真填写“施工日志”。
质量检查员职责:熟悉、审查设计图纸,参加设计交底,领会设计意图。掌握技术重点,若发现设计图纸中有不能保证工程质量之处,应积极提出意见。参加施工组织设计、质量计划和单位工程质量预控的讨论制定,提出保证工程质量的意见。经常深入现场进行过程检验,发现不合格及时提出,对违章施工、严重危害工程质量的行为有权制止,必要时可提出暂时停止施工的要求,并及时向上级反映。负责工地各构筑物、建筑物、地貌的坐标及高程测绘,放样;对各工程项目的质量进行检查。督促班组自检、互检,协助项目部做好产品的标识工作。参加采购物资的验证和验收,及时检查施工记录和试验结果。参加并鉴证工程预检、隐检和系统验收。参加管道连接、安装和单位工程质量评定,负责分项工程和其他分部工程的质量核定,负责班组任务书、结算时的质量鉴证。参加质量事故调查分析,并跟踪纠正措施的执行情况。
安全员的职责:认真贯彻落实安全生产方针、政策、法规和各项规章制度,结合工程特点,提出有针对性的安全要求。认真落实施工组织设计中安全技术管理的各项措施,严格执行安全技术审批制度、施工项目安全交底制度。对安全生产检查中存在的不安全生产问题,进行研究分析,并加以解决和落实。发生事故保护好现场,及时上报,并认真吸取教训。对新工人要积极传授安全生产知识,维护一切安全设施和防护用具,做到正确使用。对不安全作业要敢于提出意见,并有权拒绝违章指挥。负责督促并及时做好有关安全生产资料。
定额员职责:负责编制项目月(季)生产计划,及时上报下达,月(季)计划应包括产值、形象进度、实物量、用工、大宗材料需求量等。考核计划执行及完成情况,随时深入施工现场了解计划执行情况,并向项目主管领导提出调整意见。做好工程回访卡的归档工作。在统计工作中,认真执行《统计法》,坚持实事求是,及时完成公司下达的统计任务。编制年度、月统计报表,并及时完成不定期的各种社会性调查工作。收集、积累有关施工生产的原始记录,对历史资料进行整理、加工,并建立台帐。项目建立单位工程登记卡台帐。做好工程开竣工报告及工程验收证书资料的管理工作。收集统计技术应用评审记录。
材料员职责:协助项目主管经理抓好材料管理工作,贯彻执行国家法令、法规及各项规章制度,确保各项经济技术指标的全面完成。组织落实材料系统主控的程序文件,搞好各自的本职工作,使项目质量保持正常运行。负责对进场材料的验证、贮存、保管、发放、回收和退货工作。负责对进场的材料及各种成品和半成品的标识工作。掌握施工进度,确保材料供应,使工程质量在施工过程中处于受控状态。负责向技术资料员及时提供各种原材料及成品、半成品的出厂合格证和质量保证资料。做好每天进场材料的验收记录工作,并及时建立材料保管台帐。做好进场材料的堆放,文明施工,达到文明现场的要求。
试验员职责:遵章守纪,持证上岗,认真完成所承担的材料试验、检验、新工艺、科研项目等工作。遵守操作规程,做好试验记录,整理试验结果,填写试验报告,经审核送报。认真执行试验检测标准,做好日常的试验建档管理工作,确保试验资料准确齐全。负责对各种试验设备、仪器、工具、化学药品、材料使用维护管理。参与各种配合比的试配试验,及时汇总资料,提出报告。搞好项目检验、测量试验设备管理工作。
各专业班组长职责:服从施工员的工作安排,负责本专业班组人员的施工安排、技术交底、安全交底。
(二)现场准备
1、场地准备
在甲方指定的区域内搭设临时设施(包括职工生活用房、职工食堂、厕所,施工现场值班室、办公室、库房、钢筋加工棚等),并设置围墙和工地大门,布置规范而醒目的门头牌及七牌二图。根据施工现场实际情况将生活区与施工区分开,做好施工场地平整和道路硬化,为文明施工作好充分的准备。
2、施工临时用水设置
施工用水包括工程用水、消防用水、生活用水,根据建设单位提供的水源接至施工现场。
选用D100焊管,管网采用分环型布设,总支管采用D50焊管,支管采用D25焊管送至各供水点,同时在工地设5m3水池2个,以确保在临时性停水时使用。
3、施工用电
(1)用电设备及供电形式:
①较大的设备有混凝土搅拌机、电焊机、混凝土振动器、对焊机等,由于设备配置量较高,在计算供电量及线路时选用较低的须用系数。
②本工程采用“三相五线制”供电,实行三级配电两级保护方式,即总配电箱(ZP)、分配电箱(FP)和开关箱(KG),两级保护为总配电箱设总漏电保护器和开关箱设漏电保护器,总漏电保护器动作电流≯100mA, 漏电动作时间应小于0.2S,开关箱漏电保护器的动作电流应小于30mA,动作时间0.1S。
本工程使用架空和钢管穿缆线路供电。采用专用变压器,因此采用TN-C-S,设专用PE线,在总配电箱前和线路中重复接地。
(2)施工临时用电设置
按现场提供的电源,在工地上设临时配电房,变压器选择ST-300/15(KV铜芯)一台,配电用线选用VV22-3120+290电缆380/220V送至配电房,分支线采用绝缘导线,电杆架设间距25~40m,把电线送至施工区,再装上配电开关、闸箱,机械设备采用电缆专线供电。各用电处设配电箱,埋管穿线由就近管引下。按照《施工现场临时用电安全技术规范》(JGJ46-2005)的要求,采用TN-C-S系统的供电方式供电,并根据施工现场的实际情况,编制切实可行的临时用电施工组织设计。
4、搭建临时生产、生活设施
暂设准备:各种临设用房计划面积如下:
拟建工程临时办公用房一览表
名称
项目经理室
施工办公室
甲方办
监理办
面积(m2)
15
30
20
20
名称
会议室
机修房
库房
卫生所
面积(m2)
30
30
40
20
生活区用房一览表
名称
宿舍
食堂
厕所
淋浴室
面积(m2)
500
40
20
20
(1)临时生活设施:
根据满足生活才能保证生产的原则,施工搭建临时生活设施,现场主要有办公室、会议室、检验室等,且根据总部署和总进度安排,工程施工高峰期将达到200人,生活用房可按250人的临时住房,设双层铺位,面积500平方米,食堂50平方米。
(2)临时生产设施:
根据施工的要求,水泥库要做好防雨措施。在现场内搭设材料库、机具仓库用房、钢筋加工和小构件加工棚等。
根据甲方提供的电源、水源接通临时用电、用水并接通排水系统,现场搭设临时配电房,砌好水源保护井并加盖井盖,临时用电用水都必须装好计量表。
5、机械设备及周转材料的准备
由技术人员提供工作量,并根据工程的实际情况对大型施工机械进行选用,对中小型机械及周转材料进行配备。对所配备的施工机械进行检修就位,对周转材料进行整理并在指定位置堆放整齐。
(三)技术准备
1、项目部的选派
按照项目法施工和项目经理负责制的原则,结合本工程规模,我公司选派有类似工程业绩的项目部承担该工程的施工任务,项目经理部根据工程情况配备项目现场管理人员和技术工人。
2、技术工作
开工前由项目工程师组织技术人员熟悉图纸,进行图纸会审和技术交底,施工员在此基础上进行测量放线,质检人员应做好测量复测工作,并做好验线准备。预算人员提出各种材料计划,交施工负责人安排组织进场和加工。
施工员应对各工种做好技术、质量、安全交底,并准备好各种资料表格,以保证资料形成及时可靠。
根据施工进度编制材料进场计划,对甲供材料和设备,采用书面的形式将材料、设备的规格、型号、数量、进场日期提供给甲方,提前做好半成品的加工定货工作,完备有关技术资料。
对工程的重要部位组织编制分项工程方案和工艺卡,做好充分的技术准备工作。
组织编制各分部分项工程作业指导书,针对本工程特点,制定质量通病预防措施、特殊工艺、技术部位的施工方案;组织编制详细的施工计划和施工图预算,提供主要材料及半成品构件计划。同时由项目工程师牵头,制定并完善各项技术管理制度,包括技术交底制度、材料验收制度、工程质量检查和验收制度。
施工员在圆形终层池施工测量放线,质检人员应做好测量复测工作,并做好验线准备。预算人员提出各种材料计划,交施工负责人安排组织进场和加工。
施工前首先认真审核施工图,解决错、漏、碰、缺和各专业矛盾问题。并由工程项目技术负责人,将各专业、各工种的管线,采取单线划在一张平面图上,每种管道用彩色笔,在各交点处,末端设备安装点,综合其标高、位置、发现有矛盾之处,及时将问题解决在安装之前,避免打架和安装错位问题。
施工员应对各工种做好技术、质量、安全交底,并准备好各种资料表格,以保证资料形成及时可靠。
培训施工人员掌握新技术、新工艺,考核合格后方可上岗。
在施工实践中,施工员应随着设计和施工条件等因素的变化调整和补充完善施工方案,并制定相应的检查制度。施工方案的重大调整和修改,应经有关单位、人员审批。
3、计划调度管理
(1)建立健全现场施工的计划调度管理系统,形成现场施工项目部和施工一线的协调中心。一般由施工现场项目经理和施工员担任,日常工作设专职人员负责。
(2)建立计划调度会议制度,形成施工项目部、监理、建设单位集中解决问题的一种形式。会议采取定期召开的方式。
4、技术交底
技术交底的目的是使参与施工的人员在施工前了解设计和施工要求,以便能按照合理的工序、工艺进行施工。在单位工程、分项工程施工前,均必须对有关人员进行技术交底工作。
技术交底的内容,可根据不同的层次有所不同,主要包括图纸、设计变更、施工组织设计、施工工艺、操作规程、质量标准和安全措施等,对于新结构、新材料、新技术则应详细交底。交底的方式可以采用口头和文字两种,应以文字和样板交底为主。班组长在接受交底后,应组织工人进行认真讨论,保证施工要求。
5、工程施工、验收标准及规范
GB50334-2002城市污水处理厂工程质量验收规范
GB50242-2002建筑给水排水及采暖工程施工质量验收规范
GB50203-2002砌体工程施工质量验收规范
GB50204-2002混凝土结构工程施工质量验收规范
GB50207-2002屋面工程质量验收规范
6、材料、预制品的试验、检验
(1)用于工程的原材料、半成品和设备等,必须由供应采购部门提供全部合格证明文件。
(2)钢材、水泥所用材料,除应有出厂证明外,还要根据规范和设计进行必要的检验。
7、工程质量的检查和验收
建立现场质量、安全生产保证体系和项目人员岗位责任制,制订出各项管理制度措施。为保证工程质量,在施工过程中,除根据国家规定的《建筑安装工程质量验收统一标准》逐项检查操作质量外,还必须根据建筑安装工程特点,按照规范、规程的要求,分别对隐蔽工程、分项工程和交工工程进行技术复核检查和验收。
8、工程技术档案
建立工程技术档案,是为了系统地积累施工技术、经济资料,保证工程交工后合理使用,并为今后维修、改扩建提供依据。因此要依据建设工程文件归档整理规范的要求,系统地、真实地收集记述工程建设全过程中具有保存价值的技术材料,并按档案制度加以分类整理,以便交工验收后完整地移交给有关部门。
竣工验收交由建设单位保存的技术资料有:竣工验收证明、竣工图和竣工项目一览表(竣工工程名称、位置、工程量或安装的设备、装置的数量等);图纸会审记录、设计变更和技术核定单;材料、构件、设备的质量合格证明及其试验检验记录;隐蔽工程验收记录;工程质量检验认定和事故记录;设备调试、试压、试运转记录,管道试水记录,工程质量验评资料;施工和设计单位提出的建筑物和设备使用注意事项及其它有关工程的技术决定。
9、做好施工材料机具准备。材料员按计划组织材料、机械进场,并按施工总平面图堆放材料,安好施工机械。
10、进行工人进场安全、质量、文明施工教育,提高全体职工对搞好安全文明施工重要意义的认识,提高质量意识、安全意识,文明施工意识。进行工人进场前的安全教育和技术培训,针对本工程的特点,预先指出施工过程中可能出现的安全隐患及防范措施,技术难点和施工方案,提高全体职工的安全防护意识和技术素质。
11、材料准备
技术人员提供成品、半成品、建筑材料的计划用量单,由材料员联系货源,并由项目部派有关人员会同建设单位、监理对材料的质量、价格以及供货能力进行考察并组织订货。
(1)施工前应根据工程合同中对有关材料、设备等物资的供应方式;工程进度安排;施工图预算和工料分析;在调查生产供应情况及交通运输条件基础上,编制和提出需用量计划、加工定货计划。
(2)根据现场施工平面布置图,落实和安排露天堆放场地与仓库等临时设施,以便于组织分期分批进场。
(3)建筑施工所需的重要设备,质量要求严格,需要在委托加工之前,要与设计人员及业主共同审核采购、加工定货单的品名、规格、型号和数量,并要摸清厂家的信誉、价格等。签订采购、定货合同时,要有技术人员、管道加工人员的协助配合,把好质量关。
(4)施工中,要尽量组织原材料集中加工,以扩大成品、半成品的供应。管道集中加工,以减少工艺损耗,提高成材利用率,提高机械水平,改变施工现场面貌,实现工厂化生产。
12、现场验收与发放工作
(1)按计划分期分批组织材料、设备、构配件等物资的进场,按施工总平面布置图指定位置、库位堆(存)入。对现场的物资要执行验规格、验品种、验质量和验数量的“四验”制度。现场各种材料应及时做好标识。
(2)所有施工需用的物资,其存放要做到方便施工,避免或减少二次搬运。
(3)现场保管工作要做到减少损失和浪费,防止丢失。要根据各种物资的特点,采取有效的保管措施,建立健全保管制度。露天存放的物资,场地要平整、坚实,做好防潮、防雨水工作,并按规格、品种、进场批次分别码放,防止混杂。入库的物资,应按单据验收无误后才能办理入库、登账、立卡等手续。要做到按类分库、新旧分放、危险专存、材料不混、标记明显、便于收发。
(四)机具设备准备
中标后,我公司立即组织部分固定机械设备基础的安装工作,机具将按进度计划分批进场,并经检查、验收合格,为保证工程能按期完成,工程施工采用机械化程度较高的施工机械设备,提高机械化施工水平,配备强有力的机修班子,以提高机械设备的完好率和利用率,确保机械化作业正常运行。
在提高机械化作业的同时我们大量投入精密测量仪器和试验检测仪器,以提高我们对施工质量的控制水平,所有设备在进场前须进行技术检测,检测通过才能用于施工,并在施工过程中,定期与不定期相结合的对设备进行保养和检测,以确保工程测量仪器和检测设备的精确性。
三、施工方案
(一)、构筑物施工方案
1、施工测量
乌鲁木齐市河西污水处理厂工程为多种构筑物、建筑物、管线组成的综合工程,工程量大,故施工过程中对测量工作要求很高。为高质量完成本市污水处理厂工程,我们在工程的开始就对测量工作引起足够重视。合理调配设备、人员,使测量工作达到预期目标。
1)、组建测量校核组
工程测量是工程优质快速施工的基础,因而测量工作的控制到位与否,直接影响着其它工作的顺利进行。针对本工程组建一个经验丰富、业务水平高的测量组。测量组设组长。测量组长具有五年以上污水厂站测量施工经验,全组人员可熟练地使用测量全站仪进行坐标定位。测量组在项目工程师领导下进行全厂范围内的施工测量工作。
2)测量施工
接桩、布置轴线及高程控制桩
进场后,立即进行由业主提供的本市污水处理厂工程平面控制点、高程控制点的接桩任务,并进行校核,对重要的控制点浇筑混凝土墩进行加固保护(混凝土墩深1m,长宽各0.6m),并设立红色警示牌,提醒车辆及行人注意。
施工过程中的测量工作
各构筑物施工过程中要依照施工图纸,认真钉出各构筑物的边线、变形缝位置线、侧墙中心线,延伸至各构筑物以外;并且控制点浇筑混凝土墩进行加固保护(混凝土墩深1m,长和宽各0.6m),设立围栏保护加红色警示牌以提醒注意。地基、垫层、基础、侧墙的高程线随工序的施工随时定出,确保施工要求。
建筑物施工过程中要依照施工图纸,认真钉出各道墙及框架柱的轴线,严格控制防潮层、地梁、圈梁、框架梁、门口、窗口、楼板等的高程线。
对于互相有连接、衔接或排列的设备,测出共同的安装基准线。必要时,按设备的具体要求,埋设永久性的中心标板或基准点。
终沉池为圆型钢筋砼结构,根据本公司多次对该类型构筑物施工放线的经验,结合该工程的特点,拟采取直接拉线法进行施工放线工作。
在施工基础垫层上首先定出圆心桩的位置。
圆心桩根据总平面图的位置确定,设置要正确。
圆心桩稳固,在圆心处打入Φ10钢筋,并用砼加以保护。
用钢尺套住圆心桩钢筋头进行画圆操作,保持钢尺拉力大小,松紧一致,克服时松时紧现象。
整个施工过程中,圆心桩多次使用,为避免圆心桩因发生碰撞或其他原因失准,在池外四周分设辅助控制桩,以保证需要时由辅助桩对圆心桩加以复核校对,确保圆心桩位置的正确。
3)、测量复核
测量组在项目工程师领导下,严格依据污水厂站验收程序组织专人进行各道工序的测量复核,重点轴线、控制点由测量组长组织复核。施工过程中的测量复核记录做到清晰、规范,并由测量组长每周检查一次,有关测量复核情况,每月由测量组长汇总报项目部总工程师审阅。控制点、线和水准点每月进行核测一次,遇有大风、大雨及降雪天气后加测一次,检查控制点的变化情况,如有异常及时予以调整或平差。
4)、竣工测量
根据施工进度委托有竣工测量资质的单位进行本工程的竣工测量,并将有关竣工测量单位情况报监理工程师。竣工测量单位进入施工现场后,项目部测量组与其密切配合,按相关竣工测量的程序,使竣工测量有序进行,尽早完成。
2、土方工程
部分构筑物位于砂石坑上,我单位需与外借土方回填单位进行交接,交接内容主要有:施工场地内的高程,构筑物的坐标及位置、场地平整度及压实度等。
1)、场地清理
就一期的交接及校核成果,对不合格处进行场地、基坑和基础的开挖和清理。
2)、基坑清理及防护设施
在基坑清理过程中,如遇不明地下障碍物,或地基出现与设计不符现象,及时与监理工程师及相关人员联系,征求各方意见,尽量保护原有的测量控制点免遭破坏,如有不可避免的情况发生,及时报监理工程师,确定适当的处理方法并经实施处理后,可进行下一步施工工序。
施工基坑清理深度、宽度严格按照设计图纸要求,并征得本工程监理工程师的同意。
就高程不到位处的土方采用机械开挖,人工配合,余下的0.2m由人工清挖。
3)、土方回填
土方回填在结构外观及满水试验经监理工程师检查验收合格后进行。回填土选择开挖出的土方选料进行,还土前检验土质(土类、含水量等),并满足招标文件及市政园林、GBJ201-83、GBJ141-90的要求。基坑结构外侧大面积土方采用推土机分层摊铺,机械碾压;在机械回填、碾压不到的部位以及管道、公用设施及敏感结构0.5m范围内,配合人工摊铺,采用蛙式打夯机夯实。每层虚铺厚度不超过300mm;每层成活后,进行密实度检测。
3、钢筋工程
1)、钢筋采购及进场检验
本工程所用钢筋均采用符合国家标准的产品,认真执行《钢筋混凝土用热轧带肋钢筋》(GB1499-1998)《低碳热扎圆盘条》(GB/701-1997)《钢筋混凝土用热轧光园钢筋》(GB/3013-91)之规定,并坚决杜绝小钢厂产品入场。到场钢筋附有出厂合格证及试验报告单,钢筋进场后由项目部质检科负责按现行国家有关标准的规定,抽取试样,做力学性能试验,合格后方可使用。在钢筋使用前,根据工程师要求,提交钢筋的技术文件。
2)、钢筋的存放
钢筋按照级别、直径、炉号、试验与否分类堆放,已试验合格的钢筋挂白色标牌,尚未试验钢筋挂黄色标牌;已试验不合格钢筋挂红色标牌,并设置单独存放区,及时清退出厂。
钢筋码放时,其下部垫放预制混凝土支墩,使钢筋距地面300mm并保证钢筋不变形,钢筋上面覆盖苫布,保证待用钢筋清洁无污染。
钢筋码放处干燥、通风,避免钢筋因潮湿而生锈。
3)、钢筋的加工
钢筋采用集中加工,加工前由施工员绘制下料表,经负责人审核无误,报请工程师审批后,交钢筋加工厂进行加工。
钢筋加工前,钢筋厂负责对弯曲的钢筋调直并清除污锈,加工时首先制做样筋,下料结束后,挂蓝色料牌,经项目部质控人员检验合格后,使用专用车辆运至现场使用。
4)、钢筋焊接
本工程拟采用手工电弧焊、闪光对焊和立向电渣压力焊三种焊接方式。
(1)施工准备
钢筋必须有合格证,并经检验合格。
焊工必须持证上岗,焊条、焊药干燥、清洁。
电源应符合要求。
作业场地要有安全防护设施和必要的防火通风措施,防止发生烧伤、触电、中毒及火灾等事故。
(2)工艺流程
手工电弧焊双面搭接焊
检查设备→选择焊接工艺及参数→试焊制作模拟试件→送试→确定焊接参数→焊接→质量检验。
闪光对焊工艺流程
检查设备→选择焊接工艺及参数→试焊作模拟试件→送试→确定焊接参数→焊接→质量检验。
交光—预热闪光对焊工艺
闭合电路→一次闪光平端面→断续闪光预热→二次边疆闪光加热到将近溶点→带电顶锻→无电顶锻。
(3)电渣压力焊工艺流程
检查设备→钢筋端头制备→选择焊接参数→安装焊接夹具和钢筋→安放焊剂罐→填装焊剂→卸下夹具→质量检查。
(4)施工方法(操作方法)
手工电弧焊
检查电源、焊机及工具,焊接地线与钢筋接触良好。
根据钢筋级别、直径选择适宜的焊条直径,焊接层数,焊接电流,焊接3个模拟试件做拉力试验,试验合格后方按确定焊接参数成批生产。
单面搭接长度大于10d,双面搭接焊长度大于5d,焊缝厚度大于0.3d,焊缝宛度大于0.7d。
搭接焊时,应用两点固定,定位焊接应离搭接端部20mm以上。
搭接焊应预弯钢筋预弯角度要小,以保证两钢筋的轴线在一轴线上,焊接时,引弧应在搭接钢筋的一端开始,收弧应在搭接焊钢筋端头上,弧抗应填满,第一层焊缝应有足够的熔、主焊缝与定位焊缝特别是定位焊缝的始终与终端,应熔合良好。
闪光对焊
检查电源、对焊机及对焊平台,地下铺放的绝缘橡胶垫,冷却水、压缩空气等一切处于良好状态。
正式焊
