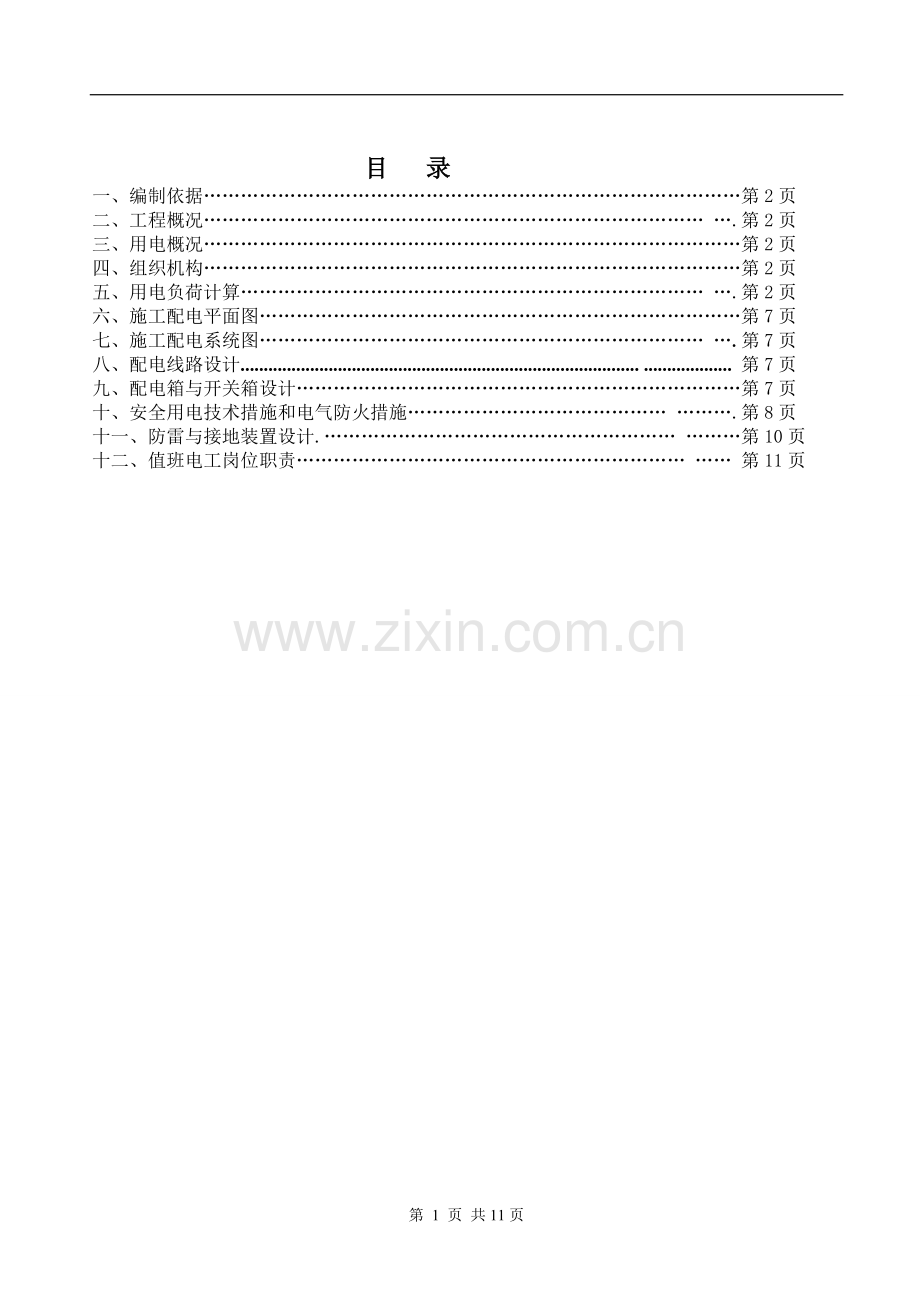

1、 上地实验学校主教学楼现场临时用电施工方案编制 审核 审批 北京六建集团公司第六分公司上地实验学校实验主楼项目部2009年8月8日目 录一、编制依据第2页二、工程概况 .第2页三、用电概况第2页四、组织机构第2页五、用电负荷计算 .第2页六、施工配电平面图第7页七、施工配电系统图 .第7页八、配电线路设计. . 第7页九、配电箱与开关箱设计第7页十、安全用电技术措施和电气防火措施 .第8页十一、防雷与接地装置设计. 第10页十二、值班电工岗位职责 第11页一、编制依据(一)上地实验学校主教学楼工程工程临建规划总平面图(二)上地实验学校主教学楼工程工程施工总体布署(三)上地实验学校主教学楼工程工

2、程施工机具使用计划。(四)施工现场临时用电安全技术规范(JGJ46-2005)(五)电气装置安装工程接地装置施工及验收规范(GB50169-2006)(六)电气装置安装工程电气设备交接试验标准 (GB50150-2006)(七)电气装置安装工程电缆线路施工及验收规范(GB50168-2006)(八)北京市建筑工程施工安全操作规范(J10169-2002)二、工程概况 (一) 本项目为上地实验学校改扩建工程。用地位于海淀区上地信息产业基地内上地实验学校中心位置。校园东临上地公园,西临上地西路,南临上地二街,北临东北旺北路。 (二)本教学楼地下一层,地上六层。东端通过三层连廊与八班教学楼相接,西南

3、端新建二层与十六班教学楼相连。 (三)本建筑设计标高0.000相当于绝对标高48.600米。室内外高差0.60米。 (四)本建筑耐火等级为二级,地震设防烈度八度,结构形式为框架,建筑耐久年限为一级。 (五)总建筑面积为11188.4,其中地下建筑面积为1580.1,地上建筑面积为9608.3。三、临时用电概况(一)本工程施工用电总计算负荷为266.4 KW,(本工程不单独安装变压器,计算负荷为KW计算)。主要用电设备有塔式起重机一台,焊接设备,木材加工设备及现场照明设备等。同时使用的设备主要有塔式起重机一台,焊接及加工设备,木材加工设备及现场照明等设备。(二)本工程用电负荷由甲方配电室提供一块

4、400A断路器,总电源由学校配电室引至工地A级配电柜,再从A级配电柜引入现场B级配电箱。(三)线路敷设:现场施工临时用电线路全部采用TNS系统供电,在一级柜处做重复接地。导线采用VV22型电缆埋地敷设,敷设要求按JGJ46-2005施工现场临时用电安全技术规范施工。(四)电气保护及防雷:本工程供电系统采用TNS系统供电,所有配电箱的金属外壳及配电设备金属构架和保护零线 (PE线) 相连接,配电箱及移动电源箱内均装设漏电开关,作为漏电安全保护,漏电动作电流不大于30mA。高大架子、塔吊采用防雷接地。四、组织机构项目经理: 程文光项目生产经理: 杨文明项目总工程师: 杨国君电气工长: 于佳锋临电班

5、班长: 许志海五、用电负荷计算(一)计算说明:考虑到主体施工阶段1台塔吊及4台电焊机、钢筋加工厂的用电量比装修阶段用电量大,因此临时用电以主体阶段为主。(二)主体结构施工阶段主要用电设备见下表:施工现场的负荷主要根据土建、结构施工提供的现场主要用电设备明细进行计算,具体详见施工现场主要设备功率表施工高峰期主要用电机械设备功率表 序号设备名称规格型号单位数量单台设备功率总功率1塔吊Qtz5015台145KW45KW2外用电梯台130 KW30KW3钢筋弯曲机GW40台33 KW9KW4钢筋调直机台110 KW10 KW5无齿切割机台23 KW6 KW6钢筋切断机GT3/9台24 KW8 KW7螺

6、纹套丝机台33.5 KW10.5 KW8电焊机BX1-300台414 KW56 KW9压缩机4135K台17.5 KW7.5 KW10振捣器ZX50台21.1 KW2.2 KW11电锯MJ106台13 KW3 KW12污水泵台44 KW16 KW13蛙式打夯机HW-60台23 KW6 KW总计211.4 KW(三) 用电量的计算1、 由于电焊机是反复短时工作制电动机,需进行换算: Pe= SeJC/JC100 cos=220.60.8=14(KW)其中:Pe 换算到JC=100%时电焊机的设备容量(KW)cos额定功率因数Se电焊机的额定容量(KVA)JC铭牌暂载率2、 总用电量的计算根据主要

7、用电设备功率表及照明、备用功率,施工现场供电总用量为:P总=P设备+P生活区、办公区 =211.4 KW+55KW=266.4KW导线截面的选择: I=(KP)(Ucos)= (0.7266.4) (1.7320.380.75) =377.8(A)其中: I 电流值 (A) K 需要系数 P 供电设备需要容量(KW) U 电压 cos 功率因数结合现场实际情况,总配电柜至二级箱的主电缆,经查表电缆可选用VV22-3185mm 2+290mm 2电缆电缆。主开关选定为400A。业主所提供的400A电源可满足施工所需要求。(四)线路负荷及导线截面选择1、线路负荷根据总电流现场引一路电源线接入A1柜

8、。具体线路负荷如下:施工现场设置三台固定式配电箱(B箱),B1箱第一路供食堂、库房、实验室及木工房用电,第二路供主体施工用电。B2箱第一路办公室用电,第二路供塔吊,第三路供镝灯用电。B3箱第一路供外电梯用电,第二路供钢筋加工场用电。配电箱全部采用符合规范要求的合格定型箱。2、导线截面选择(1) A1总配电箱(固定)由配电室至配电箱A1 (见平面图)。按照计算出的总电流377.8(A),查表选择电缆截面为VV22-3185+290mm2,直埋敷设。业主所提供的400A电源可满足施工所需要求。(2)一级配电柜到二级配电箱主电缆及开关选择:B1箱的总功率86.7KW(食堂、库房、实验室、木工房及主体

9、施工用电功率之和)。 I=(KP)(Ucos)= (0.786.7) (1.7320.380.75) =123(A)其中: I 电流值 (A) K 需要系数 P 供电设备需要容量(KW) U 电压 cos 功率因数结合现场实际情况,总配电柜至二级箱的主电缆,取大值并结合现场实际情况,总配电柜至二级箱的主电缆,经查表电缆可选用VV22-350+225mm 2电缆。主开关选定为160A。B2箱的总功率95.5KW(办公室塔吊镝灯用电功率之和)。 I=(KP)(Ucos)= (0.795.5KW) (1.7320.380.75) =135.5(A)其中: I 电流值 (A) K 需要系数 P 供电设

10、备需要容量(KW) U 电压 cos 功率因数结合现场实际情况,总配电柜至二级箱的主电缆,取大值并结合现场实际情况,总配电柜至二级箱的主电缆,经查表电缆可选用VV22-350+225mm 2电缆。主开关选定为160A。B3箱的总功率93.5KW(外用电梯钢筋加工场用电功率之和)。 I=(KP)(Ucos)= (0.793.5KW) (1.7320.380.75) =132.6(A)其中: I 电流值 (A) K 需要系数 P 供电设备需要容量(KW) U 电压 cos 功率因数结合现场实际情况,总配电柜至二级箱的主电缆,取大值并结合现场实际情况,总配电柜至二级箱的主电缆,经查表电缆可选用VV2

11、2-350mm 2+225mm 2电缆。主开关选定为160A。(3)二级配电箱到三级配电箱主电缆及开关选择:A1-B1-C1(食堂、库房、实验室、木工房配电箱)由B1级配电箱引至B2-C1配电箱导线截面的选择:负荷功率计算:用电设备设备功率用电设备设备功率电锯P13KW实验室用电P21KW照明P31KW备用P310KW小计15 KW导线截面的选择:k0.7,cos0.75, IeKP/( U线cos)0.715KW/(1.732 0.380.75)21.3A 结合现场实际情况,二级箱至三级箱的主电缆,经查表电缆可选用VV22-56mm 2。主开关选定为40A。A-B1-C2 (主体施工用电配电

12、箱)由B1引至B2-C2导线截面的选择: 负荷功率计算:用电设备设备功率用电设备设备功率电焊机42 KW空压机7.5 KW振捣器2.2 KW备用20 KW小计71.7 KW导线截面的选择:k0.7,cos0.75, IeKP/( U线cos)0.751.7KW/(1.7320.380.75)73.3A结合现场实际情况,二级箱至三级箱的主电缆,经查表电缆可选用VV22-516mm 2。主开关选定为100A。A1-B2-C1(办公室配电箱)由B2箱引至B2-C1箱导线截面的选择: 负荷功率计算:用电设备设备功率用电设备设备功率办公室用电P1=30KW备用P2=10KW小计40KW导线截面的选择:k

13、0.7 cos0.75 IeKP/( U线cos)0.740KW/(1.7320.380.75)56.7A 结合现场实际情况,二级箱至三级箱的主电缆,经查表电缆可选用VV22-510mm 2。主开关选定为100A。A1-B2-C2(塔吊镝灯配电箱)由B2箱引至B2-C2箱导线截面的选择: 负荷功率计算:用电设备设备功率用电设备设备功率塔吊P1=45KW镝灯照明P2=10.5KW小计55.5KW导线截面的选择:k0.7 cos0.75 IeKP/( U线cos)0.755.5KW/(1.7320.380.75)78.7A 结合现场实际情况,二级箱至三级箱的主电缆,经查表电缆可选用VV22-516

14、mm 2。主开关选定为100A。A1-B3-C1(钢筋加工场配电箱)由B3级配电柜引至B3-C1配电箱导线截面的选择: 负荷功率计算:用电设备设备功率用电设备设备功率钢筋调直机功率P110KW弯曲机P29KW螺纹套丝机P310.5 KW套丝切断机P48KW无齿切割锯P56 KW加工厂照明P66KW电焊机P714KW小计63.5KW导线截面的选择:k0.7 cos0.75 IeKPKW/( U线cos)0.763.5KW /(1.7320.380.75)90.1A 结合现场实际情况,二级箱至三级箱的主电缆,经查表电缆可选用VV22-325+210mm 2。主开关选定为100A。A1-B3-C2(

15、外用电梯配电箱)由B3引至B3-C2导线截面的选择: 负荷功率计算:用电设备设备功率用电设备设备功率外用电梯P130 KW小计30KW导线截面的选择:k0.7 cos0.75 IeKPKW/( U线cos)0.730 KW /(1.7320.380.75)42.5A 结合现场实际情况,二级箱至三级箱的主电缆,经查表电缆可选用VV22-56mm 2。主开关选定为60A。六、施工配电平面图施工配电平面图详见(附图1)。七、施工配电系统图施工配电系统图详见(附图210)。八、配电线路设计:(一)配电系统的基本保护方式采用TN-S保护系统(详见附图1)。按照JGJ46-2005施工现场临时用电安全技术

16、规范的有关规定,在施工现场变压器低压侧中性点直接接地的三相五线制临时用电工程中,必须采用TN-S接零保护系统,并且在专用保护零线上,应做不少于三处的重复接地。电缆线路的结构和敷设应满足JGJ46-2005施工现场临时用电安全技术规范的相应要求外,还应尽量选择最短路径、减少穿越各种管道。L1L2L3NPE附图1:TN-S保护系统图1、 临时电缆进楼采用电缆埋地引入的方法,在穿越建筑物、道路及引出地面从2m高度至地下0.2m处必须加设防护套管。电缆进楼时,用脚手架搭设防护架,并用木板密封,从密封的防护通道穿电缆进楼。2、 现场照明:考虑到室内楼层较低采用36V安全电压进行供电,室外采用3.5KW镝

17、灯照明,塔吊上设置正对工作面的投光灯,塔顶和塔臂端部设防撞红色信号灯;除36V安全电压外的所有照明线路均需进行可靠保护接零处理。九、配电箱与开关箱设计(一) 现场临时配电箱根据上述计算予以考虑,内部系统详见配电系统图(二) 配电箱的编号统一规定为:一级箱为A,二级箱为B,三级箱为C,开关箱为D;编号时要注意下一级箱同上一级箱的联系。现示例说明:如第一个一级箱,则编号为A1,他连接的第三个二级箱编号为A1-B3,此二级箱连接的第五个三级箱编号为A1-B3-C5,三级箱C5连接的第一个开关箱编号为A1-B3-C5-D1。(三) 箱体在结构上附加配置电器安装板和箱门,电器安装板用绝缘板制作,箱门能够

18、关闭严密并配锁;(四) 在底部,进出线口应为圆孔,箱体的尺寸应保证电器的安装、接线、维修、操作方便和电器安全距离;(五)开关箱的电器配置和接线应与分配电箱的电器配置和接线、配电线路相适应,所有的二级配电箱及三级开关箱必须设置漏电保护器;(六) 一级总配电柜的电器配置包括隔离开关、熔断器、漏电保护器、继电器、控制按纽、零相端子排、接地端子排等;二级配电柜的电器配置包括空气开关、漏电保护器、零相端子排、接地端子排等。十、安全用电技术措施和电气防火措施(一)安全用电技术措施1、保证正确可靠的接地与接零。必须按设计要求设置接地与接零,杜绝疏漏。所有接地、接零处必须保证可靠的电气连接。保护线PE必须采用

19、绿/黄双色线,严格与相线、工作零线相区别,杜绝混用。2、施工现场临时用电设备的设置、安装、防护、使用与维修以及电气设备的操作与维修人员的配备必须符合JGJ462005施工现场临时用电安全技术规范的要求。3、接地与接零有关要求:本现场的所有供电线路均按TNS接零保护系统敷设,保护零线的设置应符合JGJ462005的要求。保护零线应由工作接地线或配电室的零线或第一级漏电保护器电源侧的零线引出;在总配电箱配电线路中间和未端至少三处作重复接地,重复接地线应与保护零线相连接;R10。保护零线应与工作零线分开单独敷设,不做它用,保护零线PE必需采用绿黄双色线,保护零线的截面应不小于工作零线的截面,用时必须

20、满足机械强度的要求,与电气设备相连接的保护零线为截面不小于2.5mm2 绝缘多股铜线。电气设备的正常情况下不带电的金属外壳、框架、部件、管道、轨道、金属操作台以及靠近带电部分的金属围栏、金属门等均应作保护零线。所有机械设备必须保证一机、一闸、一箱、一漏。电器装置必须完整可靠、运行灵活,严禁使用不合格的电器产品。电焊机必须配置专用保护器。电焊把线不得裸露,并做到双线到位,压接牢固。非电器专业人员不得进行任何电器部件的更换和维修。4、配置漏电保护器施工现场的配电箱和开关箱应配置二级漏电保护器,漏电保护器应选用电流动作型,一般场合漏电保护器的额定漏电动作电流不大于30mA,动作时间不大于0.1秒。潮

21、湿和有腐蚀介质场所的漏电保护器,其额定漏电动作电流应不大于15 mA,其额定漏电动作时间应不大于0.1秒。漏电保护器的接线应与基本保护系统相适应相配合,在任何情况下, 漏电保护器(其剩余电流互感器)只能通过工作零线,而不能通过保护零线。所有用电设备必须通过漏电开关控制,并合理选择保险丝,防止短路和过流引起火灾。5、配电系统开关电器及电气装置必须完好、无损、安装端正、牢固,不得拖地放置,带电导线必需绝缘良好,带电导线与导线之间的接头必需绝缘包扎,带电导线上严禁搭、挂、压其它物体。配电箱、开关箱应作名称、用途、分路标记,应配锁并有专人负责。电气装置内部及其周围邻近区域不得有杂物和杂草等。电气装置应

22、定期检修,检修时必需做到:停电悬挂标志牌,挂接地线。检修人员应穿戴绝缘鞋和手套,使用电工绝缘工具,统一组织统一指挥。6、照明在坑洞内作业、夜间施工或自然采光差的场所、作业厂房、料具堆放场、道路、仓库、办公室、食堂、宿舍等设置一般照明、局部照明或混合照明,根据使用场地的环境条件选择相应的照明器,如开启式、防水型、防振或耐酸碱型。行灯电压不得超过36V,劳务人员宿舍采用36V低压照明。根据需要设置警卫照明和红色信号照明,其电源应设在施工现场电源总开关的前侧,并配备应急电源。施工现场使用的镝灯灯架必须稳固、做防雨棚,由专人负责每日的开关。7、电缆横过施工道路时,穿钢管保护,防压防划伤。(二) 安全用

23、电组织措施1、建立临时用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案。2、建立技术交底制度。向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图、技术内容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,载明交底日期。3、建立安全检测制度。从临时用电工程竣工开始,定期对临时用电工程进行检测,主要内容是:接地电阻值,电气设备绝缘电阻值,漏电保护器动作参数等,以监视临时用电工程是否安全可靠,并做好检测记录。4、建立电气维修制度。加强日常和定期维修工作,及时发现和消除隐患,并建立维修工作记录,记载维修时间、地点、设备、内容、技术措施

24、、处理结果、维修人员、验收人员等。5、建立工程拆除制度。建筑工程竣工后,临时用电工程的拆除应有统一的组织和指挥,并须规定拆除时间、人员、程序、方法、注意事项和防护措施等。6、建立安全检查和评估制度。施工管理部门要按照JGJ592005建筑施工安全检查评分标准定期对现场用电安全情况进行检查评估。7、建立安全用电责任制,对临时用电工程各部位的操作、监护、维修分片、分块、分机落实到人,并辅以必要的奖惩。8、建立安全教育和培训制度。定期对专业电工和各类用电人员进行用电安全教育和培训,经过考核合格者持证上岗。禁止无证上岗或随意串岗。9、强化安全用电领导体制,改善电气技术队伍素质。(三)安全用电防火措施:

25、1、未经批准,任何人不得使用电炉子等电热设备。2、使用电焊机前必须开动火证。3、灯具与易燃物之间必须保持安全距离(一般大于300mm)。4、所有的用电线路的接线必须接牢,防止过热起火,电焊机的二次侧接线必须采用线鼻子接牢。5、低压灯线在使用有塑料夹时,两根导线必须保持一定距离。灯线的接头和破皮处必须用绝缘材料包扎严密。6、在有易燃、易爆气体的地方,不得使用带电设备。7、在木工棚及用电设备集中的地方,均应放置干粉灭火器、CO2灭火器或1211灭火器 。8、施工现场所有的电闸箱,其外壳和盘面均不得使用木制的。9、未经允许任何人不得私接乱拉照明灯具和火线。(四)电气防火技术措施1、合理配置、整定、更

26、换各种保护电器,对电路和设备的过载、短路故障进行可靠地保护。2、在电气装置和线路周围不堆放易燃、易爆和强腐蚀介质;不使用火源。3、在电气装置相对集中的场所,如配电室等配置绝缘灭火器材等,并禁止烟火。4、加强电气设备相间和相地间绝缘,防止闪烁。5、合理设置防雷装置(五) 电气防火组织措施1、建立易燃、易爆物和强腐蚀介质管理制度。2、建立电气防火责任制,加强电气防火重点场所烟火管制,并设置禁止烟火标志。3、建立电气防火教育制度,经常进行电气防火知识教育和宣传,提高各类用电人员电气防火自觉性。4、建立电气防火检查制度,发现问题,及时处置。5、强化电气防火领导体制,建立电气防火队伍。十一、防雷与接地装

27、置设计:(一)接地装置设计1、TN-S系统中性线采用工作接地、电器设备、高大架子、塔吊采用防雷接地,中性线多处采用重复接地。接地电阻值的要求为:工作接地电阻值不大于4;重复接地电阻值不大于10;防雷接地冲击电阻值不大于30。现场工地使用电气工具前应对所使用电器的绝缘电阻值进行摇测,并填写电气绝缘电阻测试记录,保证能够满足施工现场的要求。2、施工现场临时用电工程中接地体和接地线的敷设利用自然接地体,当自然接地体不能够满足要求时可敷设人工接地线,人工接地线水平敷设,相互间距不宜小于5m,接地体的顶面离开地面一般为0.6m,角钢接地体的材料采用505、 L=2.5 m的镀锌角钢或50、L=2.5米的

28、镀锌钢管,每三根为一组,如接地不能满足要求时,可按一根逐步增加接地极,再测试接地电阻,直至合格为止。塔吊的接地可直接与结构的基础地板钢筋处电气连接。3、接地线与接地体的连接采用焊接方法,接地线与接地设备的连接可用焊接或镀锌螺栓连接,用镀锌螺栓连接时应设防松螺帽或镀锌弹簧垫片。4、接地装置各部分之间均应保证电气连接,位于潮湿和有腐蚀介质场所的连接处应采取可靠的防潮及防腐措施。(二)防雷设计:1、施工现场最高点为塔吊顶端,塔吊的防雷接地需定期检查(每月检查一次),并填写电气接地电阻测试记录,签字要齐全。2、 防雷接地引下线采用铜线、镀锌钢筋、镀锌扁钢等,各段之间应焊接或压接,焊接处刷沥青漆进行防腐

29、处理,保证电气连接,不得采用铝线做防雷引下线。3、作防雷接地的设备,必须同时作重复接地,同一设备的重复接地与防雷接地极可使用同一接地体,其接地电阻值应符合重复接地电阻值的要求。十二、 值班电工岗位职责(一)施工现场电气值班人员必须持证上岗,低压电工不得从事高压作业,实习电工不得独立进行操作。(二)值班电工必须掌握安全用电基本知识和现场各种电气设备的性能,严禁违反操作规程冒险蛮干。(三)电工操作前应按规定穿戴和配备好合格的劳动保护用品。电气设备停止工作时必须拉闸断电,锁好配电箱。(四)值班电工必须认真执行安全生产责任制,遵守国家颁布的用电法规和规程,提高自身安全意识和防止触电事故的能力。(五)值

30、班电工对现场的配电箱和线路应每月进行一次检查和维护并做好记录,严禁设备带“病”工作。(六)配电箱、线路进行维修时,必须将前一级电源开关分闸断电,并悬挂停电标志,严禁带电作业。(七)值班电工上岗期间不准饮酒和从事其他非电工作业以外的工作。(八)值班电工必须遵守经理部的有关劳动纪律和奖罚制度。(九)负责检查各路施工用电的规范性及各路电缆绝缘的完好有效。(十)定期检测塔吊及其他用电设备的接地值。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度

31、和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们

32、真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取

33、精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相

34、信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学

35、习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟

36、!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、

37、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 第 15 页 共11页

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
