收藏 分销(赏)

钢栈桥施工方案.doc

上传人:胜**** 文档编号:3241216 上传时间:2024-06-26 格式:DOC 页数:14 大小:251KB 下载积分:10 金币
下载 相关 举报

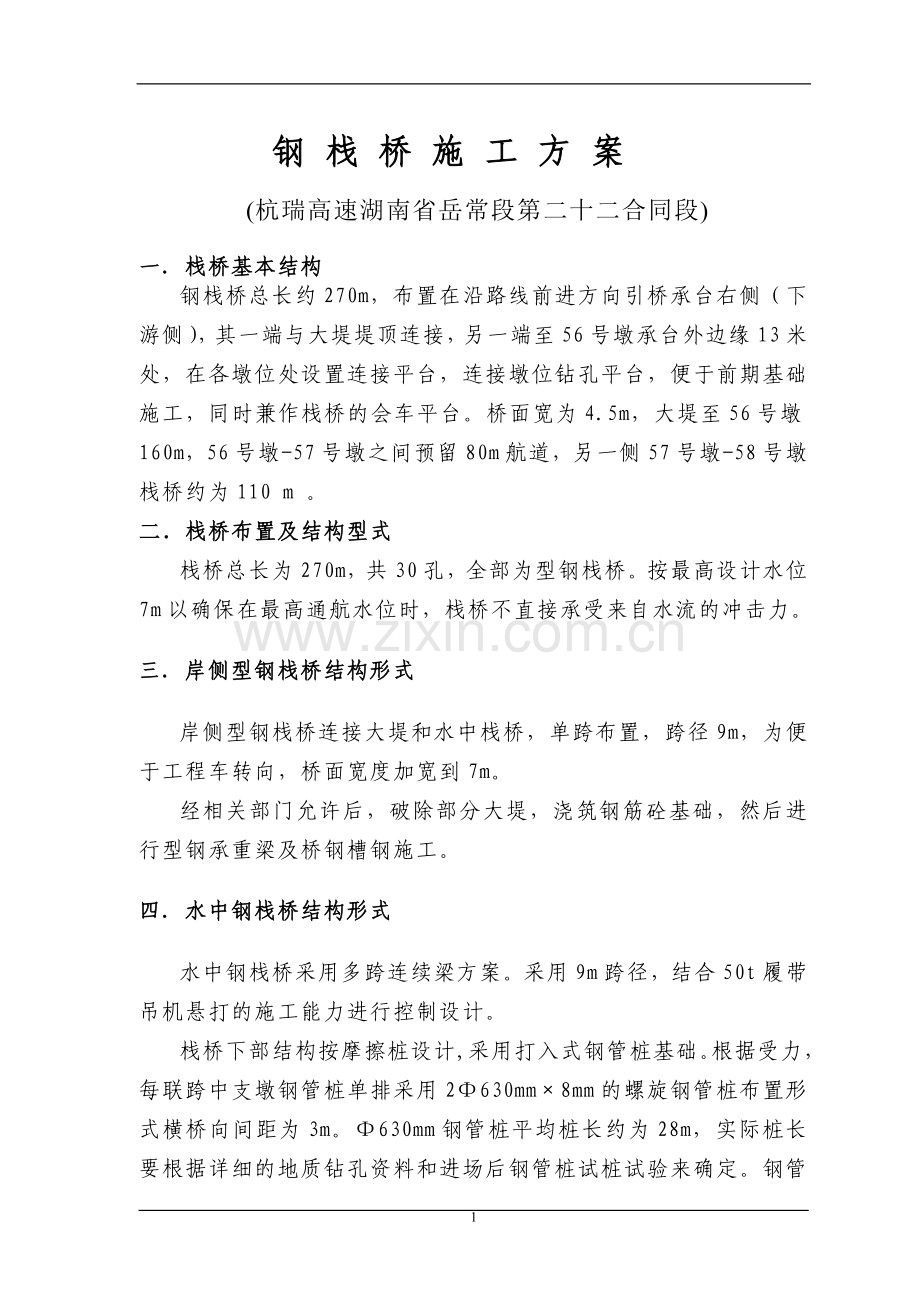

钢栈桥施工方案.doc_第1页
第1页 / 共14页

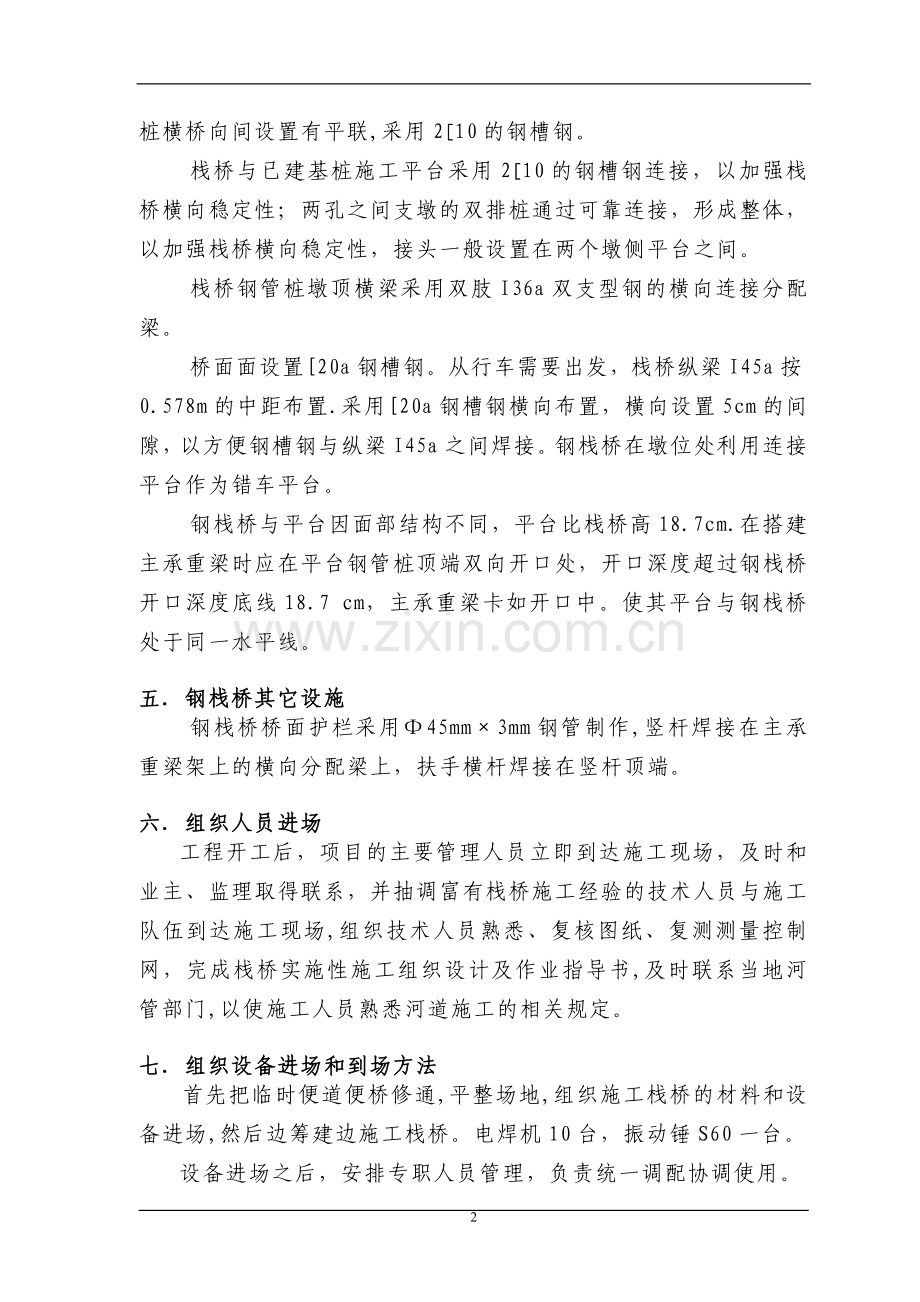

钢栈桥施工方案.doc_第2页
第2页 / 共14页


点击查看更多>>
资源描述
钢 栈 桥 施 工 方 案 (杭瑞高速湖南省岳常段第二十二合同段) 一.栈桥基本结构 钢栈桥总长约270m,布置在沿路线前进方向引桥承台右侧(下游侧),其一端与大堤堤顶连接,另一端至56号墩承台外边缘13米处,在各墩位处设置连接平台,连接墩位钻孔平台,便于前期基础施工,同时兼作栈桥的会车平台。桥面宽为4.5m,大堤至56号墩160m,56号墩-57号墩之间预留80m航道,另一侧57号墩-58号墩栈桥约为110 m 。 二.栈桥布置及结构型式 栈桥总长为270m,共30孔,全部为型钢栈桥。按最高设计水位7m以确保在最高通航水位时,栈桥不直接承受来自水流的冲击力。 三.岸侧型钢栈桥结构形式 岸侧型钢栈桥连接大堤和水中栈桥,单跨布置,跨径9m,为便于工程车转向,桥面宽度加宽到7m。 经相关部门允许后,破除部分大堤,浇筑钢筋砼基础,然后进行型钢承重梁及桥钢槽钢施工。 四.水中钢栈桥结构形式 水中钢栈桥采用多跨连续梁方案。采用9m跨径,结合50t履带吊机悬打的施工能力进行控制设计。 栈桥下部结构按摩擦桩设计,采用打入式钢管桩基础。根据受力,每联跨中支墩钢管桩单排采用2Ф630mm×8mm的螺旋钢管桩布置形式横桥向间距为3m。Ф630mm钢管桩平均桩长约为28m,实际桩长要根据详细的地质钻孔资料和进场后钢管桩试桩试验来确定。钢管桩横桥向间设置有平联,采用2[10的钢槽钢。 栈桥与已建基桩施工平台采用2[10的钢槽钢连接,以加强栈桥横向稳定性;两孔之间支墩的双排桩通过可靠连接,形成整体,以加强栈桥横向稳定性,接头一般设置在两个墩侧平台之间。 栈桥钢管桩墩顶横梁采用双肢I36a双支型钢的横向连接分配梁。 桥面面设置[20a钢槽钢。从行车需要出发,栈桥纵梁I45a按0.578m的中距布置.采用[20a钢槽钢横向布置,横向设置5cm的间隙,以方便钢槽钢与纵梁I45a之间焊接。钢栈桥在墩位处利用连接平台作为错车平台。 钢栈桥与平台因面部结构不同,平台比栈桥高18.7cm.在搭建主承重梁时应在平台钢管桩顶端双向开口处,开口深度超过钢栈桥开口深度底线18.7 cm,主承重梁卡如开口中。使其平台与钢栈桥处于同一水平线。 五.钢栈桥其它设施 钢栈桥桥面护栏采用Ф45mm×3mm钢管制作,竖杆焊接在主承重梁架上的横向分配梁上,扶手横杆焊接在竖杆顶端。 六.组织人员进场 工程开工后,项目的主要管理人员立即到达施工现场,及时和业主、监理取得联系,并抽调富有栈桥施工经验的技术人员与施工队伍到达施工现场,组织技术人员熟悉、复核图纸、复测测量控制网,完成栈桥实施性施工组织设计及作业指导书,及时联系当地河管部门,以使施工人员熟悉河道施工的相关规定。 七.组织设备进场和到场方法 首先把临时便道便桥修通,平整场地,组织施工栈桥的材料和设备进场,然后边筹建边施工栈桥。电焊机10台,振动锤S60一台。 设备进场之后,安排专职人员管理,负责统一调配协调使用。 栈桥的搭设施工。项目部对所有采购产品均采用大型厂商生产的合格产品,并附有产品质量证明文件。对所有的钢管桩、型钢等栈桥结构用材料,在进行栈桥施工中,必须确保各种材料的供应,使栈桥搭设可以安全、顺利、有序的进行施工。 八.工程用水、用电 生活用水使用当地自来水,施工用水可利用当地自来水或者地下水。 生产、生活用电接项目部所架变压器电网,满足工地用电需要。 九.栈桥施工组织安排 栈桥施工作业面从大堤边往水中展开,采取50T履带吊提升振桩锤逐孔振沉钢管桩逐孔架设上部结构的施工方法。 栈桥施工作业组设正、副组长各一名,作业人员28人。安全人员两班,共2人。 栈桥施工主要包括钢管桩打设、平联、斜撑、分配梁安装以及桥面板铺装等任务. 十.栈桥施工进度 栈桥按平均一天一跨的速度进行施工,施工工期40天。将精心组织、精心安排、合理利用资源,施工组织按最不利的客观情况考虑,悬打按25天考虑。 钢栈桥施工工艺 钢栈桥施工采用逐孔振打钢管桩逐孔架设上部结构的施工方法施工。栈桥上部结构采用50t履带进行架设。 钢管桩施工 (1)钢管桩的加工与制造 栈桥钢管桩在厂家加工,每节长度为12m,接桩在现场进行。 (2)钢管桩的运输 钢管桩构件运输最大长度12m,利用挂车运至施工现场。每次运载钢管桩时根数要合适,并且用钢丝绳对钢管桩进行临时固定。 (3)振打钢管桩施工方法 振打钢管桩采用悬打法施工,用50T履带吊车配合振桩锤施打钢管桩。悬打法采用履带吊停放在已施工完成的栈桥桥面,吊装悬臂导向支架,利用悬臂导向支架精确打入栈桥基础钢管桩,测量组确定桩位与桩的垂直度满足要求后,开动振桩锤振动,在振动过程中要不断的检测桩位与桩的垂直度,发现偏差要及时纠正。每根桩的的下沉应一气呵成,中途不可有较长时间的停顿,以免桩周土扰动恢复造成沉桩困难。桩顶铺设好型钢梁及桥面板后,50T履带吊前移,进行插打下一跨钢管桩。按此方法,循序渐进的施工。 (4)振桩施工要点及注意事项 a.振桩开始时,可吊装振桩锤和夹具与桩顶连接牢固, 先利用桩的自重下沉,然后,开动振动锤使桩下沉。当最后下沉速度与计算值相距不多,且振幅符合规定时,即认为合格,施工过程中可采用贯入度法进行双控。 b.每根桩的下沉一气呵成,不可中途间歇时间过长,以免桩周的土恢复,继续下沉困难。每次振动持续时间过短,则土的结构未被破坏,过长则振动锤部件易遭破坏。振动的持续时间长短应根据不同机械和不同土质通过试验决定,一般不宜超过10min~15min。 c.振动锤与液压夹具必须可靠连接,无间隙或松动,否则振动力不能充分向下传递,影响钢管桩下沉,接着也易振坏,在振动锤振动过程中,如发现桩顶有局部变形或损坏,要及时恢复。 d.悬臂导向支架应固定,以便打桩时稳定桩身;但桩在导向支架上不应钳制过死,更不允许施打时,导向支架发生位移或转动,使桩身产生超过许可的拉力或扭矩。 e.测量人员现场指挥精确定位,在钢管桩打设过程中要不断的检测桩位和桩的垂直度,并控制好桩顶标高。下沉时如钢管桩倾斜,及时牵引校正,每振1~2min要暂停一下,并校正钢管桩一次。设备全部准备好后振桩锤方可插打钢管桩。 f.钢管桩之间的连接必需满焊,各加长加劲板也需满焊并符合设计的焊缝厚度要求。 g.为了增大吊车在振打钢管桩过程中的抗倾覆性,需将吊车后端与钢栈桥用钢丝绳进行捆绑固定,同时将钢管与牛腿、承重梁与牛腿、承重梁与纵向分配梁与横向分配梁之间焊接牢固,以确保施工的安全。 (5)钢管桩间斜撑、平联、桩顶分配梁施工 钢管桩振桩施工处完成后,立即进行该墩钢管桩间牛腿、平联、斜撑、桩顶分配梁施工。 a.先在钢管桩上进行平联、牛腿位置的测量放样。技术员实测桩间平联长度并在后场下料,同步进行牛腿加工、焊接及斜撑、桩顶分配梁的加工。 b.用履带吊悬吊平联、斜撑,到位后电焊工焊接平联、斜撑。现场技术人员及时检查焊缝质量,合格后进行纵横分配梁架设。平联的焊接需选择最低水位时进行。 c.履带吊悬吊纵梁或横梁到测量放样位置后安装并简易固定,电焊工按测量放样位置焊接牛腿,所有焊缝均要满足设计要求。 d.对于群桩墩,在纵梁上测量放样后,履带吊悬吊横梁并安放至纵梁顶,电焊工将纵梁和横梁焊成一体。一个栈桥墩的下部结构施工即告完成。 栈桥上部结构安装 栈桥上部结构的安装采用50吨履带吊进行架设。。 I36a双支吊装到位后与单支I45a纵梁接触点焊接成整体,I45a纵向单支到位后要与[20a横向钢槽钢焊缝厚度满足设计要求。 桥面系施工 单跨栈桥上部结构安装完成后进行桥面系施工,面部采用[20a钢槽钢铺设,钢槽钢与纵梁接角点均要满焊,焊缝质量要满足要求,横向钢槽钢设置5cm的间隙,便于钢槽钢和纵梁之间的焊接。 钢栈桥0号墩桩基础可以做成钢筋砼扩大基础, 纵向梁支撑在扩大基础上. 栈桥施工注意事项 (1)钢管桩施工中的注意事项 栈桥施工前先进行技术和安全交底,让每个操作人员明白栈桥设计意图和注意事项.也可在施工过程中摸索出一套行之有效的方法,随着工人操作的熟练程度,在确保工程质量的安全的前提下可逐步加快施工进度。 所有钢结构的焊接,包括钢管桩的节段焊接、型钢的焊接以及各个连接件的焊接都必须严格按图纸施工。 钢管桩平面位置偏差控制在双排桩80mm,单排桩50mm以内,垂直度控制在1%以内。 (2)钢管桩的连接注意事项 为加快施工进度,计划每道工序投入一个班组不间断进行施工,按10小时工作制进行单班制。钢管桩施打完成后,应立即进行钢管桩的横向连接,焊接斜撑及钢管平联,在涨潮及落潮的时间间隔内所有的施工应停止进行,并确保已经施工完的钢管桩进行连接固定,防止在潮水的破坏作用下,钢管桩在河床位置折断。 (3)施工过程中的不可预见因素的应对措施 考虑到该地区复杂的地质情况,在施工过程中可能会遇到钢管桩不能顺利振沉或钢管桩已振沉但承载力不够等不可预见的因素。遇到类似的情况,在确保安全的情况下再制定必要的措施后才能进行施工。 十一.工期及质量保证措施 工期目标 栈桥施工我部按平均一天一跨的速度进行施工,施工工期40天。将精心组织、精心安排、合理利用资源,施工组织按最不利的客观情况考虑。 质量目标及理念 确立“百年大计,质量第一”的质量意识;提高全员业务素质,使全体员工树立“工程在我心中,质量在我手中”的观念,增强质量意识,调动职工积极性,人人各司其职,用全员的工作质量来确保工程质量;确立创优质工程目标,积极开展争创优质工程活动。 项目质量目标是: 在建项目分项、分部工程合格率100%; 竣工验收项目优良率80%以上; 重大工程质量责任事故0案次。 具体的质量管理工作是计划、实施、检查、处理四个科学环节在质量管理中的应用和具体化。对特定的施工工序在项目质量策划的基础上制定详细、具体的施工质量目标。 组织保证措施 (1)在保证质量,施工安全的基础上,优化资源配置,挖掘人员和设备潜力,充分发挥企业综合优势,确保在合同工期内完成施工任务。 (2)尊重科学、尊重知识、尊重人才。通过技术质量攻关活动,积极推动技术进步,改进完善施工工艺,提高劳动生产率,精心组织,加快施工进度,确保工程顺利按期保质保量完成。 (3)根据本工程的工程总体计划,组织合理的施工流程,以满足工程需要。 (4)坚持每日生产调度会制度,检查当日各工序完成情况,研究解决施工存在的问题,布置落实每日的生产任务,做到当日任务当日完。 (5)建立形象进度考核制度,针对工程实际进展情况,抓住有利施工季节,适时开展劳动竞赛,掀起施工高潮。 技术保证措施 (1)优化施工组织设计,做到科学施工;实行动态网络管理,信息反馈及时,适时调整和优化施工计划,确保工序按时或提前完成。 (2)组织好一条龙的施工作业线,保证一环扣一环的施工程序。 (3)专业技术人员要深入一线跟班作业了解情况,及时搞好技术交底,做好现场施工控制,做到发现问题及时解决,以工序质量确保栈桥整体的质量。 物资保证措施 (1)物资采购人员应选配技术素质好、事业心和责任感强的同志担任。 (2)根据施工计划,安排物资采购计划,确保各种物资材料按时到位,杜绝停工待料现象。 (3)严把材料质量关,杜绝劣质材料进场。 十二.项目施工通航安全保障措施 安全生产目标 (1)杜绝重大伤亡。 (2)无重大设备、火灾、管线、交通、桩墩撞损等事故。 (3)事故负伤频率控制在1‰以下。 (4)安全管理规范,资料齐全,安全考核达业主要求。 安全保证体系及组织机构设置 (1)建立安全生产保证体系 “安全生产”是一切施工的前提条件,因此,在整个施工过程中,我们将始终贯彻“安全第一,预防为主”的方针,建立项目安全生产保证体系。 (2)健全安全组织,强化安全检查机构 设置以项目经理为第一安全责任人的安全生产保障机构,各作业队配备责任心强的兼职安全员,随时随地在现场检查,充分发挥监督作用,把事故苗头消灭在萌芽状态。 (3)贯彻GB/T28201:2001职业健康安全管理标准的管理体系文件,实施标准化管理,建立安全管理手册。 常规安全管理措施 (1)遵守《安全手册》、《安全技术操作规程》,认真执行安全生产“五同时”和“三要”规定,进行现场管理,杜绝“三违”现象。 (2)坚持经常性安全教育,坚持“三级安全教育”,坚持上岗前安全教育和特种作业人员培(复)训教育,聘请港监部门进行江上施工安全培训。 (3)定期召开安全例公、生产协调会、班组工前安全交底全。 (4)定期进行安全检查,根据安全管理工作需要进行经常性、专业性、班组岗前等安全检查,对不安全因素严格整改,对违章违纪严肃处理。 (5)认真建立安全管理台帐。 (6)搞好季节性安全防范工作制度,夏季抓好防汛、防暑降温、防触电防雷击等工作,防风防雾、防火防爆等管理制度。 特殊安全管理措施 (1)用电安全管理 ①施工现场制订电气安全操作规程、电气安装规程、电气运行管理规程和电气维修检查制度,做好交接班、电气维修作业、接地电阻、手持电动工具绝缘电阻、漏电开关测试记录。 ②变配电室符合“四防一通”要求,建立相应的管理制度,配置好必要的安全防护用品。 ③低压线路架设和使用必须符合有关规定,照明线路、灯具等安装高度符合规定高度。并安装漏电保护器,其漏电动作电流不大于30毫安,动作时间不大于0.1秒。易燃易爆场所要安装防爆电器。 ④电工作业时必须戴好个人防护用品,并严格执行电气安全操作规程,做到持证上岗。电工作业必须严格贯彻“装得正确,用得安全,修得及时,拆得彻底”的十六字方针。 (2)设备安全管理 ①各大、中型机具设备、压力容器、机动车辆(包括外借设备)的进场,均进行认真检查验收,填写验收记录。进场的设备要有安全操作规程。 ②机械操作人员必须严格执行安全操作规程,佩戴个人防护用品,做到持证上岗,每天要填写运转记录和例行保养记录。 ③机具设备及车辆在使用过程中,定期维修和保养,不准带病作业。 十三.文明施工及市政、市容、环保、消防的保证措施 文明施工 我们将严格按照要求和我单位有关文明施工的具体规定,制定严格的项目经理部文明施工管理条例和计划,全体进场员工必须认真遵守、严格执行,坚决做到文明施工,充分体现出我单位现代化施工企业的精神风貌。 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢! 毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。 开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!! )查看更多与本文《高中生开学自我介绍》相关的文章。 精品word文档可以编辑(本页是封面) 【最新资料 Word版 可自由编辑!!】 精品word文档可以编辑(本页是封面) 【最新资料 Word版 可自由编辑!!】 14
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
