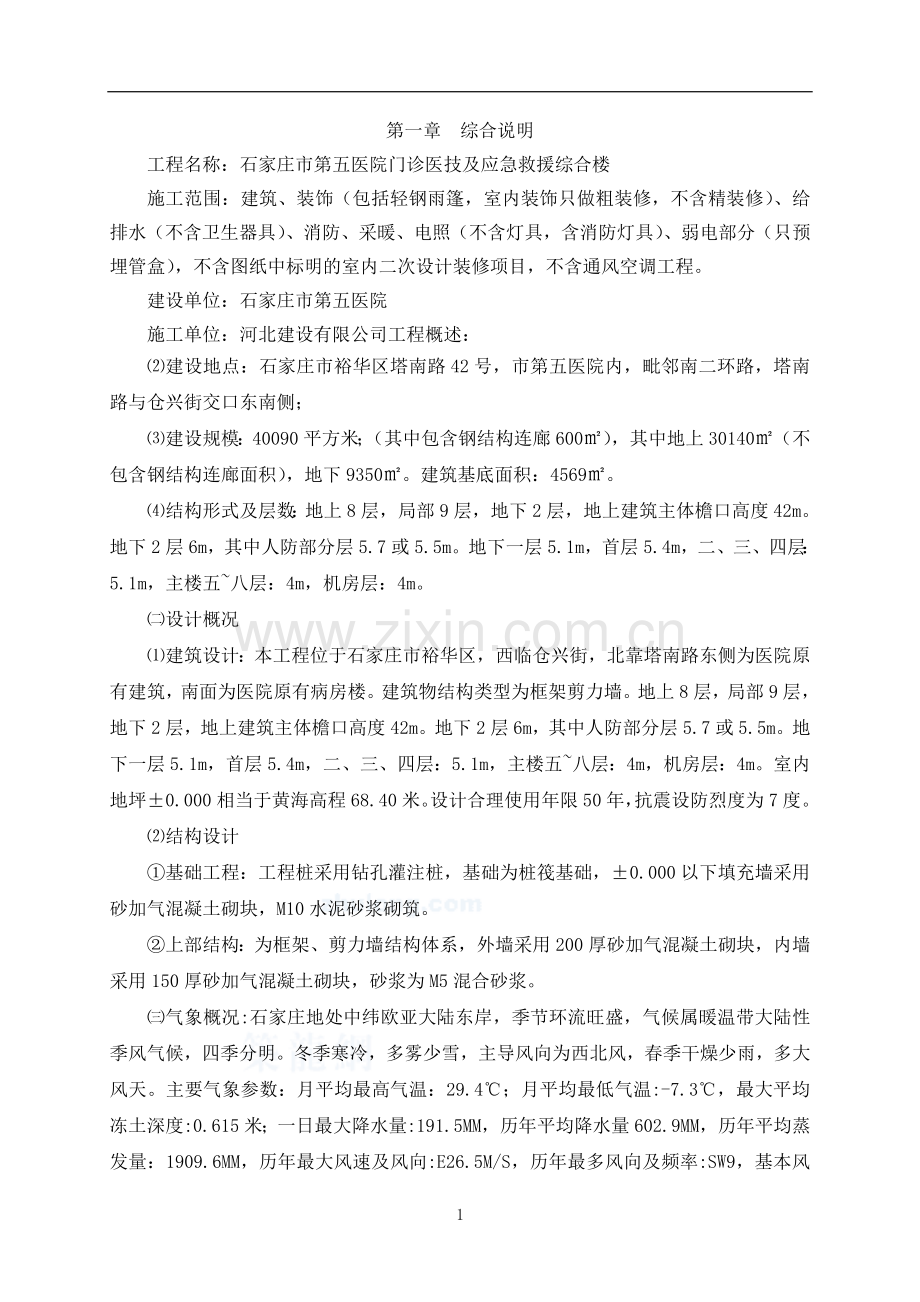

第一章 综合说明
工程名称:石家庄市第五医院门诊医技及应急救援综合楼
施工范围:建筑、装饰(包括轻钢雨篷,室内装饰只做粗装修,不含精装修)、给排水(不含卫生器具)、消防、采暖、电照(不含灯具,含消防灯具)、弱电部分(只预埋管盒),不含图纸中标明的室内二次设计装修项目,不含通风空调工程。
建设单位:石家庄市第五医院
施工单位:河北建设有限公司工程概述:
⑵建设地点:石家庄市裕华区塔南路42号,市第五医院内,毗邻南二环路,塔南路与仓兴街交口东南侧;
⑶建设规模:40090平方米;(其中包含钢结构连廊600㎡),其中地上30140㎡(不包含钢结构连廊面积),地下9350㎡。建筑基底面积:4569㎡。
⑷结构形式及层数:地上8层,局部9层,地下2层,地上建筑主体檐口高度42m。地下2层6m,其中人防部分层5.7或5.5m。地下一层5.1m,首层5.4m,二、三、四层:5.1m,主楼五~八层:4m,机房层:4m。
㈡设计概况
⑴建筑设计:本工程位于石家庄市裕华区,西临仓兴街,北靠塔南路东侧为医院原有建筑,南面为医院原有病房楼。建筑物结构类型为框架剪力墙。地上8层,局部9层,地下2层,地上建筑主体檐口高度42m。地下2层6m,其中人防部分层5.7或5.5m。地下一层5.1m,首层5.4m,二、三、四层:5.1m,主楼五~八层:4m,机房层:4m。室内地坪±0.000相当于黄海高程68.40米。设计合理使用年限50年,抗震设防烈度为7度。
⑵结构设计
①基础工程:工程桩采用钻孔灌注桩,基础为桩筏基础,±0.000以下填充墙采用砂加气混凝土砌块,M10水泥砂浆砌筑。
②上部结构:为框架、剪力墙结构体系,外墙采用200厚砂加气混凝土砌块,内墙采用150厚砂加气混凝土砌块,砂浆为M5混合砂浆。
㈢气象概况:石家庄地处中纬欧亚大陆东岸,季节环流旺盛,气候属暖温带大陆性季风气候,四季分明。冬季寒冷,多雾少雪,主导风向为西北风,春季干燥少雨,多大风天。主要气象参数:月平均最高气温:29.4℃;月平均最低气温:-7.3℃,最大平均冻土深度:0.615米;一日最大降水量:191.5MM,历年平均降水量602.9MM,历年平均蒸发量:1909.6MM,历年最大风速及风向:E26.5M/S,历年最多风向及频率:SW9,基本风压0.5KN/M2。基本雪压0.4KN/M2。
㈣施工条件:该工程由财政拨款、自筹资金及银行贷款建设,由天津市建筑设计院设计,由我公司施工。主要施工机械和材料大部分为国产,施工现场基本平坦,施工场地足够大,三通一平已完成,交通运输方便。

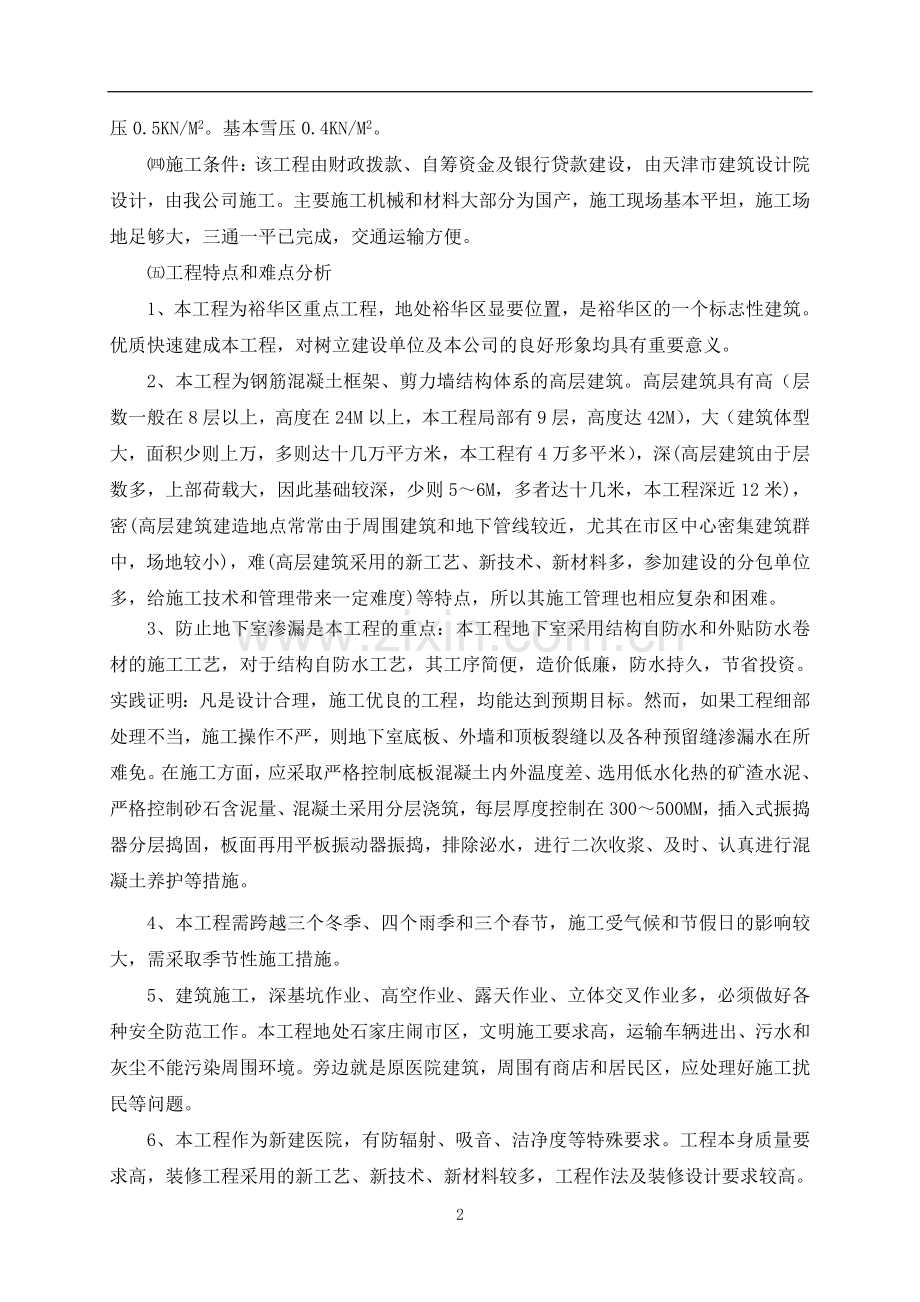

㈤工程特点和难点分析
1、本工程为裕华区重点工程,地处裕华区显要位置,是裕华区的一个标志性建筑。优质快速建成本工程,对树立建设单位及本公司的良好形象均具有重要意义。
2、本工程为钢筋混凝土框架、剪力墙结构体系的高层建筑。高层建筑具有高(层数一般在8层以上,高度在24M以上,本工程局部有9层,高度达42M),大(建筑体型大,面积少则上万,多则达十几万平方米,本工程有4万多平米),深(高层建筑由于层数多,上部荷载大,因此基础较深,少则5~6M,多者达十几米,本工程深近12米),密(高层建筑建造地点常常由于周围建筑和地下管线较近,尤其在市区中心密集建筑群中,场地较小),难(高层建筑采用的新工艺、新技术、新材料多,参加建设的分包单位多,给施工技术和管理带来一定难度)等特点,所以其施工管理也相应复杂和困难。
3、防止地下室渗漏是本工程的重点:本工程地下室采用结构自防水和外贴防水卷材的施工工艺,对于结构自防水工艺,其工序简便,造价低廉,防水持久,节省投资。实践证明:凡是设计合理,施工优良的工程,均能达到预期目标。然而,如果工程细部处理不当,施工操作不严,则地下室底板、外墙和顶板裂缝以及各种预留缝渗漏水在所难免。在施工方面,应采取严格控制底板混凝土内外温度差、选用低水化热的矿渣水泥、严格控制砂石含泥量、混凝土采用分层浇筑,每层厚度控制在300~500MM,插入式振捣器分层捣固,板面再用平板振动器振捣,排除泌水,进行二次收浆、及时、认真进行混凝土养护等措施。
4、本工程需跨越三个冬季、四个雨季和三个春节,施工受气候和节假日的影响较大,需采取季节性施工措施。
5、建筑施工,深基坑作业、高空作业、露天作业、立体交叉作业多,必须做好各种安全防范工作。本工程地处石家庄闹市区,文明施工要求高,运输车辆进出、污水和灰尘不能污染周围环境。旁边就是原医院建筑,周围有商店和居民区,应处理好施工扰民等问题。
6、本工程作为新建医院,有防辐射、吸音、洁净度等特殊要求。工程本身质量要求高,装修工程采用的新工艺、新技术、新材料较多,工程作法及装修设计要求较高。但大部分装修材料档次中档,因此材料本身的质量,尤其在规格、尺寸、颜色的一致性上,比较难于控制。必须克服材料本身带来的施工难度,达到“粗粮细做”,保证观感和实测均达到预控目标。
第二章 编制依据
一、天津市建筑设计研究院提供的工程图纸
二、现行国家施工验收及质量评定规范
1、《混凝土结构工程施工质量验收规范》 GB50204-2002
2、《建筑装饰装修工程质量验收规范》 GB50210-2001
3、《砌体工程施工质量验收规范》 GB50203-2002
4、《地下室防水工程质量验收规范》 GB50208-2002
5、《建筑地面工程施工质量验收规范》 GB50209-2002
6、《建筑工程冬期施工规程》 JGJ104-97
7、《建筑给排水及采暖工程施工质量验收规范》 GB50242-2002
8、《建筑电气工程施工质量验收规范》 GB50303-2002
9、《建筑工程质量验收统一标准》 GB50300-2001
10、《建筑地基基础工程施工质量验收规范》 GB50202-2002
11、《建筑安装分项工程施工工艺规程》 DBJ01-26-96
12、《钢筋焊接及验收规程》 JGJ18-96
13、《钢筋机械连接通用技术规程》 JGJ107-96
14、《屋面工程质量验收规范》 GB50207-2002
三、国家及石家庄市建委有关主管部门关于施工管理的规范、制度、文件
1、《建设工程监理规范》 GB50319-2000
2、《工程测量规范》 GB50206-93
3、《建筑机械安全技术规程》 JGJ33-86
4、《建筑施工高处作业安全技术规范》 JGJ80-91
5、《施工现场临时用电安全技术规范》 JGJ46-88
6、大连市施工现场管理有关文件和标准
7、设计图纸中指定使用的标准图集11G101系列图集
8、框架结构填充墙小型空心砌块墙体建筑构造 02J102-2
9、住宅建筑构造 03J930-1
10、地面楼面构造 冀2004J301
11、楼地面建筑构造 01J304 01(03)J304
12、室外工程 02J003
13、平屋面建筑构造(一) 99(03)J201-1
四、公司《项目技术管理手册》、《项目安全管理手册》等有关管理手册
为建立项目正常的施工程序,有计划地开展各项施工,做好各项施工准备工作,保证劳动力和各项资源的供应和使用,协调各种资源之间、平衡空间布置及时间安排之间的关系,保证工程质量、加快施工速度、降低工程成本。
第三章 工程主要特点及其针对措施
一、工程质量要求的特点:
本公司决定采取从组织上重视、配置人员上完善、装备上优先、财力上保证、管理上先进的策略措施,成立工程项目经理部和质量领导小组。配置一支能打硬仗善打恶仗,从事过特、大、难工程的施工队伍。完善各项规章制度,强化跟踪管理,狠抓落实、抓成效。对该项目做好财力、物力、人力的调配,保证后勤供给,为该项目的顺利实施做好后勤保障工作。
二、工期要求紧的特点:
1、由于该工程占地面积大,故采用小节拍流水施工。
2、合理搭配各区段内的施工工序,统筹班组作业。
3、加大先进设备的投入,提高劳动生产效率。加大周转材料的投放,尤其模板、支撑等材料,根据楼层模板情况在必要时配置三套。
4、发挥善打恶仗、能打硬仗的特点,增加施工人员的配备,发扬连续作战的精神。
三、工程场地宽阔的特点:
现场四周设置围档,留三个材料及构配件运输出入口,采用封闭式管理。考虑到场区施工材料运输,现场布置环形施工道路。根据文明施工现场要求,对办公区、生活区、主入口通道、模板及钢筋作业场地及施工道路采用混凝土硬覆盖。同时现场设置多处模板、材料堆放场地。
根据现场特点及工期要求:钢筋、模板现场加工制作。同时施工现场设三处砂浆及小型混凝土构件搅拌站。
以上设施具体位置详见施工现场平面布置图。
四、地下室底板大体积砼易产生温差、收缩裂缝的特点:
大面积砼作业时,砼主要从原材料控制、配合比的确定、砼浇筑方法、测温措施以及控温、保温养护措施等方面着手,制定切实可行的施工方案,并落实到施工班组,到每位职工。
五、多工种、多单位同时交叉作业的特点
因该项目工期紧任务重,面对这一特点,我们应负担起项目总承包管理职责,统一协调管理并配合业主对施工进度、技术管理、安全文明管理作统一部署,每周四下午5:00召开一次现场协调例会,并形成文件,同时制定切实可行的施工计划。
第四章 工程项目管理的主要目标
一、质量目标
工程质量达到验收合格标准,力争省优质工程。
二、工期目标
本工程自合同签订日起,工期750日历天,具体详见施工总控制进度计划表。
三、安全目标
杜绝重大伤亡事故、火灾事故和人员中毒事件的发生,轻伤频率控制在千分之六以内。
四、环境保护和文明施工目标
我们将根据河北省石家庄市有关规定进行现场形象设计,使本工程成为在环境保护、文明施工和CI形象方面的样板和代表性工地。创石家庄市文明施工现场。
第五章 施工总体设想、部署及施工段划分
一、施工前的准备工作
1、建设单位负责解决事项
(1)提供建设单位用地红线桩、水准点、地形图以及地质报告等资料。
(2)帮助协调与桩基工程专业施工单位的交接事宜。
(3)及时组织监理、监督、设计、土建、安装等有关单位进行图纸的交底和会审工作。
(4)根据现场踏勘,因无工程地质勘察报告,对工程的地质情况不太了解,对主楼基坑内的降水待中标后再制定详细的降水方案。
2、施工前技术准备工作
(1)组织施工人员认真学习审阅图纸,熟悉图纸要求并参加图纸会审。
(2)组织公司技术负责人、总工室、项目经理、项目工程师、施工员、质检员参加单位工程技术交底工作,再由技术负责人对各工种负责人,下料员逐个分部分项进行技术交底工作。
(3)根据施工图,编制施工图预算,制定工料分析,落实有关材料,成品以及半成品进场计划。
(4)做好相关材料的检测、复试、试配工作。
二、施工部署及施工段划分
施工段划分:主楼工程按四个流水段划分(地下室部位为二个,裙房部位为二个),1#楼为一个流水段,2#楼分为二个流水段(地下室部位为一个,其它部位为一个)。施工中各个流水段交叉衔接作业,确保工程进度。
总体施工步骤为:管桩基础及地下室工程→主体钢筋砼结构→砌体填充→装饰装修工程→室外工程。
1、基础及地下室部分施工流程:
规划交点→定位放线(复核)→机械挖基坑(放坡)→定位放线→管桩打桩施工→接截桩头→C15砼垫层→筏板基础挡土墙施工→找平层→底板防水层→保护层→验收→地下室底板底层钢筋施工→隐蔽验收→钢筋马凳施工→地下室底板中钢筋绑扎(后浇带)→验收→地下室底板上层钢筋施工→管道预埋安装→隐蔽验收轴线定位、柱墙插筋施工→隐蔽验收→地下室及基础底板侧模、钢板止水带安装等施工→技术复核、安装工程预埋预留→砼输送泵管铺设→砼搅拌、泵送、浇筑→养护、测温→墙钢筋绑扎、安装止水螺杆→验收→安装模板→墙壁砼浇筑→拆模养护→支梁板模板→梁板钢筋绑扎→验收→砼浇筑→地下室外墙卷材防水层→外墙防水保护层→回填撼砂。
2、主体结构施工顺序:
弹柱墙轴线,按层测水平标高线→安装柱墙模板根部固定定位钢筋→绑扎柱、墙钢筋、安装工程预埋→验收墙柱钢筋→封柱墙模板→浇柱、墙砼→搭设排架→支楼层底模板→验收标高及稳定性→扎楼板钢筋→技术复核→预埋件及安装工程预埋、预留→验收楼板钢筋、预埋件、预留孔→铺设砼输送泵管→浇筑梁板砼→养护。
结构施工阶段紧扣钢筋、模板、混凝土三者的交叉衔接作业,确保工程进度。
3、装修阶段程序:
1)地下室结构施工完毕,及时组织质量监督单位进行结构验收,以便迅速进行外墙防水、土方回填等施工,并可进行地下室内的砌筑、抹灰、安装等工作,达到不占施工总工期的目的。
2)室内填充墙及轻质隔墙,随主体结构施工穿插跟上,严格执行样板墙的施工管理制度。
3)主体结构封顶后,应及时进行屋面水箱结构及屋面防水施工,以便室内作业不受下雨影响。
4)全面装饰阶段:外装饰自上而下进行,室内抹灰采取集中力量、工序紧凑、楼层分序的方法,在样板间(楼层)施工符合要求的基础上,以楼层为分界线,进行全部工序的合理搭接施工,地面工程由上而下逐层进行。
4、安装工程施工流程
安装工程分三个阶段施工,作为配套工序,施工时原则上不占总工期。
1)土建结构施工阶段,安装工程穿插进行预埋、预留。
2)随土建结构施工阶段,合理组织安装工程的作业。
3)安装结束后,进入调试及验收阶段。
5、工程竣工验收程序:
工程竣工验收阶段,先进行自检,符合要求后通知建设单位、监理部门、质量监督部门进场验收,其程序为:内部初验→外部初验→竣工交付验收。
1)内部初验(自检):由项目部组织,公司各有关职能部门参加的施工单位自行进行的内部初验,符合要求后书面报告有关单位初验。
2)外部初验:由公司组织,监理单位、建设单位参加进行初步验收。符合要求后书面报告进行竣工验收。
3)竣工验收:政府质监部门进行正式验收,初定工程质量等级,验收合格达标后交付使用。
三、施工进度及工期安排
根据目标计划以及上述施工程序,本工程工期作如下安排:
1、工程总工期为:开工时间拟定为合同签订起,竣工时间为750日历天。
2、主体结构及装修施工进度计划:详见施工总进度计划表:
各专业安装工程,必须与土建工程施工同步进行、配合施工。并从管线盒洞及预埋工作开始,按工程总进度要求进行管线铺设安装,直至测试结束,以确保工程均衡,协调施工和全面按期完工。
四、组织计划
1、管理组织计划
对该工程实施项目法管理,成立工程项目经理部,选派具有相应管理经验、具备相应资质的同志担任该工程项目经理,实施项目法管理,项目经理对该工程全面负责,单独核算,自负盈亏,并与公司签订项目承包责任状,完善项目部管理机构,建立以项目经理为核心的整套管理体系,配置三个管理小组分别由三个项目副经理分管:生产组、技术组、后勤组,生产组主要负责生产计划、安全管理;技术组主要负责技术管理、质量管理、工程核算;后勤组主要负责材料供应以及财务结算等。其具体管理网络如下:
2、工程质量管理体系网络图
组 长
质量负责人
土建质检员
安装质检员
瓦 工 班
砼 班
钢 筋 班
电 工 班
水 暖 班
抹 灰 班
木 工 班
3、施工安全管理体系网络图
项 目 经 理
遵守安全生产纪律
听从管理人员指挥
加强自我保护意识
安全员
姚海然
安全检查监督整改职工违章教育处理安全资料台账结果
安全检查监督整改职工违章教育处理安全资料台账结果
施工员
李硕
技术负责人
路晓朋
制定有关安全规章制度
监督指导安全措施贯彻
落实安全奖罚工作
制定有关安全规章制度
监督指导安全措施贯彻
落实安全奖罚工作
朱丽敏
4、项目部管理体系网络图
项目经理
保 管 员
材 料 员
测 量 员
质 检 员
安 全 员
资 料 员
路晓朋
总工程师
朱丽敏
五、材料管理
1、施工材料采购由项目部后勤组负责采购,由技术组制定材料采购计划,明确材料质量要求。
2、进场材料质量由材料质检员负责把关,收料单由材料员签收之外,同时还需工地质检员质量签收。各批进场材料质检员均须按规定做好复试、检测工作,未经质检员确认合格的材料一律不得进场。
3、严格遵循材料的收发制度,施工现场的任何材料的调出,均须由项目经理部签发放行。
4、加强模板、钢管材料的周转,尽量减少周转材料的积压。
第六章 施工平面布置、临时设施布置
一、施工现场平面布置(详见施工现场平面布置图)
1、施工道路:
由于该工程占地面积大,施工现场设置了三个主通道入口,施工中材料不得占道堆放,必须确保其24小时畅通无阻,本工程施工道路兼作消防通道。
2、现场排水系统:
1)场地排水:施工场地的积水均采取明沟方法排泄,施工场地按一定的自然坡度排向排水沟,然后流入集水井,最后经沉淀过滤后排入西侧及东南侧的市政下水管网,排水沟构造截面300×300~500,沟底碎石夯填1:3水泥砂浆粉底,沟壁砖砌水泥砂浆抹光,沟盖采用镂空钢筋搁栅。
(a)成立排水系统的日常维护小组,确保排水畅通、场内无积水。
(b)派专人检查和清除排水沟以及沉淀池中积存物,确保排水沟畅通。
(c)做好沟壁的防护工作,如有损坏及时修补。
(d)排水支沟经集水井后流入主沟内,防止积淤主沟。
(e)雨季、汛期应重点检查。成立防汛工作小组,做到人员及时到位,职责分明,措施得力。
(f)雨季、汛期增加潜水泵、水带排水,提高流量、流速,确保排水畅通、迅速。
(g)配备足够的防雨、防汛物资(如草包、彩条布等)。
2)楼层结构的排水
为避免楼层雨水及养护用水,模板湿润洒水到处滴漏,影响文明施工,建筑物结构外围平砌一皮砖作阻水圈,阻挡水外溢,预留洞口侧边也相应平砌一皮砖作为阻水圈,以防止从洞口流下,同时也有利于砼的养护,若楼面集水过多,需要外泄时采取在预留洞口安装PVC排水管,集中排入现场排水系统。
3)地下室基坑排水
地下室结构施工时主要确保地面水不得流入基坑内,地下室施工完毕后为确保地面水不通过预留洞口、楼梯口流入地下室内,在其四周平砌一皮砖作为阻水圈。
3、施工场地构造:
为体现文明施工要求,避免场地泥土污染,保持场地干净整齐,所有现场临时生产设施、办公设施、生活区以及材料堆放区域均采用C25商品砼硬覆盖150厚。其构造为:场地原土夯实→60厚道渣或砾砂垫层→150厚C25商品砼→20厚1:2砂浆面层。
4、生产设施:
本工程须搭设的主要生产设施有钢筋加工间、木工加工间、工具房、机修间、零星材料仓库、危险品库房、配电房、试块标养室等。
1)现场内要考虑到安装用房、配套工程用房以及甲供设备、半成品的保管仓库。
2)所有加工间设施采用钢管架体、架体顶面设两层木质脚手板,四周设彩钢板,水泥砂浆地面。
3)生活用房,因考虑常年风大均采用一层轻钢结构、100厚保温彩钢板围护结构。
5、施工用水
1)由建设单位提供的水源处在现场设置一个专用阀门井。
2)从阀门井引出用水主管沿场地中间敷设。
3)引出用水支管至各用水处,并设专用水龙头。
4)楼层供水(主要是养护用水)采用竖向管道供水,并配置高压泵,楼面水平方向采用塑料软管供水。
5)现场主管管材采用φ100镀锌钢管。
6、施工用电
1)由建设单位所供电源处引出干线至场地专用一级配电柜。
2)从一级配电柜引出用电主干线,采取三相五线制,沿场地环形道路地埋设置。
3)配电箱及次干线:
(a)现场各固定用电机械处设置专用配电柜箱,实行专柜专用、专箱专用。
(b)建筑物高空输电,利用电梯井道架设垂直输电管道,并在每楼层处设一台流动式配电箱,供流动机械、小型机械使用。
4)施工照明
(a)场地四角各设一只镝灯照明,由钢管架空。
(b)建筑物作业高度照明采取在脚手架上设置两只镝灯以及塔吊上各设置一只镝灯进行照明。
(c)其他流动作业区域采用流动式碘钨灯辅助照明。
5)按现场用电安全规章要求采取不同的电压。
7、卫生、消防、防火、防爆等设施布置:
1)制定卫生制度,成立卫生工作小组,划分现场卫生清洁包干区,明确到人,为创建卫生城市做贡献。
(a)现场施工区、办公区以及各楼层设置一定数量的垃圾桶,明确废物不乱堆乱放。
(b)施工区设置二套厕所设施,工人生活区及办公区各一套。
(c)现场出入口设置洗车池、配备车辆冲洗设备,并在出入口设300宽洗车槽,上设φ25钢筋篦子,保持场地内外整洁。
(d)现场内设一个吸烟室,既确保烟头不随意抛弃,又便于防火管理。
2)制定消防、防火制度,成立消防、防火领导小组和义务消防队,划分现场防火包干区,并落实到人。
(a)现场施工道路兼作消防道路,各临时设施、机械、材料堆放不占用施工道路。
(b)建筑物附近设置两只消防栓箱,作用半径50m,其供水由施工用水线路,由于压力不够,采用在进场用水回路处增设消防用临时加压回路,由于加压要求,管材采用镀锌管材。
(c)钢筋加工间、模板加工间、仓库、办公用房、安装用房以及每一楼层、脚手架上均按规定设置灭火器。
(d)现场氧气瓶、乙炔瓶实行分开设库房堆放。
8、门卫、施工围档设施:
1)现场出入口各设置一个门卫室,派专人对进出人员及车辆进行规范管理,避免影响城市干道的正常交通。
2)围档依据平面布置图,采用方管架体,表面设彩钢板以满足文明施工的要求。
第七章 机械设备、办公设备及检测设备投入计划
一、机械设备计划
1、土方开挖施工机械:四台反铲挖掘机、二台推土机、一台铲车、三十台10T自卸汽车
2、钢筋加工:配置14kw交流焊机二台,25kw直流焊机四台,钢筋加工机械三套,氧、乙炔设备三套。
3、模板加工:配置模板木工机械三套。
4、垂直运输:本工程共配置一台SCD200/200人货两用施工电梯,以满足施工人员的上下以及辅助材料、砌筑、装饰阶段的垂直运输。另配四台塔吊(QTZ63),主要用于模板、钢筋吊装。搭设上人通道采用钢管搭设承重架空架体,通道双层顶、底均满铺木跳板,两侧设护栏并张设密度网,地下工程施工时搭设四座,规格尺寸为15m*1.5m*12m(长*宽*高),地上裙房工程施工时搭设四座,规格尺寸为15m*1.5m*13m(长*宽*高),主楼施工时搭设两座,规格尺寸为15m*1.5m*24m(长*宽*高),塔楼施工时搭设三座,规格尺寸为15m*1.5m*5m(长*宽*高),地下工程施工时于塔吊盲区搭设卸料平台两座,采用钢管搭设承重架空架体,满铺木跳板,规格尺寸为17m*6m*2m(长*宽*高);现场搭设地泵管垂直固定井架四座(承重架体),规格2m*2m*12m(长*宽*高)。
5、砼机械:现场使用商品砼,另投入泵送机械二套,实行机械化作业,大大提高砼浇筑速度,减轻劳动强度,而且砼质量能得到可靠的保证。
HBT60型砼输送泵:理论泵送量:60m3/h。
6、运输机械:结构施工阶段配备5T汽车,装运模板、钢筋等材料,配置自卸翻斗汽车装运备用砂石,配小翻斗运送砂浆等。
7、其他机械及办公、检测设备
配置3台砂浆搅拌机供砌筑及装饰使用。测量仪器配置三套,经纬仪三台、水准仪四台、全站仪二台,潜水泵八台,高压水泵两台。电脑、复印机、打印机2组,办公桌椅十六套。
8、施工现场用电量计算
本工程主体施工阶段,投放机械最多,故主要对主体施工阶段投放的机械用电进行计算。
二、拟投入的主要施工机械设备、办公和检测设备表
序
号
机 械 或
设备名称
型号
规格
数量
国别
产地
制造
年份
额定功
率(KW)
生 产
能 力
用于施
工部位
备注
1
塔 吊
QTZ63
4台
国产
2008
75
主体、墙体、
屋面
2
人货两用梯
SCD200
1座
国产
2009
34
主体、墙体、
装饰、门窗
3
砂浆搅拌机
HJ-200
3台
国产
2009
3.5
0.3m3/罐
墙体、装饰
4
砼搅拌机
JS-500
3台
国产
2006
3.5
0.5m3/罐
主体、墙体、
装饰
5
钢筋切断机
GJ5-40
6台
国产
2005
7
主体
6
钢筋弯曲机
GW-40
3台
国产
2005
2.8
主体
7
钢筋调直机
3台
国产
2004
5
主体
8
直螺纹机
H6Y112-4
6台
国产
2005
7
主体
9
电 焊 机
BX9-500
6台
国产
2009
23.4KVA
主体
10
电渣压力焊
9套
国产
2002
9
主体
11
插入式振动棒
f50、f30
50根
国产
2009
2.5
主体
12
平板式振动器
4台
国产
2008
4
主体
13
蛙式打夯机
5台
国产
2007
3
主体
14
圆盘锯
3台
国产
2008
3.5
主体
15
电 刨
3台
国产
2006
3.5
主体
16
水电加工机械
5套
国产
2007
5
主体、安装
17
水 泵
扬程50米
8台
国产
2006
4
基础
序号
办公和检测
设备名称
型号
规格
数量
国别
产地
制造
年份
主要性能
先进
程度
主要
用途
备注
1
混凝土试模
100×100×100
8组
中国
2009
制作砼试块
2
砂浆试模
70.7×70.7×70.7
6组
中国
2009
制作砂浆试块
3
抗渗试模
4组
中国
2009
制作砼抗渗试块
4
回弹仪
2个
中国
2009
高
回弹砼强度
5
水准仪
S2
3台
中国
2009
高
抄测水平标高
6
经纬仪
TDJ2E
3台
中国
2009
高
轴线定位
7
激光垂准仪
DEJ3
2台
中国
2009
高
轴线垂直投测
8
专用钢尺
50m
30把
中国
2009
中
尺寸测量
9
电脑、复印机、打印机
2组
中国
2009
工程资料
10
激光测距仪
PREXISO X2
3个
德国
2009
高
测量高度、长度
11
插座测试器
MS6860N
3个
中国
2009
高
检测连接
第八章 劳动力投入计划及保证措施
一、劳动力组织
1)用工原则:
A、所有操作人员施工前均须接受各分部分项工程技术交底,同时接受质量、安全、文明施工的教育。
B、所有劳动者应具备较高的技术素质,丰富的施工经验和熟练的操作本领。
C、关键工种(如木工、钢筋工、瓦工、砼工、架子工、机务工、电焊工、安装工等)均须接受岗位培训,特殊工种(如塔吊工、电焊工等)须持证上岗。
D、根据进度计划、预算用工及施工任务单,配备足够的劳动力。
E、用工实行计件工资、按劳分配,多劳多得为原则。
2)劳动力配置
施工准备阶段:配置人员进行临时设施、场地道路、现场排水等施工。
劳 动 力 计 划 表
工种
按工程施工阶段投入劳动力情况(单位:人)
持证
上岗率
准备
工作
基础
工程
主体
工程
砌筑
工程
屋面
工程
装饰
工程
门窗
工程
安装
工程
木 工
20
220
280
15
15
20
100%
砼 工
8
60
60
15
15
100%
钢筋工
4
150
190
12
100%
瓦 工
20
30
6
150
12
8
100%
架子工
5
20
30
15
20
15
15
100%
电 工
4
12
12
12
12
36
100%
水暖工
2
6
6
6
45
100%
电焊工
2
6
15
12
6
100%
修理工
1
2
2
2
2
2
2
2
100%
抹灰工
10
20
120
100%
防水工
3
24
24
100%
塔吊
司机
8
8
8
8
100%
电梯
司机
2
2
2
2
2
2
100%
信号工
8
8
8
8
100%
力 工
15
60
60
60
18
60
24
18
二、劳动力保证措施
为加快施工进度,确保施工总工期,充分体现我公司劳动力资源丰富、技术素质高的优势。我公司拟调集具有多年大型工程施工经验、信誉良好的施工队伍来承担本项工程的施工。根据工作量及工序先后之要求,将合理投入不同工种的劳动力,以满足施工进度的需要。
1、依据工程进度计划、预算用工及施工任务单,配足所需劳动力。在项目经理部的统一管理下,按照开工日期和工程进度要求的不同施工阶段劳动力配置组织劳动力进场。重点控制主体工程、装修工程的劳动力配备。主体结构施工着重安排模板工、钢筋工和混凝土工的劳动力,满足24小时作业的要求,装饰工程首先要调配粉刷工,突出楼地面工和其它专业班组的组织,及时调整劳动力数量,确保施工进度。
2、所有施工班组均由经验丰富,技术过硬的正式工带班,施工人员均为技术熟练的合同工,班组施工必须在项目部的安排下按施工进度计划进行。各施工班组配备一定数量的专职协调质量、安全和文明施工的管理人员。
3、加强工人生产和安全意识教育,通过宣传,贯彻本工程的重要性,提出保质量、抢时间,出效益的生产目标,组织工人队组之间进行劳动竞赛。施工人员均按项目部的安排,建立健全各项管理制度,规范职工行为。项目部对全员职工进行安全,防火和文明施工等方面的三级安全技术教育教育,并安排好生活。对施工班组、工人进行施工组织设计进度计划、质量、安全等方面的技术交底。经项目经理部培训后的人员才充许上岗,其中电工、电焊工、架子工等特殊工种均持证上岗。
4、对已进场的队伍实施动态管理,不允许其擅自扩充和随意抽调,以确保施工队伍的素质和人员相对稳定。现场工人安排作业要连续,工序搭接要合理。
5、根据施工部署,配备作业班组,交叉施工,流水作业。
第九章 主要项目的施工方法及工艺分析
第一节、施工测量
1、轴线控制
A、测量控制网的建立:
1)本工程主楼地上主层八层,地下二层,一至三层带裙楼,四至八层为“U”字形塔楼。 ,测量控制网采取井字测量控制网。
2)采取在建筑物内根据测量控制网在地下室顶部结构或-0.5m~0.5m间标高处,由、八块(主楼)200×200预埋铁板设置轴线控制点便于轴线高层传递。
B、施工层轴线控制点的垂直投测:
a、投测方法:
(1)各施工层楼板对应于轴线控制点预留250×250垂线投递孔,并在留孔处筑阻水圈、盖板保护。
(2)用规定的线锤及铅垂仪进行精确对中向上传递。
b、施工层轴线控制点的校核。
根据施工层轴线控制点的几何关系进行闭合校核。
施工层楼面定位放线,根据投测的轴线控制点,用两台J2经纬仪进行轴线投放。
第二节、土方工程
一、施工准备
主要机具:
挖掘机、自卸汽车、铁锹(尖、平头两种)、手推车、小白线或20 号铁丝和钢卷尺以及坡度尺等。
作业条件:
土方开挖前,应将施工区域内的地下、地上障碍物清除和处理完毕。
建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。
夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下0.5m,然后才能开挖。
施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。
选择土方挖土机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,充分发挥施工机械的效率来确定,编好施工方案。
施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。
在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。
熟悉图纸,做好技术交底。
二、操作工艺
1、设计概况
依据建设单位提供的设计基础图和地下室建筑平面设计图,基础形式为预应力混凝土管桩,桩上为深基坑构造底板与独立承台相结合基础。根据图纸中各承台和电梯坑部位底标尺寸、构造做法、打桩机工作原理并结合地质情况,以安全、经济的施工方法及顺序确定挖土深度。
2、地质概况
详见工程地质勘察报告。
一旦开挖的土方在地下水位以下,积水坑内放置污水泵昼夜不停设专人看护,对积水坑的地下水进行外排,确保在地下室工程基础回填土施工完毕之前,无安全及质量事故发生。外排的地下水由污水泵抽到地面污水井,再经现场临时排水管线有组织外排到市政管网。
若土方开挖后出现地下水量过于丰富的情况,采取在基坑内增设积水井,基坑外增设污水井的应急措施,以辅助排水工程施工。
三、施工方案
根据现场条件,本项目2#楼工程地下室基坑挖土采用周边放坡,机械大开挖,自上而下分两层开挖。施工时为缩短工期,加快总体施工进度,地下室基坑土方由北向南退行分层开挖,为打桩机进入基坑内创造施工条件。
边坡防护措施:坡面采用草袋内装砂石对基坑四周边坡进行护坡,表面采用防雨水、防晒覆盖物作保护,同时坑底四周砌筑挡土墙。
施工时局
