1、山体护坡脚手架施工方案一、工程概况 此山体护坡设计支护范围共9个剖面区段(具体详见附图:山体护坡支护范围示意图)。分2-24-4、9-913-13剖面。其中,在2-2剖面区段采用浆砌毛石挡土墙,挡土墙高0.4m3.8m,长度41.461m;在3-34-4、9-913-13剖面区段采用喷锚支护加格子梁种草,喷锚高度为3.8m29.0m。其中3-3剖面高度3.8m12.7m,长度39.849m; 4-4剖面高度10.4m14.8m,长度49.952m; 9-9剖面高度11.8m21.4m,长度47.234m ;10-10剖面高度29.0m,长度64.332m ;11-11剖面高度26.0m17.0

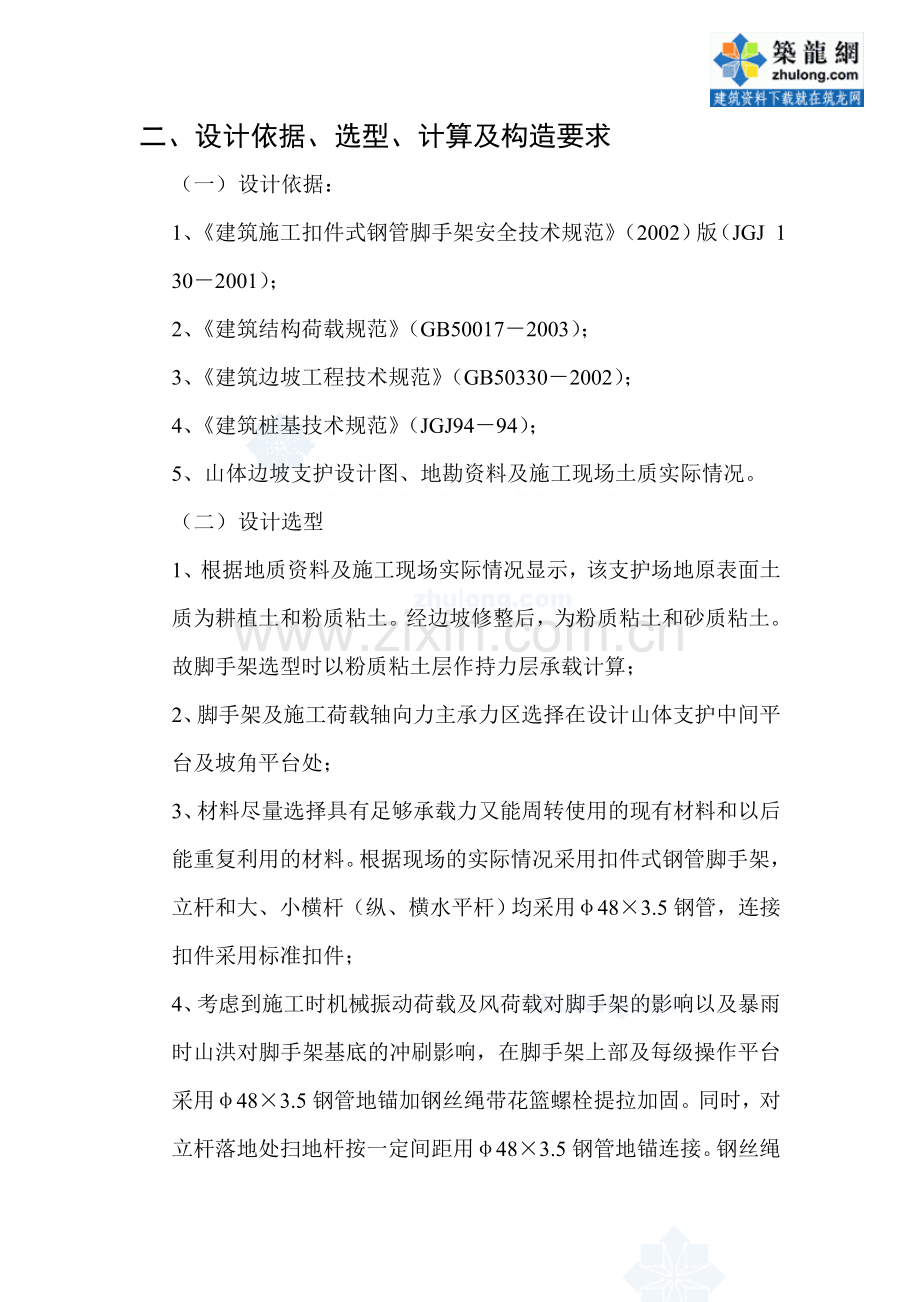

2、m,长度88.015m; 12-12剖面高度20.5m13.5m,长度60.438m; 13-13剖面高度16.0m15.6m,长度22.004m。支护总长度为413.285m。 在支护范围中,1010剖面区段高度和坡角最大,故此区段脚手架搭设是重点,也是施工脚手架设计的主要依据。在本方案中对此段进行专项验算。其余区段均参照此段进行验算。二、 设计依据、选型、计算及构造要求(一) 设计依据:1、建筑施工扣件式钢管脚手架安全技术规范(2002)版(JGJ 1302001);2、建筑结构荷载规范(GB500172003);3、建筑边坡工程技术规范(GB503302002);4、建筑桩基技术规范(J

3、GJ9494);5、山体边坡支护设计图、地勘资料及施工现场土质实际情况。(二) 设计选型1、根据地质资料及施工现场实际情况显示,该支护场地原表面土质为耕植土和粉质粘土。经边坡修整后,为粉质粘土和砂质粘土。故脚手架选型时以粉质粘土层作持力层承载计算;2、脚手架及施工荷载轴向力主承力区选择在设计山体支护中间平台及坡角平台处;3、材料尽量选择具有足够承载力又能周转使用的现有材料和以后能重复利用的材料。根据现场的实际情况采用扣件式钢管脚手架,立杆和大、小横杆(纵、横水平杆)均采用483.5钢管,连接扣件采用标准扣件;4、考虑到施工时机械振动荷载及风荷载对脚手架的影响以及暴雨时山洪对脚手架基底的冲刷影响

4、,在脚手架上部及每级操作平台采用483.5钢管地锚加钢丝绳带花篮螺栓提拉加固。同时,对立杆落地处扫地杆按一定间距用483.5钢管地锚连接。钢丝绳采用与建筑外脚手架提拉卸荷相同型号的61914.0光面钢丝绳,以便以后搭设外脚手架能重复使用。5、采用错落坡型脚手架,脚手架随坡度而设,主受力立杆间距不变,其余辅助受力立杆随坡度而调整搭设间距(具体详见脚手架搭设示意图)。(三)架体设计计算 落地脚手架设计计算: 1、纵向、横向水平杆计算(1)、 抗弯强度计算 其中 : MGk 脚手板自重标准值产生的弯矩 MQk 施工荷载标准值产生的弯矩纵向水平杆跨度 la = 1.8m 横向水平杆跨度 lb = 0.

5、9m 钢管自重G = 38.46 N/m、横向水平杆(小横杆): 恒载 : 钢管自重(按1根/计): 38.46 N/ 竹脚手板(按规范取): 0.35KN/ 脚手板分布重: 0.350.9103/2=157.5N/合计每恒荷载 195.96N/活载 : 施工荷载 钻孔机 (重100)1KN/作业人员1KN/材料1KN/其它 0.5KN/合计活载 35000.9/2=1575 N/ q1.2195.96+1.41575=2440 N/M=qla2=24400.92=247.05N故有: =M/W=247.05/5.08=48.63N/mm2f=205 N/mm2符合要求、纵向水平杆(大横杆):

6、 恒载: 钢管自重 76.92 N/ 脚手板自重 0.350.9103/2=157.5N / 合计恒荷载 234.42 N/ 活载 施工荷载 35000.9/2=1575 N/ q=1.2234.42+1.41575=2486 N/M=KMqlb 2=0.12524861.82 =1006.83N =M/W=1006.83/5.08=198.2 N/mm2f=205 N/mm2符合要求(2)、挠度验算:、横向水平杆:=5ql4/(385EI)=524401059004/(3852.06105 12.19104)=5.22mm900/150=6mm,符合要求、纵向水平杆:按三跨连续梁计算,则=K

7、Wql4/(385EI)=5248610518004/(1002.0610512.19104)=9mm1800/150=12mm取10,符合要求2、扣件的抗滑承载力验算验算公式RRcR=qL/2=2.4861.8/2=2.23KN扣件的抗滑承载力设计值为Rc=8KN故满足RRc安全条件3、立杆计算(1)、施工均布活荷载按最大荷载取3.5kN/,脚手板按满铺3层计算。(2)、脚手架的结构尺寸:立杆纵距离La=1.8m,立杆横距Lb=0.9m,步距H=2.0m。查规范附表得每米立杆承受的结构自重标准值gk=0.1259N/m(3)、脚手板采用竹脚手板,其自重标准值为0.35kN/。(4)、栏杆、栏

8、脚板自重标准值按规范取0.14kN/m: (5)、安全网:采用每不小于2000目的密目安全网,沿架高全封闭,其自重标准值为0.005kN/。(6)、风荷载:kzsz。k风荷载标准值z高度z处的阵风系数s风荷载体型系数z风压高度变化系数。基本风压按建筑结构荷载规范(2006年版)表D.4中,取n=50(采用50年一遇)查得广州地区风压。=0.5kN/;按敞开脚手架查规范表4.2.4得s=1.3,挡风系数按规范附录表A-3查得为:0.080,则s=1.30.080=0.104z按建筑结构荷载规范表7.2.1地面为B类,高度为30 m 取1.42;z按规范取0.7.则k0.7zs。=0.71.420

9、.1040.50=0.0517 kN/m2。(7)设搭设最大高度为11m,则共搭设6个步距层,以最下步脚手架受到的荷载最大进行计算。计算如下:A、荷载确定a、脚手架自重标准值产生的轴向力: NG1k=0.125911=1.385KNb、构配件自重标准值产生的轴向力为:NG2k=(0.350.91.83+0.141.86+0.0051.811)/2=1.089kNc、施工荷载标准值产生的轴向力为NQk=3.50.91.8/2=2.835kNd、组合风荷载的轴向力设计值N=1.2(NG1k + NG2k)+0.851.4NQk=1.2(1.385+1.089)+0.851.42.835=6.342

10、kN B、风荷载弯矩计算由风荷载设计值产生的立杆段弯矩MM=0.851.4MWk=0.851.4Kla h2/10故M =0.851.40.05171.82.02/10=0.044KNmC、长细比计算 计算长度系数,按拉接件采用三步三跨布置,查表得:=1.8 立杆计算长度:l0kh=1.1551.81.8=3.7422m截面回转半径i查表得1.58长细比:=l0/i=3.7422100/1.58=237轴心受压构件稳定系数查表得0.130D、立杆稳定性计算以组合风荷载时立杆稳定性计算,最下步受到的荷载有: 代入公式 N/A +Mw/ W f6.342/0.1304.89+0.044103/5.

11、08=18.6N/m2f=205N/m2符合要求4、连接件计算:Nl=1.4KAw+No=1.40.044(1.82.022)+5=5.88kNRC=8kN其连接件抗滑承载力满足要求、立杆地基承载力计算:立杆基础在粉质粘土层上,下垫长度不少于二跨的10050的木枋。按地勘报告此段粉质粘土的承载力为180KP。立杆传至木枋的轴向压力为N=6.342kN,木枋面积 A1/20.11.8=0.09m2其压强为p=N/A=6.342/0.09=70.46KPg=180KP 承载力满足要求。(四)钢丝绳提拉设计计算、钢丝绳承受拉力荷载计算()钢丝绳吊点水平间距以2个立杆纵距为宜,该例L21.83.6m。

12、()为减少斜拉引起立杆向里弯曲变形,应使斜拉钢丝绳拉接点设置在立杆和水平杆的交接处。故钢丝绳受力点均选在每两跨边的交接点。设计按每步架进行提拉,按两步荷载进行计算。(3)荷载计算荷载按两步架计算:脚手架设计为:立杆横距b0.9m,立杆纵距11.8m,步距h2.0m。同时铺脚手板二层,施工层数一层。恒载:(1)脚手架结构自重(包括立杆、纵向水平杆、横线水平杆、扣件等自重):由以上计算可知每米的结构自重gk0.1259KN/m。NG1K4.0m0.1248KN/m0.5036KN(2)构配件自重(包括脚手板、栏杆、挡脚板、安全网等):NG2K 0.350.91.82+0.141.82+0.052.

13、01.82=1.998kN活载:(1)施工荷载:QK3.5KN/m2,则:NQk=3.50.91.8=5.67kN (2)风荷载:k0.7zs0式中:k风荷载标准值(KN/m2)。z风压高度变化系数,按现行国家标准建筑结构荷载规范规定采用。k0.7zs。=0.71.420.1040.50=0.0517 kN/m2风载影响荷载:Nk =0.05171.822=0.372KN(3)钢丝绳提拉荷载:提拉由两根钢丝绳承担,当脚手架基础失去承载力时,每根钢丝绳承受荷载为:工作状态时 N(NG1K+NQk+ Nk)/2=(1.998+5.67+0.372)/2=4.022KN非工作状态N= (NG1K+

14、Nk)/2=(1.998+0.372)/2=1.185KN2.地锚的抗拔计算:地锚用483.5钢管打入粉质粘土层,按入土1 m计算:粉质粘土摩擦系数按建筑桩基技术规范取值为0.70.8,计算取0.7;极限侧阻力按液性指数取值,根据地勘土层土工试验数据为:0.450.26,由规范查得为6682KP,取最小值66KP;则:地锚的抗拔极限力Uk=0.76610.048=2.217KN因护坡为露天作业,下暴雨时,均为停止工作状态,当地基被冲刷失去承载力时,地锚抗拔力大于N ,能抵抗脚手架下沉传来荷载,故满足要求。钢丝绳采用主体外架提拉钢丝绳,其取值远大于所承受荷载,对此就不另作验算。(五)构造要求1、

15、采用材料 (1)钢管宜采用力学性能适中的Q235A(3号)钢,其力学性能应符合国家现行标准碳素结构钢(GB700-89)中Q235A钢的规定。每批钢材进场时,应有材质检验合格证。(2)钢管选用外径48mm,壁厚3.5mm的焊接钢管。立杆、大横杆和斜杆的最大长度为6.5m,小横杆长度1.5m。(3)根据可铸铁分类及技术条件(GB978-67)的规定,扣件采用机械性能不低于KTH330-08的可锻铸铁制造。铸件不得有裂纹、气孔,不宜有缩松、砂眼、浇冒口残余披缝,毛刺、氧化皮等清除干净。(4)扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于5mm

16、。(5)扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm。(6)扣件表面应进行防锈处理。(7)脚手板应采用串片毛竹制作,厚度不小于50mm,宽度大于等于250mm,长度不小于2.5m,其材质应符合国家现行有关建材标准。(8)钢管及扣件报废标准:钢管弯曲、压扁、有裂纹或严重锈蚀;扣件有脆裂、变形、滑扣应报废和禁止使用。(9)脚手架钢管应作防锈处理,同时在表面用相关调和漆进行涂刷。通常钢管采用金黄色,防护栏杆采用红白相间色,扣件刷暗红色防锈漆。2、设置要求(1) 必须按设计图纸及规范进行相关构造设置;(2) 严格按技术要求及有关安全要求进行细部节点搭设。(3) 脚手架与地锚拉结(柔性拉

17、结) 采用钢丝绳带花篮螺丝连接。(4) 安全网挂设要求:安全网应挂设严密,用塑料蔑绑扎牢固,不得漏眼绑扎,两网连接处应绑在同一杆件上。安全网应挂设在外立杆内侧。脚手架与施工层之间要按验收标准设置封闭平网,防止杂物下跌。三、脚手架搭设技术要求(一)搭设技术措施1、脚手架搭设要求(1) 立杆垂直度偏差不得大于架高的1200。(2) 立杆接头必须采取对接扣件,对接应符合下要求:立杆上的对接扣件应交错布置,两相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的13,同一步内不允许有二个接头。(3)顶部外围立杆顶端应高出作业面不小于

18、1.5m。脚手架底部必须设置纵、横向扫地杆。纵向扫地杆应用直角扣件固定在距垫木表面不大于200mm处的立杆上,横向扫地杆应用直角扣件固定在紧靠纵向扫地杆下方的立杆上。(4)大横杆设于小横杆之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并不小于6m。(5)大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于500mm。并应避免设在纵向水平跨的跨中。(6)架子四周大横杆的纵向水平高差不超过500mm,同一排大横杆的水平偏差不得大于1300。(7) 横杆两端应采用直角扣件固定在立杆上。(8)每一主节点(即立杆、大横杆交汇处)处

19、必须设置一小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不应大于150mm,脚手架立面外伸长度不宜过大,以100mm为宜。操作层上非主节点处的横向水平杆宜根据支承脚手板的需要等间距设置,最大间距不应大于立杆间距的12,施工层小横杆间距为1m。i. 脚手板一般应设置在三根以上小横杆上,应铺满铺稳,拐角要交圈,不得有探头板。如有探头处难免处,要另加横杆或用铁丝绑牢。ii. 搭设中每隔一层外架要及时与地锚进行牢固拉结,以保证搭设过程中的安全,要随搭随校正杆件的垂直度和水平偏差,适度拧紧扣件。iii. 搭设时与地锚连接可采用钢管临时连接,待脚手架搭设到顶部时,再改为钢丝绳连接。iv.

20、脚手架的外立面非操作平台处各设置一道剪刀撑,由底至顶部连续设置。v. 剪刀撑应用旋转扣件固定在与之相交的小横杆的伸出端或立杆上,旋转扣件中心线距主节点的距离不应大于150mm。vi. 用于大横杆对接的扣件开口,应朝架子内侧,螺栓向上,避免开口朝上,以防雨水进人,导致扣件锈蚀、锈腐后强度减弱,直角扣件不得朝上。vii. 施工层应满铺脚手板,脚手架外侧设防护栏杆一道和挡脚板一道,栏杆上杆高1.2m,挡脚板高不应小于180mm。栏杆上应挂安全网,并用铁丝扎牢。2、地基处理要求(1) 回填地基必须分层夯实,以减少地基变形;(2) 立杆支承在木枋上,木枋下面与地面接触处必须密实;(3) 脚手架基础场地应

21、平整,不得有积水;(4) 打入地锚的地基土质应与设计相符。如遇实际土质与设计不相符时,应报相关技术人员进行现场处理。四、搭设工艺流程及搭设图1、脚手架搭设工艺流程: 放线、摆放木枋、摆放扫地杆竖立杆并与扫地杆扣紧装扫地小横杆,并与立杆和扫地杆扣紧装第一步大横杆并与各立杆扣紧安第一步小横杆安第二步大横杆安第二步小横杆加设临时斜撑杆,上端与第二步大横杆扣紧安第三、四步大横杆和小横杆依次搭设上部大、小横杆和立杆要求高度处铺设脚手板搭设防护栏杆及绑扎防护档脚板、挂安全网。2.脚手架搭设图:详见搭设示意图及平面图(附图)。五、脚手架的验收、使用及管理1、架子的验收、使用及管理(1) 好验收关。搭设过程中

22、的架子,每搭设一个施工层高度必须由项目技术负责人组织技术、安全与搭设班组、工长进行检查,符合要求后方可上人使用。架子未经检查、验收,除架子工外,严禁其他人员攀登。验收合格的架子任何人不得擅自拆改,需局部拆改时,要经设计负责人同意,由架子工操作。(2) 工程的施工负责人,必须按架子方案的要求,拟定书面操作要求,向班组进行安全技术交底,班组必须严格按操作要求和安全技术交底施工。(3) 脚手架分段完成后,应分层由制定架子方案及安全、技术、施工、使用等有关人员,按项目进行验收,并填写验收单,合格后方可继续搭设使用。(4) 架子上不准堆放成批材料,零星材料可适当堆放。(5) 施工层及临边必须设兜网和立网

23、,以保证高处作业人员的安全。安全网未经许可不得随意拆除。(6) 架子搭好后要派专人管理,未经安全部门同意,不得改动,不得任意解掉架体连接及拉接件。(7) 架子上不准有任何活动材料,如扣件、活动钢管、钢筋,一旦发现应及时清除。(8) 雨后应对脚手架进行检查。检查架体的下沉情况,发现地基沉降或立杆悬空要马上用木板将立杆楔紧。(9) 在六级以上大风、大雾和大雨天气下不得进行脚手架上以及相临施工作业,雨后上架作业要有防滑措施。 (10) 脚手架采用立网全封闭。外挂安全网要与架体拉平,网边系牢,两网接头严密,不准随风飘。(11)作业层上的施工荷载应符合设计要求,不得超载,不得将模板、振动固定在脚手架上,

24、严禁任意悬挂起重设备。(12)搭好的脚手架要派专人经常进行巡查,发现问题立即派人进行处理。六、脚手架搭设安全要求及安全技术交底1、脚手架搭设安全要求(1)人员素质要求 高处作业人员必须年满18岁,两眼视力均不低于1.0,无色盲,无听觉障碍,无高血压、心脏病、癫痫、眩晕和突发性昏厥等疾病,无妨害登高架设作业的其他疾病和生理缺陷。 责任心强,工作认真负责,熟悉本作业的安全技术作操规程。严禁酒后作业和作业中玩笑戏闹。 明确使用个人防护用品和采取安全防护措施。进入施工现场,必须戴好安全帽,在无可靠防护2m以上处作业必须系好安全带,使用工具要放在工具套内。 操作工必须经过培训教育,考试、体检合格,持证上

25、岗,任何人不得安排未经培训的无证人员上岗作业。作业人员应定期进行体检(每年体检一次)。 作业所用材料要堆放平稳,高处作业地面环境要整洁,不能杂乱无章,乱摆乱放,所用工具要全部清点回收,防止遗留在作业现场掉落伤人。(2) 保用品(三宝)要求 全帽 1)安全帽必须使用建设部认证的厂家供货,无合格证的安全帽禁止使用。工程使用的安全帽一律由分公司统一提供,各分包外联单位不准私购安全帽。2)安全帽必须具有抗冲击、抗侧压力、绝缘、耐穿刺等性能,使用中必须正确佩戴,安全帽使用期为2.5年。 安全带 1)采购安全带必须要有劳动保护研究所认可合格的产品。 2)安全带使用2年后,根据使用情况,必须通过抽验合格方可

26、使用。 3)安全带应高挂低用(架子工除外),注意防止摆动碰撞,不准将绳打结使用,也不准将钩直接挂在安全绳上使用,应挂在连接环上用,要选择在牢固构件上悬挂。4)安全带上的各种部件不得任意拆掉,更新绳时要注意加绳套。 安全网 1)安全网的技术要求必须符合CB572585规定,方准进场使用。工程使用的安全网必须由公司认定的厂家供货。大孔安全网用做平网和兜网,其规格为绿色密目安全网1.5m6m,用作内挂立网。内挂绿色密目安全网使用有国家认证的生产厂家供货,安全网进场要做防火试验。 2)安全网在存放使用中,不得受有机化学物质污染或与其他可能引起磨损的物品相混,当发现污染应进行冲洗,洗后自然干燥,使用中要

27、防止电焊火花掉在网上。 3)安全网拆除后要洗净捆好,放在通风、遮光、隔热的地方,禁止使用钩子搬运。2、脚手架搭设安全技术交底(1) 是高血压、心脏病、癫痫病、晕高或视力不够等不适合做高处作业的人员,均不得从事脚手架作业。配备架子工的徒工,在培训以前必须经过医务部门体检合格,操作时必须有技工带领、指导,由低到高,逐步增加,不得任意单独上架子操作。要经常进行安全技术教育。凡从事架子工种的人员,必须定期(每年)进行体检。(2) 脚手架支搭以前,必须制定施工方案和专项安全技术交底,并由施工工长向所有参加作业人员进行书面交底。(3) 操作小组接受任务后,必须根据任务特点和交底要求进行认真讨论,确定支搭方

28、法,明确分工。在开始操作前,组长和安全员应对施工环境及所需防护用具做一次检查,消除隐患后方可开始操作。(4) 架子工在高处(距地高度2m以上)作业时,必须佩带安全带。安全带必须与已绑好的立、横杆挂牢,不得挂在铅丝扣或其他不牢固的地方,不得“走过档”(即在一根顺水杆上不扶任何支点行走),也不得跳跃架子。在架子上操作应精力集中,禁止打闹和玩笑,休息时应下架子。严禁酒后作业。(5) 遇有恶劣气候(如风力五级以上,高温、雨天气等)影响安全,施工时应停止高处作业。 (6) 大横杆应绑在立杆里边,绑第一步大横杆时,必须检查立杆是否垂直,绑至四步时必须绑临时小横杆和临时十字盖。绑大横杆时,必须2-3人配合操

29、作,由中间一人抬杆、放平,按顺序绑扎。(7) 递杆、拉杆时,上下左右操作人员应密切配合,协调一致。拉杆人员应注意不得碰撞上方人员和已绑好的杆子,下方递杆人员应在上方人员接住杆子后方可松手,并躲离其垂直操作距离3m以外。使用人力吊材料,大绳必须坚固,严禁在垂直下方3m以内拉大绳吊料。使用机械吊运,应设天地轮,天地轮必须加固,应遵守机械吊装安全操作规程,吊运脚手板、钢管等物应绑扎牢固,接料平台外侧不准站人,接料人员应等起重机械停车后再接料、解绑绳。 (8) 未搭完的一切脚手架,非架子工一律不准上架。脚手架搭完后由施工工长会同架工组长以及使用工种、技术、安全等有关人员共同进行验收,认为合格,报监理部

30、门验收,验收合格后,办理交接验收手续后方可使用。使用中的脚手架必须保持完整,禁止随意拆、改动脚手架或挪用脚手板;必须拆改时,应经施工及技术负责人批准,由架子工负责操作。(9) 所有脚手架,经过大风、大雨后,要进行检查,如发现倾斜下沉及松扣、崩扣要及时修整。3、脚手架拆除安全技术交底(1) 外架拆除前,工长要向拆架施工人员进行书面安全交底工作。交底有接受人签字。(2) 拆除前,班组要学习安全技术操作规程,班组必须对拆架人员进行安全交底,交底要有记录,交底内容要有针对性,拆架子的注意事项必须讲清楚。(3) 拆架前在地上用绳子或铁丝先拉好围栏,没有监护人,没有安全员工长在场,外架不准拆除。(4) 脚

31、手架拆除程序应由上而下,按层按步拆除。先清理架上杂物,如脚手板上的混凝土、砂浆块、U型卡、活动杆子及材料。按拆架原则先拆后搭的杆子。剪刀撑、拉杆不准一次性全部拆除,要求杆拆到哪一层,剪刀撑、拉杆拆到哪一层。(5) 拆除工艺流程:拆护栏拆脚手板拆小横杆拆大横杆拆剪刀撑拆立杆拉杆传递至地面清除扣件按规格堆码。(6) 拆杆和放杆时必须由2-3人协同操作,拆大横杆时,应由站在中间的人将杆顺下传递,下方人员接到杆拿稳拿牢后,上方人员才准松手,严禁往下乱扔脚手料具。(7) 拆架人员必须系安全带,拆除过程中,应指派一个责任心强、技术水平高的工人担任指挥,负责拆除工作的全部安全作业。(8) 拆架时有管线阻碍不

32、得任意割移,同时要注意扣件崩扣,避免踩在滑动的杆件上操作。(9) 拆架时螺丝扣必须从钢管上拆除,不准将螺丝扣在被拆下的钢管上。(10) 拆架人员应配备工具套,手上拿钢管时,不准同时拿板手,工具用后必须放在工具套内。(11) 拆架休息时不准坐在架子上或不安全的地方,严禁在拆架时嘻戏、打闹。(12) 拆架人员要穿戴好个人劳保用品,不准穿硬底及易滑鞋上架作业,衣服要轻便。(13) 拆除中途不得换人,如更换人员必须重新进行安全技术交底。(14) 拆下来的架杆及脚手板要随拆、随清、随运,并分类、分堆、分规格码放整齐。同时对架杆及扣件要有防水措施,以防雨后生锈。扣件要分型号装箱保管。(15) 拆下来的钢管

33、要定期重新外刷一道防锈漆,刷一道调合漆。弯管要调直,扣件要上油润滑。(16) 严禁架子工在夜间进行脚手架搭拆工作。未尽事宜施工工长在安全技术交底中,应做详细的交底。施工中存在问题的地方应及时与技术部门联系,以便及时纠正和处理。 目 录一、 工程概况. 1二、 设计依据、选型、计算及构造要求.2 (一)设计依据.2(二)设计选型.2(三)架体设计计算.3(四)钢丝绳提拉设计计算.8(五)构造要求10三、 脚手架搭设技术要求12四、 搭设工艺流程及搭设图15 五、 脚手架验收、使用及管理16六、 脚手架搭设安全要求及安全技术交底18下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋

34、友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰

35、富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实

36、过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。三、主要经验和收获在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。(二)只有主动融入集体,处理好各方面的关

37、系,才能在新的环境中保持好的工作状态。(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。四、加强检查,及时整改,在工作中正确认识自己。(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根

38、本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!六、存在的不足总的来看

39、,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。七、下步的打算

40、针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;(二)加强管理知识的学习提高,创新工作方法,提高工作效益;(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领

41、导下,cssm大安防的明天更美好!员工年终工作总结【范文二】一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。学到了什么:1现在对所在岗

42、位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度感动中国人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。存在的不足与缺

43、点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。最后,中心的祝愿公司的明天会更加的灿烂辉煌。员工年终工作总结【范文三】时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕
