小矮墙施工组织设计
一、 工程概况

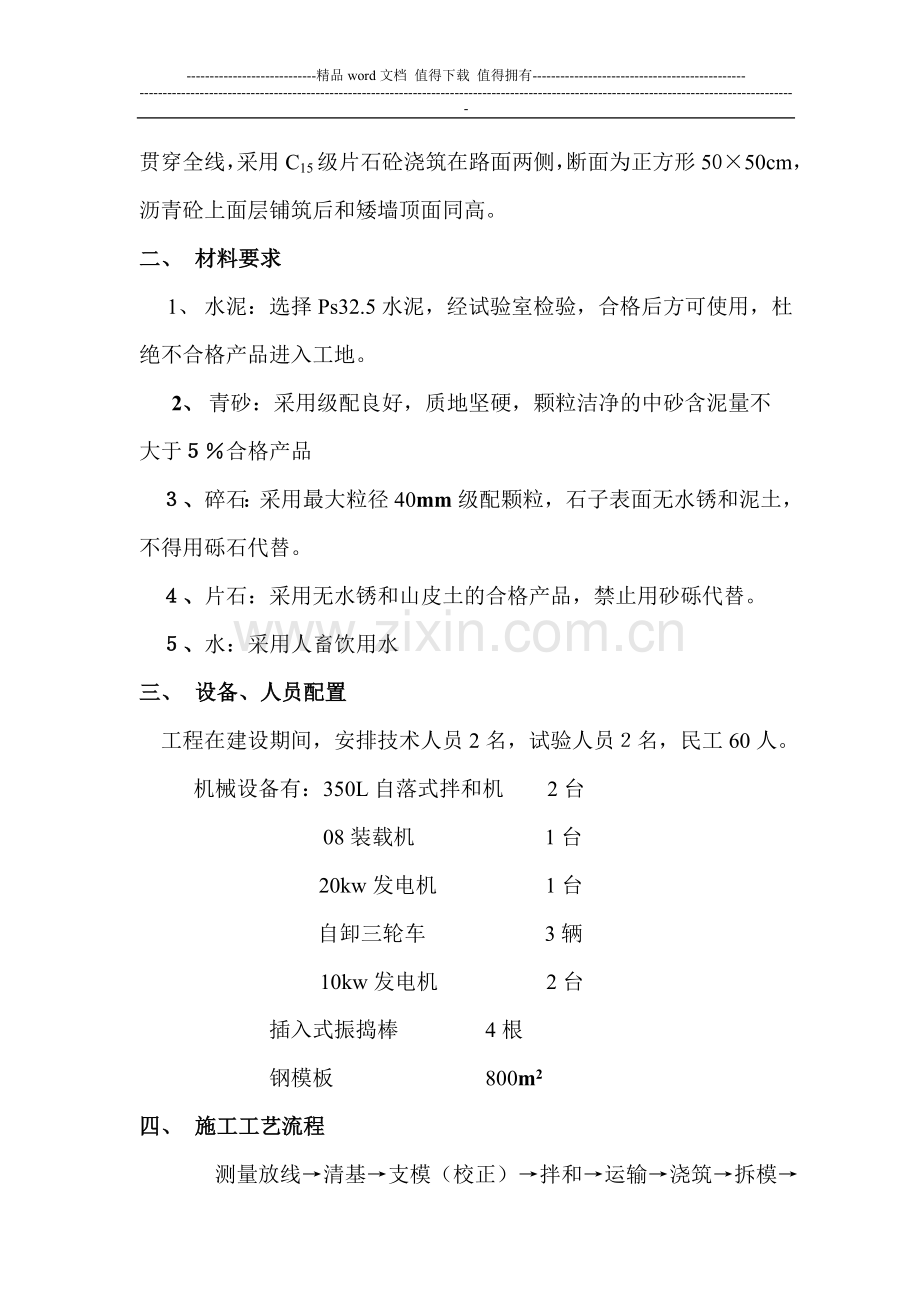

我段承建的K24+000—K26+000段路面改建工程中,小矮墙浇筑贯穿全线,采用C15级片石砼浇筑在路面两侧,断面为正方形50×50cm,沥青砼上面层铺筑后和矮墙顶面同高。
二、 材料要求
1、 水泥:选择Ps32.5水泥,经试验室检验,合格后方可使用,杜绝不合格产品进入工地。
2、 青砂:采用级配良好,质地坚硬,颗粒洁净的中砂含泥量不
大于5%合格产品
3、碎石:采用最大粒径40mm级配颗粒,石子表面无水锈和泥土,不得用砾石代替。
4、片石:采用无水锈和山皮土的合格产品,禁止用砂砾代替。
5、水:采用人畜饮用水
三、 设备、人员配置
工程在建设期间,安排技术人员2名,试验人员2名,民工60人。
机械设备有:350L自落式拌和机 2台
08装载机 1台
20kw发电机 1台
自卸三轮车 3辆
10kw发电机 2台
插入式振捣棒 4根
钢模板 800m2
四、 施工工艺流程
测量放线→清基→支模(校正)→拌和→运输→浇筑→拆模→养生。
五、 施工方案
1、测量放线: 以监理工程师签认的路基纵断而设计导线为基准点,恢复中线经闭合无误,严格控制好矮墙的几何尺寸。
2、基底:现场调查后,发现基底存在几种情况,对原基底压实度不足的地段,采用压路机压实,对基底有杂物的地段人工配合装载机清理,达到要求,方可进行放样支模。
3、支模:采用150cm×30cm钢模钢组合,或200cm×60cm竹胶板,模内用长50cm木桩支撑与模板表面垂直对顶,铁丝绑木棒固定,模顶面起到把握顶宽尺寸,模板两外侧斜支撑底部用扎钢而加加固,模内除涮脱模剂,表面平整、顺直,模内尺寸符合矮墙成型后尺寸要求,纵横接缝不能漏浆,通缝采用塑料泡沫隔离。
4、拌和:用科学试验数据指导生产,按计量控制办法控制配料,人工配合装载机上料采用自落式搅拌和机拌和,不允许人工拌和,坍落度控制在10—30mm,参照试验报告及时测定制件。
5、运输:砼运输采用密封良好不漏浆的自卸三轮车运输时间不超过15分钟。
6、浇筑:底基先铺砼,然后砼和片石一同投入,片石含量不大于25%。30cm左右厚为第一层,采用插入式振捣棒振捣一次,待砼全部密实后再浇第二层。直顺段每15cm长(曲线段每10m长)留一道2cm宽的通缝,矮墙顶面要求原浆压光,不另加浆抹面。随时注意观察钢模变形,及时修正。
7、 拆模:在水泥的终凝时间之前拆模,对表面不平整的地方挂线进行处理,达到美观、顺直、平整的效果。
8、养生:拆模后,洒水并及时覆盖塑料薄膜并进行固定保持矮墙表面湿润,养生期至少为7天。
9、基本要求:
A、 混凝土抽用的水泥、碎石、砂、水的质量和规格应符合有关规范要求,按规定配合比施工。
B、顶面平整、线条直顺、典线圆滑美观。
C、伸缩缝设置的位置和数量应符合要求。
D、矮墙实测项目如下表:
项次
检查项目
规定值或允许偏差
检查方法和频率
权值
1
混凝土强度(Mpa)
在合格的标准内
按附录D检查
3
2
顶面高程(mm)
±10
水准仪:每200m测4点
2
3
直顺度(mm)
10
20m拉线:每200m测4处
3
4
宽度(mm)
±5
尺量:每200m测4处
2
5
高度(mm)
±10
尺量:每200m测4处
1
6
表面平整度(mm)
5
3m直尺:每20m检查2处
1
7
横坡(%)
符合设计要求
水准仪:每200m测2处处
1
六、 工期安排
计划工期从2008年8月2日至2008年8月20日,为期18天,有效期为3天,平均日进度双侧270m,顺利完工。
七、质量保证措施
1、严格控制原材料的质量,进场后由质检材料部有关人员进行抽样检查,发现不合格清出工地。
2、 严格按照施工工艺施工,本着谁负责施工,谁负责质量的原则落实到人。
3、 各种计量器具必须经过计量权威单位鉴定,方可使用。
4、 项目部成立专门自检小组
组长:张亚军
组员:刘新平、杨慧荣、马俊英、岳小云、
八、安全保证措施
1、建立安全保证体系,项目问部和各施工队设专职安全员,专
职安全员属质检科,在项目经理的领导下,履行保证安全的一切工作。用多种教育形式,使职工树立安全第一的思想,不断强化安全意识,建立安全保证体系,使安全管理制度化,教育经常化。
2、把安全生产贯彻到施工的全过程中去,认真执行安全教育,发挥群众安全人员的作用,对发现事故隐患和危及到工程、人身安全的事项,要及时处理,做出记录,及时改正,落实到人。
九、环境保护措施
1、结合本工程实际和自然环境保护特点,制定具体环境保护和水土保持措施并贯彻落实。
2、无条件接受当地环保部门和监理工程师对施工过中环保工作的监督、指导,积极改进环保、水保中存在的问题,文明施工。
3、施工期间,施工物料水泥等堆放管理严格,防止雨季或
暴雨将物料随雨水迳流排入地表及相应的水域造成污染。
十、文明施工措施
1、严格按照技术规范施工,按照规程作业;随时保持现场整洁,机械停放井然有序,原材料堆放整齐,各标志、标牌齐全规范;施工便道经常洒水,防止尘土飞扬;保持施工现场整洁。
2、施行持证上岗、挂牌施工制度。
3、施工内业资料齐全、数据可靠,办公室内按要求布置各类图表,及时反映现场状况进度状况。
施工组织机构图
项 目 经理: 杜建亮
技术负责人: 刘金旺
工程技术部: 张亚军
现场负责人: 闫小强
综合办公室: 马俊英
后勤保障部: 李向东
试验质检部: 刘新平
安全保卫部: 雷双马
资产设备部: 冯文斌
安全组织机构
组 长: 杜建亮
副组长: 刘金旺
专职安全员: 雷双马
成 员: 张亚军、高 锋、刘新平、
王愣愣、张吉平、李文军、
十一、廉正文明建设措施
为搞好本工程建设中的党风廉政建设,保证工程建设高效优质,保证建设投资的安全和有效使用,我们将通过以下四个方面加强廉政建设:
1、严格遵守党和国家有关法律法规及交通部有关规定。
2、同业主签订廉政设合同,严格执行合同规定,自觉按照合同办事。
3、我们将建立以纪检书记、项目理牵头的项目部纪检委,同时出台廉政建设纲要,建立健全廉政制度,开展廉政教育,设立廉政告示牌,公布举报电话,监督并认真查处违纪行为。
山西省离石公路管理段
2008年7月15日0万U豆体验卡
卡号:50D890668267e3349e33
密码:686d03401eefba96faba
奖品名称:500万U豆体验卡
卡号:50De7a00c543af387fc0
密码:b26488ce65abc1787202
奖品名称:500万U豆体验卡
卡号:50Dbac63885c802fd52e
密码:3d1c344384327b85efff
奖品名称:500万U豆体验卡
卡号:50Dd97f0765bdf6998a3
密码:48db1c14e42a2b321fac
奖品名称:500万U豆体验卡
卡号:50D61215eb41ae3cc919
密码:25bffae5346e7b7d2548
奖品名称:100万U豆体验卡
卡号:10D1cab621456ab278ab
密码:709f65f32865af2559c2
奖品名称:100万U豆体验卡
卡号:10D8f1d6a4b953f3474e
密码:6e2e4017cce30dc7e055
奖品名称:100万U豆体验卡
卡号:10Dd1fc6d6dd529b6892
密码:a5dbdd8338f91d2c0701
奖品名称:100万U豆体验卡
卡号:10D08377b71d4374262b
密码:1d7a7c21ebd99b798a54
展开阅读全文
