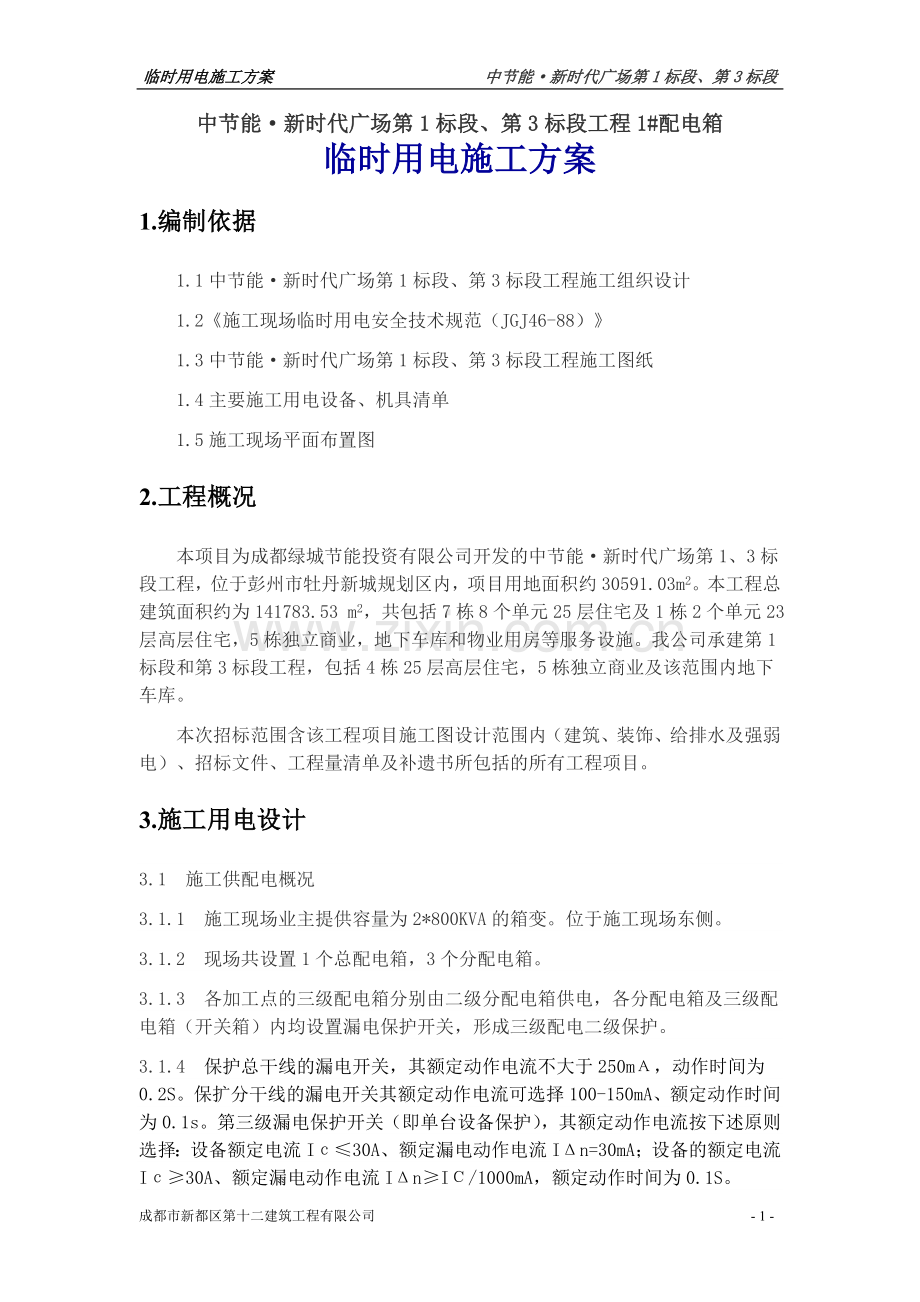

资源描述
临时用电施工方案 中节能·新时代广场第1标段、第3标段
中节能·新时代广场第1标段、第3标段工程1#配电箱
临时用电施工方案
1.编制依据
1.1中节能·新时代广场第1标段、第3标段工程施工组织设计
1.2《施工现场临时用电安全技术规范(JGJ46-88)》
1.3中节能·新时代广场第1标段、第3标段工程施工图纸
1.4主要施工用电设备、机具清单
1.5施工现场平面布置图
2.工程概况
本项目为成都绿城节能投资有限公司开发的中节能·新时代广场第1、3标段工程,位于彭州市牡丹新城规划区内,项目用地面积约30591.03m2。本工程总建筑面积约为141783.53 m2,共包括7栋8个单元25层住宅及1栋2个单元23层高层住宅,5栋独立商业,地下车库和物业用房等服务设施。我公司承建第1标段和第3标段工程,包括4栋25层高层住宅,5栋独立商业及该范围内地下车库。
本次招标范围含该工程项目施工图设计范围内(建筑、装饰、给排水及强弱电)、招标文件、工程量清单及补遗书所包括的所有工程项目。
3.施工用电设计
3.1 施工供配电概况
3.1.1 施工现场业主提供容量为2*800KVA的箱变。位于施工现场东侧。
3.1.2 现场共设置1个总配电箱,3个分配电箱。
3.1.3 各加工点的三级配电箱分别由二级分配电箱供电,各分配电箱及三级配电箱(开关箱)内均设置漏电保护开关,形成三级配电二级保护。
3.1.4 保护总干线的漏电开关,其额定动作电流不大于250mΑ,动作时间为0.2S。保扩分干线的漏电开关其额定动作电流可选择100-150mA、额定动作时间为0.1s。第三级漏电保护开关(即单台设备保护),其额定动作电流按下述原则选择:设备额定电流Iс≤30A、额定漏电动作电流IΔn=30mA;设备的额定电流Iс≥30A、额定漏电动作电流IΔn≥IС/1000mA,额定动作时间为0.1S。
3.1.5 现场采用电缆敷设方式为砖砌电缆沟上下垫5公分厚砂上铺硬质5公分木板覆盖,埋深600MM。
3.2 变压器容量选择
3.2.1 施工现场主要用电机械设备表
详附表1:《施工现场主要用电设备表》
附表1
施工现场主要用电设备表
序号
设备名称
型号规格
单位
数量
额定功率(KW)
总功率(KW)
1
塔吊
TC5013B
台
1
32.5
32.5
2
塔吊
TC6020
台
1
81.6
81.6
3
混凝土搅拌机
JDC500
台
1
22
22
4
施工电梯
SC100
台
3
22
66
5
砼输送地泵
台
1
60
60
6
移动式混凝土布料机
HGY17
台
1
5.5
5.5
7
插入式振动器
HZ-50
根
10
1.1
11
8
平板振动器
B-11A
台
5
1.1
5.5
9
钢筋切断机
QJ40-2
台
2
5.5
11
10
钢筋弯曲机
GW40-1
台
2
3
6
11
钢筋调直机
GT6/12
台
2
4
8
12
手电钻
J32-13
把
5
0.27
1.35
13
冲击钻
Z1JH-13/22
把
5
0.45
2.25
14
圆盘锯
MJ106
台
2
4
8
15
刨木机
MBTYB903
台
2
3
6
16
套丝机
QT3-AIKW
台
2
0.75
1.5
17
弯管机
4″F-18
台
2
1.25
2.5
18
冲击电锤
ZZC-SD41-26
台
5
0.62
3.1
19
手提式砂轮机
S200-100
台
5
0.5
2.5
20
多级离心清水泵
2GC-5*4
台
3
7.5
22.5
21
瓦式打夯机
HW-60
台
2
7.5
15
22
钢筋对焊机
LINI-100
台
2
100
200
23
交流电焊机
BX3-500
台
2
23.4
46.8
24
电渣压力焊机
YTD12T
台
2
50
100
25
施工照明(室内)
29
29
26
施工照明(室外)
43
43
3.2.2 现场用电负荷计算
经计算总用电量:P总=574.96KVA
计算式详附表2:《施工临时用电总用电量计算简表》
附表2
施工临时用电总用电量计算简表
一、计算参数
说明
施工动力设备用电∑P1
373.8
kW
用电负荷
室内照明设备用电∑P2
29
kW
一般建筑工地多采取单班制作业,少数为工序配合需要或抢工其采取两班制作业。因此,综合考虑施工用电约占总用电量的90%,室内外照明用电约占10%
室外照明设备用电∑P3
43
kW
电焊机用电∑P4
346.8
kW
二、施工总用电量计算
P=1.05(K1∑P1/Cosφ+K2∑P2*1.2+ K3∑P3*1.1+ K4∑P4)
574.96
kW
其中:
P:计算用电量,即供电设备总需要容量
K1:电动机用电设备同时使用系数
0.60
K2:室内照明设备同时使用系数
0.80
K3:室外照明设备同时使用系数
1.00
K4:电焊机同时使用系数
0.5
Cosφ:设备功率因数
0.75
电焊机功率因数为1
W1:室内照明无功功率补偿系数
1.20
W1:室外照明无功功率补偿系数
1.10
1.1:用电不均匀系数
三相不平衡调整系数
变压器容量:现场东侧由业主提供配置两台额定容量800 KVA变压器,变压器额定总容量为2*800KVA>574.96 KVA,使用其中1台变压器可满足施工要求。
3.3 总配电箱导线选择
3.3.1 箱变至A1总配电箱
3.3.1.1 A1总配电箱主要用电机械设备表
详附表3:《A1主配电箱主要用电设备表》
附表3
施工现场主要用电设备表
序号
设备名称
型号规格
单位
数量
额定功率(KW)
总功率(KW)
1
塔吊
TC5013B
台
1
32.5
32.5
2
塔吊
TC6020
台
1
81.6
81.6
3
混凝土搅拌机
JDC500
台
1
22
22
4
施工电梯
SC100
台
3
22
66
5
砼输送地泵
台
1
60
60
6
移动式混凝土布料机
HGY17
台
1
5.5
5.5
7
插入式振动器
HZ-50
根
10
1.1
11
8
平板振动器
B-11A
台
5
1.1
5.5
9
钢筋切断机
QJ40-2
台
2
5.5
11
10
钢筋弯曲机
GW40-1
台
2
3
6
11
钢筋调直机
GT6/12
台
2
4
8
12
手电钻
J32-13
把
5
0.27
1.35
13
冲击钻
Z1JH-13/22
把
5
0.45
2.25
14
圆盘锯
MJ106
台
2
4
8
15
刨木机
MBTYB903
台
2
3
6
16
套丝机
QT3-AIKW
台
2
0.75
1.5
17
弯管机
4″F-18
台
2
1.25
2.5
18
冲击电锤
ZZC-SD41-26
台
5
0.62
3.1
19
手提式砂轮机
S200-100
台
5
0.5
2.5
20
多级离心清水泵
2GC-5*4
台
3
7.5
22.5
21
瓦式打夯机
HW-60
台
2
7.5
15
22
钢筋对焊机
LINI-100
台
2
100
200
23
交流电焊机
BX3-500
台
2
23.4
46.8
24
电渣压力焊机
YTD12T
台
2
50
100
25
施工照明(室内)
29
29
26
施工照明(室外)
43
43
3.3.1.2 按计算电流选择电缆
经计算电流为873.56A,查表得导线截面400mm2可满足要求。选择导线型号YJV-3*400+2,埋地敷设。
计算式详附表4:《A1主配电箱临时用电总用电量计算简表》
附表4
A1主配电箱临时用电总用电量计算简表
一、计算参数
施工动力设备用电∑P1
373.8
kW
室内照明设备用电∑P2
29
kW
室外照明设备用电∑P3
43
kW
电焊机用电∑P4
346.8
kW
二、施工总用电量计算
P=1.10(K1∑P1/Cosφ+K2∑P2*1.2+ K3∑P3*1.1+ K4∑P4)
574.96
kW
其中:
P:计算用电量,即供电设备总需要容量
K1:电动机用电设备同时使用系数
0.60
K2:室内照明设备同时使用系数
0.80
K3:室外照明设备同时使用系数
1.00
K4:电焊机同时使用系数
0.50
Cosφ:设备功率因数
0.75
W1:室内照明无功功率补偿系数
1.20
W1:室外照明无功功率补偿系数
1.10
1.1:用电不均匀系数
三、配电导线截面计算
1、按导线的允许电流选择
Il=1000∑P/(31/2×cosφ×Ul )
873.56
A
其中:
∑P:各段线路负荷计算功率
575
kW
Il:线路工作电流值
Ul:线路工作电压值
三相四线制Ul=
380
V
cosφ:用电设备功率因数,一般建筑工地取
0.75
W1:室内照明无功功率因数
1.2
W1:室外照明无功功率因数
1.1
查表得导线截面S为:
400
mm2
3.4 总配电箱至分配电箱导线选择
3.4.1 总配电箱至B1分配电箱
3.4.1.1 B1配电箱主要用电机械设备表
详附表5:《B1配电箱主要用电设备表》
附表5
B1配电箱主要用电设备表
序号
设备名称
型号规格
单位
数量
额定功率(KW)
总功率(KW)
1
混凝土搅拌机
JDC500
台
1
22
22
8
钢筋切断机
QJ40-2
台
2
5.5
11
9
钢筋弯曲机
GW40-1
台
2
3
6
10
钢筋调直机
GT6/12
台
2
4
8
13
圆盘锯
MJ106
台
2
4
8
14
刨木机
MBTYB903
台
2
3
6
15
套丝机
QT3-AIKW
台
2
0.75
1.5
16
弯管机
4″F-18
台
2
1.25
2.5
21
钢筋对焊机
LINI-100
台
2
100
200
22
交流电焊机
BX3-500
台
2
23.4
46.8
3.4.1.2 按计算电流选择电缆
经计算电流为372.61A,查表得导线截面150mm2可满足要求。选择导线型号YJV-3*150+2,埋地敷设。
计算式详附表6:《B1配电箱临时用电总用电量计算简表》
附表6
B1配电箱临时用电总用电量计算简表
一、计算参数
施工动力设备用电∑P1
65
kW
室内照明设备用电∑P2
kW
室外照明设备用电∑P3
kW
电焊机用电∑P4
247
kW
二、施工总用电量计算
P=1.05(K1∑P1/Cosφ+K2∑P2*1.2+ K3∑P3*1.1+ K4∑P4)
245.25
kW
其中:
P:计算用电量,即供电设备总需要容量
K1:电动机用电设备同时使用系数
0.70
K2:室内照明设备同时使用系数
0.80
K3:室外照明设备同时使用系数
1.00
K4:电焊机同时使用系数
0.70
Cosφ:设备功率因数
0.75
W1:室内照明无功功率补偿系数
1.20
W1:室外照明无功功率补偿系数
1.10
1.1:用电不均匀系数
三、配电导线截面计算
1、按导线的允许电流选择
Il=1000∑P/(31/2×cosφ×Ul )
372.61
A
其中:
∑P:各段线路负荷计算功率
245
kW
Il:线路工作电流值
Ul:线路工作电压值
三相四线制Ul=
380
V
cosφ:用电设备功率因数,一般建筑工地取
0.75
W1:室内照明无功功率因数
1.2
W1:室外照明无功功率因数
1.1
查表得导线截面S为:
150
mm2
3.4.2 总配电箱至B2分配电箱
3.4.2.1 B2配电箱主要用电机械设备表
详附表7:《B2配电箱主要用电设备表》
附表7
B2配电箱主要用电设备表
序号
设备名称
型号规格
单位
数量
额定功率(KW)
总功率(KW)
1
塔吊
TC5013B
台
1
32.5
32.5
2
塔吊
TC6020
台
1
81.6
81.6
3
砼输送地泵
台
1
60
60
4
施工电梯
SC100
台
3
22
66
5
移动式混凝土布料机
HGY17
台
2
5.5
11
6
插入式振动器
HZ-50
根
10
1.1
11
7
平板振动器
B-11A
台
5
1.1
5.5
8
手电钻
J32-13
把
5
0.27
1.35
9
冲击钻
Z1JH-13/22
把
5
0.45
2.25
10
冲击电锤
ZZC-SD41-26
台
5
0.62
3.1
11
手提式砂轮机
S200-100
台
5
0.5
2.5
12
多级离心清水泵
2GC-5*4
台
3
7.5
22.5
13
瓦式打夯机
HW-60
台
2
7.5
15
14
电渣压力焊机
YTD12T
台
2
50
100
3.4.2.2 按计算电流选择电缆
经计算电流为537.22A,查表得导线截面185mm2可满足要求。选择导线型号YJV-3*185+2,埋地敷设。
计算式详附表8:《B2配电箱临时用电总用电量计算简表》
附表8
B2配电箱临时用电总用电量计算简表
一、计算参数
施工动力设备用电∑P1
314.3
kW
室内照明设备用电∑P2
kW
室外照明设备用电∑P3
kW
电焊机用电∑P4
100
kW
二、施工总用电量计算
P=1.10(K1∑P1/Cosφ+K2∑P2*1.2+ K3∑P3*1.1+ K4∑P4)
353.58
kW
其中:
P:计算用电量,即供电设备总需要容量
K1:电动机用电设备同时使用系数
0.60
K2:室内照明设备同时使用系数
0.80
K3:室外照明设备同时使用系数
1.00
K4:电焊机同时使用系数
0.70
Cosφ:设备功率因数
0.75
W1:室内照明无功功率补偿系数
1.20
W1:室外照明无功功率补偿系数
1.10
1.1:用电不均匀系数
三、配电导线截面计算
1、按导线的允许电流选择
Il=1000∑P/(31/2×cosφ×Ul )
537.22
A
其中:
∑P:各段线路负荷计算功率
354
kW
Il:线路工作电流值
Ul:线路工作电压值
三相四线制Ul=
380
V
cosφ:用电设备功率因数,一般建筑工地取
0.75
W1:室内照明无功功率因数
1.2
W1:室外照明无功功率因数
1.1
查表得导线截面S为:
185
mm2
3.4.3 总配电箱至B3分配电箱
3.4.3.1 B3配电箱主要用电机械设备表
详附表9:《B3配电箱主要用电设备表》
附表9
B3配电箱主要用电设备表
序号
设备名称
型号规格
单位
数量
额定功率(KW)
总功率(KW)
1
施工照明(室内)
29
29
2
施工照明(室外)
43
43
3.4.3.2 按计算电流选择电缆
经计算电流为78.90A,查表得导线截面25mm2可满足要求。选择导线型号YJV-4*25+1,埋地敷设。
计算式详附表10:《B3配电箱临时用电总用电量计算简表》
附表10
B3配电箱临时用电总用电量计算简表
一、计算参数
施工动力设备用电∑P1
kW
室内照明设备用电∑P2
29
kW
室外照明设备用电∑P3
43
kW
电焊机用电∑P4
kW
二、施工总用电量计算
P=1.05(K1∑P1/Cosφ+K2∑P2*1.2+ K3∑P3*1.1+ K4∑P4)
78.90
kW
其中:
P:计算用电量,即供电设备总需要容量
K1:电动机用电设备同时使用系数
0.75
K2:室内照明设备同时使用系数
0.80
K3:室外照明设备同时使用系数
1.00
K4:电焊机同时使用系数
0.75
Cosφ:设备功率因数
0.75
W1:室内照明无功功率补偿系数
1.20
W1:室外照明无功功率补偿系数
1.10
1.1:用电不均匀系数
三、配电导线截面计算
1、按导线的允许电流选择
Il=1000∑P/(31/2×cosφ×Ul )
119.87
A
其中:
∑P:各段线路负荷计算功率
79
kW
Il:线路工作电流值
Ul:线路工作电压值
三相四线制Ul=
380
V
cosφ:用电设备功率因数,一般建筑工地取
0.75
W1:室内照明无功功率因数
1.2
W1:室外照明无功功率因数
1.1
查表得导线截面S为:
25
mm2
4.安全用电技术措施
4.1保证正确可靠的接地与接零。必须按本设计《JGJ46-88》要求设置接地与接零,杜绝疏漏,所有重复接地、接零处必须保证可靠的电气连接,保护线必须采用多股绿/黄双色线,严格与相线工作零线相区别,杜绝在一个供电系统内出现两种保护方式。
4.2电气设备的设置和安装,必须符合《JGJ46-88》施工现场用电规范。
4.3电气设备的防护、使用以及电气设备的操作及管理,必须符合施工现场用电规范。
所有的用电设施、设备必须符合建筑施工安全检查验收标准《JGJ59-99》
5.安全用电组织措施
5.1建立临时用电的技术档案。
5.2做好安全用电技术交底。
5.3应建立安全检查制度,定期对临时用电工程检测,包括接地电阻值,绝缘电阻值,漏电保护器动作参数等,并由安全技术部门作好临时用电验收,检测并作好记录。
5.4建立电气维修制度,加强日常和定期维修工作,现场设二名电工,及时排除故障,并作好巡视记录。
5.5电责任制,对临时用电工程各部位的操作监护,维修分片,分机落实到人,并辅以必要的奖惩。
5.6现场电工必须持证上岗,强化安全用电记录体制,改善用电人员安全素质。
6.电气防火措施
合理配置,整改,更换各种保护装置,对电路和设备的过载短路故障进行可靠的保护。
6.1在电气装置和线路周围不准堆放易燃易爆和强腐蚀介质,不使用火源。
6.2加强电气设备相间和相间的绝缘,防止闪烁引起火灾。
6.3合理设置防雷装置。
6.4在电气装置相对集中场所,如变电所,配置绝缘灭火器,并禁止烟火。
6.5各种电线、电缆接口、接头必须牢靠接触良好,应无发热现象,各电线与电器连接处必须压紧,导电良好,以防打火,发生不必要的事故。
6.6电气防火组织措施
6.7建立易燃物和腐蚀介质管理制度。
6.8建立电气防火责任制,加强电气防火重点场所、烟火管理制度,并设置禁烟标志。
6.9建立电气防火教育制度,经常进行电气防火知识教育和宣传。
6.10建立电气防火检查制度,发现问题及时处理。
6.11强化电气防火领导体制,建立电气防火队伍。
7.配电箱与开关箱设计及选择
7.1配电箱的选用,必须使用省建委推荐标准电箱,一些特殊要求的推荐产品无此型号的,可以自行制作,但必须符合《JGJ46-88》规范要求及成都市要求,严禁使用劣质无质量保证的电器,尤其是漏电断路器。
7.2现场箱体的设置,环境要求都应符合《JGJ49-88》的要求。
7.3现场必须做到三级配电、二级保护,设备的控制,必须使用开关箱,严禁一闸多用,开关箱漏电动作电流应小于等于30mA,特殊环境使用的,如楼面砼浇筑,移动电机,应达到三级保护。
8.配电箱的接线
总配电箱、分配电箱及开关箱的配置和接线,因选用的推荐产品均符合《JGJ46-88》标准,这里不再赘述。
9.接地与接地装置
在此施工用电系统中主要有三种接地。
9.1 变压器中性点作直接工作接地,其具体制作,由业主委托电业局。
9.2避雷装置作防雷接地,主要有塔吊、电梯、外脚手架,具体制作考虑焊接在主件,接地网上。
9.3重复接地接规定要求,保护零线的一重复接地装置的接地电阻值应≤10Ω,考虑配合回填土埋设置采用一40×40镀锌扁钢,埋深0.8m,水平敷设长度值的根20m,在土壤电阻率P=100Ω·m时,接地电阻值为8.1Ω,满足要求,实际敷设后,还得用接地电阻仪测量已可考虑利用主体接地网作为重复接体,实际设置,总配电箱,分配电箱以及线路的末端都应重复接地。
10.防护用品措施
10.1正确使用各种基本安全用具及各种辅助安全用具。
10.2合理正确使用临时接地线,临时遮栏,绝缘隔板,以及标志牌等检修安全用具。
10.3必须使用正式厂家的产品,并按不同场所和电压等进行不同的选择使用。
10.4使用登高安全用具,应保护牢固、可靠安全带、安全绳必须符合标准规定,并正确使用。
成都市新都区第十二建筑工程公司
中节能·新时代广场第1标段
中节能·新时代广场第3标段
二○一一年四月
附图:施工现场临时用电平面布置图
电线及电缆数据表
计算参数表
下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!
员工年终工作总结【范文一】
201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:
一、虚心学习,努力工作
(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。
(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!
(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用
二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。
(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。
(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。
(三)做好固定资产管理工作要求负责宿舍固定资产管理,
对固定资产的监督、管理、维修和使用维护。
(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。
三、主要经验和收获
在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:
(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。
(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。
(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。
(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。
(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。
四、加强检查,及时整改,在工作中正确认识自己。
(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。
(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要
(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。
五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!
六、存在的不足
总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:
1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。
2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。
3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。
七、下步的打算
针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:
(一)积极搞好与员工的协调,进一步理顺关系;
(二)加强管理知识的学习提高,创新工作方法,提高工作效益;
(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。
在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!
员工年终工作总结【范文二】
一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。
XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。
学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度《感动中国》人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。
存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。
下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。
最后,中心的祝愿公司的明天会更加的灿烂辉煌。
员工年终工作总结【范文三】
时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千……时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。
在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。
今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,
在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。
对此我向领导做如下工作报告:
一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高
一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献。
二、强化理论和业务学习,不断提高自身综合素质
我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。
(1)是认真学习“三个代表”重要思想,深刻领会“三个代表”重要思想的科学内涵,增强自己实践“三个代表”重要思想的自觉性和坚定性;认真学习党的十六大报告及十六届三中、四中全会精神,自觉坚持以党的十六大为指导,为进一步加快完善社会主义市场经济体制,全面建设小康社会作出自己的努力。
(2)是认真学习工作业务知识,重点学习公文写作及公文处理和计算机知识。在学习方法上做到在重点中找重点,抓住重点,并结合自己在公文写作及公文处理、计算机知识方面存在哪些不足之处,有针对性地进行学习,不断提高自己的办公室业务工作能力。
(3)是认真学习法律知识,结合自己工作实际特点,利用闲余时间,选择性地开展学习,学习了《中华人民共和国森林法》、《森林防火条例》、《中华人民共和国
展开阅读全文
