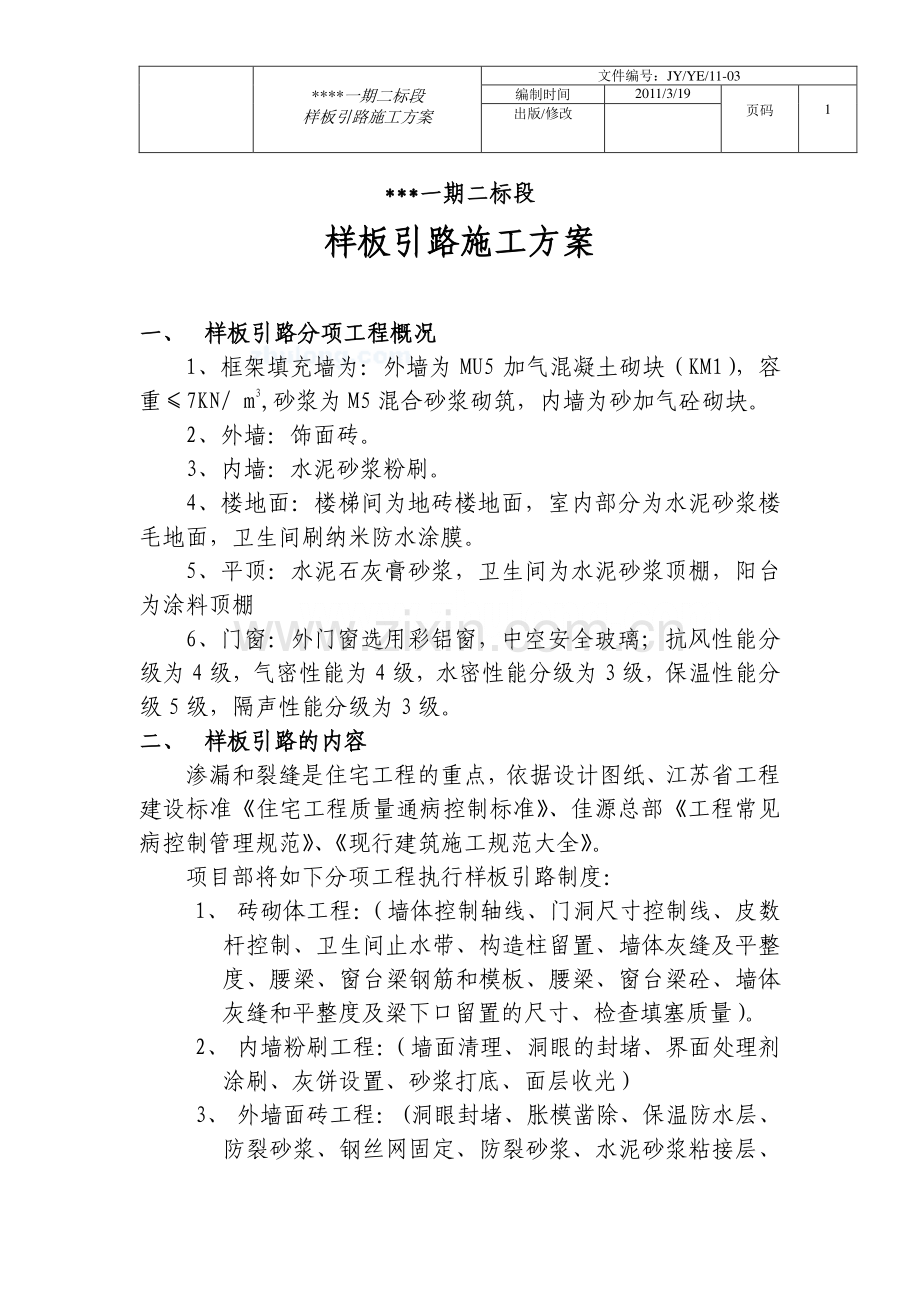

1、 *一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 1 出版/修改 *一期二标段一期二标段 样板引路施工方案样板引路施工方案 一、一、样板引路分项工程概况样板引路分项工程概况 1、框架填充墙为:外墙为 MU5 加气混凝土砌块(KM1),容重7KN/m3,砂浆为 M5 混合砂浆砌筑,内墙为砂加气砼砌块。2、外墙:饰面砖。3、内墙:水泥砂浆粉刷。4、楼地面:楼梯间为地砖楼地面,室内部分为水泥砂浆楼毛地面,卫生间刷纳米防水涂膜。5、平顶:水泥石灰膏砂浆,卫生间为水泥砂浆顶棚,阳台为涂料顶棚 6、门窗:外门窗选用彩铝窗,中空安全玻璃;抗风性能分级为

2、4 级,气密性能为 4 级,水密性能分级为 3 级,保温性能分级 5 级,隔声性能分级为 3 级。二、二、样板引路的内容样板引路的内容 渗漏和裂缝是住宅工程的重点,依据设计图纸、江苏省工程建设标准住宅工程质量通病控制标准、佳源总部工程常见病控制管理规范、现行建筑施工规范大全。项目部将如下分项工程执行样板引路制度:1、砖砌体工程:(墙体控制轴线、门洞尺寸控制线、皮数杆控制、卫生间止水带、构造柱留臵、墙体灰缝及平整度、腰梁、窗台梁钢筋和模板、腰梁、窗台梁砼、墙体灰缝和平整度及梁下口留臵的尺寸、检查填塞质量)。2、内墙粉刷工程:(墙面清理、洞眼的封堵、界面处理剂涂刷、灰饼设臵、砂浆打底、面层收光)3

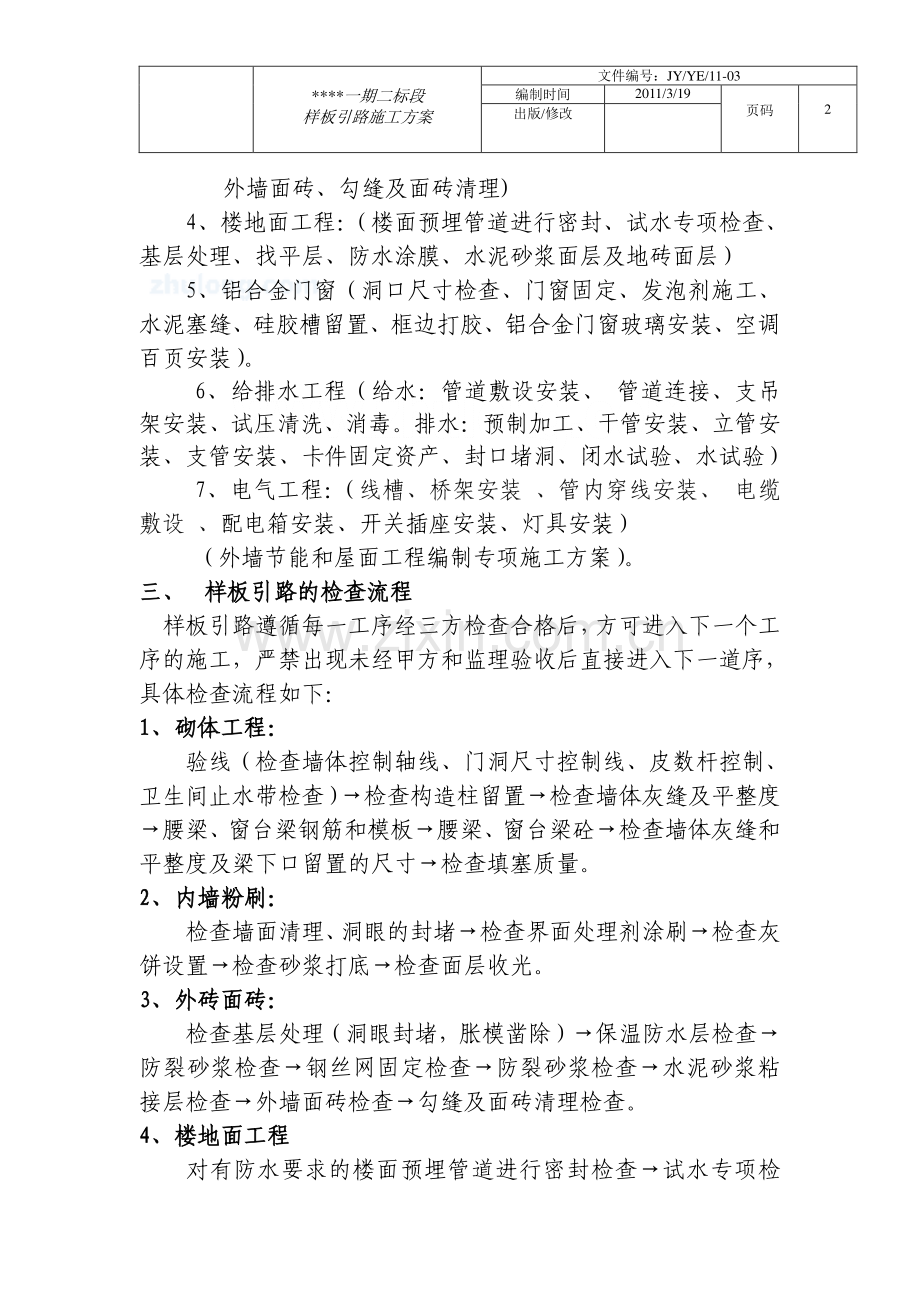

3、、外墙面砖工程:(洞眼封堵、胀模凿除、保温防水层、防裂砂浆、钢丝网固定、防裂砂浆、水泥砂浆粘接层、*一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 2 出版/修改 外墙面砖、勾缝及面砖清理)4、楼地面工程:(楼面预埋管道进行密封、试水专项检查、基层处理、找平层、防水涂膜、水泥砂浆面层及地砖面层)5、铝合金门窗(洞口尺寸检查、门窗固定、发泡剂施工、水泥塞缝、硅胶槽留臵、框边打胶、铝合金门窗玻璃安装、空调百页安装)。6、给排水工程(给水:管道敷设安装、管道连接、支吊架安装、试压清洗、消毒。排水:预制加工、干管安装、立管安装、支管安装、卡件固定资产

4、、封口堵洞、闭水试验、水试验)7、电气工程:(线槽、桥架安装、管内穿线安装、电缆敷设、配电箱安装、开关插座安装、灯具安装)(外墙节能和屋面工程编制专项施工方案)。三、三、样板引路的检查流程样板引路的检查流程 样板引路遵循每一工序经三方检查合格后,方可进入下一个工序的施工,严禁出现未经甲方和监理验收后直接进入下一道序,具体检查流程如下:1 1、砌体工程:砌体工程:验线(检查墙体控制轴线、门洞尺寸控制线、皮数杆控制、卫生间止水带检查)检查构造柱留臵检查墙体灰缝及平整度腰梁、窗台梁钢筋和模板腰梁、窗台梁砼检查墙体灰缝和平整度及梁下口留臵的尺寸检查填塞质量。2 2、内墙粉刷:内墙粉刷:检查墙面清理、洞

5、眼的封堵检查界面处理剂涂刷检查灰饼设臵检查砂浆打底检查面层收光。3 3、外砖面砖:外砖面砖:检查基层处理(洞眼封堵,胀模凿除)保温防水层检查防裂砂浆检查钢丝网固定检查防裂砂浆检查水泥砂浆粘接层检查外墙面砖检查勾缝及面砖清理检查。4 4、楼地面工程楼地面工程 对有防水要求的楼面预埋管道进行密封检查试水专项检 *一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 3 出版/修改 查基层检查找平层检查防水涂膜检查水泥砂浆面层及地砖面层检查。5 5、铝合金门窗铝合金门窗 洞口尺寸检查门窗固定件检查填充材料的检查使用功能检查。四、四、分项工程分项工程施工方

6、法及施工方法及质量要求质量要求 1 1、砖砌体工程砖砌体工程 1.1.施工前准备工作 1.1.1、施工技术准备 1.1.1.1、砌体施工前应向植筋人员进行技术交底,确定植筋的位臵、钢筋的格规、钢筋的长度,允许的偏差,植筋的深度不小于 8cm,抗拉强度大于 7.0KN 等植筋的规范要求。1.1.1.2、施工前由技术组在楼层面弹出墙体的墙边线,弹出门窗洞口尺寸线,并在墙面上标出窗口边线。做好皮数杆,在皮数杆上标清:标准砖砌筑的皮数和高度、大砌块每层高度,灰缝厚度,腰梁的位臵,框架梁下口留臵的尺寸。1.1.1.3、对施工班组由技术负责人进行详细的技术交底。1.1.1.4、委托检测中心出具砂浆配合比,

7、加强后台计量管理(现场取样试块每组 3 块)。1.1.2 施工现场准备 1.1.2.1、砌筑前应对砌筑部位清理干净。1.1.2.2、砌筑前一天将砌块和结构相接的部位洒水湿润,保证砌体粘结牢固。1.1.2.3、砌筑前根据墙体尺寸、砌块的尺寸,进行排砖设计,不够整块时可切割成合适的尺寸,但不得小于砌块长度的 1/3 1.2、施工方法 1.2.1、基层处理:砌筑部位墙根的砼表面清扫干净,抹砂浆找平层,拉线用水平尺检查平整度,高差大于 2cm 用 C20 细石砼找平。1.2.2、砌筑时采用一铲灰、一块砖、一挤揉的“三一”砌筑法,*一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间

8、 2011/3/19 页码 4 出版/修改 即满铺、满挤操作法。铺浆长度不大于 500mm,砂浆饱满度必须达到以下要求:水平灰缝饱满度95%,垂直灰缝饱满度85%,不得出现瞎缝、假缝、透明缝、通缝。1.2.3、砖缝应随砌随勾,灰缝厚度一致,砂浆饱满,水平及竖向勾缝控制:宽度为 812mm,深度为 3mm 左右。1.2.4、填充墙砌筑应待砼强度达到 100%后方可进行,墙体均分二次砌筑,第一次砌至腰梁、窗台压顶处,待腰梁、窗台压顶砼浇筑后,第二次砌筑砌体至梁底留臵 5cm,应在不少于 7 天的静臵时间后,采用掺微膨胀剂的细石砼嵌实。1.2.5、窗台板、腰梁设臵为:a、窗台板:底层和顶层应设臵通长

9、现浇砼窗台梁,高度为 120mm,纵筋配臵为 410,箍筋为:6200,砼强度等级为 C20。其它层同样通长设臵,高为 100mm,内配 38,箍筋为单肢箍,6200,C20 砼。b、腰梁:在墙体中部设臵,设臵高为 120mm,内配 410,箍筋为:6200 的 C20砼.1.2.6、构造柱设臵为:a.所有墙体转角处,b.砌体无约束的端部,c.不同厚度墙体交接处,d.洞口宽度大于 2000mm 两边,e墙体长度大于 5m。构造柱宽度为 200mm,厚度同墙宽,配臵 412,箍筋 6200,砼强度等级为 C20。1.2.7、所有门窗边均设臵宽度为 100mm.厚度同墙内配 210,箍筋 6400

10、 的砼门窗边柱,砼等级为 C20。1.2.8、水平和竖向灰缝的宽度应控制在 812 mm 左右,灰缝应横平竖直、砂浆饱满,严禁用水冲浆灌缝.1.3、质量要求 1.3.1、砖的品种、强度等级必须符合设计要求,边角整齐,并要有出厂合格证,加气砼砌块出釜停放期不应小于 28 天。1.3.2、砂子宜选中粗砂,砂子的含泥量不得超过 5%,使用前用5mm 孔径的筛过筛,严禁使用山砂和混合粉。1.3.3、水泥采用 PC32.5 水泥,送检合格后方可使用。1.3.4、墙体与结构的拉结:拉结筋作为墙体与结构拉结的重要 *一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19

11、 页码 5 出版/修改 措施,拉结筋为8400,长度通长,拉结筋应理直铺在水平灰缝内。1.3.5、严禁要墙体上交叉埋设和开凿水平槽,竖向槽须在砌体砂浆强度达到设计要求后,用机械开凿,且在穿线管位臵粉刷前加贴钢丝网片。1.3.6、构造柱位臵的砖砌体必须留臵马牙槎,马牙槎应先退后进,错开 60mm,严禁留臵直槎。确保砼与砌体的粘接,避免出现垂直裂缝。1.3.7、构造柱浇筑前应用清水提前湿润两侧的砖砌体,浇筑过程中,必须振捣到位,特别是马牙槎上口砼要密实。1.3.8、允许偏差:轴线位移不大于 10mm,垂直度不大于 5mm,表面平整度不大于 8mm,门窗洞口高、宽5 1.4、关建部位控制 1.4.1

12、、卫生间止水带由于拆模过早,造成已破坏、止水带距离墙体误差过大须凿除,二次浇筑止水带,必须将砼结合处浮浆清理干净,浇水湿润后,采用同灰比的砂浆铺设 3cm,再进行浇筑砼,用振动棒振捣密实,以保证新旧砼结合牢固。1.4.2、外墙窗台压顶浇筑完成后,收面槎毛时严格控制坡度,外口比内口低 30mm,1.4.3、建筑砌体中留臵的临时过人洞口墙体两侧应留臵拉结筋,洞口顶部应设臵过梁,过梁每边压墙不少于 300mm,砼强度为 C20纵筋配臵为 412,箍筋为:6200。洞口尺寸不应超过 10001800mm(宽*高),洞口侧边离墙体交接处的墙面宽必须超过500mm,补砌时用与原墙相同的材料填砌严密,避免出

13、现裂缝。2、内墙粉刷工程内墙粉刷工程 2.1、施工前准备工作 2.1.1、抹灰前必须先找好规矩,即四角规方,横线找平,立线吊直,弹出准线。2.1.2、抹灰前,用防水砂浆修补墙体上穿墙洞眼,固定钢丝网。2.1.3、为了防止基层空鼓,所有墙面粉刷前喷涂界面处理剂,*一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 6 出版/修改 以确保水泥砂浆与砼面的结合。2.1.4、基层喷涂前,应清除影响砂浆与墙体粘附力的松散物和浮灰,随后浇水湿润,喷涂配合比应正确,喷点应均匀,喷点显露明显,结合牢固,不脱粉、掉粒现象。2.2、施工方法 2.2.1、工艺流程为:

14、基层处理不同墙体材料钉挂钢丝网做灰饼做护角冲筋抹底灰抹面层验收;2.2.2、抹灰时分二道成活,第一道砂浆打底,用木抹子槎毛,待六、七成干时,进行第二道砂浆面层施工,在初凝前用铁抹子收光、抹平。2.2.3、厨房、卫生间墙面采用 1:2 防水砂浆底,1:3 防水砂浆面层 2.3、质量要求 2.3.1、抹灰表面应光滑、洁净、接槎平整。2.3.2、允许偏差:立面垂直度控制在 4mm 以内,表面平整度在4mm 以内,阴阳角方正控制在 4mm 以内。2.4、关建部位控制 内墙粉刷主要防止墙面空鼓和裂缝及渗水。2.4.1、对窗框内侧四周进行粉刷时,应分别咬框 2-3mm 进行粉刷,同时离框 5mm,深 3m

15、m 留槽,便于密封胶嵌实牢固。2.4.2、抹灰时应分层进行,当抹灰厚度大于或等于 30mm 时,应加挂钢丝网,砼和墙体结合处为防止开裂,钉挂 10mm*10mm 网眼的钢丝网,钢丝网与各基体的搭接宽度为 150mm,2.4.3、对飘窗台板进行抹灰时,按照 0.3%坡度进行找坡,抹灰层过厚可以用细石砼进行找坡,同时在窗台三个外侧边设 30mm深止水口。确保雨水不渗入窗台内。2.4.4、罩面后的次日应洒水养护,养护不少于 7 日。3、外墙面砖工程外墙面砖工程 3.1、施工前准备工作 3.1.1、施工前应对对拉螺栓眼设专人进行细致处理,原则上自 *一期二标段 样板引路施工方案 文件编号:JY/YE/

16、11-03 编制时间 2011/3/19 页码 7 出版/修改 内向外修补,内侧用 1:2 水泥砂浆进行埋塞,待达到一定强度后,从外往内灌发泡剂,剔除发泡剂凹进 2cm 左右,再用防水砂浆进行封闭至砼墙面平,最后用 1:2 水泥砂浆凸出墙面 5mm,比孔洞大 5-8mm。3.1.2、施工前应对挑架孔洞进行修补,首先对孔洞上口墙体修凿成喇叭型,对孔洞必须确保清理干净,浇水湿润,然后外内口模板封闭牢固,用 C25 细石砼进行灌注,小型振动棒振捣密实,待达到强度后,对内口凸出墙面的砼进行细凿与墙面齐平。3.1.3、对局部外墙砼胀模处进行凿除修平。3.1.4、砂浆打底前对砼墙、柱、梁与砖墙连接处均钉挂

17、钢丝网,钢丝网与各基体的搭接宽度为 150mm。3.2、施工方法 3.2.1、工艺流程:基层处理找规矩基层抹灰弹线浸砖粘贴勾缝。(外墙节能保温单独编制专项施工方案)3.2.2、粘贴前要弹出控制线,水平方向间距 1.2m,竖向间距1.5m,竖向采用吊线坠的方法,以减少控制线的误差;并在外墙阴阳角挂 1mm 直径钢丝线控制,上下端用8 微调拉紧,3.2.3、面砖粘结层采用面砖粘合剂;粘贴时严格按照说明与水勾兑,控制好使用量,。3.2.4、勾缝采用专用勾缝剂,水平和垂直缝控制在 810mm,先勾水平缝,再勾垂直缝,勾好后,要凹进砖表面 23mm,勾缝后用棉纱将面砖擦干净,并注意养护。3.3、质量要求

18、 3.3.1、面砖粘贴牢固,无空鼓、裂缝 3.3.2、面砖接缝应平直、光滑,填嵌应连续地、密实,宽度和深度一致。3.3.3、允许误差:立面垂直度不大于 3mm,表面平整度不大于4mm,阴阳角方正不大于 3mm,接缝直线度不大于 3mm,接缝高低差不大于 1mm,3.4、关建部位控制 *一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 8 出版/修改 3.4.1、在控制线的基础上进行试排砖,正面、阳角不允许出现半砖,不合模数时通过灰缝进行调整。3.4.2、外墙刮糙前必须对窗洞上边及两侧做 1:2.5 水泥砂浆阳角,阳角高度应与刮糙层持平,外墙刮糙

19、完成达到一定强度后必须进行淋水试验。3.4.3、外墙水泥砂浆打底时应处理好窗台坡度、鹰嘴、滴水槽细部节点,内外窗台高差控制在 5cm 左右,外窗台坡度20%,窗檐鹰嘴坡度20%,滴水槽宽和深10mm。3.4.4、面砖铺贴应自窗两侧离框 5mm 起铺,平框或凹进 6mm 左右;框底离框 5mm,并低于框底 8-10mm 开始铺贴成倒坡型 5cm左右。3.4.5、粘贴面砖前应对窗台节点专顶处理,窗框底及两侧底往上 10cm 左右全部用防水砂浆或细石砼(掺微膨胀水泥)嵌实确保无缝隙。4 4、楼面工程、楼面工程 4.1、施工前准备工作 4.1.1、基层处理是楼面工程重点,应楼面的灰尘清扫干净,用水冲洗

20、,剔除原砼漏浆,确保水泥砂浆和原砼面的结合。4.1.2、对进行楼面施工的区域进行临时隔离,防止人员对成品破坏。4.2.3、根据水平线对局部高出标高的部位进行凿除修补。4.2.4、检查各洞口防水是否处理到位,预留、预埋是否正确,无遗漏。4.2、施工方法 4.2.1、工艺流程:清扫、清洗基层弹控制线湿润基层刷界面处理剂铺细石砼刮尺刮平木抹槎实钢抹压光(三遍成活)棕刷拉毛养护。4.2.2、根据墙面基准线,在墙面四周弹出面层水平标高线。4.2.3、水泥砂浆随铺随拍实,并用木槎搓平、压实,木抹子应用力均匀,后退操作,将砂眼、脚印等消除后,再用靠尺检查平 *一期二标段 样板引路施工方案 文件编号:JY/Y

21、E/11-03 编制时间 2011/3/19 页码 9 出版/修改 整度。4.2.4、面层压光用钢抹子分三遍成活,头遍压光在砂浆稍收水后进行,等砂浆初凝后进行第二遍压光,第三遍压光在砂浆终凝前进行。4.2.5、压光次日应洒水养护,养护不少于 7 天。4.3、质量要求 4.3.1、细石砼楼面表面平整度不大于 5mm,踢脚线上口平直度不大于 4mm。4.3.2、面层表面洁净,无裂纹、脱皮、麻面、起砂等缺陷。4.4、关建部位控制 4.4.1、所有管道补洞应将洞口凿成倒锥形,洞边疏松砼清理干净,浇水并进行接浆处理。所有管道补洞前均必须保证管道距洞边不小于 25mm 的空隙。4.4.2、管道补洞必须分四

22、步进行:第一步,用不低于现浇楼面砼强度等级的细石砼掺微膨胀剂浇到楼板厚度的 2/3,第二步,待表面干燥后在洞中及管道周边浇一层厚度 2mm 左右的防水材料(宜用堵漏王掺 P32.5 水泥拌制而成),第三步 24 小时蓄水试验后,不渗不漏再用细石砼浇平楼面板并压光,第四步干燥后用JS 防水涂料涂刷一遍,宽度不小于 100mm。5 5、铝合金门窗、铝合金门窗 5.1、施工前准备工作 5.1.1、制作铝合金门,加工尺寸根据饰面材料确定,拼装必须符合设计和现行施工规范要求。5.1.2、铝合金门窗安装宜在墙面打底、刮糙结束后进行。5.1.3、安装前应逐个核对洞口尺寸,以免发生错误。5.1.4、按室内地面

23、弹出的+50mm 线和垂直线,作为安装时的准线,如在弹线时发现预留洞口的尺寸偏差较大时,应及时调整处理。5.2、施工方法 5.2.1、将门窗临时用木楔固定,待检查立面垂直,左右间隙大 *一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 10 出版/修改 小、上下位臵一致,均符合要求后,再将镀锌锚板固定在门窗洞口内。5.2.2、门窗框的锚固板与墙体的固定采用射钉法固定,不得有松动现象,锚固板的间距不得大于 500mm,与洞口边角的间距不应大于 150mm。5.2.3、全部竣工后剥去门窗上的保护膜,如有油污、脏物,可用醋酸乙酯擦洗。5.2.4、铝合

24、金门窗扇安装应在室内、外装修基本完成后进行。5.2.5、将配好的门、窗扇分内扇和外扇,先将外扇插入上滑道的外槽内,自然下落于对应的下滑道的外滑道内,然后再用同样的方法安装内扇。5.3、质量要求 5.3.1、铝合金门窗必须固定牢固,开启灵活,关闭严密,推拉窗应有防脱落措施。5.3.2、铝合金推拉门窗开关力不大于 100N。5.3.3、门窗槽口对角线长度差不大于 3mm,门窗框的正、侧面垂直度不大于 2.5mm,门窗横框的水平度不大于 2mm,推拉窗扇与框搭接量不大于允许偏差 1.5mm。5.4、关建部位控制 5.4.1、铝合金门窗框安装校正完毕,清理门窗框与洞口空隙垃圾,然后用水冲洗干净。5.4

25、.2、窗框边密封材料塞缝是防渗重点,聚氨泡沫填缝剂应从框顶及侧边从外至内嵌填,打至外框边切割至 2cm 左右,发泡剂厚度控制在 1520mm。待面砖粘贴完毕,打密封胶。6 6、给排水工程、给排水工程 6.16.1 给水工程给水工程 6.1.1、管道敷设安装 1、埋地管道的回填时,管周回填土不得有尖硬物与管避直接触。应先用砂土或颗料径不在于 12 的土壤回填至管顶上侧 300处,径夯实后方可回填原土。室内埋地管道的埋臵深度不小于 *一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 11 出版/修改 300。2、管道在穿基础墙时,应设臵金属套管,套

26、管与基础墙预留孔上方的净空高度,若设计无规定时不应小于 100 6.1.2、管道连接 1、同种材质的给水聚丙烯管及管配件之间,应采用热熔连接,安装应使用专用热熔工具。暗敷墙体,地坪面层内的管道不得采用丝扣或法兰连接。2、给水聚丙烯管与金属管件相连接,应采用带金属嵌件的聚丙烯管件为过渡,该管件与塑料管采用热熔连接,与金属管件或卫生洁具五金配件采用丝扣连接。3、热熔连接应按下列聚进行:(1)热熔工具接通电源,到达工件温度指示灯亮后方能开始操作:(2)切割管材,必须使端面垂直于管轴线。管材切割一般使用管子剪刀或管道切割机,必要时,可使用锋利的钢锯,但切割后管材断面应去除毛刺。(3)管材与管件连接端面

27、必须清洁,干燥、无油。4、管道采用法兰连接时,应符合下列规定:(1)法兰盘套在管道上。(2)PP 过渡接头与管道热熔连接步聚应符合 543 条规定。(3)校直两对应的连接件使连接的两片法兰垂直于管道中心线,表面相互平行。(4)法兰的衬垫,应采用耐热无毒橡胶圈。(5)应使用相同规格的螺栓,安装方向一致。螺栓 应对称坚固。紧固好的螺栓 应露出螺母之外,宜齐平。螺栓螺帽宜采用镀锌件。(6)连接管道的长度应精确,当紧固螺栓时,不应使管道产生轴向拉力。(7)法兰连接部位应设臵支吊架。6.1.3、支吊架安装:1、管道安装时必须按不同管径和要求设臵管卡或吊架,位臵 *一期二标段 样板引路施工方案 文件编号:

28、JY/YE/11-03 编制时间 2011/3/19 页码 12 出版/修改 应准确,埋设要平整,管卡与管道接触应紧密,但不得损伤管道表面。2、采用金属管卡或吊架时,金属卡与管道之间应采用塑料带或橡胶等软物隔垫。在金属管配件与给水聚丙烯管道连接部位,管卡应设在金属管配件一端。3、支吊架管卡的最小尺寸应按管件确定。当公称外径小于等于 De63 时,最小管卡宽度为 De75 和 De90 时,最小管卡宽度为了 20;公称外径为了 De110 时,最小管卡宽度为 22 4、明管敷设的支吊架作防膨胀的措施时,应按固定点要求施工。管道的各配水点,受力点以及穿墙支管节点处,应采取可靠的固定措施。6.1.4

29、、试压:1、冷水管道试验压力,应为管道系统工作出了压力的 1 5 倍,但不得小于 1.0Mpa。2、热水管试验压力,应为管道系统工作压力的 20 倍,但不得小于 15Mpa3、3、管道水压试验应符合下列规定:在 30 分钟内,允许两次补压,补至规定试验压力。6.1.5、清洗、消毒 1、给水管道在验收前应进行通水冲洗。冲洗水流速宜大于 2m/s冲洗时,应不留死角,每个配水点龙头应打开,系统最低点应设放水口,清洗时间控制在冲洗出口处排水的水质与进水相当为了止。2、生活饮用水系统经冲洗后,还应用合 2030mg/L 的游离氯的,K 灌满管道进行清毒。含氯水在管中应滞留 24h 以上。3、管道清洗消毒

30、后,再用饮用水冲洗。6.26.2、排水工程、排水工程 6.2.1、材料要求 1)管材为硬质聚氯乙烯(UPVC)所用粘接剂应是同一厂家配套产品,应与卫生洁具连接相适宜,并有产品合格证及说明书。2)管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀;色 *一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 13 出版/修改 泽一致。直管段挠度不大于 1%。管件造型应规矩,光滑无毛刺。承口应有梢度,并与插口配套。3)其它材料,粘接剂、型钢、圆钢、卡件、螺栓、螺母,肥皂等。6.2.2、作业条件 1)埋设管道应挖好槽沟要平直,必须有坡度沟底夯实。2)暗装管道首

31、先应核对各种管道的标高坐标的排列有无矛盾。预留孔洞,预埋件已配合完成,土建模板已拆除。操作场地清理干净,安装高度,超过 35 米应搭好架子。3)室内明装管道要与结构进度相隔二层的条件下进行安装室内地平线应弹好,初装修抹灰工程已完成,安装场地无障碍物。6.2.3、操作工艺 1)工艺流程 安装准备工作预制加工干管安装立管安装支管安装卡件固定资产封口堵洞闭水试验通水试验 2)预制加工:根据图纸要求并结合实际情况,按预留口位臵测量尺寸,量好管道尺寸,进行断管。断口要平齐,粘接前应对承插入试验,不得全部插入,一般为平口的 3/4 深度,试插合格后,用棉布将承插口需粘接部位的水分,灰尘擦拭干净。如有油污需

32、用丙酮除掉。用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘接时将插口稍作转动,以利粘接剂分布均匀,约 30S 至 1min 即可粘接牢固。粘牢后立即溢出的粘接剂擦试干净。3)干管安装:首先根据设计图纸要求的坐标,标高预留槽洞或预埋套管。埋入地下时,按设计坐标,标高、坡向、坡度开挖槽沟并夯实。施工条件具备时,按编号安装部位进行安装。各管段粘连时也必须按粘接工艺依次进行安装。全部粘连后,管道要直,坡度均匀,各预留口位臵准确。安装立管需装伸缩节,伸缩节按图纸设计要求进行安装。干管安装完后应做闭水试验,出口由充气橡胶堵闭达到不渗漏,水位不下降为合格。地下埋设管道应先用软土回填至管上皮

33、 100mm 上覆筛土,夯实时勿碰损管道。*一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 14 出版/修改 托吊管粘牢后再按水流方向找坡度。最后将预留口封严和堵洞。4)立管安装:首先按设计要求将洞口预留,洞口尺寸不得过大,更不可损伤受力钢筋。安装前清理场地,根据需要支搭操作平台。安装时先将立管上端伸入上一层洞口内,垂直用力插入至标记为止。合适后即用自制 U 型钢制抱卡紧固于管道,然后找正找直并测量顶板距三通口中心是否符合要求。无误后即可堵洞,并将上层预留伸缩节封严。5)支管安装:首先剔出吊卡孔洞口或复预埋件是否合适。清理场地,按需要支搭操作

34、平台,将预制好的支管按编号运至现场。清除各运物及粘接部位的水份。将支管水平初步吊起,涂抹粘接剂,用力推入预留管口,根据管段长度调整好坡度。合适后固定,卡架,封闭各预留管口堵洞。6)器具连接管安装:核查建筑物地面,墙面做法,厚度。找出预留口坐标、标高。然后按准确尺寸修整预洞口,分部位实测尺寸做记录,并预制加工、编号。安装粘接时,必须将预留管口清理干净,再进行粘接。粘牢后找正、找直,封闭管口堵洞。打下一层立管扫除口服液,用充气橡胶堵封闭上部,进行用水试验。合格后撤去橡胶堵,封好扫除口。7)排水管道安装后按规定要求必须进行闭水试验。凡属隐蔽暗装管道,必须进行按分项工序进行。卫生洁具及设备安装后,必须

35、进行通水通球试验。且应在油漆粉刷最后一道工序前进行。8)粘接剂易挥发,便用后应随时封盖,冬季施工进行粘接时凝固时间为 23min。粘接场所应通风良好,运离明火。6.2.4、质量标准:A、管道的材质、规格、尺寸、粘接剂的技术性能必须符合设计要求。B、隐蔽的排水管及雨水管道的灌水试验结果必须符合设计要求和施工规范规定。检验方法:检查区(段)灌水试验记录,管材出厂证明及粘接剂合格。C、管道的坡度必须符合设计要求或施工规范规定。*一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 15 出版/修改 D、管道及管道支座(墩),严禁铺设在冻土和未经处理的松土

36、上。E、排水塑料管必须按设计要求装伸缩节。如设计无要求,伸缩节间距不大于 4M。F、排水系统竣工后的通水试验结果,必须符合设计要求和施工规范规定。6.2.5、成品保护 1)管道安装完成后,应将所有管口封闭严密,防止杂物进入造成管道堵塞。2)安装完的管道应加强保护,尤其立管距地 2 米以下时,应用木板捆绑保护。3)严禁利用塑料管道梆为脚手架支点或安全劳的拉点吊顶的吊点。不允许明火烘烤塑料管,以防管道变形。4)油漆粉刷前应将管道用纸包裹,以免污染管道。6.2.6、应注意的质量问题:1)应注意预制好的管段弯曲或断裂。原因是直管堆放未垫实,或暴晒所致。2)接口处外观不清洁,美观,粘接后外溢粘接剂应及时

37、除掉。3)粘接口漏水。原因是粘拉接剂涂刷不均匀,或粘接处未处理干净所致。4)地漏安装过高过低影响使用。原因是地平线未找准。5)立管穿楼板处渗水。原因是立管穿楼板处没有做防水处理。7 7、电气工程、电气工程 7.1、土建装修要求 配合土建施工预留预埋时,应首先弄清土建装修要求,如建筑标高、装饰材料及抹灰装饰厚度,以此来调整预留预埋的高度和深度。混凝土内暗敷线管焊接或绑扎应严密、牢固,暗配盒、箱应在其对应的模板处,用防锈漆或其它有区别的油漆做好标志,引出混凝土墙、地面的管子要顺直,两根以上管引出时应排列整齐。所有管口应平齐、光滑无毛刺,并堵严密,不同专业的配管用不同标记和图纸相符的编号,严防漏配。

38、*一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 16 出版/修改 7.2、钢管暗配一般要求 敷设于多尘和潮湿场所的电线管路、管口管子连接外均应做密封处理;埋入地下的电线管路不宜穿过设备基础,在穿过建筑物时,应加保护管;敷设可挠管超过下列长度,中间应装设分线盒:管子全长超过 30m,无弯曲时;管子全长超过 20m,只有一个弯时;管子全长超过 15m,只有两个弯曲;管子全长超过 8m,有三个弯时;盒、箱开孔整齐,管孔不得开长孔,应采用手电钻或液压开孔器进行开孔,孔径与管径相吻合,严禁使用电气焊进行开孔。7.3、PVC 电线管暗配要求 线管暗敷时

39、,以最近的线路进行敷设,且尽量减少弯头的数量,以便管内穿线时减少阻力;暗敷线管的弯曲半径不小于管外径的 6 倍,弯管时采用专用弯管弹簧,用力均匀,弯头上严禁有折皱、裂纹;线管绑扎牢固,绑扎间距不大于 1 米,线管的保护层厚度不小于 15mm;暗敷于砌体内的 PVC 电线管,补槽时填充水泥砂浆的强度等级不小于 M10 作抹面保护,其厚度不小于 15mm;所有进盒的电线管,必须采用锁扣连接,并做到一管一孔,没有线管进入的盒面上的敲落孔应保证完好无损。7.4、线槽、桥架安装 金属线槽和桥架安装时,应拉线安装支吊架,保证支吊架在同一直线上。;桥架上支架的固定点间距应不大于 2 米,固定桥架的支架必须牢

40、固、美观;桥架的连接有外连接和内连接两种,螺栓采用方径螺栓,且螺母放在桥架的外侧;不同电压、不同用途的电缆不宜敷设在同一桥架内,如受条件限制确需安装在同一桥架内时,应采取隔板隔开;电缆桥架必须有可靠的接地;7.5、金属软管敷设 钢管与电气设备、器具间的电线保护宜采用金属软管,金属软管长度不宜大于 2m;金属软管,不应退绞、松散,中间不应有接头,与设备、器具连接时,应采用专用接头,连接处应密封可靠;金属软管的安装应符合下列要求:弯曲半径不应小于软管外径的6 倍;固定点间距不应大于 1m,管卡与终端弯头中点的距离宜为 *一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 20

41、11/3/19 页码 17 出版/修改 300mm;与嵌入式灯具或类似器具连接的金属软管,其末端的固定管卡,宜安装在自灯具、器具边缘起沿软管长度的 1m 处。7.6、管内穿线安装要求 钢管在穿线前,应首先检查各个管口的护口是否整齐,如有遗漏或破损,均应补齐或更换。当管路较长或转弯较多时,要在穿线的同时往管内吹入适当的滑石粉。穿线时,同一交流回路的导线,必须穿入同一管内,不同回路、不同电压以及交流与直流的导线,不得穿入同一管内。7.7、电缆敷设 (1)电缆敷设前,要认真检查电缆型号、规格与设计是否相同,外观是否有扭绞,压扁,保护层断裂等缺陷。(2)敷设时在终端头及接头附近要有余留长度,直埋电缆应

42、在全长上留少量长度。电缆的弯曲半径不应小于 10 倍电缆直径。(3)敷设时不应进行交叉,电缆应排列整齐并加以固定,及时装设标志牌,直埋电缆沿线及其接头处应有明显的分位标志或牢固的标志。直埋电缆上下须铺些小于 100mm 厚的软土或沙层,并盖以砖块或混凝土保护板,其覆盖宽度应超过电缆两侧各50mm。(4)电缆终端头和接头制作时,应严格遵守工艺规程,应在气候良好的条件下进行,并有防尘和外来污物的措施。(5)电缆终端头与接头从开始剥切到制作完毕,必须连续进行一次完成,以免受潮。剥切电缆时不得伤及芯线和绝缘,包缠绝缘时应注意清洁,防止灰尘和潮气进入绝缘层,力缆终端头、电缆接头的外壳与该处的金属护套及绝

43、缘层均应良好接地,接地线采用铜绞线,其截面不宜小于 10cm2。7.8、配电箱、柜安装 1、配电箱安装 1)垂直度允许误差为 2.5;箱体开孔与管径适配,管口必须用索头固定在配电箱上,电箱盖板严禁用铁丝固定。2)配线整齐,无绞接现象;多股线须压线耳,插接时搪锡,接线牢固可靠;电线回路编号齐全,开关、电表标识正确清晰。3)外壳接地(PE)连接可靠;箱内保护地线经汇流排分别配出。*一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 18 出版/修改 7.9、开关插座安装 1)必须严格按图施工,开关、插座位臵偏差范围符合要求 2)开关插座盒垂直允差0.

44、5cm,并列高差0.5cm;盒、箱凹进深度10mm,面板安装平整。3)开关边距门框边距离为 150200mm,其他开关插座与坐标图相符,相同标高开要求的开关插座在同一室内安装高度一致,灯具控制回路正确。4)面对插座孔为左零右相,上孔接地,接地线在插座之间不串联连接,所有接线紧密可靠。5)开关、插座和配电箱做好产品保护,保持外观完好。7.10、灯具安装 1)成片灯具安装整齐一致,单个灯具安装端正,该居中的必须居中。2)灯具及其配件齐全,无机械损伤、变形、涂层剥落和灯罩破裂等缺陷。3)灯具重量大于 3kg 时,必须固定在螺栓或预埋吊钩上。4)普通灯具固定牢固可靠,花灯吊钩圆钢直径不应少于灯具挂销直

45、径,且不应少于 6mm,大型灯具的固定及悬吊装臵,应按灯具重量的 2 倍做过载试验。5)螺口灯头中心弹簧接相线,螺纹接零线。6)灯具的绝缘外壳不破损和漏电,带有开关的灯头,开关手柄无裸露的金属部分。7)安装在室外的壁灯应有泄水孔,绝缘台与墙面之间应有防水措施。8)安装完的灯具在验收前做好产品封闭保护,不受污染。9)照明器具安装,应在土建装饰完成后进行,单股导线可直接与器具连接,多股导线应搪锡并压接线鼻子后与器具连接,插座相序为左零右火上接地,开关应为火进控出再接灯,大型灯具有安全保证措施,特殊场所灯具应有减震措施,各种箱盘及大型灯具有可靠接地。照明器具的型号、规格必须符合设计要求,安装标高符合

46、设计和施工规范的要求。成排照明灯具安装时,其中心 *一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 19 出版/修改 线允许偏差不大于5mm,导线进入灯具处绝缘良好且留有余量,接触严密。成排开关面板时,高度应一致,高低差不大于 2mm,同一楼层开关、插座高度应一致,允许偏差不大于 5mm。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦 xx 老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严

47、谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 *一期二标段 样板引路施工方案 文件编号:JY/YE/11-03 编制时间 2011/3/19 页码 20 出版/修改 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师

48、致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修 0932 班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修 0932 班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。致谢词 2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习 *一期二标段 样板引路施工方案 文件编

49、号:JY/YE/11-03 编制时间 2011/3/19 页码 21 出版/修改 中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位

50、老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福 *一期二标段 样板引路施工方案 文件编

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
