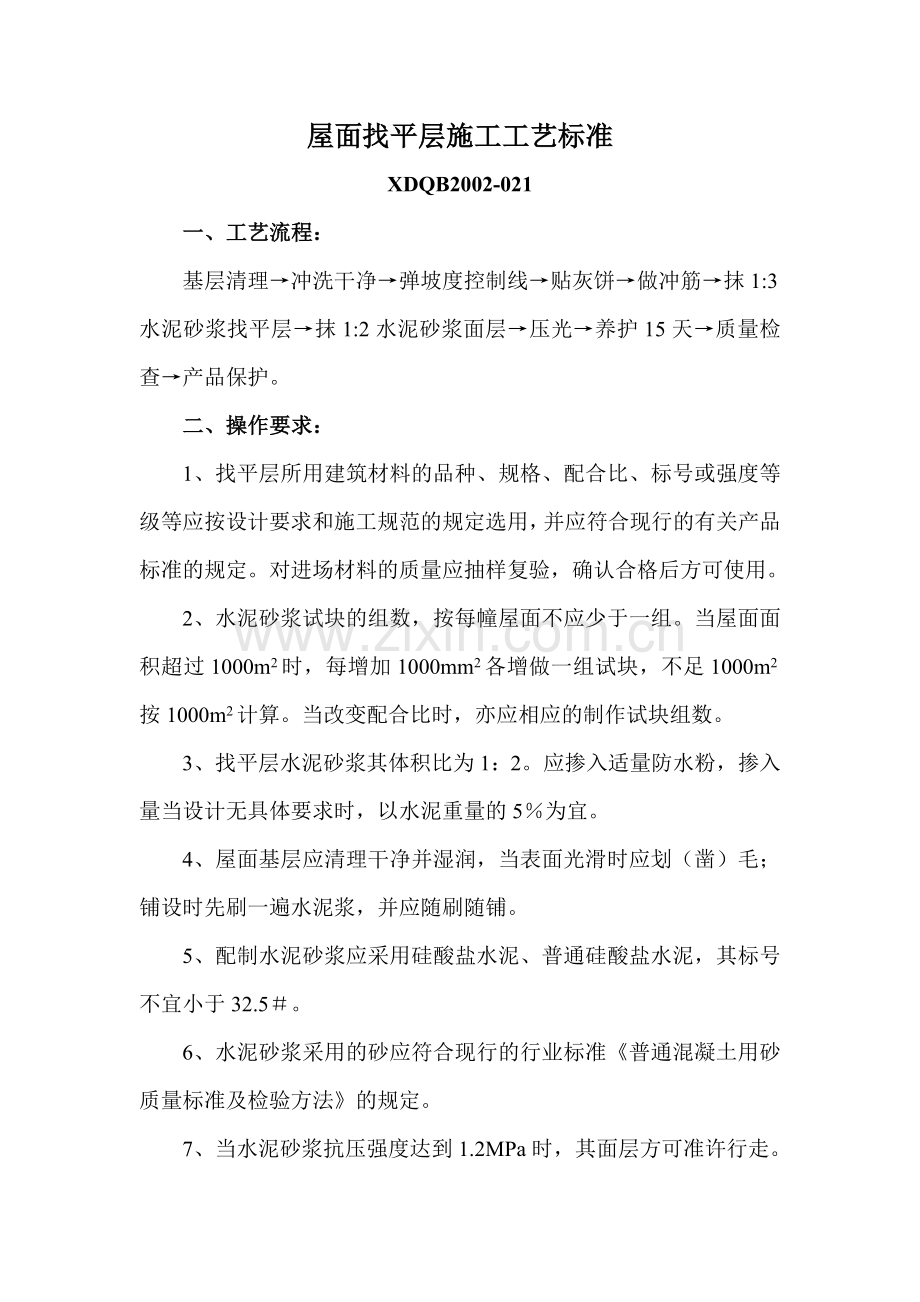

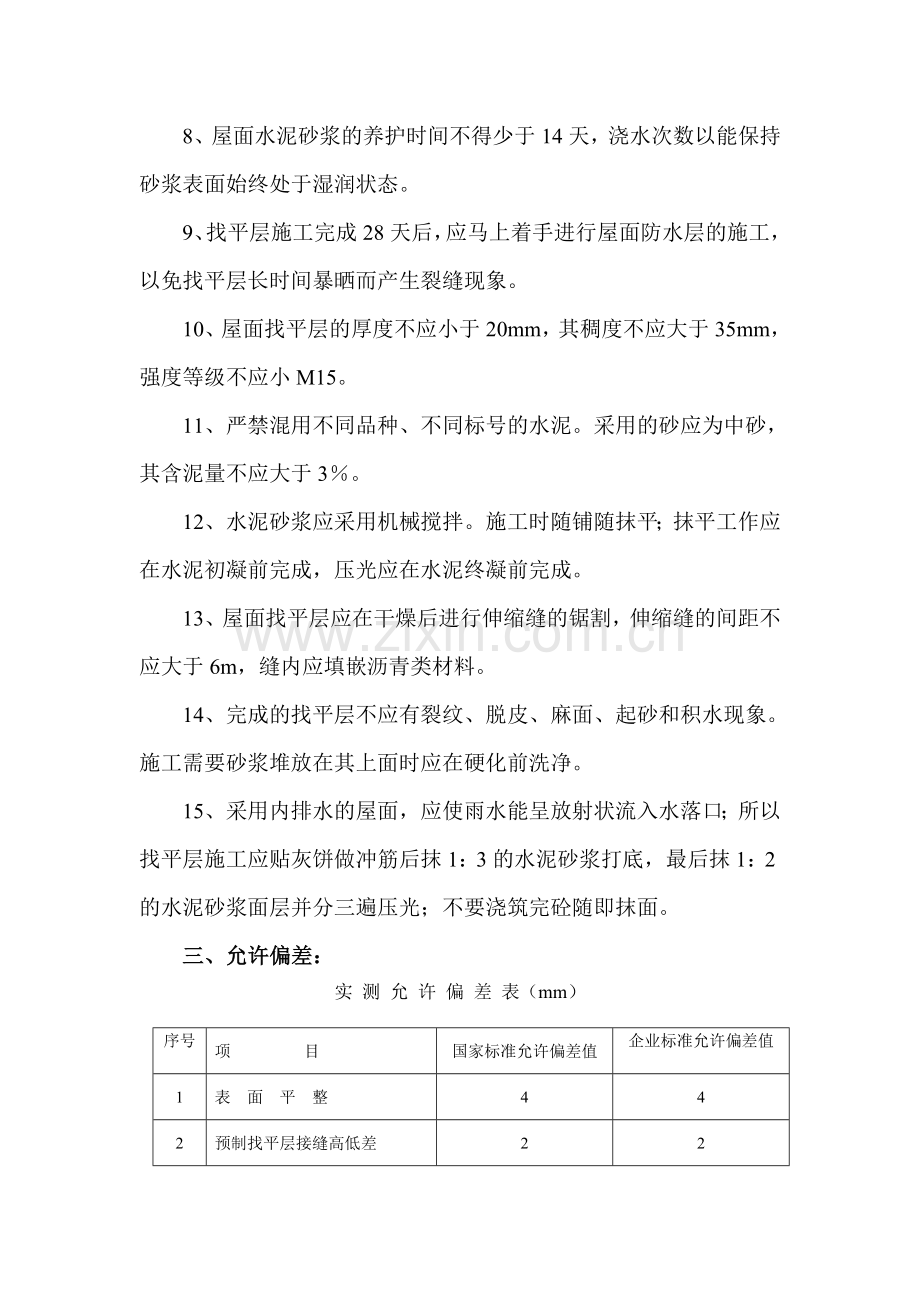

屋面找平层施工工艺标准 XDQB2002-021 一、工艺流程: 基层清理→冲洗干净→弹坡度控制线→贴灰饼→做冲筋→抹1:3水泥砂浆找平层→抹1:2水泥砂浆面层→压光→养护15天→质量检查→产品保护。 二、操作要求: 1、找平层所用建筑材料的品种、规格、配合比、标号或强度等级等应按设计要求和施工规范的规定选用,并应符合现行的有关产品标准的规定。对进场材料的质量应抽样复验,确认合格后方可使用。 2、水泥砂浆试块的组数,按每幢屋面不应少于一组。当屋面面积超过1000m2时,每增加1000mm2各增做一组试块,不足1000m2按1000m2计算。当改变配合比时,亦应相应的制作试块组数。 3、找平层水泥砂浆其体积比为1:2。应掺入适量防水粉,掺入量当设计无具体要求时,以水泥重量的5%为宜。 4、屋面基层应清理干净并湿润,当表面光滑时应划(凿)毛;铺设时先刷一遍水泥浆,并应随刷随铺。 5、配制水泥砂浆应采用硅酸盐水泥、普通硅酸盐水泥,其标号不宜小于32.5#。 6、水泥砂浆采用的砂应符合现行的行业标准《普通混凝土用砂质量标准及检验方法》的规定。 7、当水泥砂浆抗压强度达到1.2MPa时,其面层方可准许行走。 8、屋面水泥砂浆的养护时间不得少于14天,浇水次数以能保持砂浆表面始终处于湿润状态。 9、找平层施工完成28天后,应马上着手进行屋面防水层的施工,以免找平层长时间暴晒而产生裂缝现象。 10、屋面找平层的厚度不应小于20mm,其稠度不应大于35mm,强度等级不应小M15。 11、严禁混用不同品种、不同标号的水泥。采用的砂应为中砂,其含泥量不应大于3%。 12、水泥砂浆应采用机械搅拌。施工时随铺随抹平;抹平工作应在水泥初凝前完成,压光应在水泥终凝前完成。 13、屋面找平层应在干燥后进行伸缩缝的锯割,伸缩缝的间距不应大于6m,缝内应填嵌沥青类材料。 14、完成的找平层不应有裂纹、脱皮、麻面、起砂和积水现象。施工需要砂浆堆放在其上面时应在硬化前洗净。 15、采用内排水的屋面,应使雨水能呈放射状流入水落口;所以找平层施工应贴灰饼做冲筋后抹1:3的水泥砂浆打底,最后抹1:2的水泥砂浆面层并分三遍压光;不要浇筑完砼随即抹面。 三、允许偏差: 实 测 允 许 偏 差 表(mm) 序号 项 目 国家标准允许偏差值 企业标准允许偏差值 1 表 面 平 整 4 4 2 预制找平层接缝高低差 2 2 3 4
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
