资源描述
建筑施工组织考核试题10.1
一、 填空题(16×1分+2×2分=20分)
1.施工组织设计根据编制阶段的不同可以分类为: 、 。
2.构成双代号网络图的三大基本要素为: 、 和 。
3. 工程施工控制的“三大目标”为: 、 、 。
4. 建筑工程中常用的组织施工的方式有: 、 、 三种。
5.施工段在进行划分时,应尽可能利用 、 等自然分界线。
6.有层间关系的工程中组织流水施工时,施工段数(m)和施工过程数(n)的关系m ≥n是为了 。(2分)
7.从事某一施工过程的施工队组在一个施工段上完成施工任务所需的时间,用ti表示的参数称为 。
8.时标网络图中,自始至终 (出现/不出现)波形线的线路为关键线路。
9.双代号网络图中采用节点计算法时,ETi的含义是指: 。(2分)
10.双代号网络图中,虚工作既不消耗时间也不消耗资源,它的主要作用是表达工作之间的 关系。
二. 单项选择题(15×2分=30分)请将选择题的答案填写在下面表格中:
题号
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
答案
1.以施工项目为对象编制的,用以指导施工的技术、经济和管理的综合性文件称为( )。
A.施工方案 B.施工组织设计 C.专项施工方案 D.技术标
2.土建工程属于基本建设项目的( )部分。
A.单项工程 B.单位工程 C.分部工程 D.分项工程
3.基本建度程序正确的是:( )
A. 投资决策→设计→施工招投标→施工→竣工决算 B. 投资决策→施工招投标→设计→施工→竣工决算
C. 设计→投资决策→施工招投标→施工→竣工决算 D. 设计→施工招投标→投资决策→施工→竣工决算

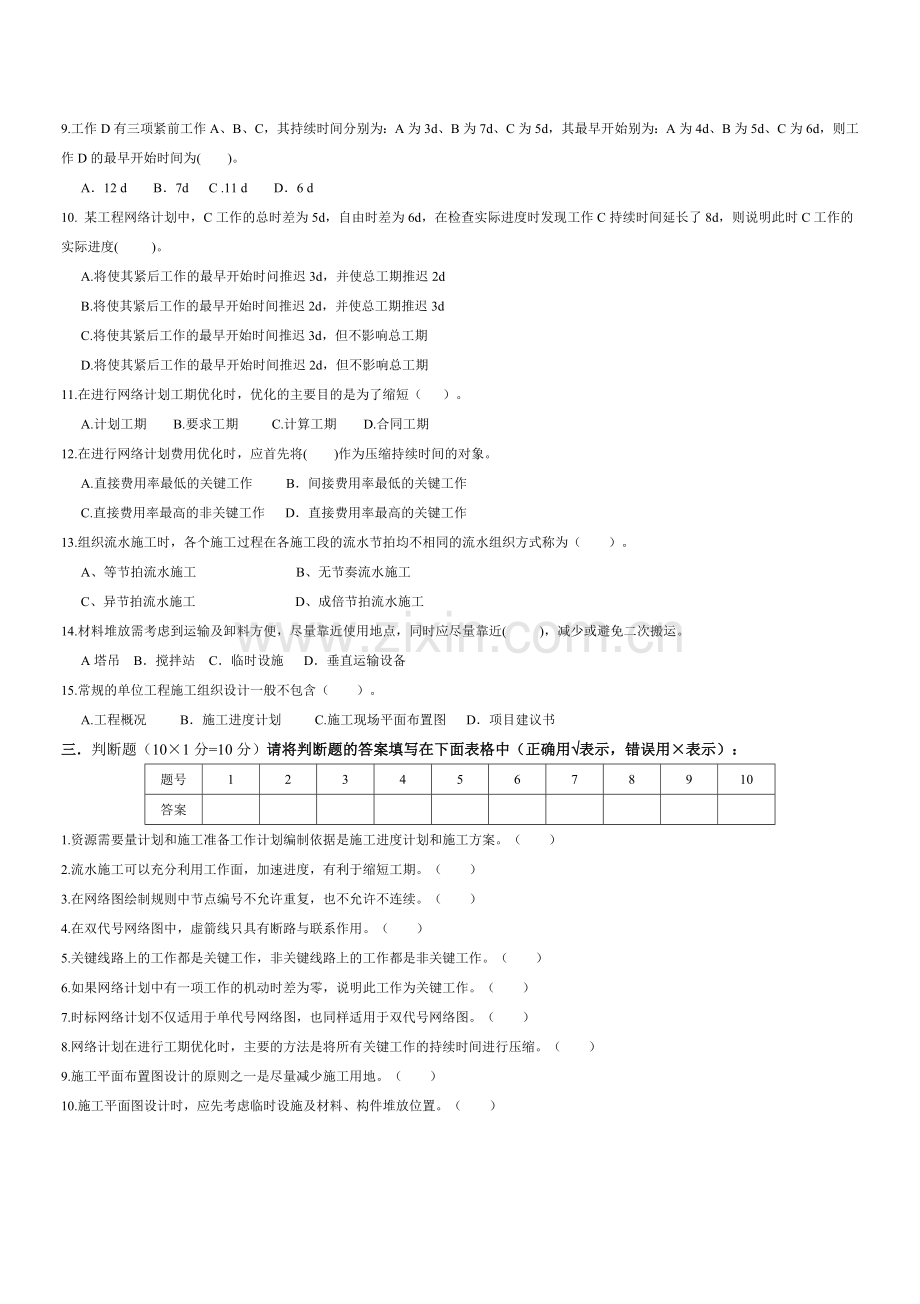

4. 假定某施工段的工程量为300m3,施工队的人数为25人,日产量0.8m3/人,则该队在该施工段的流水节拍为( )。
A.8天 B.10天 C.12天 D.15天
5. ( )的数目取决于施工过程的数目,当施工过程数为n时,则( )的数目为n-1个。
A.流水节拍 B.流水步距 C.施工段 D.工作面
6.当网络计划的计划工期大于计算工期时,关键工作的总时差( )。
A.等于零 B.大于零 C.小于零 D.小于等于零
7.想要缩短工期,不能通过无限制增加施工班组内人数这种方式,这是因为受到( ) 限制。
A.足够工作面 B.劳动力 C.生产资源 D.工程款
8.下列关于单代号网络图和双代号网络图的说法,正确的是 ( )。
A.在单代号网络图中,表达工作之间的逻辑关系时,可以采用虚箭线
B.在单代号网络图中,节点只是一个“瞬间”,它既不消耗时间也不消耗资源
C.在双代号网络图中,一条箭线与其两端的节点表示一项工作
D. 在双代号网络图中,箭尾表示该工作的结束
9.工作D有三项紧前工作A、B、C,其持续时间分别为:A为3d、B为7d、C为5d,其最早开始别为:A为4d、B为5d、C为6d,则工作D的最早开始时间为( )。
A.12 d B.7d C .11 d D.6 d
10. 某工程网络计划中,C工作的总时差为5d,自由时差为6d,在检查实际进度时发现工作C持续时间延长了8d,则说明此时C工作的实际进度( )。
A.将使其紧后工作的最早开始时问推迟3d,并使总工期推迟2d
B.将使其紧后工作的最早开始时间推迟2d,并使总工期推迟3d
C.将使其紧后工作的最早开始时间推迟3d,但不影响总工期
D.将使其紧后工作的最早开始时间推迟2d,但不影响总工期
11.在进行网络计划工期优化时,优化的主要目的是为了缩短( )。
A.计划工期 B.要求工期 C.计算工期 D.合同工期
12.在进行网络计划费用优化时,应首先将( )作为压缩持续时间的对象。
A.直接费用率最低的关键工作 B.间接费用率最低的关键工作
C.直接费用率最高的非关键工作 D.直接费用率最高的关键工作
13.组织流水施工时,各个施工过程在各施工段的流水节拍均不相同的流水组织方式称为( )。
A、等节拍流水施工 B、无节奏流水施工
C、异节拍流水施工 D、成倍节拍流水施工
14.材料堆放需考虑到运输及卸料方便,尽量靠近使用地点,同时应尽量靠近( ),减少或避免二次搬运。
A塔吊 B.搅拌站 C.临时设施 D.垂直运输设备
15.常规的单位工程施工组织设计一般不包含( )。
A.工程概况 B.施工进度计划 C.施工现场平面布置图 D.项目建议书
三. 判断题(10×1分=10分)请将判断题的答案填写在下面表格中(正确用Ö表示,错误用×表示):
题号
1
2
3
4
5
6
7
8
9
10
答案
1. 资源需要量计划和施工准备工作计划编制依据是施工进度计划和施工方案。( )
2. 流水施工可以充分利用工作面,加速进度,有利于缩短工期。( )
3.在网络图绘制规则中节点编号不允许重复,也不允许不连续。( )
4.在双代号网络图中,虚箭线只具有断路与联系作用。( )
5.关键线路上的工作都是关键工作,非关键线路上的工作都是非关键工作。( )
6.如果网络计划中有一项工作的机动时差为零,说明此工作为关键工作。( )
7.时标网络计划不仅适用于单代号网络图,也同样适用于双代号网络图。( )
8.网络计划在进行工期优化时,主要的方法是将所有关键工作的持续时间进行压缩。( )
9.施工平面布置图设计的原则之一是尽量减少施工用地。( )
10.施工平面图设计时,应先考虑临时设施及材料、构件堆放位置。( )
四、计算题(共计40分)
1.根据下表所提供的逻辑关系绘制双代号时标网络图。(7分)
工作
A
B
C
D
E
F
G
H
持续时间
2
1
2
3
4
2
4
1
紧前工作
----
A
B
B
B
D、E
C、E
F、G
2.某工程有A、B、C、D四个施工过程,划分为两个施工段,每个施工过程的流水节拍分别为3天、4天、2天、5天;施工过程B和C之间有2天技术间歇时间,施工过程C和D之间可以搭接1天。试组织流水施工。(10分)
3. 参照右图双代号网络图,计算工作时间参数(可直接标在网络图上,只将⑤-⑥工作的计算过程写出,其他工作过程可省略),确定关键线路,并计算工期。(10分)
附:节点图例
4.某工程计划网络如图所示,图中箭线上方为直接费率(万元/天);箭线下方括号外为工作正常持续时间,括号内为最短持续时间。整个工程计划的间接费率为0.4万元/天。试对此计划进行费用优化,将优化的过程填写在下面的表格中,优化几次填几次。(13分)
优化次数
被压缩工作
压缩
天数
费率差(直接费率-间接费率)
(万元/天)
工期
(天)
总费用
(万元)
关键线路(有多条关键线路的,多条都要写上)
0
--------------
-------
---------
60
1
2
3
4
建筑施工组织参考答案10.2
一、 填空题(20×1分=20分)
1. 施工组织设计根据编制阶段的不同可以分类为:标前施工组织设计、标后施工组织设计。
2.构成双代号网络图的三大基本要素为: 工作 、 节点 和 线路
3.工程施工控制的“三大目标”为: 质量 、 成本 、 进度 。
4. 建筑工程中常用的组织施工的方式有: 依次施工 、 平行施工 、 流水施工 三种。
5.施工段在进行划分时,应尽可能利用 、 等自然分界线。伸缩缝 沉降缝 单元分界处
6.有层间关系的工程中组织流水施工时,施工段数(m)和施工过程数(n)的关系m ≥n是为了 施工队组连续施工/时间连续。(2分)
7.从事某一施工过程的施工队组在一个施工段上完成施工任务所需的时间,用ti表示的参数称为 流水节拍 。
8.时标网络图中,自始至终 不出现 (出现/不出现)波形线的线路为关键线路。
9.双代号网络图中采用节点计算法时,ETi的含义是指: 以该节点为开始节点的各项工作的最早开始时间 。(2分)
10.双代号网络图中,虚工作既不消耗时间也不消耗资源,它的主要作用是表达工作之间的 逻辑 关系。
二、 单项选择题(15×2分=30分)
1
2
3
4
5
6
7
8
9
10
B
C
A
D
B
B
A
C
A
B
11
12
13
14
15
C
A
B
D
D
三、 判断题(10×1分=10分)
题号
1
2
3
4
5
6
7
8
9
10
答案
Ö
Ö
×
×
×
×
×
×
Ö
×
四、 计算题(共计40分)
1.绘制双代号网络图。(7分)
2分
·
································································5分
2.(10分)解:(1)计算流水步距
由,得 1分
由,得 1分
由,得 1分
(2)计算工期
23d 1分
(3)绘制施工进度计划表
施工
过程
施工进度(天)
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
A
①
②
B
①
②
C
①
②
D
①
②
6分
3. (10分)
解:本题的计算结果如下图所示:
时间参数:(见上图)·······························(7分)
关键线路:1346·······························(2分)
工期=13天····································(1分)
4.(13分)
优化次数
被压缩工作
压缩
天数
费率差(正或负)
(万元/天)
工期
(天)
总费用
(万元)
关键线路(有多条关键线路的,多条都要写上)
0
--------------
-------
---------
36
60
①-②-④-⑤-⑥
1
①-②
3
-0.3
33
60+0.1*3-0.4*3=59.1
①-②-④-⑤-⑥、①-③-④-⑤-⑥
2
④-⑤
4
-0.2
29
59.1+0.2*4-0.4*4=58.3
①-②-④-⑤-⑥、①-③-④-⑤-⑥、①-③-⑤-⑥
3
⑤-⑥
3
-0.15
26
58.3+0.25*3-0.4*3=57.85
①-②-④-⑤-⑥、①-③-④-⑤-⑥、①-③-⑤-⑥
4
(可有可无)
③-⑤、
④-⑤
2
0
24
57.85
①-②-④-⑤-⑥、①-③-④-⑤-⑥、①-③-⑤-⑥、
①-②-⑤-⑥
展开阅读全文
