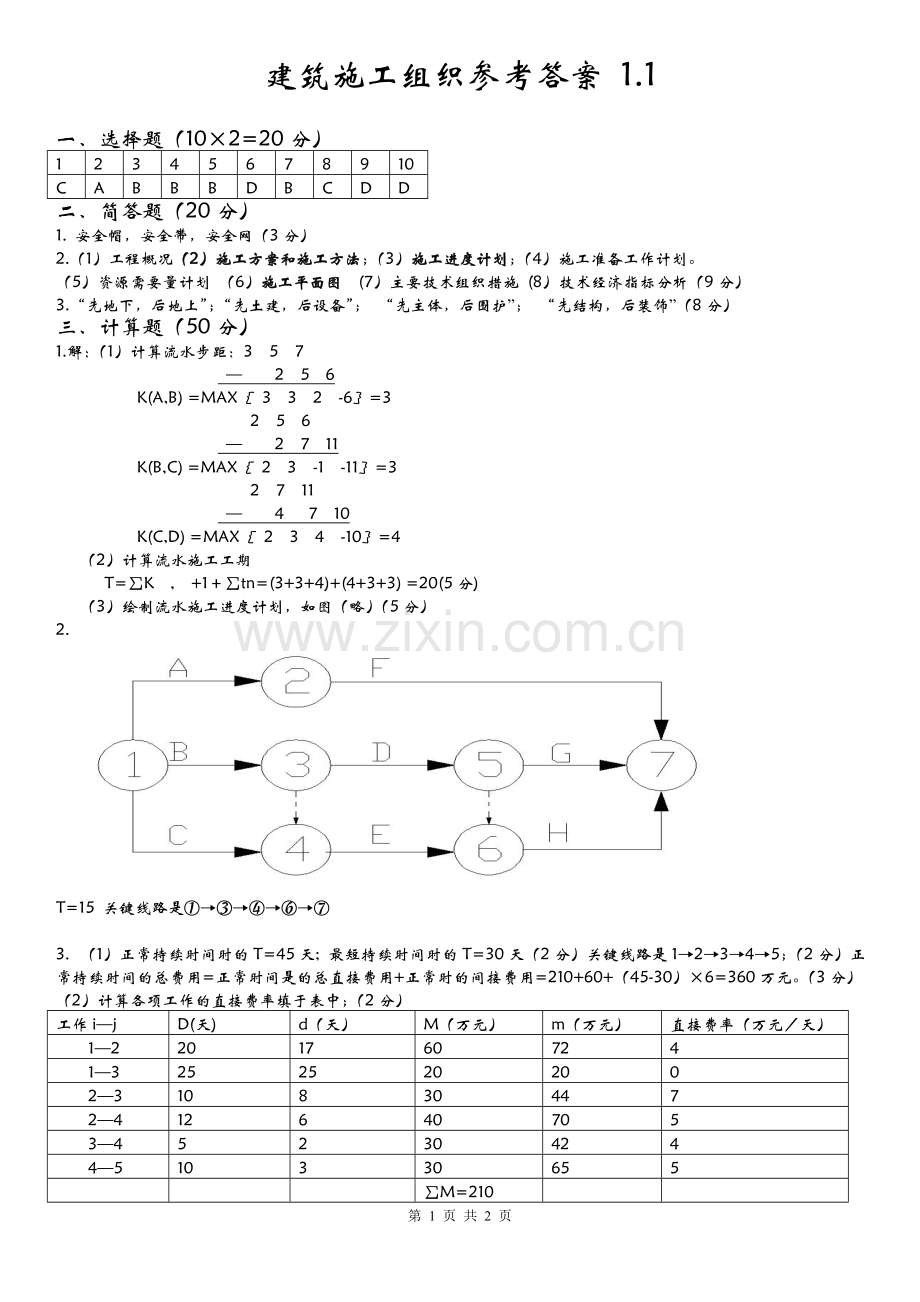

建筑施工组织参考答案 1.1
一、选择题(10×2=20分)
1
2
3
4
5
6
7
8
9
10
C
A
B
B
B
D
B
C
D
D
二、简答题(20分)
1. 安全帽,安全带,安全网(3分)
2.(1)工程概况(2)施工方案和施工方法;(3)施工进度计划;(4)施工准备工作计划。
(5)资源需要量计划 (6)施工平面图 (7)主要技术组织措施 (8)技术经济指标分析(9分)
3.“先地下,后地上”;“先土建,后设备”; “先主体,后围护”; “先结构,后装饰”(8分)
三、计算题(50分)
1.解:(1)计算流水步距:3 5 7
— 2 5 6
K(A,B) =MAX{ 3 3 2 -6}=3
2 5 6
— 2 7 11
K(B,C) =MAX{ 2 3 -1 -11}=3
2 7 11
— 4 7 10
K(C,D) =MAX{ 2 3 4 -10}=4
(2)计算流水施工工期
T=∑Kⅰ,ⅰ+1+∑tn=(3+3+4)+(4+3+3) =20(5分)
(3)绘制流水施工进度计划,如图(略)(5分)
2.
T=15 关键线路是①→③→④→⑥→⑦
3. (1)正常持续时间时的T=45天; 最短持续时间时的T=30天(2分)关键线路是1→2→3→4→5;(2分)正常持续时间的总费用=正常时间是的总直接费用+正常时的间接费用=210+60+(45-30)×6=360万元。(3分)
(2)计算各项工作的直接费率填于表中;(2分)
工作i—j
D(天)
d(天)
M(万元)
m(万元)
直接费率(万元/天)
1—2
20
17
60
72
4
1—3
25
25
20
20
0
2—3
10
8
30
44
7
2—4
12
6
40
70
5
3—4
5
2
30
42
4
4—5
10
3
30
65
5
∑M=210

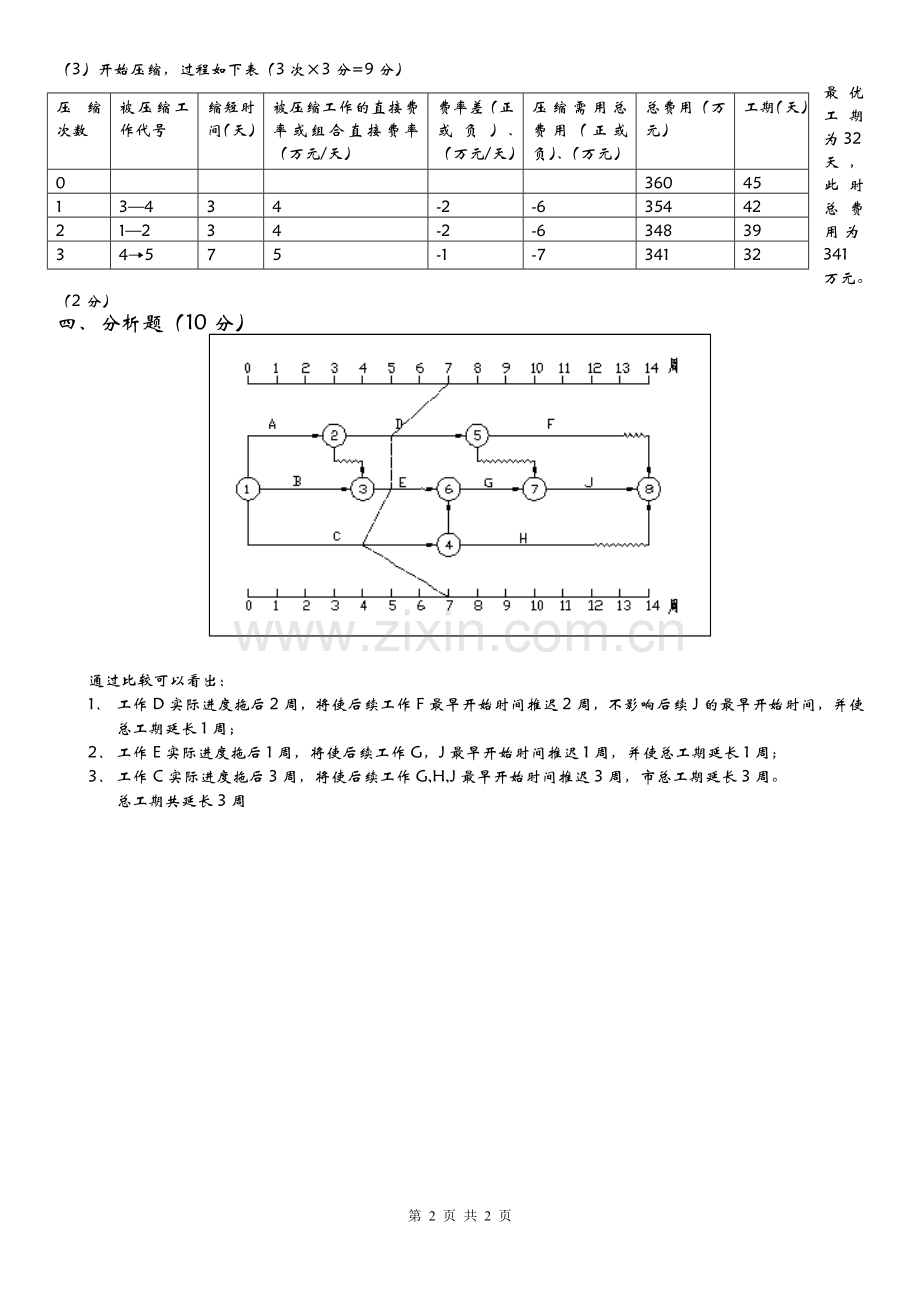

(3)开始压缩,过程如下表(3次×3分=9分)
压缩次数
被压缩工作代号
缩短时间(天)
被压缩工作的直接费率或组合直接费率(万元/天)
费率差(正或负)、(万元/天)
压缩需用总费用(正或负)、(万元)
总费用(万元)
工期(天)
0
360
45
1
3—4
3
4
-2
-6
354
42
2
1—2
3
4
-2
-6
348
39
3
4→5
7
5
-1
-7
341
32
最优工期为32天 ,此时总费用为341万元。(2分)
四、分析题(10分)
通过比较可以看出:
1. 工作D实际进度拖后2周,将使后续工作F最早开始时间推迟2周,不影响后续J的最早开始时间,并使总工期延长1周;
2. 工作E实际进度拖后1周,将使后续工作G,J最早开始时间推迟1周,并使总工期延长1周;
3. 工作C实际进度拖后3周,将使后续工作G,H,J最早开始时间推迟3周,市总工期延长3周。
总工期共延长3周
