收藏 分销(赏)

12、柴油发电机搬运方案.doc

上传人:丰**** 文档编号:3122152 上传时间:2024-06-18 格式:DOC 页数:12 大小:729KB 下载积分:8 金币
下载 相关 举报
12、柴油发电机搬运方案.doc_第1页
第1页 / 共12页
12、柴油发电机搬运方案.doc_第2页
第2页 / 共12页


点击查看更多>>
资源描述

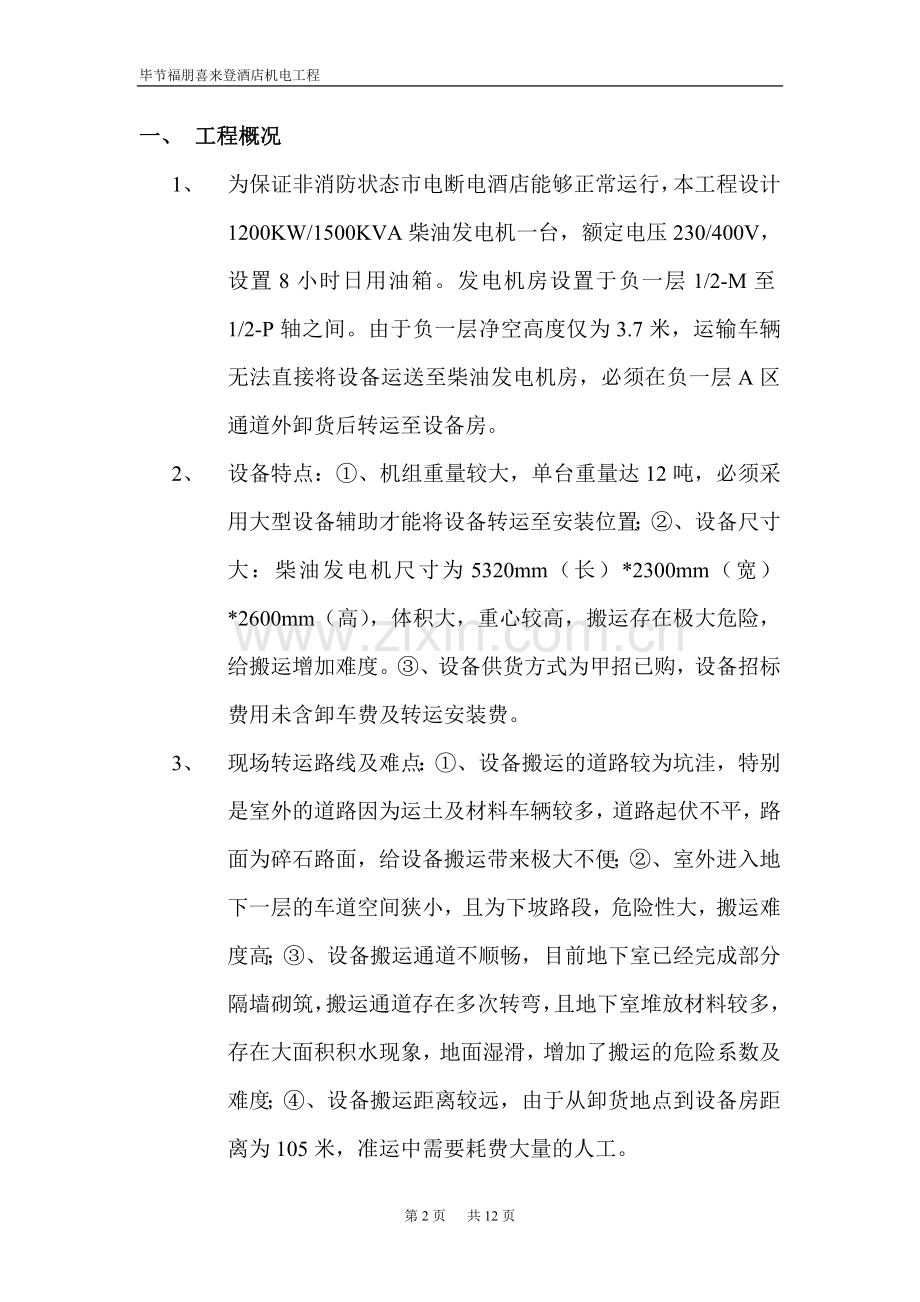

毕节福朋喜来登酒店机电工程 毕节福朋喜来登酒店柴油发电机 搬运方案 中建三局一公司安装公司贵州毕节福朋喜来登酒店项目部 2013年06月30日 一、 工程概况 1、 为保证非消防状态市电断电酒店能够正常运行,本工程设计1200KW/1500KVA柴油发电机一台,额定电压230/400V,设置8小时日用油箱。发电机房设置于负一层1/2-M至1/2-P轴之间。由于负一层净空高度仅为3.7米,运输车辆无法直接将设备运送至柴油发电机房,必须在负一层A区通道外卸货后转运至设备房。 2、 设备特点:①、机组重量较大,单台重量达12吨,必须采用大型设备辅助才能将设备转运至安装位置;②、设备尺寸大:柴油发电机尺寸为5320mm(长)*2300mm(宽)*2600mm(高),体积大,重心较高,搬运存在极大危险,给搬运增加难度。③、设备供货方式为甲招已购,设备招标费用未含卸车费及转运安装费。 3、 现场转运路线及难点:①、设备搬运的道路较为坑洼,特别是室外的道路因为运土及材料车辆较多,道路起伏不平,路面为碎石路面,给设备搬运带来极大不便;②、室外进入地下一层的车道空间狭小,且为下坡路段,危险性大,搬运难度高;③、设备搬运通道不顺畅,目前地下室已经完成部分隔墙砌筑,搬运通道存在多次转弯,且地下室堆放材料较多,存在大面积积水现象,地面湿滑,增加了搬运的危险系数及难度;④、设备搬运距离较远,由于从卸货地点到设备房距离为105米,准运中需要耗费大量的人工。 二、 施工步骤及措施 (一) 施工准备: 1、 施工人员在施工前认真勘察现场,转运路线,先清除路线上的障碍,确定路线畅通,并做好临时照明; 2、 施工前应考察测量设备吊装的位置,并核实现场的各种数据、参数是否符合垂直及水平运输条件的要求。 3、 核实设备搬运通道地基是否夯实,避免搬运过程中出现因地基松软导致的设备倾倒。 4、 施工前应建立有效的指挥管理网络。各级管理作到指挥明确,责任到人。 (二) 人员配备 本工程现场施工总负责人全面负责协调、监督和指导各部门班组落实吊装方案的各项技术要求。相关部门班组配备必要的安全管理、作业人员等,总计管理人员5名,操作工人21名。 吊装人员配备情况一览表 序号 主要工种 配备人员 负责工作 备注 1 现场总指挥 1人 对现场吊装作业进行人员、机具、材料、信号等方面的总指挥 2 管理人员 4人 1、吊装现场的技术交底,人员、机具、材料等技术状况负责监督检查;2、对安全措施、安全防护进行监督检查; 卸车时2人 3 吊车司机 1人 对设备卸车、运输做到统一指挥、负责起吊设备的捆绑,起吊、组织及设备的检查,并且将检查结果报告现场负责人。 4 起重工 4人 设备搬运工程中负责起重作业,必须持有起重特种作业证 5 监测 2人 对吊装现场技术措施和工序防护工作进行监督检查及人员机具等的协调 卸车时1人 6 电工 2人 负责现场的临时动力用电,临时照明 7 搬运工人 16人 1、 负责现场清理; 2、 负责设备搬运。 卸车时6人 8 值班人员 2 负责夜间及休息时间值班,防止设备零部件被盗 备注:相关人员的职责,根据工程实际情况,在设备吊装前进行具体分工、细化; (三) 主要工、机具及辅助性材料计划 序号 名称 规格型号 单位 数量 备注 1 吊车 20T 台 1 2 卷扬机 20T 台 1 设备搬运过程用 3 钢丝绳 φ17—φ30 M 10 4 滚杠 φ100*10 根 12 5 倒链 20T 套 3 6 铁铲 把 2 (四) 搬运方案: 1、 卸货及保护 由于设备柴油发电机到场时设备基础未完成,并且柴油发电机房及旁边配电室积水严重,搬运道路由泥土阻挡。因此设备在到场后先用20吨吊车卸货至一层A区通道路边,卡车开至酒店地下一层靠A栋路口处,就地进行卸车,卸车过程在现场总指挥的统一协调下进行,由2名起重工进行具体操作,4名设备工、8名普工辅助设备起吊及落地。设备落地后用防雨材料油布将设备包裹严实,并且夜间及休息时间须有人(2人)巡查,以免零部件被盗。 2、 转运 (1)转运条件:待设备基础满足安装条件,柴油发电机房积水清除及通道满足转运条件后进行。 (2)转运线路:由负一层2-C至2-D轴之间车道入口沿预留设备通道转运至配电室,详见下图: (3)设备转运:首先负一层2-C至2-D轴之间车道铺设好滚杠,滚杠间间距1米,使用20T吊车多次转吊,只至将设备吊至滚杠上,然后由8名普工、一名设备工将设备通过滚杠外加20T卷扬机及倒链等搬运至地下室适当位置暂时放置,在设备基础完成施工后,再由16名普工、2名设备工通过滚杠外加20T卷扬机及倒链将设备搬运至柴油发电机房进行吊装。搬运图如下: (五) 转运工艺流程 场地清理→试吊→起吊→设备落地→吊车转运→机械辅助人工转运→机房外暂时放置→吊装、就位。 (六)技术措施 1、 场地清理 卸车前,派人观察起吊地点,路面是否坚实,如有土质松软或高低不平,应将土进行拍实,修整,选择好确当的地点,使设备在运输过程中顺利前行; 2、试吊 起重机所有绳索全部调整好后,将钢丝绳与设备连接进行试吊,当设备提升至离地面20cm时停止提升,检查捆绑钢丝绳、起重机支腿受力情况,如发现异常情况将设备放下,查明原因,重新整改后再行吊装。 3、正式起吊 经试吊全面检查无异常情况发生时,方可进行正式起吊,下降过程中要缓慢、平稳地将设备吊至滚杠上。 4、设备转运 (1)、首先检查转运通道及设备房情况,清理转运通道上及设备房垃圾,泥土及积水,并接通足够的临时照明。 (2)、铺设转运滚杠,将滚杠铺设于负一层2-C至2-D轴之间车道,滚杠间间距1米。 (3)、通过吊车将设备转运至地下室入口处,然后由人工采用滚杠配合卷扬机、倒链等将设备转运至地下室适当位置。由于地下室入口车道有斜坡,人工转运过程中应严格控制设备搬运速度,严禁有人员站在设备下行方向,避免设备速度失控伤人。 5、吊装、就位 采用手拉滑轮、卷扬机的机械组合使用将设备吊起,然后落至设备基础上,再按设备安装有关工序进行就位安装。 三、 安全措施及注意事项 1、现场总指挥应组织全体吊装作业人员在吊装前进行安全措施交底工作,技术负责人及吊装指挥进行详细的安全措施交底,安全员监督安全措施的落实情况,并认真做好安全技术交底记录。 2、吊装作业时,,应在吊装设备下方周围做好防止闲杂人员进入的隔离措施,并有专人值班。 3、吊装前,吊装机械必须经过检查试验,确认无误,并且要经过试吊。 4、严格按国家起重运输安全操作规程进行作业施工。 5、专业特种作业人员必须持证上岗,严禁野蛮施工,酒后上班。 6、无关人员不得进入吊装施工现场。 7、指挥联络信号一定要规范,清晰明了。指挥人员应站在所有施工人员能看到的位置,同时指挥人员应能清楚看到设备吊装全过程。 8、凡钢丝绳与水泥柱,桩基的确角处均需垫土方或木板,防止钢丝断裂。 9、吊装过程中不准扳动支腿操作手柄,如需调整支腿时,应先将设备落下,再行调整。每吊完一台设备,检查钢丝绳有无缺陷。 四、 设备保护措施 1、设备到场后需详细检查设备在运输过程中有无损伤,并做好记录。 2、设备有偏重现象,垂直吊装时应注意吊索的绑扎位置及长度,以防设备失稳。 3、注意对混凝土柱及其它构筑物的保护,避免造成损伤或结构破坏。 4、为防止搬运通道地面在设备运输过程中受到意外冲击载荷而破坏,运输走道要符合要求。 5、设备就位后需用彩条布或其它物品做防护,设备摆放区域要用围挡隔离防护,并且包裹严实,防止雨水淋湿。 6、夜间及休息时间必须派人巡查,避免设备零部件被盗。 五、费用组成 设备搬运主要分为直接人工费、材料费、机械费、管理费及利润组成; 1、人工费:按照实际需要人工计费,由于设备为“甲招已购”,招标设备费用不含卸车费,所以人工费由卸车人工费、巡视看守人工费及人工费构成。各工种人工费详见下表: 序号 阶段 工种 单价(元/工日) 所需工日 总价 1 卸车 总指挥 350 1 350 管理人员 300 2 600 监测员 250 1 250 普工 150 5 900 2 设备看守 值班员 150 20 3000 3 转运 总指挥 350 2 700 管理人员 300 8 2400 监测员 250 4 1000 起重工 250 8 2000 设备工 250 8 2000 电工 200 4 800 普工 150 32 4800 4 合计 18600 说明:(1)、设备到场时间为6月28日,在设备不具备安装条件及现场安装期间派人值班,按10天计算; (2)、由于卸货地点距离柴油发电机房超过100米,距离较远,且设备搬运工程中存在多处转弯,转运通道湿滑,顾转运按照两天时间考虑。 2、 材料费:钢丝绳、滚杠、铁铲、地面平整材料如砂石、防雨保护材料及包裹固定材料、设备搬运中零星使用材料及临时照明材料,费用共6000元。 3、 机械费:吊车分为卸车作业计算1个台班,转运作业为1个台班;卷扬机转运中计算两个台班: 序号 名称 规格型号 单位 数量 单价 合价 1 吊车 20T 台班 2 2500 5000 2 卷扬机 20T 台 2 20000 40000 7 合计 45000 4、 管理费:按照贵州省04定额记取,即人工费*45%,费用为18600*45%=8370元; 5、 利润:按照贵州省04定额记取,即人工费*41%,费用为18600*41%=7626元; 总计费用为:18600+6000+45000+8370+7626=85596元。 因设备转运属于零星工程,且准运存在施工难度大,高危险作业,故转运费用在最终结算中不做下浮。 中建三局第一建设工程有限责任公司 毕节福朋喜来登酒店项目部 2013年6月30日 第12页 共12页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
