收藏 分销(赏)

水库下闸蓄水验收程序规定.doc

上传人:人****来 文档编号:3101586 上传时间:2024-06-18 格式:DOC 页数:13 大小:33KB
下载 相关 举报

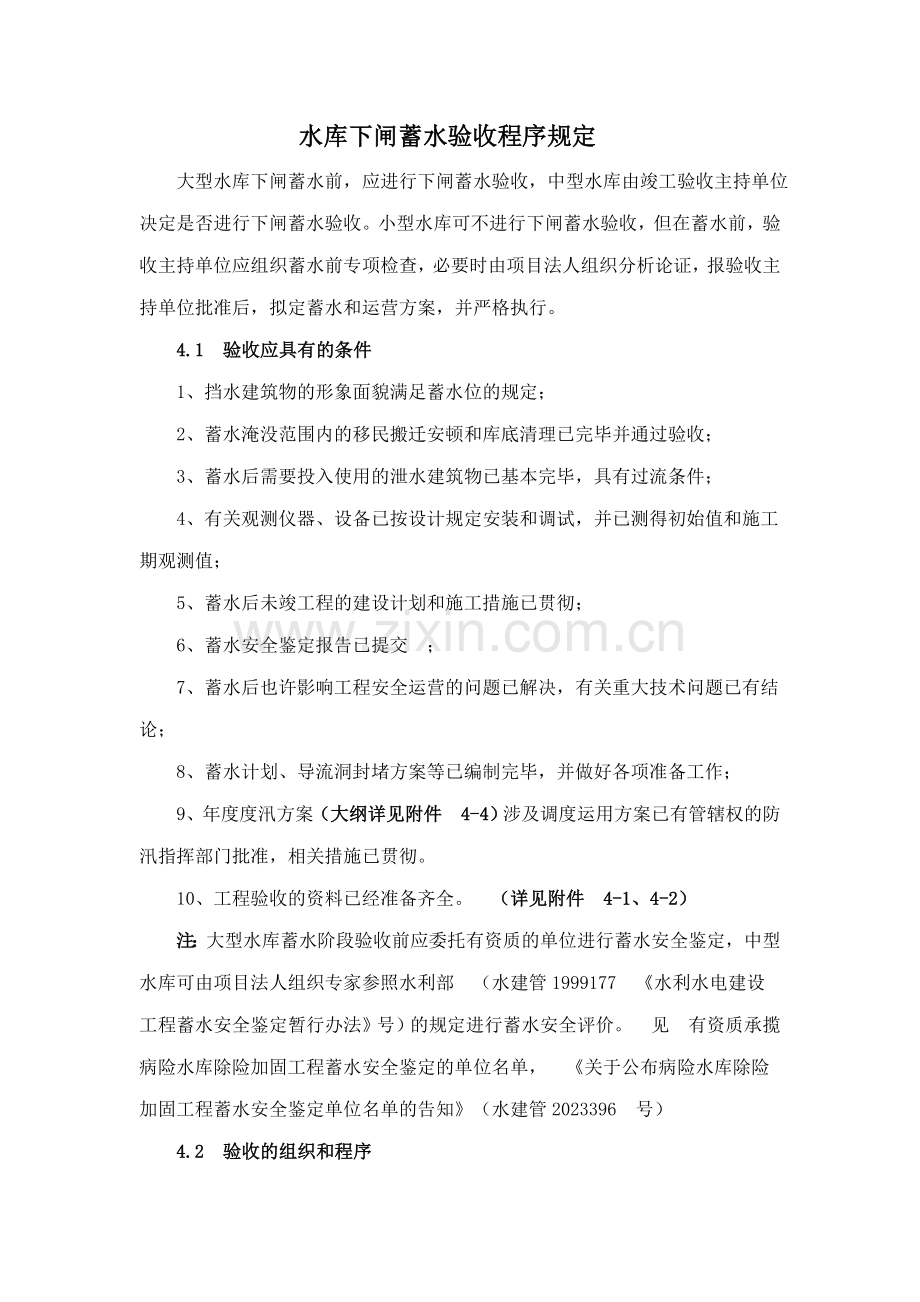

水库下闸蓄水验收程序规定.doc_第1页
第1页 / 共13页
水库下闸蓄水验收程序规定.doc_第2页
第2页 / 共13页
水库下闸蓄水验收程序规定.doc_第3页
第3页 / 共13页
水库下闸蓄水验收程序规定.doc_第4页
第4页 / 共13页
水库下闸蓄水验收程序规定.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

1、水库下闸蓄水验收程序规定 大型水库下闸蓄水前,应进行下闸蓄水验收,中型水库由竣工验收主持单位决定是否进行下闸蓄水验收。小型水库可不进行下闸蓄水验收,但在蓄水前,验收主持单位应组织蓄水前专项检查,必要时由项目法人组织分析论证,报验收主持单位批准后,拟定蓄水和运营方案,并严格执行。4.1验收应具有的条件 1、挡水建筑物的形象面貌满足蓄水位的规定;2、蓄水淹没范围内的移民搬迁安顿和库底清理已完毕并通过验收;3、蓄水后需要投入使用的泄水建筑物已基本完毕,具有过流条件; 4、有关观测仪器、设备已按设计规定安装和调试,并已测得初始值和施工期观测值; 5、蓄水后未竣工程的建设计划和施工措施已贯彻;6、蓄水安

2、全鉴定报告已提交;7、蓄水后也许影响工程安全运营的问题已解决,有关重大技术问题已有结论;8、蓄水计划、导流洞封堵方案等已编制完毕,并做好各项准备工作;9、年度度汛方案(大纲详见附件4-4)涉及调度运用方案已有管辖权的防汛指挥部门批准,相关措施已贯彻。10、工程验收的资料已经准备齐全。(详见附件4-1、4-2)注:大型水库蓄水阶段验收前应委托有资质的单位进行蓄水安全鉴定,中型水库可由项目法人组织专家参照水利部(水建管1999177水利水电建设工程蓄水安全鉴定暂行办法号)的规定进行蓄水安全评价。见有资质承揽病险水库除险加固工程蓄水安全鉴定的单位名单,关于公布病险水库除险加固工程蓄水安全鉴定单位名单

3、的告知(水建管2023396号)4.2验收的组织和程序注水库下闸蓄水验收由项目法人提出验收申请,竣工验收主持单位或其委托的单位主持。验收委员会应由验收主持单位、质量和安全监督机构、工程项目所在市水利局、运营管理单位的代表以及有关专家组成;必要时,可邀请地方人民政府以及有关部门参与。工程参建单位派代表参与验收,作为被验收单位在验收鉴定书上签字。注:水库下闸蓄水验收申请报告的内容涉及:工程基本情况、工程验收条件的检查结果、工程验收准备工作情况、建议验收时间、地点和参与单位。4.3验收的重要内容1、检查拟投入使用工程是否已按批准设计完毕;2、检查工程是否已具有正常运营条件;3、鉴定工程施工质量;4、

4、检查工程的调度运用、度汛方案贯彻情况;5、对验收中发现的问题提出解决意见;6、讨论并通过部分工程投入使用验收鉴定书。4.4验收的程序验收会议应涉及以下程序。1、现场检查工程建设情况及查阅有关资料;2、召开大会:(1)宣布验收委员会组成人员名单;(2)观看工程建设声像资料(3)听取工程建设管理工作报告、设计工作报告、施工管理工作报告、建设监理工作报告;(4)听取工程质量和安全监督报告;(5)讨论并通过验收鉴定书;(6)验收委员会委员和被验收单位代表在验收鉴定书上签字。4.5验收鉴定书水库下闸蓄水验收的成果文献是主体工程投入使用验收验收鉴定书(格式详见附件,4-3)验收鉴定书是主体工程投入使用运营

5、的依据,也是施工单位向项目法人交接和项目法人向运营管理单位移交的依据。 自验收鉴定书通过之日起30个工作日内,由验收主持单位发送各参验单位。附件4-1水库下闸蓄水验收应提供的资料1、工程建设管理工作报告2、拟验工程清单、未竣工程清单、未竣工程的建设安排及完毕时间3、验收鉴定书初稿4、度汛方案5、工程调度运用方案6、工程建设监理工作报告7、工程设计工作报告8、工程施工管理工作报告9、工程质量和安全监督报告10、前期工作文献及批复文献11、主管部门批文12、招标投标文献13、协议文献14、工程项目划分资料15、单元工程质量评估资料16、分部工程质量评估资料17、工程质量管理有关文献18、工程安全管

6、理有关文献19、工程施工质量检查文献20、工程监理资料21、施工图设计文献22、工程设计变更资料23、竣工图纸24、征地移民有关文献25、重要会议记录26、质量缺陷备案表27、安全、质量事故资料附件4-2水库下闸蓄水验收重要工作报告注:各报告应重点写下闸蓄水验收相关的建设内容一、工程建设管理工作报告(项目法人提供,封面为黄色)1.1工程概况1工程位置2立项、初设文献批复3工程建设任务及设计标准(下闸蓄水验收项目的建设内容)4重要技术特性指标(水库的重要特性数据)5工程重要建设内容(下闸蓄水验收项目的建设内容)6工程布置7工程投资8重要工程量和总工期(下闸蓄水验收项目的内容)1.2工程建设简况(

7、下闸蓄水验收项目的内容)1施工准备2工程施工分标情况及参建单位3工程开工报告及批复4重要工程开竣工日期5重要工程施工过程6重要设计变更7重大技术问题解决8施工期防汛度汛1.3专项工程和工作(不写)1征地补偿和移民安顿2环境保护工程3水土保持设施4工程建设档案1.4项目管理1机构设立及工作情况2重要项目招标投标过程3工程概算与投资计划完毕情况1)批准概算与实际执行情况(下闸蓄水验收项目的内容)2)年度计划安排(下闸蓄水验收项目的内容)3)投资来源、资金到位及完毕情况(说明水库除险加固项目的投资来源和资金到位和完毕情况,其中下闸蓄水验收项目的完毕情况)4)协议管理(下闸蓄水验收项目的协议管理)5)

8、材料及设备供应(下闸蓄水验收项目的材料及设备供应)6)资金管理与协议价款结算(下闸蓄水验收项目的资金管理与协议价款结算)1.5工程质量(下闸蓄水验收项目)1工程质量管理体系和质量监督2工程项目划分3质量控制和检测(检测为施工过程检测,如进行了竣工质量抽检,也应写上)4质量事故解决情况5质量等级评估1.6安全生产与文明工地(下闸蓄水验收项目)1.7工程验收1单位工程验收2阶段验收(不写)3专项验收(不写)1.8蓄水安全鉴定和竣工验收技术鉴定(不写)1蓄水安全鉴定(鉴定情况、重要结论)2竣工验收技术鉴定(鉴定情况、重要结论)1.9历次验收、鉴定遗留问题解决情况(不写)1.10工程运营管理情况1管理

9、机构、人员和经费情况2工程移交1.11工程初期运营及效益(不写)1工程初期运营情况2工程初期运营效益3工程观测、监测资料分析1.12竣工财务决算编制与竣工审计情况(不写)1.13存在问题及解决意见1.14工程尾工安排(对未竣工程的施工安排,请明确预计完毕时间等。)1.15经验与建议1.16附件:1项目法人的机构设立及重要工作人员情况表2安全鉴定、初步设计、重大设计变更等批准文献及调整批准文献。二、拟验收工程清单、未竣工程清单、未竣工程的建设安排及完毕时间)(项目法人提供,只写下闸蓄水验收验收项目的情况)三、工程建设监理工作报告(监理机构提供,封面颜色为桔红色)1工程概况)(简述工程位置、工程布

10、置、重要技术经济指标、重要建设内容等。2监理规划(下闸蓄水验收验收项目的监理规划及监理制度的建立和实行、组织机构的设立、重要)监理方法和重要监理设备等。3监理过程“三控制”“两管理”“一协调”的实(下闸蓄水验收验收项目的监理协议的执行情况、施情况。)4监理效果(对下闸蓄水验收验收项目的工程投资、质量、进度控制和安全管理的效果进行综合评价。)5工程评价)(对下闸蓄水验收验收项目的设计、质量、进度、安全进行综合评价。6经验与建议7附件(1)监理机构的设立与重要人员情况表(下闸蓄水验收验收项目的重要工作人员涉及总监理工程师、监理工程师、监理员以及相应分工和执业资格证号等。)(2)工程建设监理大事记四

11、、工程设计工作报告(设计单位提供,封面颜色为绿色)4.1工程概况)(简述水库除险加固项目工程位置、工程布置、重要技术经济指标、重要建设内容等。4.2工程规划设计要点)(简述下闸蓄水验收验收项目的工程规划、设计方面的技术指标和特点。4.3工程设计审查意见贯彻(有关主管部门对项目的初步设计审查意见,重点叙述审查意见中规定在施工阶段研究或解决的设计问题是否解决。)4.4工程标准(下闸蓄水验收验收项目有关质量标准的设计值、国家或行业标准中的指标、协议指标、工程实际达成的指标,需进行必要的比较。当工程实际达成的指标不满足设计或国家和行业技术标准时,应简述设计方面的意见。)4.5设计变更(下闸蓄水验收验收

12、项目施工过程中与批准的初步设计之间的变化,重大设计的变更缘)由。4.6设计文献质量管理(下闸蓄水验收验收项目的设计文献深度是否满足国家或行业标准,是否满足设计协议)约定的标准,是否存在由于设计导致的工程返工或质量问题。4.7设计服务)(设计任务的获得、设计协议有关义务的履行、现场设计服务等。4.8工程评价)(从设计方面评价下闸蓄水验收验收项目是否达成设计规定。4.9经验与建议4.10附件1设计机构设立和重要工作人员情况表(下闸蓄水验收验收项目的重要工作人员涉及设计项目负责人,各专业技术负责人等。)2工程设计大事记3技术标准目录五、工程施工管理工作报告(施工单位提供,封面颜色为蓝色)3.1工程概

13、况(说明本单位所承担的工程在整个项目中的位置、工程布置、重要技术经济指标、重要)建设内容。3.2工程投标)(投标过程、投标书编制以及验收项目协议签订等。3.3施工进度管理(阐明下闸蓄水验收验收项目的施工总体布置、施工总进度以及分阶段施工进度安排附下闸蓄水验收验收项目的施工场地总布置图和施工总进度表,分析工程提前或推迟完毕的因素;重要项目施工情况等。3.4重要施工方法(下闸蓄水验收验收项目施工过程中碰到的重要技术难题及解决情况。施工中采用的重要施工方法及应用于本工程的新技术、新材料、新设备、新工艺和施工科研情况等。)3.5施工质量管理(下闸蓄水验收验收项目的施工质量保证体系及实行情况,质量事故及

14、解决,工程施工)质量自检情况等。3.6文明施工与安全生产(围绕国家、行业以及协议中有关安全生产规定,阐明有关规定的贯彻情况、生产安全事故及解决情况等。)3.7协议管理(下闸蓄水验收验收项目协议价与工程实际价款结算,简要分析存在差距的因素,工程)分包管理、工程款及工资拖欠情况等。3.8经验与建议3.9附件1施工管理机构设立及重要工作人员情况表(下闸蓄水验收验收项目重要工作人员涉及施工单位以及施工项目经理部的负责人和内设机构负责人。)2投标时计划投入的资源与施工实际投入资源情况表(下闸蓄水验收验收项目,资源涉及人力资源和施工设备以及质量检测设备等。)3工程施工管理大事记(下闸蓄水验收验收项目建设有

15、关或有影响的事件。)4技术标准目录(下闸蓄水验收验收项目施工中使用的技术标准。)六、工程质量监督报告和工程安全监督报告由质量监督机构提供,封面颜色为红色,两个报告合并编写,重要格式和内容参照竣工验收的监督报告附件4-3:水库下闸蓄水验收鉴定书(项目法人提供初稿) 开封市黑岗口调蓄水库工程下闸蓄水验收鉴 定 书黑岗口调蓄水库下闸蓄水验收委员会年 月 日验收主持单位:市水利(水务)局项目法人:设计单位:监理单位:施工单位:质量监督机构: 运营管理单位:验收时间( 年. 月. 日):验收地点:前言(涉及验收依据、组织机构、验收过程等)根据水利部水利工程建设项目验收管理规定(水利部第30号令)和水利水

16、电建设工程验收规程(SL223-2023)等规定,年月日,广西壮族自治区水利厅在主持召开了水库除险加固工程项目水库下闸蓄水验收会议,参与会议的单位有:以及各被验单位的代表。验收委员会查看了工程现场、查阅了工程资料、观看了有关的声像资料、听取了有关工程建设单位的报告,并进行了分组讨论。一、工程概况(一)工程位置及重要任务(二)重要技术特性指标(三)项目设计简况(涉及设计审批情况,工程投资和重要设计工程量)(四)项目技术简况(涉及工程技术重要单位,工程施工和完毕工程量情况等)二、验收范围和内容三、工程形象面貌(相应验收范围的内容的完毕情况)四、工程质量评估五、验收前已完毕的工作(涉及安全鉴定、移民

17、搬迁安顿和库迪清理验收、技术预验收等)六、蓄水总体安排七、度汛和调度运营方案八、未竣工程建设安排九、存在问题和解决意见十、建议十一、结论十二、验收委员会成员签字表十三、附件:技术预验收工作报告(如有时)附件4-4工限度汛方案编制大纲一、工程概况1、地理位置与对外交通2、枢纽建筑物3、水文气象资料4、施工导流设计方案二、工程施工进展情况与度汛设计规定1、导流工程2、围堰工程3、坝体工程4、泄洪设施5、放水设施6、其它三、保证工程安全度汛或工程在汛期的施工安全措施1、安全度汛行政负责人、项目法人、设计、施工、监理负责人及各自的重要职责(涉及上述负责人的联系电话)2、工限度汛安全排查情况,及水库安全

18、度汛存在的安全隐患和重要问题。3、针对工限度汛安全隐患和存在问题拟采用的处置措施。4、一旦出现险情,拟采用的抢险预案,涉及人员、物资的准备,工程建设人员及水库下游群众转移方案。根据公司发展战略的规定,有计划地对人力、资源进行合理配置,通过对公司中员工的招聘、培训、使用、考核、评价、激励、调整等一系列过程,调动员工地积极性,发挥员工地潜能,为公司发明价值,保证公司战略目的的实现。读书是一种感悟人生的艺术读杜甫的诗使人感悟人生的辛酸,读李白的诗使人领悟官场的腐败,读鲁迅的文章使人认清社会的黑暗,读巴金的文章使人感到未来的希望每一本书都是一个朋友,教会我们如何去看待人生读书是人生的一门最不缺少的功课,阅读书籍,感悟人生,助我们走好人生的每一步

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
