1、监理月报( 2014 年9 月)(监理 2014 月报 01号)合同名称:宜城市2013年新增千亿斤粮食产能规划田间工程建设项目 合同编号: 致:宜城市新增粮食生产能力建设工作领导小组办公室现呈报我方编写的 2014 年 9 月监理月报,请贵方审阅。随本监理月报一同上报以下附件:1. JL32附表1 工程量月统计表 2. JL32附表2 监理抽检情况月汇总表3. JL32附表3工程质量控制情况月汇总 监 理 机 构:襄阳森烨工程项目管理有限公司 总监理工程师: 日 期: 2014 年 9 月 28 日今已收到 襄阳森烨工程项目管理有限公司 所报 年 月的监理月报及附件共 份。 发包人:宜城市新

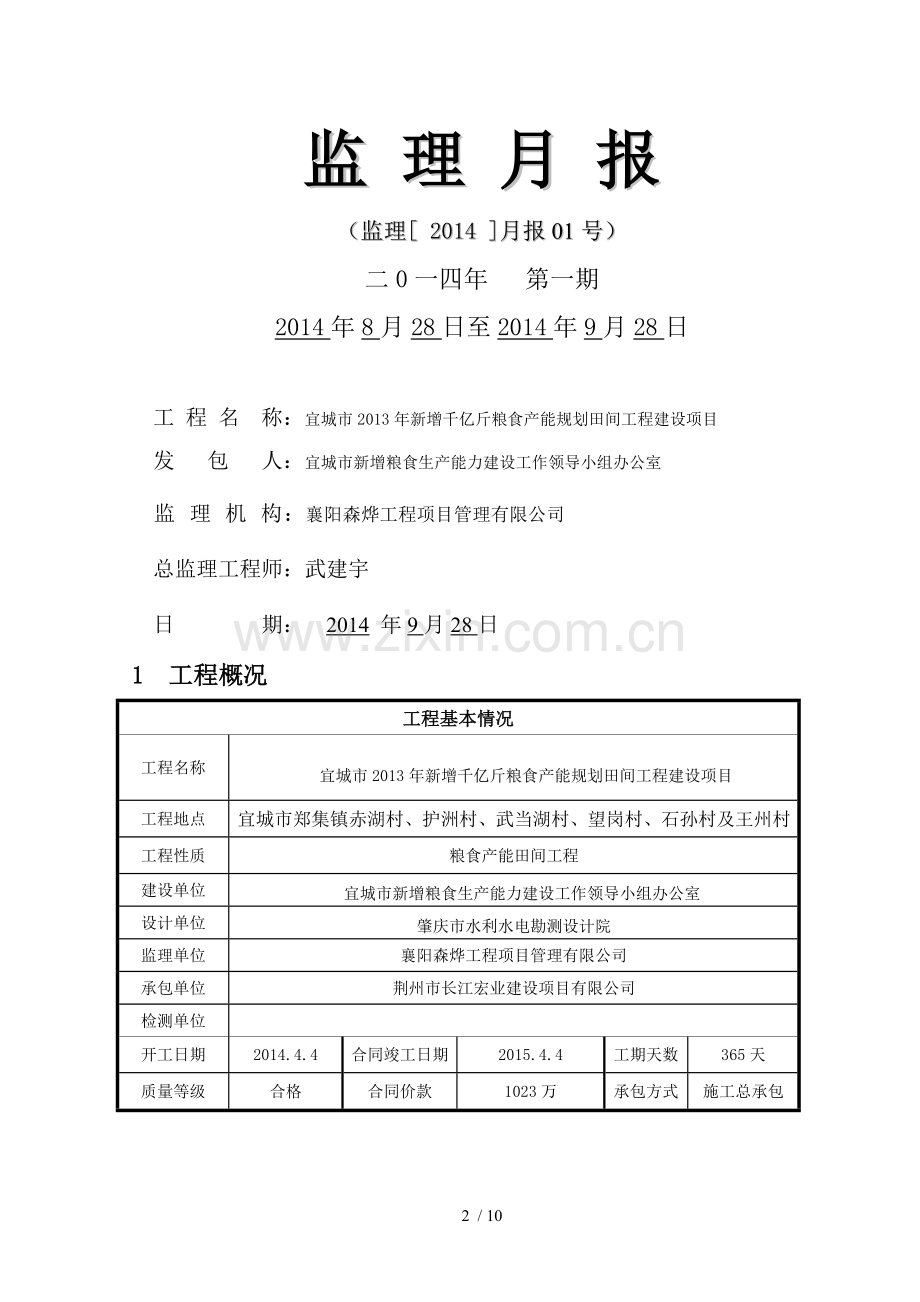

2、增粮食生产能力 建设工作领导小组办公室 签收人: 日 期: 年 月 日说明:监理月报一式 3 份,由监理机构填写,每月5日前报发包人。发包人签收后,监理机构、发包人各1份。JL32监 理 月 报(监理 2014 月报01号)二0一四年 第一期2014年8月28日至2014年9月28日工 程 名 称:宜城市2013年新增千亿斤粮食产能规划田间工程建设项目发 包 人:宜城市新增粮食生产能力建设工作领导小组办公室监 理 机 构:襄阳森烨工程项目管理有限公司总监理工程师:武建宇日 期: 2014 年9月28日1 工程概况工程基本情况工程名称宜城市2013年新增千亿斤粮食产能规划田间工程建设项目工程地点
3、宜城市郑集镇赤湖村、护洲村、武当湖村、望岗村、石孙村及王州村工程性质粮食产能田间工程建设单位宜城市新增粮食生产能力建设工作领导小组办公室设计单位肇庆市水利水电勘测设计院监理单位襄阳森烨工程项目管理有限公司承包单位荆州市长江宏业建设项目有限公司检测单位 开工日期2014.4.4合同竣工日期2015.4.4工期天数365天质量等级合格合同价款1023万承包方式施工总承包工程概述本工程主要建设项目有:机耕桥、机井、泥结碎石路、堰塘加固、维修新建渠道泵站等。主要工程量为:新建修复渠道118条共60618米,修复泵站2座,拆除重做泵站3座,新建泵站1座,新建机井18口,新建渡槽4处,堰塘加固改造2口,排
4、水沟清淤5650米,机耕路940米,机耕桥22座。工程参建各方主要负责人参建单位单位名称负责人职务联系电话(E-Mail)建设单位宜城市新增粮食生产能力建设工作领导小组办公室高兴全项目法人13339807512 设计单位肇庆市水利水电勘测设计院 设计工程师 监理单位襄阳森烨工程项目管理有限公司武建宇总监13797735996施工单位荆州市长江宏业建设项目有限公司丁昌勇项目经理133961079992完成工程量月汇总表序号分部工程名称分部工程编码单位合同工程量本月完成工程量至本月已累计完成工程量(26) 护洲村1#泵站进水渠M200 人工挖沟槽 一、二类土 上口宽度3m100m311.511.5
5、11.5 建筑物回填土石 机械夯实 土方回填100m3111(32) 护洲村6#渠道U60M800 人工挖沟槽 一、二类土 上口宽度3m100m33.927.047.04 建筑物土方回填 机械夯填100m32.9285.65.6(35) 武当湖1#渠道U60M360 人工挖沟槽 一、二类土 上口宽度3m100m32.2322.54822.5482 建筑物土方回填 机械夯填100m31.221.393291.39329(36) 武当湖2#渠道U60M400 人工挖沟槽 一、二类土 上口宽度3m100m32.1961.839151.83915 建筑物土方回填 机械夯填100m31.481.2395
6、1.2395(37) 武当湖3#渠道U60M700 人工挖沟槽 一、二类土 上口宽度3m100m33.6053.45053.4505 建筑物土方回填 机械夯填100m33.293.1493.149(39) 武当湖5#渠道U80M450 人工挖沟槽 一、二类土 上口宽度3m100m33.0961.92641.9264 建筑物土方回填 机械夯填100m32.9251.821.82(43) 武当湖9#渠道U60M200 人工挖沟槽 一、二类土 上口宽度3m100m31.031.4421.442 建筑物土方回填 机械夯填100m30.941.3161.316(44) 武当湖10#渠道U80M900 人
7、工挖沟槽 一、二类土 上口宽度3m100m36.1924.588964.58896 建筑物土方回填 机械夯填100m35.854.33554.3355 80U型槽预制100m30.7470.553610.55361 上口宽度(cm) U80安装100m30.7470.553610.55361 双胶轮车运输(m) 50100m30.7470.553610.55361 4-27 混凝土压顶 U形槽100m30.2160.53360.5336 人工铺筑砂石垫层 碎石垫层100m30.8640.640320.64032 明渠衬砌模板- 制作边坡模板 土坡100m22.885.3365.336(47)
8、武当湖13#渠道U60M200 人工挖沟槽 一、二类土 上口宽度3m100m30.80.7280.728 建筑物土方回填 机械夯填100m30.70.6370.637 U60预制100m30.120.10920.1092 U60安装100m30.120.10920.1092 武当湖14#渠道U60M360 人工挖沟槽 一、二类土 上口宽度3m100m31.671.29921.2992 建筑物土方回填 机械夯填100m31.441.121.12(51) 武当湖17#渠道U80M30000 人工挖沟槽 一、二类土 上口宽度3m100m31.682.522.5210 / 10本月工程形象进度图3 工
9、程质量本月完成工程质量概况本月完成质量检验月汇总序号检验名称份数累计检测结果备注1.水泥检验报告11合格-2.普通混凝土用碎石和卵石检验报告3.钢筋混凝土用钢筋力学性能检验报告 4.普通混凝土用砂检验报告5.混凝土立方体试块抗压强度检验报告6.7.8.工程采取的质量措施及效果质量措施次数(份数)主要内容资料编号联合通知- 警告通知- 监理备忘录- 会议纪要- 监理通知- 监理机构联系单- 变更单- 4 本月施工资源投入主要施工机械设备序号名称及规格数量(台)完好率备注1.挖掘机 8 100%增加施工机械设备的投入,做到设备的正常运转。2.拌和机(350L)1100%3.小型装载机1 100%4
10、.履带拖拉机1100%5.振动棒1100%6.自卸汽车3100%7. 8. 9.10.11.12.主要原材料序号名称及规格单位本月进货本月消耗备注1.水泥(Pc32.5)T110110增加材料的投入,做到原材料供应充足。2. 3. 4. 5. 6.7.管理人员和劳力序号工 种人数备注1管理人员1/平均天2施工技术人员2/平均天3普工28/平均天5 工程计量与工程款支付本月完成并通过验收合格的工程量和工作量,施工单位上报我监理部,根据施工合同、招标文件和有效投标文件的有关规定,经我部详细审核后结果如下:本月施工单位申报工作量(元)本月监理审核工作量(元)本月应支付工程进度款(元)累计支付工程款(
11、元) 6 合同变更及工程变更情况工程变更工程延期费用索赔 7 水文、气象情况晴阴雨雪雾 单位:天8 施工安全和环境保护本月施工安全措施执行较好,工作人员上下班佩戴安全帽,高空作业都系安全带,无安全事故。环境保护良好。二、本月安全检查 日 期参 加 人 员检 查 情 况处 理 意 见2014年9月06日监理业主施工方安全检查一般进步完善落实2014年9月15日监理业主施工方安全检查一般进步完善落实2014年9月19日监理业主安全检查较好继续坚持2014年9月24日监理业主安全检查较好继续保持9 本月监理工作小结本月本工程监理人员:武建宇、郝明镜总计 2 人监理工作统计结果序号工作名称单位本年度本月累计1监理例会会议纪要次 2发出监理通知次 3发出整改通知次 4发出警告通知次5发出联系单次6报告单次7监理日志月8旁站记录月9抽检记录月10巡视记录月11工程大事月12联合通知次13监理备忘录次141516有关本工程意见及建议和下月监理工作重点:建议:进一步优化施工方案,精心组织施工,增加专业技术人员的数量和一般劳务人员的数量,及时处理好工程外观形象的问题。确保工程安全质量。工作重点:迅速组织好施工,加大机械人力投入。
