收藏 分销(赏)

人防监理细则.doc

上传人:精**** 文档编号:3084558 上传时间:2024-06-17 格式:DOC 页数:20 大小:83.50KB
下载 相关 举报
人防监理细则.doc_第1页
第1页 / 共20页
人防监理细则.doc_第2页
第2页 / 共20页
人防监理细则.doc_第3页
第3页 / 共20页
人防监理细则.doc_第4页
第4页 / 共20页
人防监理细则.doc_第5页
第5页 / 共20页
点击查看更多>>
资源描述

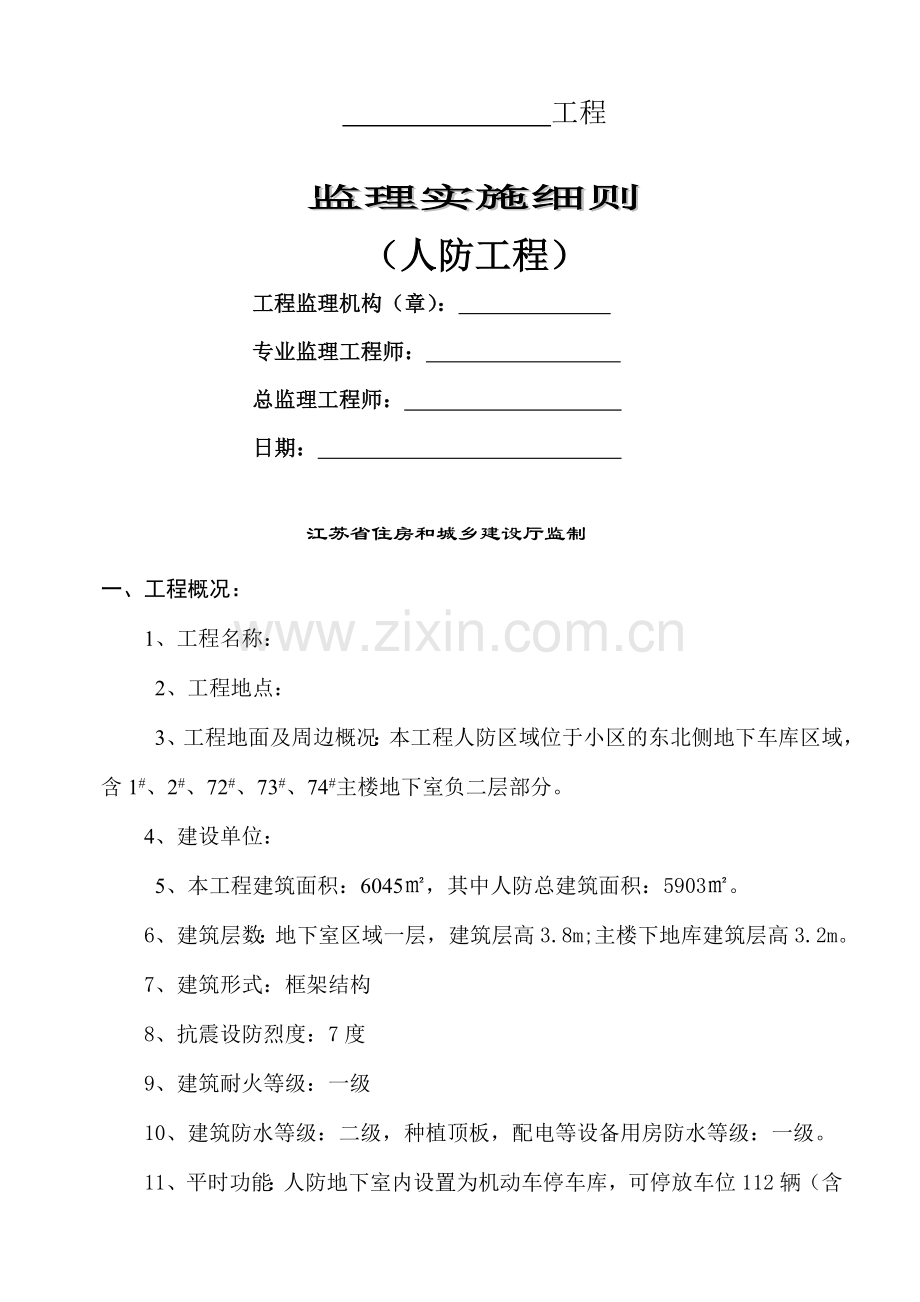

1、 工程监理实施细则(人防工程) 工程监理机构(章): 专业监理工程师: 总监理工程师: 日期: 江苏省住房和城乡建设厅监制一、工程概况:1、工程名称: 2、工程地点: 3、工程地面及周边概况:本工程人防区域位于小区的东北侧地下车库区域,含1#、2#、72#、73#、74#主楼地下室负二层部分。4、建设单位: 5、本工程建筑面积:6045,其中人防总建筑面积:5903。6、建筑层数:地下室区域一层,建筑层高3.8m;主楼下地库建筑层高3.2m。7、建筑形式:框架结构8、抗震设防烈度:7度9、建筑耐火等级:一级10、建筑防水等级:二级,种植顶板,配电等设备用房防水等级:一级。11、平时功能:人防地

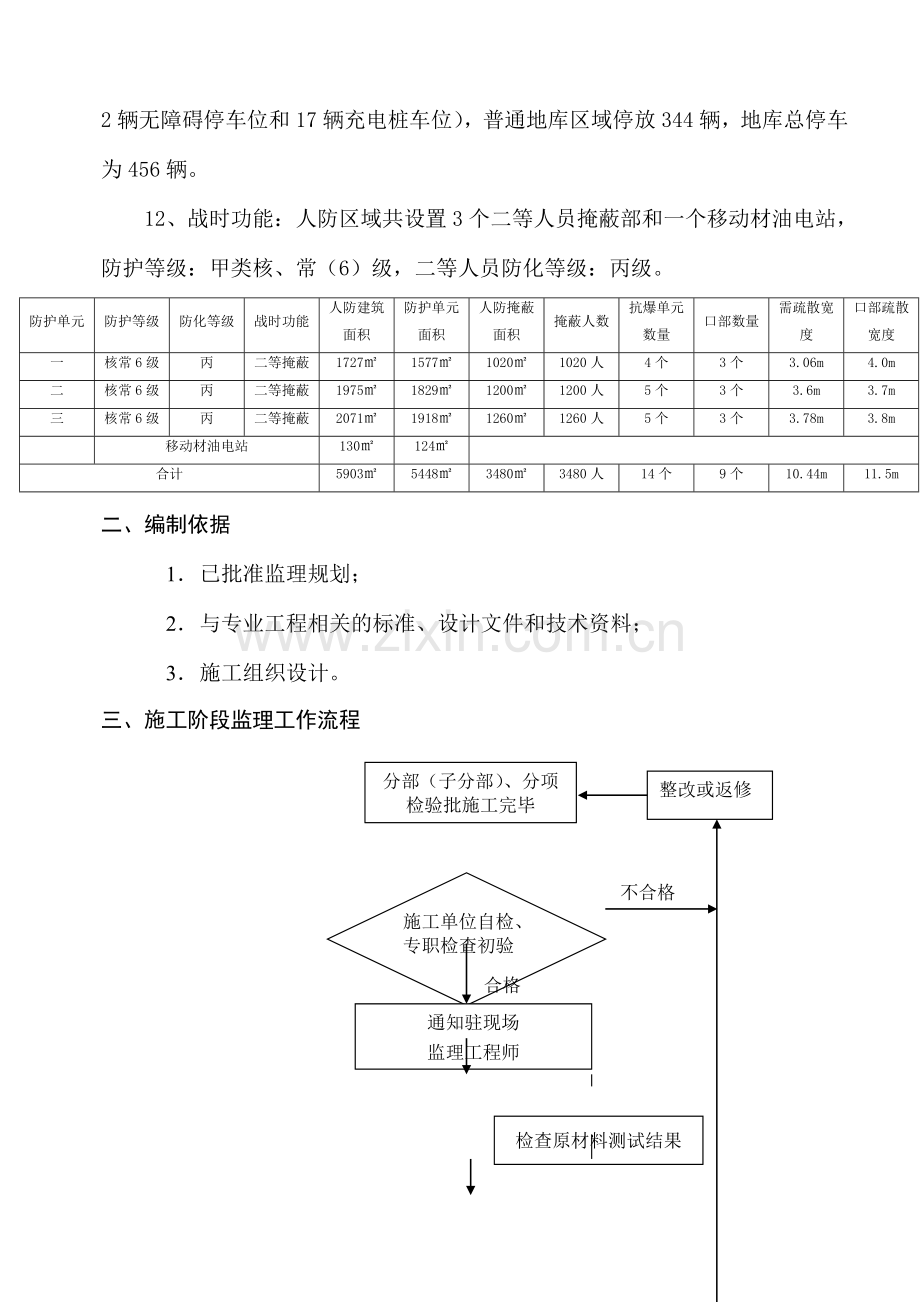

2、下室内设置为机动车停车库,可停放车位112辆(含2辆无障碍停车位和17辆充电桩车位),普通地库区域停放344辆,地库总停车为456辆。防护单元防护等级防化等级战时功能人防建筑面积防护单元面积人防掩蔽面积掩蔽人数抗爆单元数量口部数量需疏散宽度口部疏散宽度一核常6级丙二等掩蔽1727157710201020人4个3个3.06m4.0m二核常6级丙二等掩蔽1975182912001200人5个3个3.6m3.7m三核常6级丙二等掩蔽2071191812601260人5个3个3.78m3.8m移动材油电站130124合计5903544834803480人14个9个10.44m11.5m12、战时功能:

3、人防区域共设置3个二等人员掩蔽部和一个移动材油电站,防护等级:甲类核、常(6)级,二等人员防化等级:丙级。二、编制依据1 已批准监理规划;2 与专业工程相关的标准、设计文件和技术资料;3 施工组织设计。三、施工阶段监理工作流程分部(子分部)、分项检验批施工完毕整改或返修施工单位自检、专职检查初验不合格 合格通知驻现场监理工程师检查原材料测试结果 现场检查验收 检查原材料测试结果现场检查验收 检查原材料测试结果合格 不合格签署质检合格意见 合格现场检查验收 现场检查验收 检查原材料测试结果现场检查验收 检查原材料测试结果现场检查验收 检查原材料测试结果进行下一道工序四、 监理工作控要点及控制目标

4、(一)控制要点序号工程项目控制要点控制手段1土方工程l 开挖范围及边线(从中线向两侧量测)l 高程测量测量2基础工程l 位置(轴线及标高)l 外形尺寸l 钢筋型号、直径、数量l 混凝土强度l 地下管线预留孔道及预埋测量测量现场检查、量测审核配合比、现场见证取样试件、审核试验报告计量现场检查、量测3现浇钢筋混凝土主体结构工程l 轴线、高程及垂直度l 断面尺寸l 钢筋:数量、直径、位置、接头l 施工缝处理l 混凝土强度、配合比、坍落度l 后浇带施工全过程l 预埋件:型号、位置、数量、锚固测量量测现场检查、量测旁站现场制作试块、审核试验报告、计量现场检查、量测4砌体工程l 砌块规格l 砂浆强度等级l

5、 灰缝、错缝l 门窗洞口尺寸量测砂浆配合比试验、计量旁站量测5室内初装修l 材料配合比l 室内抹灰厚度、平整度、垂直度l 室内地坪厚度、平整度试验、计量要求作样板间要求作样板间6门窗工程l 位置、尺寸、嵌填、安装、关闭、开关试验、检查、量测7降水排水l 集水坑、集水井内水经常抽干l 降水、排水措施现场检查督促8消防、室内给排水管道安装工程l 安装位置及坡度、接头l 管阀连接位置、接头l 水压试验l 排水系统通水试验观察、测量观察、测量水压试验通水试验9室内电气线路安装工程l 电设备安装:位置、标高、线路连接l 分户电箱、附件及线中安装l 绝缘、接地观察、量测观察、量测观察、量测序号工程项目质控

6、要点控制手段10电信工程l 设备安装:位置、标高、线路连接l 线路及附件安装观察、量测观察、量测14安装管线工程l 管线位置、标高、坡向、坡度l 管道安装、接头l 阀闸、量表安装位置、接头观察、量测观察观察、试压(二) 建筑施工控制目标1. 顶、底板及侧墙除结构均采用P6抗渗防水砼。侧墙迎水面加做1.2厚聚氨脂防水涂膜,30厚挤塑聚苯板保护层,素土夯实;底板C15混凝土垫层采用水泥基渗透结晶,50厚C20细石混凝土;顶板采用1.2厚聚氨酯防水涂膜及4.0厚耐根穿刺SBS改性沥青防水卷材。2.对于地下室重要的房间与区域(变配电房、通讯机房、有线电视房、排烟机房、商业及电梯底坑等),应在钢筋混凝土

7、结构(底板、外墙及顶板均在背水面)采用水泥基结晶渗透防水层(用量不小于1.5kg/m2)加强防水,防水材料施工工艺等按产品要求,由专业施工单位施工。水泥基渗透结晶防水涂料地面涂层沿内墙、内柱上翻不少于500mm。3.主体外围护墙、结构承重内墙、临空墙、密闭隔墙均为钢筋砼墙。4.主体工程地面做法需考虑排水坡度。除外通道、扩散室等,地面做法总厚度约100。5.进风机房、排水机房、空调机房、水泵房、电站机房等有噪音源房间,墙壁应采取隔声吸声性能,采用龙骨及石膏吸音板。6.地下车库、机房、走道、楼梯间等的墙面、顶棚,吊顶所采用的涂料,均应为防霉防水涂料,燃烧性能为A级。7.除特殊要求之外,一般木质结构

8、做清漆。不露面木构件水柏油防腐处理。露面钢铁构件用防锈漆打底,面漆二度,不露面钢铁构件做二度防锈漆。8.人防门框、铰页、闭锁、预埋铁件及明露铁件等表面涂防锈漆一道,面漆二道,铰页、闭锁等部位应常注入油脂,密闭胶条应常涂滑石粉防止老化。各部位必须定期维修,防止锈蚀和损坏。9.所有涂料、油漆、墙地面材料应符合防火、防毒、防潮、防霉、防腐、防辐射及环保要求。10.防护密闭门、密闭门和活门,均有左右开启方向,安装和预埋门框时,要按建施图执行。在门上方的结构上预埋吊钩,以便门扇的施工安装。11.玻璃的选用必须按照建筑玻璃应用技术规程(JGJ113-2009)和建筑安全玻璃管理规定(2003-216号)执

9、行。12.防火墙和公共走道上疏散用的手开防火门应设闭门器,双扇平开防火门安装闭门器和顺序器。常开防火门以电磁门吸固定在开启位置,火警时电源自动切断,敞开门靠闭门器和顺序器关闭,关闭信号后反馈给消防控制中心。13.防火卷帘均以背火面温升作为耐火极限控制指标的特种卷帘,耐火极限不低于3小时。防火卷帘安装在建筑承重构件上,卷帘上部如不到顶,上部空间应采用耐火极限与墙体与墙体相同的防火材料封闭。14.防火门和防水卷帘门厂商必须严格按照国家标准进行选材、设计和加工制作,产品须通过消防局认可的防火建材质量监督检验中心检测,并经消防局认可。15.人防工程墙体其固定模板的对拉螺栓严禁采用套管、砼预制件等。16

10、.钢筋砼墙上的孔洞应预备,不得在梁、柱上后凿孔洞,在砖墙上后凿孔洞亦征求设计人员意见。17.结构外围防水砼应少留施工缝。水平缝留在高出底板以上、顶板以下、楼板上下各500mm处。底板的砼应连续浇筑,不得留施工缝。孔口上部500和下部300不得留施工缝,并不得留在剪力较大的部位。18.所有水泵房、卫生间等用水房间地面低于同层楼地面20。19.平战封堵转换做法按平战转换设计专篇实施。20.抗爆隔墙施工做法:采用砂袋堆垒时,墙体断面宜采用梯形,其高度不宜小于1.8米,最小厚度不宜小于500。21.战时设备用房的砌筑。砌筑内容:战时用风机房和厕所等用房砌筑。砌筑方法:200厚加气砌块,Mu5混合砂浆砌

11、筑。(三)结构施工控制目标1.砼强度等级。(1)基础垫层:C15(2)地下室底板、顶板、外墙:C35;抗渗等级:P6;采用抗渗砼,砼内掺入JM3和混凝土阻裂纤维。(3)墙、柱、梁、楼梯:C35(4)圈梁、构造柱:C252.地下室底板、侧墙、顶板、后浇带采用补偿收缩砼,外加剂用量应根据各部位对钢筋砼的限制膨胀率的不同要求通过试验确定外加剂的掺量。3.钢筋强度标准值应具有不小于95%的保证率。4预埋钢板及型钢采用Q235B。外露铁件除锈后涂防腐漆二道,颜色按建筑要求,并应注意维护。5.电焊条型号按设计要求选用E4303、E5003及E5503。6.砌体材料:内墙采用200厚A3.5、B06级加气混

12、凝土砌块,专用砌筑砂浆砌筑。7.砌体施工质量控制等级:B级。加气砼砌块的砌筑,应满足蒸压加气砼砌块建筑构造(03J104)的要求。8.凡砌体墙上门窗以及留孔洞顶低于梁底标高时,应增设钢筋砼过梁,长度为洞宽加500(每边伸入支座250)。当梁下净高不足过梁高度时,直接在梁底下挂板。9.基础施工前应进行测量放线,对建筑群体中的相关建筑按总平面布置图进行综合放线。10.机械开挖时,深度在5米以内可一次开挖,在接近设计坑底标高或边坡边界时应预留300厚的土层,用人工开挖和修坡。凡挖土标高超深时,300以内采用C15混凝土补填,300以外需联系设计确认补填方案。11.为确保土方工程顺利进行,必须做好坑内

13、排水、地面截水、降水、排洪工作。12.基础施工前,应由建设单位、监理单位、承包单位、勘察设计单位共同现场验槽,并做好验槽记录。13.土方回填。应清除基底的垃圾等杂物,排除积水,挖出淤泥,验收基底标高,填筑厚度及压实遍数应根据土质、压实系数及所用机具确定。压实系数0.94。14.基础底板下设100厚C15素砼垫层,每边宽出基础100。15.管道穿地下室外墙时,应预埋套管或钢板。16.地下室外墙水平钢筋布置在竖向钢筋的外侧,两侧纵筋应设拉筋,梅花型布置。17.基础筏板侧边应做封闭结构,侧面构造纵筋 12200,且不少于212。18.本工程应按建筑变形测量规范(JGJ82007)进行沉降观测,变形测

14、量级别为一级。19.人防砼结构的环境类别按二a类考虑,纵向受力钢筋的砼保护层厚度:基础梁及基础底板下部钢筋,底面有垫层时为40,无垫层时为70,上部钢筋为25;地下室外墙外侧为50,内侧为25;水池池壁迎水面为50,背水面为25;地下室顶板,上部为40,下部为20,保护层厚度大于40时,在此保护层中设4150焊接钢筋网。20.梁柱箍筋的砼保护层厚度15;梁板中预埋管的砼保护层厚度30。21.砼构件中,采用不低于相应砼强度等级的素砼垫块控制主体的保护层厚度。22.纵向受拉钢筋最小锚固长度及搭接长度按(16G1011)要求施工。23.梁侧面纵向构造钢筋和拉筋按(16G1011)要求施工。24除基础

15、外,梁内通长钢筋的接头可采用绑扎搭接、机械连接或焊接;钢筋直径20时,宜采用机械连接或焊接。除底板外,梁内钢筋在跨中1/3跨长范围内,下部钢筋在支座处。纵向受拉钢筋绑扎搭接长度按(16G1011)要求施工。25.梁、柱节点处钢筋分布较密,钢筋放样时应细心核对,部分钢筋钢筋保护层厚度可适当调整,但应确保箍筋保护层厚度15。在浇筑砼时,确保节点处砼浇捣密实,保证结构受力安全。26.与后砌墙连接的钢筋砼墙、柱,除应配合建筑图在砌体位置,按砌体的构造要求预留窗台板、过梁、圈梁拉结筋外,应沿砖墙、柱高每隔500插26预埋筋,锚入砼墙、柱内不小于180,每边伸入砌体内1/5墙长,且700,遇有门洞口时,伸

16、至洞口边。27.与圈、过梁连接的钢筋砼墙、柱,应于圈、过梁处预埋插筋,锚入墙、柱内不下于35d,伸出墙、柱外不小于700,并与圈、过梁搭接。28.后砌隔墙沿墙高每隔500配26水平钢筋与其两端墙体拉结牢,每端伸入墙体不小于700。29.轻质墙体门窗洞口边除施工图中注明外,应按有关标准和方案规定设钢筋砼或金属抱框。30.所有预埋件及预留洞应按各专业图纸预埋、预留、不得遗漏。31.平战转换措施应按不使用机械,不需要熟练工人能在规定的转换期限内完成。32.人防地下室、顶板、底板节点做法及梁、柱节点做法和各构件锚固长度,按16G101-1。人防构件锚固长度不小于Laf,Laf=1.05La。37.双面

17、配筋的钢筋砼板,墙体应设置梅花形排列的拉筋,拉筋长度应能拉住最外层受力钢筋。38.防护密闭门门框墙按设计配筋,防护密闭门门洞四角的外侧,应配置长度不小于1m的斜向钢筋。39.墙体开洞处理:当墙体上开小洞口时,应按设计在洞口四周布置附加钢筋。40地下室人防墙体及门框墙立模时不得采用PVC对拉螺栓,应采用一次性对拉止水螺栓。五、 监理工作方法及措施1 监理工作方法1) 施工组织设计审核(1) 施工单位在单项工程或分部工程施工前应提交施工组织设计或施工方案。(2) 施工组织设计是由专业监理工程师进行初审,提出意见后经总监理工程师复核。(3) 施工组织设计的审核应视其工程量的大小、深度、广泛和范围,自

18、提交日起3-7天内完毕。(4) 施工组织设计的审核应充分注意其可行性、经济性、安全性和质保体系的完善。(5) 工程开工前施工单位必须提交工程开工报告,经现场专业监理工程师审核后,报总监理工程师审批。2) 工程材料、构配件及设备质量检查(1) 工程用材料、构配件在使用前必须提交质保单和出厂合格证的质量保证资料。(2) 重要的材料、构配件在使用前,施工单位应做好试样,提交试样报告,经审核后方可使用。(3) 监理工程师有权对工程用材料、构配件进行抽检,并提出处理意见。(4) 监理工程师对工程用的材料、构配件有异议时,可提出意见,必要时会同采购部门一起对供货单位进行实地考察。3) 隐蔽工程、分项分部工

19、程质量验收(1) 隐蔽工程、分项分部工程结束后,施工单位必须填写质量验收报验单提交给监理工程师。(2) 隐蔽工程、分项分部工程质量验收,施工单位应先行自检和专职检。(3) 监理工程师在收到质量验收报验单后,必须立即组织人员对该工程的资料和实体质量进行验收。(4) 隐蔽工程、分项分部工程结束,并经监理工程师在质量验收单上签证确认后方可进行隐蔽或进入下步工作。4) 现场组织协调、专题会及会议纪要签发(1) 现场协调会、专题会由监理工程师或总监主持。(2) 会议纪要成文后,须经与会人员和主持人审定。(3) 会议纪要的签发须经总监批准。(4) 会议纪要分发到有关单位和人员,必须有签收手续。(5) 会议

20、纪要签发后,监理工程师应加强对有关单位的督促检查。5) 监理工作会议(1) 每周天一次碰头会,评论交流工程质量、进度和日常事宜。(2) 监理工作实行总监负责制,凡属工程质量、技术问题方面,具有法律效力的最后签证,以及停工令、复工令和进度款支付凭证的最后核签,只能有项目总监理工程师签署。(3) 每周召开一次由总监理工程师主持的监理工作会议。(4) 对于监理工作中的重大问题,监理工程师应先请示总监理工程师后才能作出决定。(5) 每月一次小结会,并在会议后以简报形式经总监理工程师批准出监理工作月报,报送上级部门和建设单位。6) 监理工作巡视检查(1) 监理人员坚持每天的现场巡视检查。(2) 对重要的

21、质量控制部位和关键部位应特别加强巡视检查,直至旁站监理。(3) 发现施工单位未按图纸、技术交底、技术操作规程、规范和标准要求等进行施工,监理人员应及时指出、纠正。(4) 对违章操作、不符质量要求的要督促施工人员整改,如口头指出未改正则签发书面通知,直至会同有关方面采取停工等措施。(5) 不定期抽查施工人员的上岗证和施工机械的运转性能。(6) 督促检查施工单位对施工组织设计或施工方案的实施情况。(7) 发现重大质量问题应立即采取果断措施予以解决。(8) 认真做好监理日记,对每天的巡视检查发现的问题、采取的措施及整改情况做好记录。(9) 对产、成品保护情况经常进行巡视检查。(10) 监理人员在现场

22、巡视检查时应戴好安全帽和佩戴好胸卡以表明监理身份。7) 旁站监理工作(1) 旁站监理人员主要职责:a. 检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;b. 在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;c. 核查进场建筑材料、建筑构配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;d. 做好旁站监理记录和监理日记,保存旁站监理原始资料。(2) 旁站监理内容及范围:a. 旁站监理人员应当认真履行职责,对需要实施旁站监理的关键部位、关键工序在施工现场跟班监督,及时发现和处理旁站监理

23、过程中出现的质量问题,如实准确地做好旁站监理记录。凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工。b. 本工程旁站主要关键部位、关键工序:地基处理、基础砼浇筑、土方回填、主体结构混凝土浇捣;现浇板钢筋安装、绑扎、梁、柱节点部位钢筋隐蔽过程;后浇带施工全过程。c. 防火区域,防火门框预埋与门扇安装的全过程。d. 剪力墙板支模e. 对各种水电管线预埋的控制。2 主要监理措施施工阶段监理工作,为确保工程质量,采取严格的事前、事中和事后质量控制监理措施,并以事前控制和主动控制为主。从而形成一个由对原材料投入的质量控制开始直至对形成工程的实体质量检验为止,以及对影响

24、工程质量主要因素控制的全过程全面的质量控制。1) 质量的事前控制(1) 监理人员应掌握和熟悉质量控制的技术依据。a. 设计图纸及有关设计说明书;b. 建筑安装工程质量评定标准及施工验收规范;c. 阅审设计图纸及设计资料;d. 施工组织设计、技术交底和图纸会审;e. 工程有特殊要求的,专题议定质量和验收标准。(2) 施工现场准备工作检查验收现场定位轴线及标高的复查。(3) 施工队伍的资质a. 了解总包单位的资质,开工时应检查工程主要负责人是否到位及任职资格证书;b. 审查分包单位资质。(4) 工程所需原材料、半成品的质量监控a. 审核所用原材料、半成品的出厂证明、合格证、准用证、质保书;b. 凡

25、采用新材料、新型制品应检查技术鉴定文件;c. 对主要原材料、构件、设备的生产工艺、质量控制检测手段应实地考察,并检查其质保体系;d. 对质量有异议的工程材料、半成品使用前需进行抽检,不符合要求的不得在工程中使用。(5) 检测、计量器具的检查a. 施工中所使用的检测工具经纬仪、水准仪、钢卷尺应有经检测单位检测的技术合格证,并检查其有效期;b. 施工中所使用的计量器具,应有相应的技术合格证和有效使用期限;c. 凡无技术合格证或愈期的检测工具、计量器具,不得在工程上使用。(6) 审查施工单位提交的地下人防车库施工组织设计a. 为确保工程质量应有可靠的技术和组织措施;b. 结合监理工程项目的具体情况,

26、要求施工单位编制重点分部(项)工程的施工工艺文件。如基础工程、主体结构、防水工程、降排水工程等,对编制的工艺文件应进行审核。c. 要求施工单位针对当前的质量通病,制订保证质量、整治通病的质量预控措施。(7) 生产环境、管理环境的改善措施a. 协助施工单位完善质量保证体系;b. 主动和工程所在行政区域的建设工程质量监督站联系,汇报在本工程项目中进行质量监控的具体方法,以取得质量监督站的帮助和支持。c. 完善质量报表、质量事故的报告制度等。2) 质量的事中控制(1) 工序交接检查坚持上道工序不经检查验收,不得进行下道工序的原则。上道工序完成后,先由施工单位进行自检、互检、专职检,认为合格后始填写工

27、程报验单,通知现场监理工程师检查验收,合格后签证认可,方能进行下道工序。(2) 隐蔽工程验收凡隐蔽的工程完工后,先由施工单位自检、专职检验收合格后填报隐蔽工程质量验收单及工程报验单,报现场监理工程师复验签证、认可,方始隐蔽覆盖。(3) 工程变更处理施工中凡不涉及结构安全需要变更,应预先通知监理工程师,并经技术核定后,下达工程变更通知,方可进行变更。(4) 行使质量监督权,下达暂时停工令为确保工程质量,出现下列情况之一者,监理工程师有权指令施工单位立即停工整改:a. 未经检验即进行下道工序作业者;b. 工程质量下降经指出后未采取有效的整改措施或整改效果不好继续作业者;c. 擅自使用未经认可或批准

28、的材料;d. 擅自变更设计图纸的要求;e. 没有可靠的质量保证措施贸然施工已出现质量下降征兆者。(5) 严格单项工程开工报告和复工报告的审批制度施工承包单位现场监理工程师总监理工程师与业主及有关方协商凡单项工程开工及停工后复工,均应遵循以下规定的管理程序:(6) 做好质量监理日记和定期质量小结现场监理工程师应逐日记录质量动态情况,定期向业主报告有关质量方面的情况,以取得业主的配合和支持。(7) 组织现场质量协调会,定期召开质量协调会,会后一般不必要征求意见,否则会缚住手脚,重要的可请业主审核通过发会议纪要。3) 质量的事后控制指在按规定完成施工过程形成的产品质量控制。其具体内容是:(1) 按设

29、计要求、施工规范和强制性标准条文规定,对已完成的分部、分项工程进行检查,验收和评定。(2) 按质量检验评定标准和方法,对已完成的分部、分项工程作出切合实际的客观验评,撰写工程质量评估报告,提出结论意见。(3) 审核施工承包单位提交的质量检验报告及有关技术性文件。(4) 审核施工承包单位提交的竣工图。(5) 整理工程项目质量的技术文件,并编目、建档。(6) 组织单位工程竣工初验:a. 审核施工单位提交的工程竣工报告、工程竣工资料;b. 由总监理工程师组织监理人员进行预验,编写初验方案;c. 会同建设、设计、施工等有关单位组成初验班子,进行初验;d. 整理汇总初验资料,对存在的质量问题和缺陷签发整

30、改通知,责成施工单位在规定的时间内进行修补和整改;e. 对整改和修补的项目进行检查、复验。4) 审核工程竣工资料(1) 材料、构配件、设备质量合格证、准用证、复试报告等质量证明资料;(2) 各种试验、测试资料;(3) 隐蔽工程检查验收记录及施工记录;(4) 竣工图预审;(5) 撰写工程质量竣工评估报告。5) 参加工程竣工验收六、对工程质量事故处理1 工程若发生质量事故,总承包单位应根据“三不放过”原则,进行处理。2 监理组要对事故进行全面调查,并参加事故原因分析及处理方案讨论,对重大事故应请建设单位、设计单位、质监站等单位共同讨论。3 总承包单位要对事故调查、处理意见写出详细的事故报告,并应及

31、时逐级上报。4 监理组对事故的处理情况要加强监督检查,并作验收签证,书面报告建设单位备案。七、督促检查安全防护措施1 审查总承包单位提出的安全防护措施方案,并督促其实施。2 施工过程中的防护措施,应由总承包单位负责定期检查,监理组配合监督,发现施工中存在不安全因素,可直接向总承包单位负责人提出,并督促其整改。3 当安全与进度产生矛盾时,监理工程师在确保安全的前提下有权作出调整进度决定,并向建设单位备案。4 在施工过程中对建筑施工中下列易发生伤亡安全事故的主要环节、部位和工艺等的完成情况进行安全检查:(1)、挖掘机械作业的安全检查;(2)、用电作业的安全检查;(3)、机械设备的安全检查;(4)、

32、建筑施工洞和建筑物周边临时安全防护措施的检查;(5)、基坑支护的安全检查;在施工过程中尽心、尽责地做好施工现场的安全管理工作,检查、督促施工企业认真落实各项有关安全技术措施,与施工企业一起切切实实做到“安全生产,预防为主”。八、 工程验收及质量评估1 分部工程需进行分阶段验收,总包单位应自行初步验收,整改合格后提前三天报请监理组会同有关单位进行验收,在工程验收合格后方可进行下一阶段施工。2 总承包单位在单位工程竣工时,应首先组织本单位有关人员对工程进行自检,经检验合格后,方可向监理组申报初验。3 监理组在接到施工单位提交竣工验收申请报告和技术档案资料后,对工程进行初验,发现有施工漏项、工程质量

33、等问题时,应书面通知总承包单位并限期处理整改,整改完毕后,监理组进行复验。4 当工程完工时,监理组要对工程质量作出全面评估,特别对工程上存在的质量问题以及处理情况,要有详细评述,并有确切结论。5 工程初验或复验合格后,监理组协助施工单位向建设单位提出竣工报告,由建设单位组织有关单位人员正式验收。6 总承包单位应设专人负责工程档案资料的管理工作,工程竣工时凡资料不全,工程不得竣工验收。九、 监理资料1 施工合同文件及委托监理合同;2 勘察设计文件;3 监理规划;4 监理实施细则;5 分包单位资格报审表;6 设计交底与图纸会审会议纪要;7 施工组织设计(方案)报审表;8 工程开工/复工报审表及工程暂停令;9 测量核验资料;10 工程进度计划;11 工程材料/构配件/设备的质量证明文件;12 检查试验资料;13 工程变更资料;14 隐蔽工程、分部(子分部)、分项工程、检验批验收资料;15 工程计量单和工程款支付证书;16 监理工程师通知单;17 监理工作联系单;18 报验申请表;19 会议纪要;20 来往函件;21 监理日记;22 监理月报;23 质量缺陷与事故的处理文件;24 分部工程、单位工程等验收资料;25 索赔文件资料;26 竣工结算审核意见书;27 工程项目施工阶段质量评估报告等专题报告;28 监理工作总结。 . . . .

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
