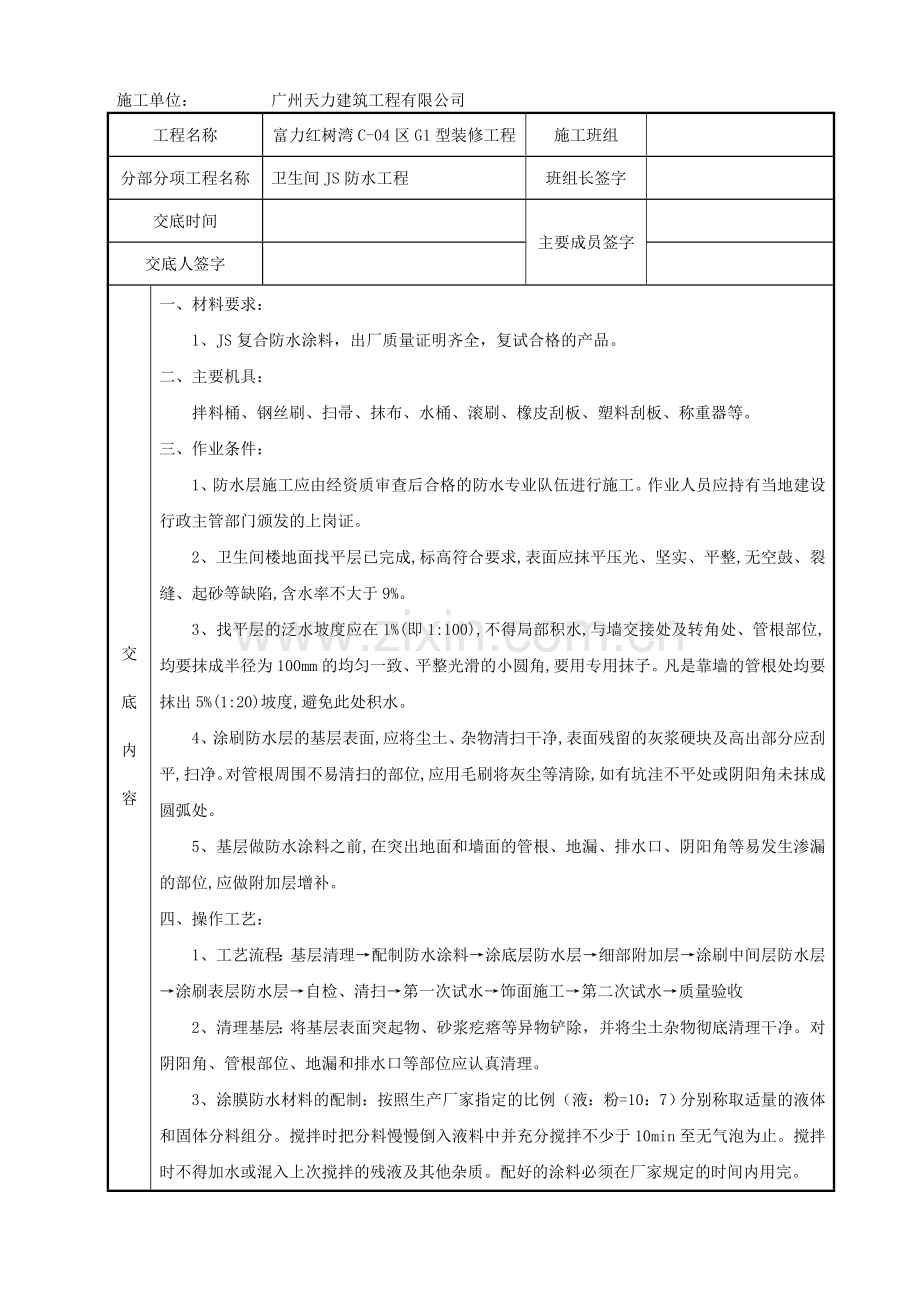

1、施工单位:广州天力建筑工程有限公司工程名称富力红树湾C-04区G1型装修工程施工班组分部分项工程名称卫生间JS防水工程班组长签字交底时间主要成员签字交底人签字交底内容一、材料要求:1、JS复合防水涂料,出厂质量证明齐全,复试合格的产品。二、主要机具:拌料桶、钢丝刷、扫帚、抹布、水桶、滚刷、橡皮刮板、塑料刮板、称重器等。三、作业条件:1、防水层施工应由经资质审查后合格的防水专业队伍进行施工。作业人员应持有当地建设行政主管部门颁发的上岗证。2、卫生间楼地面找平层已完成,标高符合要求,表面应抹平压光、坚实、平整,无空鼓、裂缝、起砂等缺陷,含水率不大于9%。3、找平层的泛水坡度应在1%(即1:100)
2、,不得局部积水,与墙交接处及转角处、管根部位,均要抹成半径为100mm的均匀一致、平整光滑的小圆角,要用专用抹子。凡是靠墙的管根处均要抹出5%(1:20)坡度,避免此处积水。4、涂刷防水层的基层表面,应将尘土、杂物清扫干净,表面残留的灰浆硬块及高出部分应刮平,扫净。对管根周围不易清扫的部位,应用毛刷将灰尘等清除,如有坑洼不平处或阴阳角未抹成圆弧处。5、基层做防水涂料之前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附加层增补。四、操作工艺:1、工艺流程:基层清理配制防水涂料涂底层防水层细部附加层涂刷中间层防水层涂刷表层防水层自检、清扫第一次试水饰面施工第二次试水质量验收
3、2、清理基层:将基层表面突起物、砂浆疙瘩等异物铲除,并将尘土杂物彻底清理干净。对阴阳角、管根部位、地漏和排水口等部位应认真清理。3、涂膜防水材料的配制:按照生产厂家指定的比例(液:粉=10:7)分别称取适量的液体和固体分料组分。搅拌时把分料慢慢倒入液料中并充分搅拌不少于10min至无气泡为止。搅拌时不得加水或混入上次搅拌的残液及其他杂质。配好的涂料必须在厂家规定的时间内用完。4、涂刷底层防水层:用滚刷刷醮底层涂料,均匀地涂刷基层,不得露底,一般用量为0.30.4kg/m2。待涂层干固后(一般不粘脚时),方可进行下一道涂膜。5、涂刷细部加强层:对管根、地漏、阴阳角等容易发生渗漏部位,应进行加强处
4、理。6、将配制好的JS复合防水涂料,均匀地涂刷在已干固的涂层上,并与上道涂层垂直涂刷,以保证涂层厚度的均匀性,每遍涂刷量为0.81.0kg/m2,多遍涂刷以达到涂膜的厚度要求;涂刷不得少于4遍,厚度不得小于1.5mm。7、自检、清扫:每卫生间按分工由23人独立完成,完工后操作者要先行自检,有不合格的部位自行修复,直至合格,并认真打扫干净后,交有关人员初验。8、完工后的蓄水试验:在最后一遍防水涂层干固48h后,进行第一次试水,蓄水深度高出标准地面20mm,时间为24h,无渗漏为合格。9、土建做完地砖面层后,进行第二次试水检验,由工程监理、质检部门最后按100%房间验收。五、质量标准:1、主控项目
5、:1.1 防水涂料材质必须符合行标JC/T894-2001的要求,并有出厂合格证、使用说明、检测报告和抽样复测合格报告,不得使用过期、受潮等假冒伪劣材料。1.2 防水基层必须抹平压光,不得有空鼓、起砂、掉皮等缺陷,立墙涂刷防水层的高度厨房为.0.3米,卫生间为1.8米。1.3 卫生间涂膜防水层的厚度等于1.5mm。2、一般项目:2.1 涂膜厚度应均匀一致,并达到设计和规范要求,不允许有脱落、开裂、孔洞、气泡或收头不严密等缺陷。2.2 涂膜防水层完工后,不准有积水和渗漏水现象。六、成品保护:1、防水层做完之后,要严格加以保护,在保护层未做之前,不得上任何人员,以免损坏防水层。2、地漏或排水口在防水施工之前,应采取保护措施,以防杂物进人,确保排水畅通,蓄水合格,将地漏内清理干净。3、凡用针入法或切块法检测涂膜厚度后要及时用同等涂料修补好,以免留下隐患。七、应注意的质量问题: 1、涂膜防水层与基层应粘结牢固,表面平整,涂刷均匀,无裂纹、脱皮、流淌、鼓包、皱皮、翘边等缺陷。
