收藏 分销(赏)

构造柱、圈梁、过梁的混凝土浇筑.doc

上传人:天**** 文档编号:3050596 上传时间:2024-06-14 格式:DOC 页数:2 大小:18KB
下载 相关 举报
构造柱、圈梁、过梁的混凝土浇筑.doc_第1页
第1页 / 共2页
构造柱、圈梁、过梁的混凝土浇筑.doc_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

1、佛冈县弘大建筑安装工程公司单位工程施工质量技术交底工程名称:交底项目:构造柱、圈梁、过梁、设备基础等零星砼交底内容:一、 施工准备1材料及主要机具:1) C20商品混凝土2作业条件:1) 混凝土配合比经试验室确定,配合比通知单与现场使用材料相符,2) 模板牢固、稳定、标高、尺寸等符合设计要求,模板缝隙超过规定时,要堵塞严密,并办完预检手续。3) 钢筋办完隐检手续。4) 构造柱、圈梁槎处的松散混凝土和砂浆应剔除,模板内杂物要清理干净。5) 常温时,混凝土浇潢前,砖墙,木模应提前适量浇水湿润,但不得积水。三、操作工艺1 工艺流程:作业准备混凝土搅拌混凝土运输混凝土浇筑、振捣混凝土养护2 混凝土搅拌

2、:1) 混凝土坍落度,一般控制在57cm,每台班应测两次。3 混凝土运输:1) 混凝土自搅拌机卸出后,应及时用翻斗车、手推车或吊斗运至浇筑地点,运送混凝土时,应防止水泥浆流失。若有离析现象,应在浇筑地点进行人工二次拌合。2) 混凝土以搅拌机卸出后到浇筑完毕的延续时间,当混凝土为C30,及其以下,气温高于25时不得大于90min。4 混凝土浇筑、振捣:1) 构造柱根部施工缝处,在浇筑前宜先铺5cm厚与混凝土配合比相同的水泥砂浆或减石子混凝土。2) 浇筑方法:用塔吊吊斗供料是,应先将吊斗降至距铁盘5060cm处,将混凝土卸在铁盘上,再用铁锹灌入模内,不应吊斗直接将混凝土卸入模内。3) 浇筑混凝土构

3、造柱时,先将振捣棒插入柱底根部,使其振动再灌入混凝土,应分层浇筑、振捣,每层厚度不超过60cm,边下料边振捣,一般浇筑高度不宜大于2m,如能确保浇筑密实,亦可每一层浇筑。4) 混凝土振捣:振捣构造柱时,振捣棒尽量靠近内墙插入。振捣圈梁混凝土时,振捣棒民混凝土面应成斜角,斜面向振捣。振捣板缝混凝土时,应选用f30mm小型振捣棒。振捣层厚度不应超过振捣棒的1.25倍。5) 浇筑混凝土时,应注意保护钢筋位置及外砖墙、外墙板的防水构造,不使其损害,专人检查模板、钢筋是否变形,移位;螺栓、拉杆是否松动、脱落;发现漏浆等现象,指派专人检修。6) 表面抹平;圈梁、板缝混凝土每振捣完一段,应随即用木抹子压实、

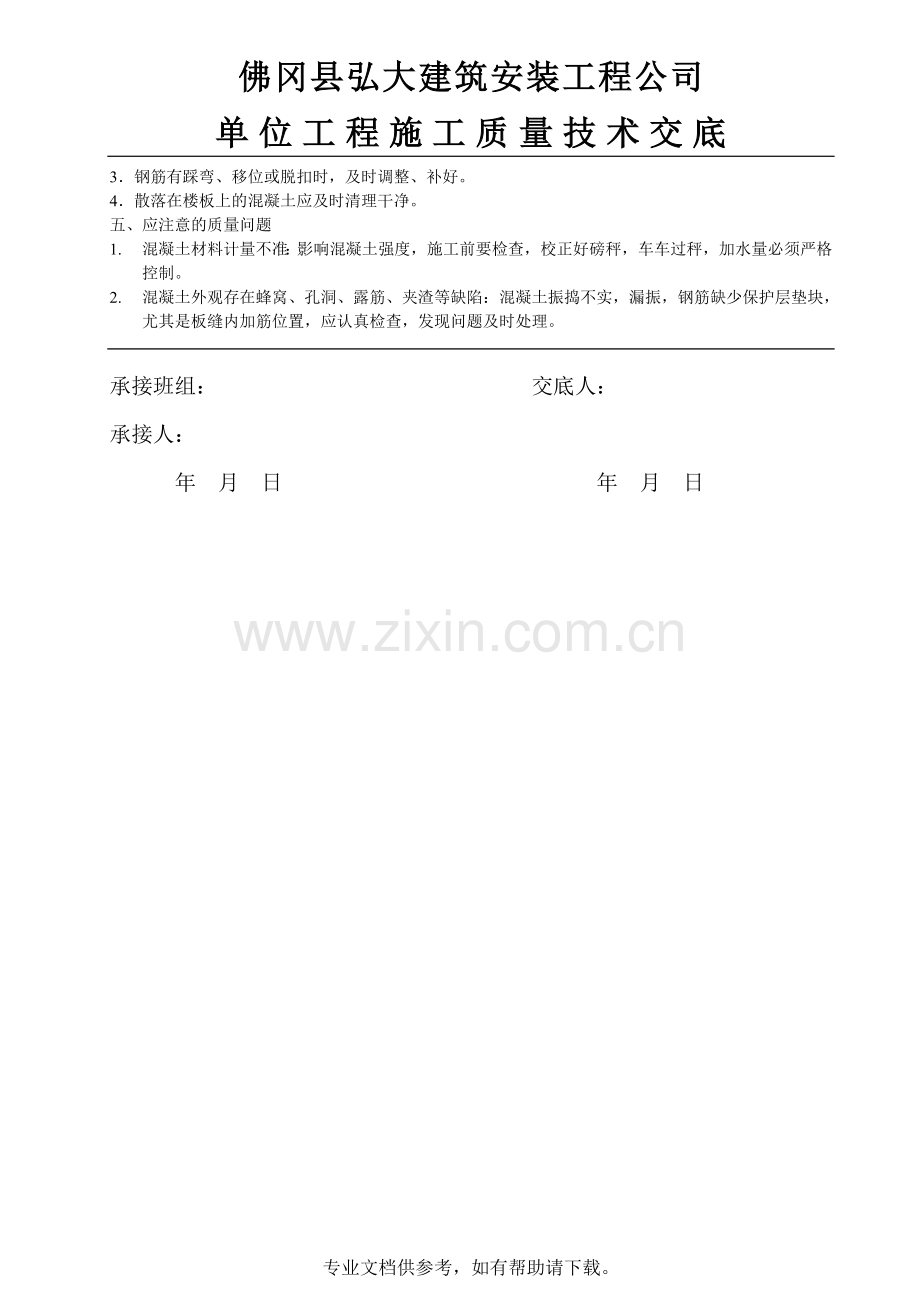

4、抹平。表面不得松散混凝土。5 混凝土养护:混凝土浇筑完12h以内,应对混凝土加以覆盖并浇水养护。常温进每日至少浇水两次,养护时间不得少于7d。6填写混凝土施工记录,制作混凝土试块。四、成品保护1 浇筑混凝土时,不得污染清水砖墙面。2 振捣混凝土时,不得碰动钢筋、埋件,防止移位。3 钢筋有踩弯、移位或脱扣时,及时调整、补好。4 散落在楼板上的混凝土应及时清理干净。五、应注意的质量问题1. 混凝土材料计量不准:影响混凝土强度,施工前要检查,校正好磅秤,车车过秤,加水量必须严格控制。2. 混凝土外观存在蜂窝、孔洞、露筋、夹渣等缺陷:混凝土振捣不实,漏振,钢筋缺少保护层垫块,尤其是板缝内加筋位置,应认真检查,发现问题及时处理。承接班组:交底人:承接人:年 月 日年 月 日专业文档供参考,如有帮助请下载。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
