资源描述

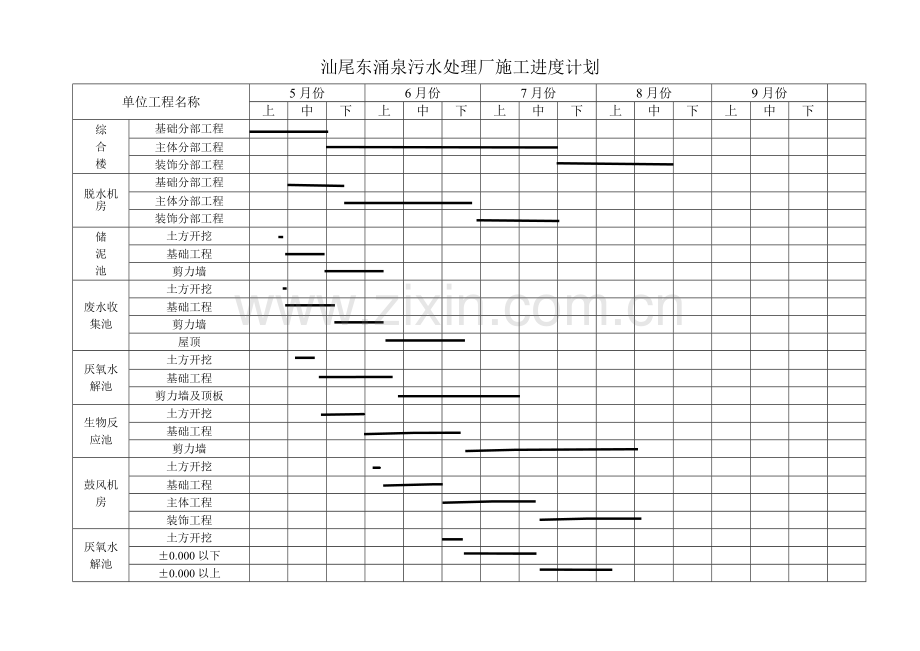

汕尾东涌泉污水处理厂施工进度计划
单位工程名称
5月份
6月份
7月份
8月份
9月份
上
中
下
上
中
下
上
中
下
上
中
下
上
中
下
综
合
楼
基础分部工程
主体分部工程
装饰分部工程
脱水机房
基础分部工程
主体分部工程
装饰分部工程
储
泥
池
土方开挖
基础工程
剪力墙
废水收集池
土方开挖
基础工程
剪力墙
屋顶
厌氧水解池
土方开挖
基础工程
剪力墙及顶板
生物反应池
土方开挖
基础工程
剪力墙
鼓风机房
土方开挖
基础工程
主体工程
装饰工程
厌氧水解池
土方开挖
±0.000以下
±0.000以上
汕尾东涌泉污水处理厂施工进度计划
单位工程名称
5月份
6月份
7月份
8月份
9月份
上
中
下
上
中
下
上
中
下
上
中
下
上
中
下
絮
凝
滤
池
土方开挖
基础分部工程
池体
屋顶结构
装饰工程
生物反应池
土方开挖
±0.000以下
±0.000以上
消
毒
渠
土方开挖
±0.000以下
±0.000以上
粗进水泵房
土方开挖
±0.000以下
±0.000以上
装饰工程
细格栅及沉砂池
土方开挖
±0.000以下
±0.000以上
水电安装
设备安装
道路绿化工程
竣工验收准备
