收藏 分销(赏)

现场施工水电安装技术问答.doc

上传人:天**** 文档编号:3037500 上传时间:2024-06-13 格式:DOC 页数:21 大小:97.50KB
下载 相关 举报
现场施工水电安装技术问答.doc_第1页
第1页 / 共21页
现场施工水电安装技术问答.doc_第2页
第2页 / 共21页
现场施工水电安装技术问答.doc_第3页
第3页 / 共21页
现场施工水电安装技术问答.doc_第4页
第4页 / 共21页
现场施工水电安装技术问答.doc_第5页
第5页 / 共21页
点击查看更多>>
资源描述

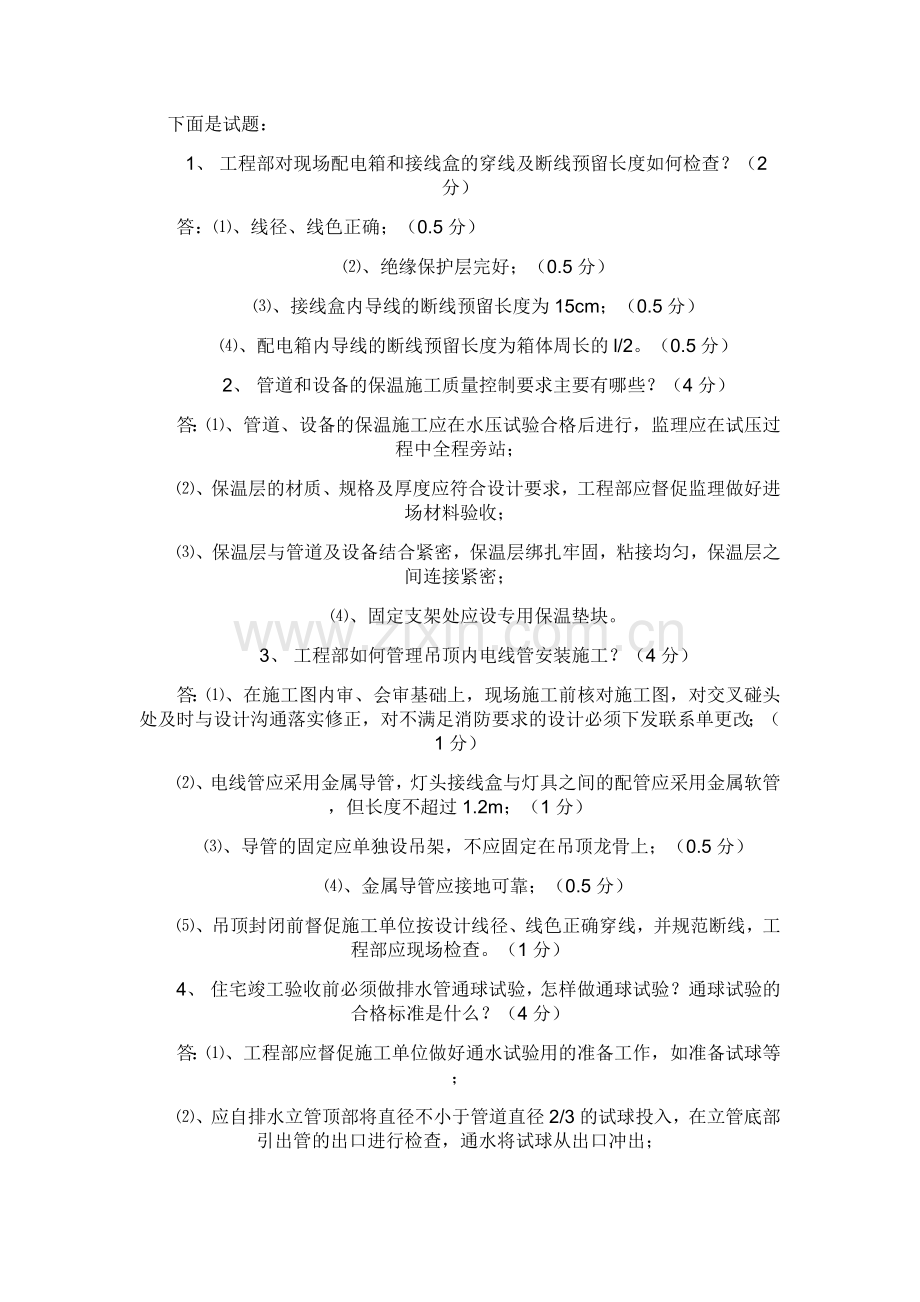

1、下面是试题:1、工程部对现场配电箱和接线盒的穿线及断线预留长度如何检查?(2分)答:、线径、线色正确;(0.5分)、绝缘保护层完好;(0.5分)、接线盒内导线的断线预留长度为15cm;(0.5分)、配电箱内导线的断线预留长度为箱体周长的l/2。(0.5分)2、管道和设备的保温施工质量控制要求主要有哪些?(4分)答:、管道、设备的保温施工应在水压试验合格后进行,监理应在试压过程中全程旁站;、保温层的材质、规格及厚度应符合设计要求,工程部应督促监理做好进场材料验收;、保温层与管道及设备结合紧密,保温层绑扎牢固,粘接均匀,保温层之间连接紧密;、固定支架处应设专用保温垫块。3、工程部如何管理吊顶内电线

2、管安装施工?(4分)答:、在施工图内审、会审基础上,现场施工前核对施工图,对交叉碰头处及时与设计沟通落实修正,对不满足消防要求的设计必须下发联系单更改;(1分)、电线管应采用金属导管,灯头接线盒与灯具之间的配管应采用金属软管,但长度不超过1.2m;(1分)、导管的固定应单独设吊架,不应固定在吊顶龙骨上;(0.5分)、金属导管应接地可靠;(0.5分)、吊顶封闭前督促施工单位按设计线径、线色正确穿线,并规范断线,工程部应现场检查。(1分)4、住宅竣工验收前必须做排水管通球试验,怎样做通球试验?通球试验的合格标准是什么?(4分)答:、工程部应督促施工单位做好通水试验用的准备工作,如准备试球等;、应自

3、排水立管顶部将直径不小于管道直径2/3的试球投入,在立管底部引出管的出口进行检查,通水将试球从出口冲出;、横干管及引出管应将试球在检查管管段的始端投入,通水冲至引出管末端排出。室外检查井的排水管道末端处需设临时网罩,以便将试球截住取出;、通球试验以所有排水管道试球通畅无阻为合格。若试球不通的,要及时清理管道的堵塞物并重新试验,直到合格为止。5、工程部管理人员现场应如何检查塑料排水立管伸缩节的设置?(3分)答:、塑料排水立管伸缩节应每层设置一个,而且伸缩节间距不得大于4m;(0.5分)、排水立管在楼层底部接入支管(如厨房间和下沉式卫生间),应将伸缩节设在支管上方;(0.5分)、排水立管在楼层顶部

4、接入支管(如非下沉式卫生间),应将伸缩节设在支管下方;(0.5分)、没有支管接入的排水立管可以在任何高度设伸缩节,但同一单体的排水立管每层伸缩节安装高度应统一;(0.5分)、闷顶层排水立管和排水通气管必须设伸缩节;(0.5分)、在图纸内审、会审的基础上,核对落实伸缩节等的修改内容。(0.5分)6、工程部如何检查住宅强电各功能电线线色的正确使用?(5分)答:、相线应采用:L1黄色电线、L2绿色电线、L3红色电线;(0.5分)、保护接地线(PE线)应采用黄绿相间的双色电线;(0.5分)、零线(N)应采用蓝色或淡蓝色电线;(0.5分)、照明开关控制线应采用白色或黑色电线;(0.5分)、协同管理检查施

5、工方进场电线材料的线色配置;(1分)、施工时,核对电线回路功能,检查施工过程的配线;(1分)、验收时彻底检查线色使用正确,如发现错误,应督促落实返工。(1分)7、工程部应如何管理开关、插座接线盒和面板的安装。(5分)答:、开关、插座接线盒安装前,工程部、监理和施工单位应认真审图,尤其要审核建筑施工图的墙体位置和墙垛宽度以及门的开启方向,仔细核对开关、插座的定位尺寸,开关不得设在门背后;(1分)、剪力墙、柱子上不能直接预埋接线盒(人防部分、地下室和清水混凝土墙除外),应先预埋方木盒或方形泡沫块等,墙面粉刷前安装接线盒;(0.5分)、工程部协同监理督促施工单位做好灰饼,严格按照复核准确的灰饼厚度进

6、行接线盒的定位,一旦偏位必须在墙面粉刷前调整到位,确保接线盒面与完成墙面齐平,安装端正;整排相邻安装两个盒体之间的间距为2-3cm,同一墙面的盒体安装高度一致;(1分)、预埋盒的固定:先固定左、右、下三侧,4小时后用砂浆填盒体背后及封闭上口,盒体四周墙面平整密实,不缺棱掉角;(0.5分)、开关、插座面板应在墙面涂料涂刷施工完成,且接线盒内垃圾清理干净后安装,面板安装水平且端正;(1分)、开关、插座应严格按照面板的接线标识进行接线,同一插座回路的PE接地线严禁串联,应并接后再接插座面板;(1分)、开关、插座面板安装完成后应做好成品保护,确保面板清洁不破损。(1分)8、工程部如何管理阳台、露台排水

7、管道的安装施工?(6分)答:、核对施工图纸的排水点,核对露台分仓缝位置,核对排水坡向,对不合理的设计及时沟通修正;(0.5分)、侧排水口(或管道)底部应紧贴结构楼板防水层完成面安装预埋,便于阳台和露台的排水,不得高出楼板防水层;(1分)、排水管道穿楼板和混凝土翻边应用微膨胀细石砼做严密的防水封堵,穿楼板的排水管应在管道根部做挡水坎,挡水坎向外应有坡度,侧排水口和穿墙连接管道定位前,其外壁周边应涂刷防水油膏;(1分)、侧排水管道不得平接排水立管,应先向下弯300mm后再接排水立管或45度斜接排水立管;(1分)、阳台、露台应安装排水地漏,地漏的型号符合设计要求,不能采用与排水支管同截面的简易排水地

8、漏;(1分)、地漏周边200300mm范围内的地面铺贴,应加大集水坡度,成“漏斗”型;(1分)、对以上防渗漏施工,工程部应对其工序进行检查,隐蔽前应验收确认。(0.5分)9、交房前工程部对户内配电箱应检查哪些标识?(4分)答:、每一用电回路应采用文字做好功能标识;(0.5分)、接地排应采用贴纸或标签做接地标识;(0.5分)、零线排应采用贴纸或标签做接零标识;(0.5分)、配电箱门上应有铭牌标识:铭牌上应对箱体型号、编号、使用部位、生产厂家、生产日期等内容进行标识;(0.5分)、配电箱门上应有“3C”认证标识;(0.5分)、配电箱门背后应贴系统图标识;(0.5分)、检查所做标识与各功能回路一一对

9、应的真实性。(1分)10、工程部对配电箱预埋安装应做哪些施工管理工作?(7分)答:、审核建筑施工图,核对配电箱设计定位的墙体厚度、墙垛宽度应满足配电箱预留洞和安装的要求;(0.5分)、审核电气施工图,核对配电系统图的设计参数符合规范要求,同时应满足实际使用功能要求,不留用电安全隐患;(1分)、协调并落实落实配电箱的供货模式,跟踪配电箱供货:(1分)a、配电箱甲供:工程部应提前提交供货计划,而且应分别明确箱体和盘芯的供货时间要求;b、配电箱甲定乙供:工程部应提前督促施工单位和厂家签订采购合同;、箱体安装前,工程部应及时联系厂家,确定配电箱的规格大小,并要求厂家提供样品,以便于土建墙体砌筑过程中预

10、留安装洞口和核实配电箱的电线管排布,发现问题及时联系厂家进行调整,避免大量返工和浪费;(1分)、墙体砌筑过程中应要求监理督促施工单位预留配电箱的安装洞口和顶部过梁,以及在过梁上预留电线管安装孔洞,避免后续凿打墙体和过梁,破坏二次结构;(1分)、箱体配管连接:开孔应采用开孔器,一管一孔,间距排布均匀,且不小于15mm;(1分)、箱体预埋时,箱盖板不能安装,统一保管并保护表面避免损坏;(0.5分)、箱体和盘芯安装后应要求监理督促施工单位做好成品保护措施和防盗措施。(1分)11、建筑结构楼板和结构梁内预埋电线管时,工程部如何控制防开裂?(7分)答:、工程部和监理及施工单位应熟悉图纸,对不合理的设计及

11、时沟通加以修正;(0.5分)、工程部和监理督促施工单位做好施工技术交底,并结合施工图到工程现场仔细核对;(1分)、暗敷的电线管不得在楼板和梁内太密集,安装间距不得小于3D;(1分)、楼板内暗敷的电线管交叉重叠数量不得超过2层,交叉处宜设置在板筋网格内;(1分)、楼板内暗敷的电线管厚度不得超过结构楼板厚度的1/3;(0.5分)、电线管不得安装在楼板和梁的钢筋保护层范围内;(1分)、电线管必须绑扎牢固,但不得绑扎在梁、板主筋上;(1分)、砼浇筑前必须认真做隐蔽验收,检查绑扎牢固性,并督促监理旁站。(1分)12、排水通气管安装施工工程部应做哪些管理控制工作?(6分)答:、工程部应督促施工单位和监理单

12、位仔细审图,对不合理和错误的设计应及时联系设计做设计变更;(0.5分)、排水通气管出屋面的高度应符合设计要求,在非上人屋面一般应高出屋面不小于30cm,并大于当地最大积雪厚度,且安装高度统一,管壁打毛后涂刷与屋面瓦相同或相近的油漆;(1分)、在通气管排出口4m以内有门、窗时,通气管应高出门、窗顶600mm或引向无门、窗一侧;(1分)、在上人屋面通气管应高出屋面2m,金属透气管还应根据防雷要求设置防雷装置,塑料透气管外壁打毛后涂刷与屋面瓦相同或相近颜色的油漆;(0.5分)、排水通气管不宜设置在建筑物挑出部分(如屋檐口、阳台和雨棚等)的下面;(0.5分)、排水通气穿屋面必须设刚性防水套管,套管高度

13、应高出屋面完成面不小于5cm,透气管与套管之间的封堵应采用微膨胀砼二次浇捣,中间填塞防水油膏;(1分)、排水通气管不得与风道或烟道连接,应安装端正;(1分)、H型通气管应顺着排气方向45斜接。(0.5分)13、明装给排水管道和煤气管道分别用什么颜色油漆做标识?如何做标识?(6分)答:明装的管道应分类用不同颜色的油漆进行标识,并在管道上标识水流方向、管道名称和使用功能等内容,颜色标识应满刷油漆或涂刷色环;(1分)、自来水管采用绿色油漆涂刷;(0.5分)、消防给水管采用红色油漆涂刷;(0.5分)、球墨铸铁雨水管道采用黑色油漆涂刷;(0.5分)、室内塑料雨水和污废水管道可以不另涂刷油漆,外墙排水管道

14、应涂刷与外墙涂料或面砖颜色一致的油漆或涂料(外墙为白色的涂料和面砖时塑料管道外壁可以不涂刷油漆);(0.5分)、有压排水管道应采用黑色或灰色油漆涂刷;(0.5分)、中水系统管道应采用浅绿色油漆涂刷,中水池(箱)、阀门、水表及给水栓均应有“中水”标志;(0.5分)、冷却水系统:高温采用深蓝色油漆涂刷、低温采用浅蓝色油漆涂刷;(0.5分)、煤气管采用黄色油漆涂刷。为了外立面的整体美观,在外立面地面1m以上安装的煤气管道,可与当地煤气公司协商,采用与外立面涂料和面砖颜色一致的油漆涂刷;(1分)、水流方向标识应采用与管道外壁涂刷油漆颜色明显不同颜色的油漆进行标识。(0.5分)14、屋顶明装避雷带施工工

15、程部应检查哪些内容?(8分)答:、核对施工图纸,检查引下线设置是否有遗漏,检查施工单位的材料是否符合要求;、明装避雷带应采用直径为12mm的镀锌圆钢,避雷带距离屋面高度一致,应控制在1015cm,避雷带应平直、牢固,与避雷接地引下线连接可靠;、屋顶避雷小针应安装端正,高度应符合设计要求且高度统一,不得将避雷针设在屋面瓦流水槽(沟)内;、利用屋面金属扶手栏杆做避雷带时,应与接地引下线可靠连接,制作栏杆的钢管壁厚应大于2.5mm;、明装避雷带遇有变形缝处应做补偿煨弯;、避雷网的网格密度应符合设计要求,通常防雷等级高的建筑物采用10m10m的网格,防雷等级低的一般建筑物也可采用20m20m的网格;、

16、在与屋面标高不同的屋顶构筑物(如塔楼等造型构筑物和排烟道等)顶部应设避雷设施,且应单独暗敷避雷引下线,不得随意在外立面明敷避雷带,影响整体房产品质;、屋顶避雷带焊接长度单面焊12D,双面焊接6D,且焊接处处应做防腐处理。15、给排水立管穿楼板预留洞的防渗漏封堵施工管理要求是什么?(9分)答:、工程部协同监理督促施工单位准备孔洞封堵材料,并验收进场防水材料;、工程部应督促监理对该关键部位进行旁站;、清理洞口,孔洞大于300300的,需增植钢筋;、在洞底支模,确保密封不漏浆;、采用微膨胀混凝土分二次浇捣密实,第一次浇捣23楼板高度,并在其上中间层填塞防水油膏;、第一次浇捣完毕后,必须及时拆除临时支

17、模,清除支模用的铁丝;、第二次浇捣时要求在楼板面做一圈挡水坎,且确保挡水坎向外有坡度,防止管道根部开裂漏水;、预留洞封堵完成要进行局部养护和养水试验、施工过程中,工程部应检查封堵工序质量,完成后对防水功能组织养水验收。16、市政排水管道和底层埋地排水管道的成品保护控制措施有哪些?(9分)答:、市政排水管道和埋地排水管施工工序应正确,应在土方回填且夯实后,按设计标高和坡度,返开挖管沟安装排水管道,严禁超挖;、混凝土排水管道下管沟应采用设备吊装,要确保排水管道安装过程不得破损;、塑料排水管道安装,在管沟底部铺设保护垫层,接头处设置120度混凝土支墩,同时确保排水坡度;、混凝土市政排水管道安装,在管

18、沟底部铺设砂石垫层或素混凝土垫层,管径大于400mm的混凝土排水管还应设钢筋混凝土基础;、埋地排水支管安装定位:先审核施工图,要求设计明确定位尺寸,在施工过程中应严格按照设计要求进行准确定位,避免返工而破坏排水管道;、所有排水管道隐蔽前必须做闭水试验,确保试验合格后才能隐蔽;、在管沟回填土时,应在排水管道上部用300mm厚的砂垫保护层或不含块石的细砂土层保护,再回填土方并夯实,不得在管道上直接用机械夯土;、严禁利用塑料管道作为脚手架或承重支墩的支点;、管道隐蔽后应在管道上做明显标识,避免其他专业施工过程中破坏。17、工程部如何管理室内废污水排水立管和支管接入口安装施工?(11分)答:、审核施工

19、图,明确排水立管和支管的安装位置,查验排水管用材品牌、规格、壁厚等;(0.5分)、与土建墙面粉刷施工做好协调配合,将安装管道部位的墙面先粉刷完成;(0.5分)、工程部和监理应督促施工单位先挂线,做安装位置记号;(0.5分)、排水立管穿越卫生间和屋顶楼板,必须在楼板混凝土浇捣之前准确预埋刚性防水套管,其高度应高出楼板(屋)面完成面不小于5cm;(1分)、排水管道与刚性防水套管之间应采用膨胀混凝土分二次浇捣密实,在两层膨胀混凝土中间填塞防水油膏(为了便于填塞,油膏可掺些麻丝);(1分)、卫生间排水支管接入排水立管时不能采用90正三通或90正四通连接,应采用90斜三通或90斜四通连接;(0.5分)、

20、卫生间二次排水支管不得平接接入排水立管,避免倒流,应单独下排再接入排水立管;(1分)、生活污水管道不得与雨水管道相连接,废污水管道不得排至雨水检查井;(0.5分)、排水支管的坡度不得小于12;(0.5分)、普通卫生间排水支管安装必须在混凝土浇捣前准确预留孔洞或预埋套管,严禁在梁、板中直接埋设排水管道或其配件;(1分)、穿越楼板排水立管外壁周边必须涂刷防水油膏,并采用膨微胀砼分二次做严密封堵;(1分)、排水立管支架应安装牢固,管道安装顺直,管道上的文字标识应朝外;(0.5分)、每层立管设一个伸缩节,且伸缩节的间距不得超过4m,排水横管应设承压伸缩节,不得用立管伸缩节代替;(0.5分)、高层建筑明

21、敷排水塑料管每层穿楼板和管井侧墙应设阻火圈或防火套管;(0.5分)、高层排水立管应每隔六层设置一个消能装置;(0.5分)、排水管道安装完成后,必须做通水和通球试验,工程部督促监理全程旁站,施工单位真实做好记录,确保管道通畅不漏水。(1分)18、消防给水管道的连接方式有哪些?(2分)答、管径DN100mm的消防给水管道应采用丝扣连接,管径DN100mm的消防给水管道应采用沟槽式连接或法兰连接。19、电源插座与电视弱电插座最小水平间距要求是多少?壁灯安装最低高度是多少?排水立管的检查口安装高度是多少?(3分)答:电源插座与电视弱电插座最小水平间距要求为500mm;壁灯安装最低高度是1.8m;排水立

22、管的检查口中心距地面应为1m。20、排水横干管和风管穿越防火墙的施工管理要求分别是什么?(4分)答:、工程部主管审图时应请设计明确给排水横干管和风管穿越防火墙的施工要求或出节点详图;、排水横干管穿越防火分区隔墙时,管道穿越墙体的两侧应设置阻火圈或长度不小于500mm的防火套管;、风管穿越防火墙应设套管,套管的壁厚不小于1.6mm,风管与套管之间应用采用柔性防火材料做密实封堵;、施工前应督促施工单位采购阻火圈或防火套管,施工时加强工序检查和验收。21、墙体暗敷配电箱如何控制墙面防开裂?(4分)答:、所有箱体暗敷设时,不得在砌体上事后切凿安装洞口,应在墙体砌筑过程中根据配电箱体的大小预留安装洞口,

23、洞口宽度大于300mm时应在洞口顶上预留过梁;、箱体背后和四周用细石砼浇捣密实,不得空鼓,箱体背后的墙面应设加强网;、配电箱不得在120墙上暗敷,不得在小于800mm宽的墙垛上暗敷;、进、出配电箱的电线管较多,墙体修补时应每隔300mm高设拉结筋,墙面粉刷时应设钢丝网,必要时采用细石砼浇筑。22、工程部和监理应督促施工单位如何做电缆施工标识?(4分)答:、在桥架、线槽、竖井里、电缆沟、室外检查井敷设的电缆两端、电缆分支、拐弯处和直线段每隔50m处等地方,电缆上应挂标识牌;、标志牌上应注明线路编号、名称、电压等级、电缆型号、电缆规格、线路长度等内容。标识牌的字迹应清晰不易脱落。标识牌规格应统一,

24、标志牌应能防腐,挂装应牢固;、直埋电缆在直线段每隔50m处、电缆分支处、转弯处、进出建筑物等处,应设置标识桩,并标明方位和功能;、水底电缆敷设后,应做防水检查,电缆应放平,河床起伏处电缆不得悬空,电缆的两端应设置标志牌。23、市政排水管道和埋地的排水管道在覆土隐蔽前必须做什么试验?试验及管理要求是什么?试验合格控制标准是什么?(5分)答:、市政排水管道和基础埋地排水管道覆土隐蔽前必须做闭水(或灌水)试验;、闭水试验前,监理应督促施工单位事先做好各项准备工作;、基础埋地排水管道闭水试验灌水高度应不低于底层卫生器具的上边缘或底层地面高度,市政排水管管道灌水高度应与检查井口平;、工程部应督促监理对试

25、验进行全程旁站,发现管道渗漏应及时督促施工单位进行整改,并要求施工单位做好试验记录;、埋地排水管检验方法:满水15分钟,水面下降后,再灌满观察5分钟,液面不降,管道及接口无渗漏为合格。24、埋地金属给水管道的成品保护控制措施主要有哪些?(5分)答:、埋地给水管施工工序正确,基础土方必须回填并夯实到位后,再返开挖管沟安装给水管道,不得超挖,一旦超挖应及时填平夯实;、埋地金属给水管道安装前直线管段应做好防腐施工,防腐做法应按设计要求进行,当设计没有明确要求时应严格按照规范要求做三油一布防腐;、埋地管道完成后要及时做压力试验,监理旁站,工程部检查,试压合格后才能进入下一道工序施工;、管道三通等接头处

26、和立管底部应设混凝土支墩或砖砌体支墩固定牢固,以防土方下沉拉裂给水管道而导致渗漏水;、管沟内埋地管道两侧土方回填应对称进行,管沟回填后严禁在管道上面采用大型机械夯土。25、建筑工程应预留接地扁钢的接地点主要有哪些?至少举例12处。(6分)答:配电房、电梯机房、水泵房、智能化弱电机房、消防控制室、风机房、管道井、电梯井、强弱电井、局部等电位、总等电位、屋顶露台的太阳能热水器安装处、屋顶露台的风机安装处、避雷测试点等。26、工程部和监理应督促施工单位如何做给水管道试压?合格控制标准是什么?(6分)答:、试压前施工单位应通知监理到场,监理应进行全过程旁站,工程部进行抽查;、水压试验时放净空气:在管道

27、一端连接电动泵,由管道最上端灌水,由下而上检查各配水点,待配水点出水并不夹杂空气时上紧管堵头;、充满水后进行试压,观察压力表值的变化和管道的渗漏水情况;、管道一旦渗漏水,应及时进行修复,并重新试压;、试验合格标准为:塑料给水管在水压打到试验压力(工作压力的1.5倍但不小于0.6MPa)稳压1h,压力降值不大于0.05MPa,然后在工作压力的1.15倍状态下稳压2h,压力降值不超过0.03Mpa;金属及复合给水管在试验压力下稳压观测10Min,压力降值不大于0.02Mpa,然后在工作压力状态下,检查各连接处不渗漏水;、试压完成工程部和监理应督促施工单位如实、及时的填写试验数据。27、工程部如何对

28、进场的配电箱进行验收?(6分)答:、认真审核配电系统和和配电箱的平面布置图,核对配电箱箱体的规格型号和数量应符合设计要求;、核对配电箱配置的电气元器件的品牌符合材料采购合同要求,元器件规格型号、数量和主要技术参数应符合设计要求,使用功能正常,动作灵敏;、检查配电箱电气元器件之间的电线线径、线色应符合设计要求,线路排布规整,分回路绑扎到位,电线的接线方式正确,连接可靠;、检查配电箱箱体和箱门的钢板厚度:箱体钢板厚度应在1.0mm以上,箱门厚度应在1.2mm以上;箱体表面平整和清洁,防腐到位不生锈;、检查接地排和接零排材质应设铜质,开孔大小与设计线径相符,开孔数量满足接线要求;、检查合格证和其他质

29、保资料齐全,“3C”认证标识清晰。28、管道材料及配件进场后的堆放应做哪些保护措施?(6分)答:、管道材料及配件进场后应分类堆放、整齐有序,并设专人管理;、管道材料堆放底部应架空;、管材面上不得随意堆放其他重物,不得踩踏,以防管道破损;、堆放场地应有防雨、防潮、防晒等措施;、管道的保护膜不得随意破坏或清除;、管道两端用堵头做好临时封堵,堵头不得随意打开,防止垃圾进入管道,污染管道内壁和堵管。29、提高品质对卫生器具的安装要点有哪些?(6分)答:、卫生器具的规格型号必须符合设计的要求,并持有出厂合格证;(0.5分)、连接卫生器具的给排水管道接口处不漏水,能满足使用功能的要求;(0.5分)、器具安

30、装位置,应水平、标高定位正确,单独器具偏差不超过10mm,成排器具允许误差5mm;(0.5分)、器具的安装必须牢固,平稳不倾斜,垂直度偏差不大于3mm;(0.5分)、器具的托架应平稳牢固,与设备紧贴且油漆良好;(0.5分)、给水镀锌配件必须良好。阀件、水嘴开关灵活,不漏水;水箱、自动控制器动作正确,灵活,不漏水;(0.5分)、冷、热水管道连接正确,确保左热右冷;(0.5分)、给水连接铜管尽可能做到不弯曲,必须弯曲时,弯处应光滑美观;(0.5分)、洗涤盆,化验盆等卫生器具的存水弯应设置在楼板之上,便于检修;(0.5分)、暗装配管连接完成后,给水配件的装饰法兰罩应与墙面的配合良好;(0.5分)、地

31、漏安装水封不小于50mm,位置合理并低于排水地表面3mm;(0.5分)、安装完的卫生器具,应做好成品保护措施至交付使用。(0.5分)30、对哪些接地工程需做标识管理?如何做标识施工?(9分)答:、接地检测点应安装带有红色接地标识的面板;、利用柱子主筋作避雷引下线时,在每层应使用黄色油漆作标记;、等电位联结端子箱面板应采用印有“等电位联结端子箱(不可触动)”文字标识的面板;、等电位联结端子板应采用接地标识牌并做明显标识;、卫生间局部等电位联结线标注:墙体内暗敷联结线管,按实际线管定位走向,绘制草图,并妥善保管,待毛坯交房时做好现场标识,以防二次装修打破管线;标识线应使用墨斗在线管的两侧10cm处

32、弹线,并用文字标注线管用途,如“等电位管线”;、标高低于2.4m的灯具金属外壳应做明显的接地标识;、变配电室、电梯机房、电梯井道、强弱电井、桥架(含支架)等用接地扁钢做接地干线的,应在扁钢上沿长度方向,每段为15100mm,分别涂以黄色和绿色相间的油漆标识;、配电箱和配电柜的接地排应采用接地标识牌做明显标识;、金属桥架、金属风管、金属水管和屋顶及外墙的金属构件已做接地连接的,应在连接点用接地标识牌做明显标识。31、沉箱卫生间排水管道施工防渗漏控制要点主要有哪些?(10分)答:、施工前检查管材和配件,不符合要求的材料及时清退;、排水管道穿管道井应在混凝土翻边上预埋刚性防水套管,严禁后凿打,破坏已

33、浇筑完成的混凝土防水翻边安装排水管道;、沉箱卫生间(穿墙)排水管和二次排水地漏必须在沉箱底板找平层和防水层施工前安装,排水管和地漏安装周边应密实的做防水处理,管道外壁应涂防水油膏,再用膨胀混凝土封堵孔洞;、废、污水管底应高出沉箱底板完成面不小于80mm,确保不影响二次地漏排水管的安装;二次地漏排水管应贴底板安装,沉箱底板找平层应向二次排水地漏位置找坡;、排水地漏应设存水弯,存水弯的水封高度不小于50mm,隐蔽施工前必须将存水弯内的砂灰等垃圾清理干净,做好成品保护工作;、给排水支管必须严格按照设计大样图,结合精装修方案,进行准确定位,避免返工而破坏卫生间的防水层;、排水管口及时做好临时封堵,以防

34、垃圾堵塞管道;、安装坡度符合设计和施工验收规范要求,严禁出现“倒坡”;、给排水支管底部(立管底部、管道接口处等)应设120mm宽度混凝土支墩或砖砌体支墩,以防管道接口拉裂漏水;、排水管道安装完成后,必须做灌水试验合格方可隐蔽。32、外墙雨水管道安装控制要点主要有哪些?(11分)答:、认真审核图纸,核对安装定位处是否影响其他工序施工,必要时移位或增设雨水管;(0.5分)、工程部和监理应督促施工单位先挂线,并做安装位置记号;(0.5分)、雨水管穿越阳台板、空调隔板的,二次补洞时应确保管道垂直,并应用膨胀砼修补,确保不渗漏;(1分)、阳台、露台、设备阳台侧排排水管接入雨水管时不能直接平接,应下降30

35、cm后再接入;(0.5分)、雨水管道不得生活污水管道相连接,雨水管道不得排至污水检查井;(0.5分)、空调凝结水管和阳台排水管应单独排放;(0.5分)、悬吊式雨水管道的敷设坡度不得小于5;(0.5分)、屋面天沟雨水斗、露台和阳台侧排式雨水斗必须在混凝土浇捣前准确预埋到位,且型号应符合设计要求,严禁在屋面天沟、露台、阳台直接埋设排水管道及其配件;(1分)、穿越楼板的雨水管道和排水地漏周边必须涂刷防水油膏,采用膨胀砼做严密封堵,并在楼板面做挡水台;(1分)、外墙雨水立管应安装落水斗,落水斗的连接管应设固定支架固定在承重结构上;(1分)、雨水立管每4m应设伸缩节,高层雨水立管每六层应设消能装置;(1

36、分)、雨水立管应安装牢固,尤其是高层外墙雨水立管膨胀螺栓或角钢支架固定,雨水管应涂刷与外立面相同颜色的涂料;(1分)、穿外墙装饰线条雨水立管,应在穿线条部位将雨水立管外壁打毛,管道表面涂防水油膏或防水胶后再安装,并在线条面与雨水管交接根部打防水硅胶;(1分)、雨水管道安装后,应做通水试验,确保管道畅通、不渗漏水,工程部应督促监理进行全程旁站。(1分)33、配套部水电配套主管在工程验收阶段的管理工作内容主要有哪些?(13分)答:、检查水电安装工程各系统是否完善,不得遗漏;、验收各设备和系统安装是否合格,运行正常;、防雷系统接地的测试检查验收;、各类用电线路绝缘测试验收和各类用电设备的接地电阻测试

37、验收;、落实并确认给水及采暖系统的水压试验合格;、落实并确认排水管道系统的通球、通水试验合格;、落实并确认通风管道系统的漏光和风压试验合格;、各类计量表与相应用户对应检查验收;、督促监理单位落实各施工部位的材料、设备成品保护工作;、督促监理单位和施工单位完成对工程竣工验收技术资料的整理;、组织协调消防、环卫、人防、排水、电力、燃气、取暖、道路等专业工程的验收工作;、组织协调电信、广电、建筑智能弱电的系统测试、储水池水质测试;、协助完成各工程的交付验收工作。34、工程部在管理市政管道施工时,如何控制电力管与煤气管、热水管和采暖管平行敷设时最小间距和交叉敷设时最小间距?(2分)答:平行敷设时最小间

38、距是300mm,交叉敷设时最小间距是100mm。35、住宅交付前,工程部如何检查室内导线之间、导线与地之间的最小绝缘电阻值?室外导线之间和导线与地之间最小绝缘电阻值?(2分)答:、督促施工单位现场测试,监理旁站,数据真实记录填表;(1分)、室内导线之间和导线与地之间的最小绝缘电阻值是0.5M(0.5分),室外导线之间和导线与地之间最小绝缘电阻值是2M。(0.5分)36、工程部应督促施工单位对各类给排水管道阀门做什么内容的标识?(2分)答:、安装在给水管道和消防管道上的阀门应挂设“常开”或“常闭”文字标志和使用功能标志的标识牌;(0.5分)、蒸汽减压阀、安全阀调试合格后应做压力指数标识;(0.5

39、分)、室内采暖系统平衡阀调试合格后应做位置指示标识;(0.5分)、止回阀应做水流方向标识。(0.5分)37、工程部如何检查户内配电箱和墙角边的开关、插座接线盒在墙角预埋时的定位以及门边开关、插座与门框边距离的定位?(3分)答:户内配电箱安装距墙角一般为300mm(0.5分);户内配电箱安装高度一般距地为1600mm(0.5分);墙角边开关、插座接线盒距墙角一般为100mm(0.5分);门边开关、插座与门框边距离一般是150mm(0.5分);开关高度1300mm(0.5分);插座高度不小于300mm且符合设计要求(0.5分)。38、提高房产品质对室外市政配套检查井井盖的设置要求和标识方法是什么?

40、(3分)答:、设在路面上的井盖应有“重型”的文字标识,设在非机动车道上的井盖应有“轻型”的文字标识;、井盖设置在人行道铺装层下或人行道上采用下沉式井盖,应在井盖相应位置的人行道铺装层上做明显标识,以便于查找和检修;、在绿化带设置下沉式井盖,应在井盖相应位置的绿化带上设混凝土桩(混凝土桩上应有相应文字标识)进行标识。39、提高房产品质对消防箱安装的控制要求主要有哪些?(5分)答:、工程部和监理应仔细审图,核实消防箱的安装部位的墙体厚度和墙体宽度及土建结构梁设置情况;、过道明装消火栓箱应确保过道的净宽满足不小于1.2m;、消火栓箱应尽可能暗装,门上做明显的标识,不能设在进户门开启的背后;、消防箱不

41、宜在防火墙上暗敷,当条件限制时,暗敷消火栓箱的墙体应局部加厚,确保箱体背后的防火保护层厚度不小于3cm;、箱体背后用细石砼浇捣密实,不得空鼓,箱体背后的墙面设钢丝网加强,防止墙面开裂。40、工程部和监理应督促施工单位对卫生洁具及配件进场堆放做好哪些保护措施?(5分)答:、洁具、设备进场时应有完好的包装;、卫生器具存放及搬运过程中要轻搬轻放;、在存放处做好防物体坠落砸坏的防护措施;、金属龙头等洁具应存放在干燥的环境里;、各类卫生器具进入现场要及时安排专人保管;41、工程部和监理应督促施工单位对哪些室外配套管线与建筑单体管线做标识?如何做这些标识?(7分)答:、埋地出建筑外墙需要做标识的配套管线有

42、:A、电气管道:强电电缆管,室外绿化照明电线管,广电弱电管,电信弱电管,消防弱电管,建筑智能弱电管等;(2.5分,至少列举5例)B、建筑单体管道:雨水管,废水管(有压管和无压管),污水管,生活给水管(市政供压管和二次加压管),绿化给水管,消防管,喷淋管,水泵接合器给水管,采暖管道等;(3.5分,至少列举7例)、应在管道末端用油漆对使用功能做文字标识,在地面以上的外墙根部用油漆对管道的定位做明显文字标识,并绘制草图,以便于管道查找和连接安装。(1分)42、建筑通风风管和空调风管常用标识主要有哪些?(7分)答:、安装标高较低的风管应有人性化标识,如“小心碰头,注意安全”等;、风管底部应对风管的类型

43、和排风方向进行标识,如“防排烟风管”、“空调风管”等;、手动单叶片、多叶片调节风阀方向开启角度应标识;、三通调节阀应做开启角度标识;、止回风阀自动排气活门气流方向应标识;、防火阀、排烟阀的气流方向应标识;、手动密闭阀、防爆波阀应有箭头方向标识。43、工程部如何管理公共部位管道安装的总体布置?(7分)答:、安装各专业相互配合,总包单位绘制综合管线布置图,统一布置、合理安排、采用共用支架;、设备布置正确、水平位置和标高定位应符合设计图纸要求;、管路走向合理、排列整齐、横平竖直、间距均匀、安装牢固;、减少交叉、合理跨越、做到层次清楚;、跨越应小管让大管、有压力的让无压力;留有施工间距、留有管道保温层

44、厚度;电气管线桥架不应在水管下面安装,且不应靠近热力管线安装;、标高正确,不宜过低,必要时应事先预留穿梁套管;、做好预埋、预留、预制的准备工作:主体结构施工前严格按设计和规范要求做好各类套管及预埋构件的制作,主体结构施工时配合土建做好套管、钢板等预埋件及安装孔洞的准确定位,管线和设备安装前应做好各类支架、管线和非标件的预制工作。44、工程部如何管理等电位材料和施工?(8分)答:、核对施工图纸,协同监理检查进场材料;、等电位端子箱应采用各专用的等电位端子箱,不得采用86型塑料接线盒代替,也不能用局部等电位端子箱代替总等电位端子箱;、局部等电位接地引下线采用254mm热镀锌扁钢从就近楼板钢筋网引出

45、,总等电位接地引下线采用404mm热镀锌扁钢从基础接地体引出;、等电位接地母排必须采用304mm(局部等电位)或604mm(总等电位)的紫铜排;、局部等电位PE接地线应采用BV-4的双色线,设阻燃UPVC塑料电线管保护,与卫生间金属管道和金属构件做可靠连接,与金属管道应采用管卡连接;、总等电位PE接地线线径应符合设计要求,且不小于配电箱内最大的PE线线径,入户所有金属管道应做总等电位连接;、所有多股PE接地线连接前应搪锡;、安装完成后,督促施工单位进行接地电阻测试,监理旁站,不能满足要求的及时联系设计落实增加接地点。45、排水立管和支管在安装过程中和完成后的成品保护主要控制哪些?(8分)答:、

46、排水管道安装工序合理,不得因工序颠倒而破坏管道;、排水管道安装过程中原有的保护塑料膜不得随意清除,明装排水管道安装完成后,在抹灰、喷涂作业前用塑料膜、纸张等材料进行包裹,防止管道表面被污染;、排水管道固定支架按规范要求设置到位,固定牢固;、安装好的排水管道不得用做支撑或脚手板,不得踩压;、排水管道系统安装间断或完毕的管口、预留管口和设备接口应及时做好临时封堵措施,防止建筑垃圾和杂物进入管道,造成管道堵塞;、易受撞击的塑料排水管道应设防止撞击的保护措施;、塑料排水管道不得用明火烧烤;、排水管道安装完成后应及时做闭水试验,工程部应督促监理全程旁站,避免施工不到位造成大量的返工和破坏。46、工程部如何管理现场金属电线管连接施工?(9分)答:、协调监理检查施工单位进场的金属电线管材,必要时做管壁厚度测试;、镀锌钢管和薄壁电线管应采用丝扣连接或套管紧固螺钉连接,明敷电线管连接处应做接地跨接;、非镀锌电线导管采用丝扣连接或套管焊接;、丝扣连接时拧进丝扣长度宜接近1/2管接头的长度,不应少于5扣

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
