收藏 分销(赏)

玻璃棉板外墙保温方案---策划方案.doc

上传人:胜**** 文档编号:3033730 上传时间:2024-06-13 格式:DOC 页数:22 大小:910KB
下载 相关 举报

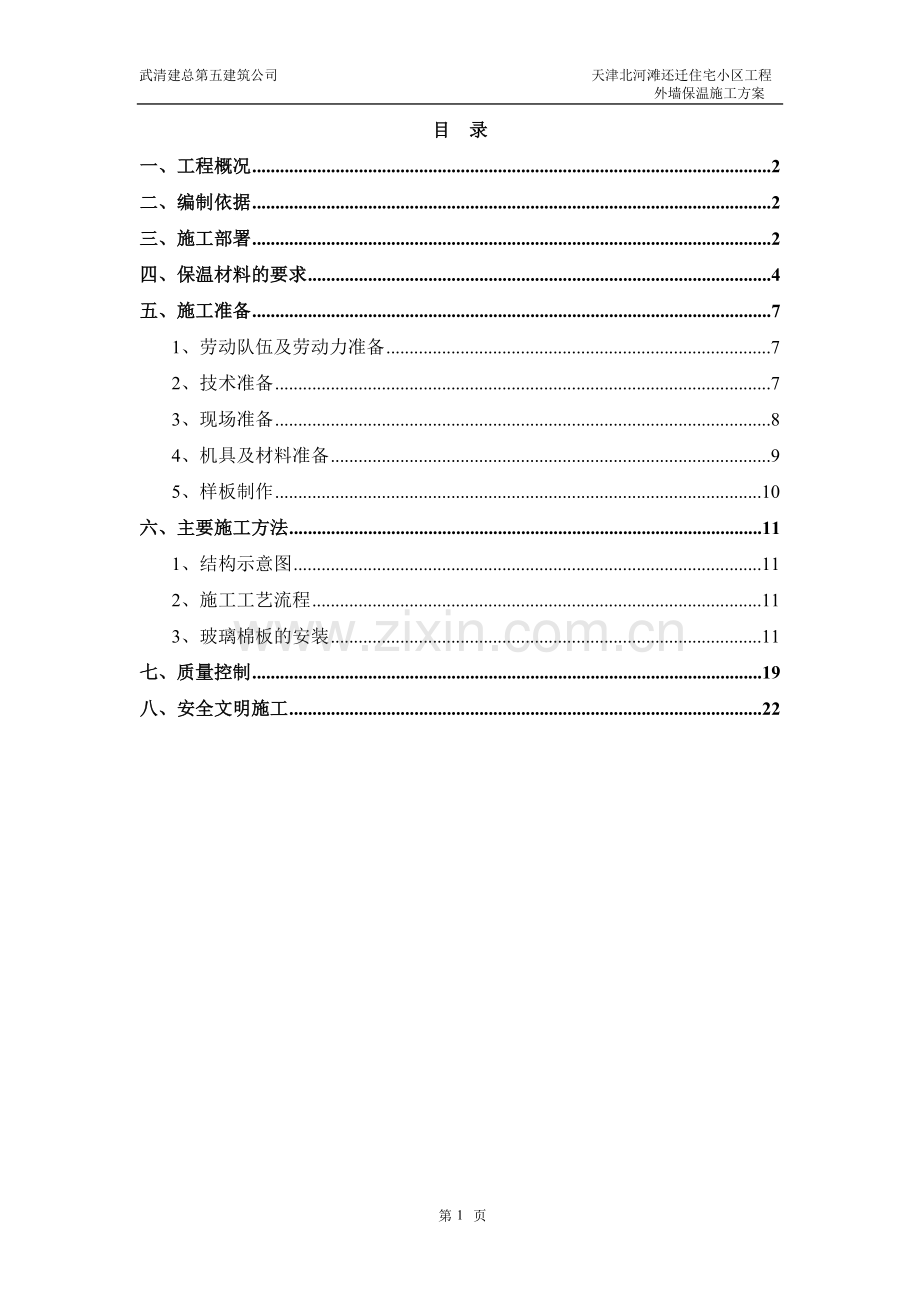

玻璃棉板外墙保温方案---策划方案.doc_第1页
第1页 / 共22页
玻璃棉板外墙保温方案---策划方案.doc_第2页
第2页 / 共22页
玻璃棉板外墙保温方案---策划方案.doc_第3页
第3页 / 共22页
玻璃棉板外墙保温方案---策划方案.doc_第4页
第4页 / 共22页
玻璃棉板外墙保温方案---策划方案.doc_第5页
第5页 / 共22页
点击查看更多>>
资源描述

1、武清建总第五建筑公司 天津北河滩还迁住宅小区工程 外墙保温施工方案目 录一、工程概况2二、编制依据2三、施工部署2四、保温材料的要求4五、施工准备71、劳动队伍及劳动力准备72、技术准备73、现场准备84、机具及材料准备95、样板制作10六、主要施工方法111、结构示意图112、施工工艺流程113、玻璃棉板的安装11七、质量控制19八、安全文明施工22一、工程概况本工程位于天津市武清区杨村镇机场路以南、杨崔公路以西、103国道以东,工程场区南侧为规划路十二,包括天津市武清区北河滩还迁房小区1#8#、62#64#楼共11栋。工程为钢筋混凝土剪力墙结构,外墙首层为炉渣混凝土空心砌块,2-17层为互

2、锁式大孔轻集料填充砌块,建筑外立面装饰分别为真石漆、刷涂料墙面和铝合金窗。二、编制依据序号名称类别编号1墙体材料应用统一技术规范GBGB 50574-20102建筑节能工程施工质量验收规范GBGB5041120073绝热用玻璃棉及其制品GBGB/T 13350-20084外墙外保温建筑构造(国家标准设计图集)10J1215外墙外保温工程技术规程GBJGJ14420086民用建筑外墙保温系统及外墙装饰防火暂行规定7进一步明确民工建筑外保温材料消防建筑管理有关要求的通知。中华人民共和国公安部公消【2011】65号8天津建筑节能门窗技术标准DBJ10861-20069住宅建设通用规程DBDB2912

3、0200510天津市民用建筑节能工程施工质量验收规范DBDB29126201011天津市民用建筑围护结构节能检测技术规程DBDB29882010JG149-2003GB8624-2006三、施工部署1、技术、质量管理组织机构及职责分工机构组成人员职务责任分工组长王殿华项目经理总负责副组长李春山现场经理施工现场总协调(2区)副组长董宝洲现场经理施工现场总协调(1区)副组长王用周技术负责技术总负责副组长郝荣发水电负责水电总负责实施组李树忠,刘昭现场责任师施工现场协调,技术、安全交底刘培生,常彦斌水暖、电气责任师安全监督组李建生,肖俊辉安全员施工指挥、安全验收、资料收集整理、归档质量监督组韩东风,张

4、顺利质检员材料质量检查其他管理成员徐卫军,马苗资料员整理、组卷本工程节能保温施工的各类施工管理、技术资料杨旭实验员工程原材料的进场复验工作,和相关的现场实体检测事宜2、质量保证体系项目部全体管理人员认真学习建筑节能工程相关规程、规范、标准,强化质量意识,建立行之有效的规范化质量管理体系,使建筑节能工程的各项工作均处于良好的受控状态,在施工过程中,严格按照相关规程、规范、标准等执行。为完成好本工程的建筑节能工程,根据本工程的特点,将以下环节作为建筑节能工程的质量控制点:保温工程进行大面积施工前,由总包单位指定某一基面处理完成的楼层作为样板层交与外保温单位进行样板层施工,样板层应能反映出全部节点做

5、法。玻璃棉板的粘贴应从细部节点(如阳台、挑檐)及阴、阳角部位开始向中间进行。施工时要求在建筑物外墙所有阴阳角部位沿全高挂通线控制其顺直度(注:保温施工时控制阴阳角的顺直度而非垂直度),并要求事先用墨斗弹好底边水平线及100mm控制线,以确保水平铺贴,在区段内的铺贴由下向上进行。四、保温材料的要求1、外墙保温系统性能指标检测项目系统指标抗风荷载性能系统抗风压值不小于风荷载设计值。机械国定玻璃棉板加强网外墙外保温系统供安全系数K应不小于2,其他系数K应不小于1.5抗冲击性建筑物首层墙面及门窗等易受碰撞部位:10J;二层以上墙面等不易受碰撞部位:3J吸水量系统在水中浸泡1h后的吸水量均不得大于或等于

6、1.0kg/.耐冻融性能30次冻融循环后,保护层无空鼓、脱落,无渗水裂缝;保护层与保温层的拉伸粘结强度不小于0.1,破坏部位应位于保温层。热阻复合墙体热阻符合设计要求抹面层不透水性0.85g/(.h)系统抗震性设防烈度7度等级下,饰面及外保温系统无脱落系统耐候性经耐候性试验后不得出现装饰层起泡或剥落,保护层起鼓或脱落等破坏,不得产生渗水裂缝。具有薄抹面层的外保温系统,抹面层与保温层的拉伸粘结强度不得小于300 MPa,且破坏部位的保温层内。系统抗冲击性检测应符合系统要求。2、玻璃棉性能指标项目单位技术要求压缩强度MPa300导热系数W/(m.k)0.04燃烧性能/A级表观密度Kg/m3100尺

7、寸稳定性0.3吸水率1.53、粘接剂的性能指标项目单位技术要求压缩强度MPa导热系数W/(m.k)0.04燃烧性能/A级表观密度Kg/m3100尺寸稳定性0.3吸水率1.54、锚栓性能指标项目性能指标基材混凝土实心砖多孔砖混凝土小型空心砌块加气混凝土单个锚栓抗拉承载力标准值(KN)0.600.500.400.300.30锚栓圆盘的强度标准值(KN)0.505、热镀锌电网性能指标项 目性能指标镀锌工艺先焊接,后热镀锌丝径(mm)0.90.04网孔大小(mm)12.712.7焊点抗拉力(N)65网面镀锌层质量(g/)1226、耐碱纤维网布性能指标项 目指标单位面积质量(g/)160耐碱断裂强力(经

8、、纬向)(N/50mm)750耐碱断裂强力保留率(经、纬向)(%)50断裂伸长率(经、纬向)(%)5.07、抹面胶浆性能指标试验项目性能指标标准拉伸粘接强度(与玻璃棉)(Mpa)原强度0.035,破坏在保温板内耐水浸水48h,干燥2h0.015,破坏在保温板内浸水48h,干燥7h0.015,破坏在保温板内耐冻融0.015,破坏在保温板内抗压强度/抗折强度3.0可操作时间,(h)1.5 4.08、保温颗粒性能指标厚度为30厚的保温颗粒性能指标项目单位技术要求干密度Kg/m3230导热系数W/(m.k)0.06抗压强度MPa0.25软化系数/0.5燃烧性能/达到B1级五、施工准备1、劳动队伍及劳动

9、力准备由专业分包队伍对外墙保温系统进行施工,现暂定为2家施工队伍,分为东、西区,其中东西区又分为9个独立区,为保证工期每个区要求外墙保温施工人员20人,共计现场施工保温作业人员180人。(1)施工队伍提前进场,进场后分专业对其进行安全教育及技术交底,必要时由管理人员进行示范操作,保证技术交底的内容贯彻到作业者。(2)严格落实持证上岗制度,检查操作工人的上岗证,通过操作工人的持证上岗率来促进外墙保温的施工质量。(3)根据本工程的特点,为保证工期,各栋楼外墙保温投入充足的劳动力,同时展开施工,并且考虑农忙等季节性因素对劳动力资源的不利提前影响采取有效的补救措施。2、技术准备(1)参加施工的有关人员

10、,认真学习与外墙保温相关的国家规范和天津市地方标准,根据规范和标准的要求,列出关键控制点,重点监控。(2)参加施工的有关人员,认真熟悉施工图纸,并对图纸中所存在的问题及时处理。(3)根据施工图纸及图集的要求绘制节点、热桥等部位的施工图,并向操作工人进行书面交底。(4)根据本工程的特点及时编制施工技术交底、措施并办理好审批手续,并将技术交底、措施向操作工人进行书面交底。(5)配备专人负责技术资料的收集和整理工作。(6)组织培训施工人员熟练掌握外墙外保温的施工技能,并进行岗前培训。(7)提前组织好一批材料进场,进行见证抽样检测复试。3、现场准备(1)施工环境要求1)外墙保温施工确保现场环境和基体表

11、面温度不低于5摄氏度。2)如遇五级以上大风天气不进行外墙保温施工作业。3)阴雨天气不进行外墙保温施工,如施工过程中遇突然降雨,立即停止施工并采取塑料布对已施工部位进行覆盖挡雨加以保护,复工前对上述部位进行检查,如粘结砂浆受到雨水冲刷则将玻璃棉板揭掉重贴。(2)建筑物及基层表面要求1)后砌墙外表面抹1:3水泥砂浆(凹进墙面1:2.5水泥砂浆)找平层。外墙找平层表面干燥、洁净,强度(0.10N/m)、平整度、垂直度达到规范验收要求。项次项目允许偏差(mm)检查方法1表面平整度4用2m靠尺和楔形塞尺检查2垂直度每层5用2m托线板检查全高H/1000,且不大于20用经纬仪或吊线和钢尺检查3阴阳角垂直度

12、4用2m托线板检查2) 将外墙外保温施工的砼基体表面的杂物清理干净,空鼓开裂处剔凿后修补平整、铲除凸出物,使基体表面尺寸偏差符合下表规定。3)外墙上的螺栓孔或其它孔洞用微膨胀砂浆(洞口较大处用微膨胀砼填实),孔口或洞口表面刷两遍防水涂料(水不漏)。4)穿墙螺杆洞采用聚氨酯发泡胶封堵密实;5)悬挑外架工字钢穿墙洞采用微膨胀水泥砌筑填实后,外墙面抹防水砂浆或刷聚氨酯防水涂料1.5厚。4)伸出外墙面上的雨水管卡、预埋件、支架和设备穿墙管安装到位,并留出外墙保温层的厚度,并做必要的防锈处理。5)门窗边框与墙体连接处预留出保温层的厚度,窗框安装完毕,窗框与墙体之间的缝隙用聚氨酯发泡填塞严密,做好窗框的保

13、护。6)保温施工前,由专业分包队伍对建筑物及墙面作认真的实地考察。4、机具及材料准备(1)外墙外保温工程所用材料,按设计要求选用,并符合国家和天津市相关标准的要求。材料进入现场生产厂家必须提供法定检测报告及出厂合格证,产品包装完好。1)材料计划管理 项目开工前,现场向生产部门提出一次性计划,作为供应备料依据;在施工中,根据工程变更及调整的施工进度,及时向生产部门提出调整供料计划,作为动态供料的依据;按施工进度对材料计划的执行情况进行检查,不断改进材料供应。2) 材料进场验收所有的材料均提前进场,进场时加强检查验收,严把质量关,材料进场后及时在监理的见证下取样复试,并做好材料的标识工作,避免不合

14、格材料用到工程中。为了把住材料的质量和数量,在材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证以及厂家检验报告进行材料的质量和数量验收;验收工作按质量验收规范和计量检测规定进行;验收内容包括品种、规格、型号、质量、数量以及材料说明书的技术参数是否达到工艺规程的指标;验收要做好记录、办理验收手续;对不合格计划要求或质量不合格的材料应拒绝验收。对进入现场的产品做好台帐,并与监理随机抽检复试,待复试报告合格后方可使用。同一规格产品,同一批次进厂的玻璃棉板5000为一个检验批,粘结剂20T一个检验批,抹面剂20T一个检验批,网格布5000一个检验批,锚栓1万个一个检验批。3)材料的储存与保

15、管进库的材料应验收入库,建立台帐;现场的材料必须做好防火、防盗、防雨、防质变、防损坏等保护设施;施工现场材料的放置要按总包方的平面堆放规定堆放,做到位置正确、保管处置等当、合乎堆放保管制度;要日清、月结、定期盘点、帐实相符,确实掌握材料库存,保证施工质量。4)材料使用监督 工程使用材料必须经现场(监理、总包)抽检复试方可使用。施工过程中全过程对原材料的质量状态进行控制,发现有异常状况或对原材料质量有怀疑,立即停止使用、取样复试,并对已使用该材料的部位进行标识,根据试验结果采取相应措施。检查是监督的手段,检查要做到情况有记录、原因有分析、责任有明确、处理有结果。(2)主要施工工具1)搅拌工具:搅

16、拌器、拌料桶、运料桶、水桶;2)切割工具:电阻丝切割器或美工刀、剪刀;3)抹灰工具:托板、平头抹子、锯齿抹子(镘刀)、灰铲;4)计量工具:磅秤;5)检测工具:2米靠尺、线坠;6)辅助工具:扫帚、抹布、白线、透明胶带、墨斗、木锤;7)选用工具:电动吊蓝、冲击钻、钻头、手锤。5、样板制作供应商系统组成材料进场后经验收合格及时在监理单位的见证下取样复试。材料复试合格后,采用系统组成材料,做外墙保温样板墙,通过样板墙示范出玻璃棉板的粘贴方法、粘贴面积如何控制、板缝错位处理、阴阳角处理、锚栓固定方式及数量、胶粘剂的配比和控制、面层砂浆的配比和控制、如何处理粘贴基层的缺陷等。样板施工完成后由建设、设计、监

17、理及施工单位等现场进行检验,合格后形成样板记录,施工前组织操作人员进行样板观摩,做好样板交底,施工中严格按样板的要求控制。空调板、窗口侧壁等热桥部位及其它影响外墙保温效果的部位均实行样板引路制度,施工前采用与工程施工同样的材料按照本方案的要求进行样板施工,完成后组织建设、设计、监理及施工单位等现场进行验收,合格后形成样板记录,施工过程中严格按照样板组织施工,并以样板作为验收的依据。六、主要施工方法1、结构示意图2、施工工艺流程 外墙外保温施工,贴板从下往上,打磨、贴网、抹面层从上往下,常温施工时流水间隔24小时以上。具体工艺流程(如下图所示):施工准备基层墙体处理(部分找平)挂控制线配置胶黏剂

18、预粘网格布黏贴玻璃棉板和安装托架安装锚固钉特殊部位处理玻璃棉板找平(局部)嵌铺网格布抹面层胶浆验收3、玻璃棉板的安装(1)玻璃棉板的布胶和黏贴步骤一 粘结剂的配置粉剂粘结剂,加水量为粉剂的20-21%;充分搅拌5-7分钟,直到搅拌均匀,稠度适中,放置5分钟熟化;使用时,在搅拌一下即可使用。切记:搅拌充分,粘度确保刚粘贴上的玻璃棉板不下垂,加水尽可能量少,不可加水过多;注意聚合物改性粘结剂只需加洁净水,不可加入其他添加料如:水泥、砂、防冻剂及其他异物;注意调好的粘结剂宜在1小时内用完;工作完毕,务必及时清洗干净工具。质量自检:经验观察搅拌好粘结剂均匀、状态良好、新鲜、稠度适宜。步骤二 玻璃棉板上

19、布胶1)网格布翻包:在外墙的细部处理部位,如膨胀缝两侧、门窗孔洞边的玻璃棉板上需预粘贴窄幅网格布,其宽度约300,翻包部分宽度约100.质量自检:经验检网格布翻包规范,符合要求。2)粘贴方式:玻璃棉板应按水平顺序排列,上下错缝粘贴,阴阳角处玻璃棉板应交错互锁。板与板之间应严密,无胶粘剂;所有玻璃棉板缝应采用聚氨酯发泡剂灌填并抹平表面。门窗洞口四角处玻璃棉板不得拼接,应采用整板切割成形,玻璃棉板接缝处应离开角部至少200mm。楼层在7层以下的建筑物,玻璃棉板与基层的有效粘贴面积率不小于50%;楼层在7层及7层以上的建筑物,玻璃棉板与基层的有效粘贴面积率不小于70%。(粘结面积要求100%,看甲方

20、出的变更)图1:粘结砂浆板面布置图达到:板与板间挤紧,不得有缝,在碰头缝除处不可涂抹粘结剂。每粘贴完一块板,应及时清除干净板侧挤出的粘结料,板间不留间隙。若玻璃棉板面方正或切割不直形成的缝隙,应用聚氨酯发泡填平。3)玻璃棉板应水平粘贴,保证连续结合,且上下两排玻璃棉板应竖向错开板缝长1/2.4)一般先从墙拐角(阳角)处粘贴,应先排好尺寸,切割玻璃棉板,使其粘贴时垂直交错连接,确保拐角处顺垂且交错垂直。5)在粘贴窗框四周的阳角和外墙阳角时,应先弹好基准线,作为控制阳角上下垂直的依据。具体图示参见图集。(该处为20厚FTC)6)安装托架根据天津市地标(DB29-126-2010):楼层超过7层时,

21、山墙部位设置工字型嵌固带连同锚栓辅助固定,在7-18层隔层设置,18层以上每层设置,在玻璃棉板粘贴首层设置嵌固带。见附图。质量检查:检查玻璃棉板整体上布局得当、规范,嵌固带安装到位,平整度符合要求.(2)安装锚固件1)锚栓金属膨胀采用不锈钢,不锈钢达到国家标准不锈钢紧固件的力学性能ISO3506中的A2或A4级或相当等级;朔料套管采用原生材料制作,并用聚酰胺PA6和PA66、聚丙稀PP等聚合物材料,朔料套管外径不小于8mm。2)待玻璃棉板粘贴后24h以上,即可安装锚固件;锚固件应根据锚固件要求和基墙情况选定合适的锚栓,锚栓的固定深度和锚固边距应满足产品的要求,各类锚栓的钻孔方法应随基墙的不同有

22、所差异。建筑物不同高度处应选择不同的单个锚栓的受拉承载力。不同高度单个锚栓的受拉承载力标准值最低限值高度20m20m-50m50m-80m80m单个锚栓的受拉承载力标准值最低限值0.50.60.750.9锚栓的有效锚固深度墙体材料混凝土实心砖灰沙砖加气混凝土空心砖多孔砖有效锚固深度(mm)3030305050或打结50或打结3)锚固件具体安装数量: 7-17层采用个6/,7层以下采用5.6个/,锚固深度405;门窗洞口、阳角边缘应加固处理,水平、垂直间距500,距基层边缘60。 5.6/m2个高度在20米以下 7/m2个高度在20-50米以内 4)安装后的锚固件应与玻璃棉板相平。任何面积大于0

23、.1平方米的单块玻璃棉板必须加固定件,机械锚固件在阳角、门窗洞口边缘和变形缝两侧适当加密设置,数量视形式及现场情况而定。(3)抹面砂浆抹面1)抹面砂浆制备在干净的塑料桶里倒入一定量的清水,采用手持式电动搅拌器边搅拌边加粉剂聚合物改性砂浆,加水量约为粉剂的21-22%;充分搅拌5-7分钟,直到搅拌均匀,稠度适中,放置5分钟熟化;使用时,再搅拌一下即可使用。注意:搅拌充分,粘度确保刚粘贴上的砂浆不掉落,加水尽可能少,不可加水过多;注意聚合物改性砂浆只需洁净水,不可加入其他添加料如:水泥、砂、防冻剂及其他异物;注意调好的砂浆宜在2小时内用完;工作完毕,务必及时清洗干净工具。2)抹面砂浆抹面并内置耐碱

24、玻纤网格布A保温层粘贴施工经验收合格后应及时做抹面层;B埋填网格布:紧接着将裁剪好的网格布铺展在砂浆上,用抹刀边缘线压固定,然后将聚合物改性砂浆在网格布均匀抹平整,注意:确保砂浆涂料抹均匀,并保证整体面的平整度符合要求。C对于门、窗洞口内侧周边与大墙面形成45仰角部分处理:在此处的阳角部分各加一层300200网格布进行加强,大面积网格布搭结在门窗洞口周边的网格布上。D对于门口、窗口及其他洞口四周的玻璃棉板端头应用网格布和粘结砂浆将其翻包住,也仅在此处,才允许玻璃棉板边涂抹粘结砂浆。E大面积网格布埋填:沿水平方向绷直绷平,并将弯曲的一面朝里,用抹刀边缘线压铺展固定,然后由中间向上下、左右方向将聚

25、合物砂浆抹平整,确保砂浆紧贴网布粘结。网格布左右搭接宽度不小于100,上下搭接宽度不小于80,局部搭接处可用聚合物改性砂浆补充原砂浆不足处,不得使网格布皱褶、空鼓、翘边。F对装饰凹缝,也应沿凹槽将网格布埋入聚合物改性砂浆内。若网格布在此断开,必须搭接,搭接宽度不少于65.G在阴阳角处还需从每边双向绕角且相互搭接宽度不小于200.参见附图。I待第一道砂浆固化良好时,一般约需8小时后,进行第二道聚合物改性砂浆抹面。将制备好的聚合物改性砂浆均匀涂抹,抹面层厚度以盖住网格布为准,对于铺设加强网格布处,应在铺设第一道网格布砂浆固化良好后在铺设加强网格布,再进行砂浆罩面。抹面层砂浆时须做好滴水线或鹰嘴。质

26、量检查:整体抹面良好;钢丝网埋填规范,无不良迹象;平整度符合要求;砂浆固化强度良好;无任何裂纹。(4)补洞和修理1)预切一块与孔洞尺寸相同的玻璃棉板,并打磨其边缘部分,使之能紧密填入空洞中。2)待水泥砂浆表面已干燥,将此玻璃棉板背面涂抹厚10mm的粘接剂,注意不要在其四周边缘涂抹粘接剂。将玻璃棉板塞入,压平,粘在基层面上。3)用胶带将周边已作好的保护层盖住,以防施工中对其污染。切割一块网格布,其大小能覆盖整个修补区域,与原有网格布至少重叠65mm。4)玻璃棉板表面用抹面砂浆粘结并内置网布,抹平。干燥24小时,再上二道以达到与原有面层平齐。5)干燥约8小时,使用小号湿毛刷,将表面不规则处修平,将

27、边缘处刷平。6)对墙面遭受其他因素损坏的区域,修补处理方法同上。(5)主要施工节点做法1)门窗洞口玻璃棉板拼缝要求:2)门窗洞口附加网格布: 3)门窗洞口锚栓布置详图:4)墙体阴、阳角构造:5)空调板施工节点做法 6)热桥部位节点做法A窗口侧壁采用20mm厚FTC保温,窗框与墙体基层间的缝隙采用聚氨酯发泡剂填充严密,做法如下图所示: B凸窗部位具体做法C室外窗台突出墙面板上面做出流水坡度,板下面按规定位置做出滴水槽;外檐窗上部突出墙面的部分,用玻璃棉保温板做出,并留滴水槽。D空调孔做法:在墙体预留孔洞处,玻璃棉板留洞与空调孔一致,用粘结剂粘住,裁好长度的pvc套管塞入玻璃棉板预留孔内,套管与玻

28、璃棉板间的缝隙用聚氨酯发泡填充严密。F防火隔离带的设置七、质量控制1、施工质量控制标准项目允许偏差(mm)检验方法表面平整度32m靠尺和塞尺检查立面垂直度32m靠尺和塞尺检查阴阳角垂直32m托线板阴阳角方正3200mm方尺板块间缝宽0.5钢尺板块间高差(含接茬高差)1.0钢尺2、施工质量控制措施(1)项目班组有兼职质量检查员,项目经理部有专职质量检查员。项目经理和项目工程师对质量全面负责,整个施工过程中,严格按质量技术实施细则进行,全面实行质量责任制。(2)由项目经理和项目技术负责人对工程质量全面负责,班组要保证分部分项工程质量,个人要保证操作面和工序质量,施工每一道工序,都要认真把关,以严格

29、的工作纪律和处罚措施来保证施工质量。(3)凡进入工地的原材料的构配件,必须先检查合格证,再按有关要求取样复查,合格者方可使用,严禁不合格的原材料和构配件进场。必须先进行进场验收,现场检查其规格尺寸、厚度是否符合要求,质量证明文件是否齐全有效等,并按规定见证取样复试(4)严格执行“三检制度”,即自检、互检、专职检查。班组在分项工程施工完毕后,必须进行自检和互检,并评定分项工程质量等级。没有自检、互检或自检互检不合格者,专职质量检查员不予核验质量等级,不准进行下道工序施工。(5)认真进行图纸会审,提前发现并纠正图纸中的问题,每个分部分项开始前,逐级进行技术交底,对工程的关键部位、特殊环节从技术方面

30、就制定出质量保证控制点。(6)施工现场设专职质量检查员,发现问题,及时指导操作工人分析原因,找出薄弱环节,制定对策,达到以预防为主的目的。(7)施工现场确立样板引路制,由建设方、设计单位、监理单位、施工单位共同确认现场做法后,方可大面积施工,并组织施工人员观摩,让施工人员明确质量标准,做到心中有数。(8)每道工序完成后由总包单位同监理共同检查,上道工序不合格,不得进行下道工序。只有每道工序完工后组织交接批评定,才能保证整体完工后符合质量标准。(9)为了充分满足工程质量的可溯性,总包方将按照工程管理制度中规定的内容和格式在质量管理过程中留下详尽的包含材料证明文件和检验报告、工程验收等文件,质量管

31、理过程中的行文,以及实物资料供业主及其它各方调用。(10)建立健全岗位责任制,将各工序质量责任落实到个人,加强对作业人员的技术交底,以人的工作质量保证工程质量。(12)建立质量管理QC小组,掌握外墙装饰施工的质量动态,对出现的质量问题及时提出相应改进措施。(13)全面控制施工过程,重点控制工序质量。贯彻“预防为主”的方针,严把分项工程质量评定关。(14)加强成品保护,避免返工给工程埋下质量隐患。(15)严格控制聚合物砂浆的配合比,必须计量过磅。控制下料程序及搅拌时间, 避免过度搅拌出现离析现象。保证施工环境和易性的要求,聚合物砂浆随用随配,配好的聚合物砂浆应在2小时内用完,遇炎热天气减少存放时

32、间。(16)基层表面要整洁、干燥,对于油漆及其它污染物、有害物必须清除干净, 对于凹凸不平处认真修补。(17)玻璃棉板采用加热电阻丝切割,确保板材尺寸精确,裁口整齐。(18)网格布裁剪尽量顺经纬线进行。(19)严格控制模塑板的厚度、宽度,板中刮聚合物砂浆均匀。墙面贴板后必须用手或工具在整个板面上施加力,必须保证结合一致,粘结牢固。板缝相接紧密不允许留缝,挤入板侧的抹面砂浆用灰刀刮净。(20)耐碱玻纤网格布下料按照需要的长度留出搭接长度,长度不得小于150mm,大墙转角处,网连续由转角一侧包至另一侧的长度不小于200mm。严格控制铺设网不产生皱褶,网埋入砂浆中裸露,表面平整,如发现网格布裸露用聚

33、合物砂浆补涂。(21)各种材料分类存放并挂牌标明材料名称,不得用错。温度在28度以上天气施工时,若砂浆凝结过快,尽量避开日光暴晒时段。风力大于5级或雨天,不施工,同时对未达到一定强度的保温面层用塑料薄膜覆。(22)施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。对抹完抹面砂浆的保温墙体,不得随意开凿孔洞,如确实需要,在聚合物水泥砂浆达到设计强度后方可进行,安装完检查周围恢复原状。防止重物撞击墙面。(23)电动吊篮施工注意事项详见专项吊篮施工方案。3、操作前培训外墙保温施工人员进场后,及时组织对操作人员进行岗前培训,培训主要包括外墙保温施工技术要求、质量制度及安全注意事项等内容。技术

34、要求主要包括外墙保温材料参数、粘贴面积、锚固钉设置数量、嵌固带设置要求及热桥、节点部位做法等内容。质量制度主要包括样板引路制度、“三检”制度以及项目部的一些确保外墙保温施工质量的规章制度。安全注意事项主要包括高空吊篮安全使用要求,现场防火要求以及项目部的一些安全规章制度,确保安全施工。培训主要通过书面技术交底、现场样板观摩以及现场质量点评等方式进行,使操作工人上岗前明确本工程外墙保温施工的具体技术要求、在现场施工需执行的质量制度及安全生产注意事项等内容,进而保证外墙保温施工的工程质量、确保安全施工。交底要求分级进行,项目部对分包交底、分包对工人交底,交底内容是不同的。八、安全文明施工1、认证落

35、实天津市建筑节能工程泡沫塑料保温材料施工现场防火安全暂行技术规定关于模塑板防火的要求,采用“防火界面层复合玻璃棉板”。2、施工现场设置玻璃棉板堆放区,配备灭火器并加强围护,存放现场严禁吸烟和动用明火并标识清楚。3、本工程保温施工期间不安排夜间作业。4、外保温施工处严禁电焊防水喷灯以及明火施工来避免火灾发生,废料及时清理,每个吊笼配备一个干粉灭火器备用。5、下班前将零星保温材料、碎屑等清理干净,下班时切断电源。6、施工人员必须严格遵守安全操作规程,加强安全生产管理,确保安全生产。7、施工人员必须戴好安全帽,2米以上属高空作业必须系好安全绳、安全带,安全带高挂低用。8、电动吊篮上作业,严禁打闹,严禁拆改电动吊篮的一切防护措施,严禁往下扔东西,以免伤人。9、施工人员不准酒后上岗、不准带病作业。10、施工人员认真学习安全操作规程,提高安全意识,重点狠抓违章施工现象。11、电器设备使用前进行彻底检查,有故障的设备及破皮、漏电的电源线修好后方可使用。12、工后将材料堆码整齐,工作现场清理干净,电器设备及工具回收入库。13、加强成品保护工作,不踩已安装好的成品以防损坏。14、搞好工种间的配合,做到文明施工、文明生产。22 第 页

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
