收藏 分销(赏)

工地防尘降噪专业方案.doc

上传人:天**** 文档编号:3029914 上传时间:2024-06-13 格式:DOC 页数:11 大小:45.54KB
下载 相关 举报
工地防尘降噪专业方案.doc_第1页
第1页 / 共11页
工地防尘降噪专业方案.doc_第2页
第2页 / 共11页
工地防尘降噪专业方案.doc_第3页
第3页 / 共11页
工地防尘降噪专业方案.doc_第4页
第4页 / 共11页
工地防尘降噪专业方案.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

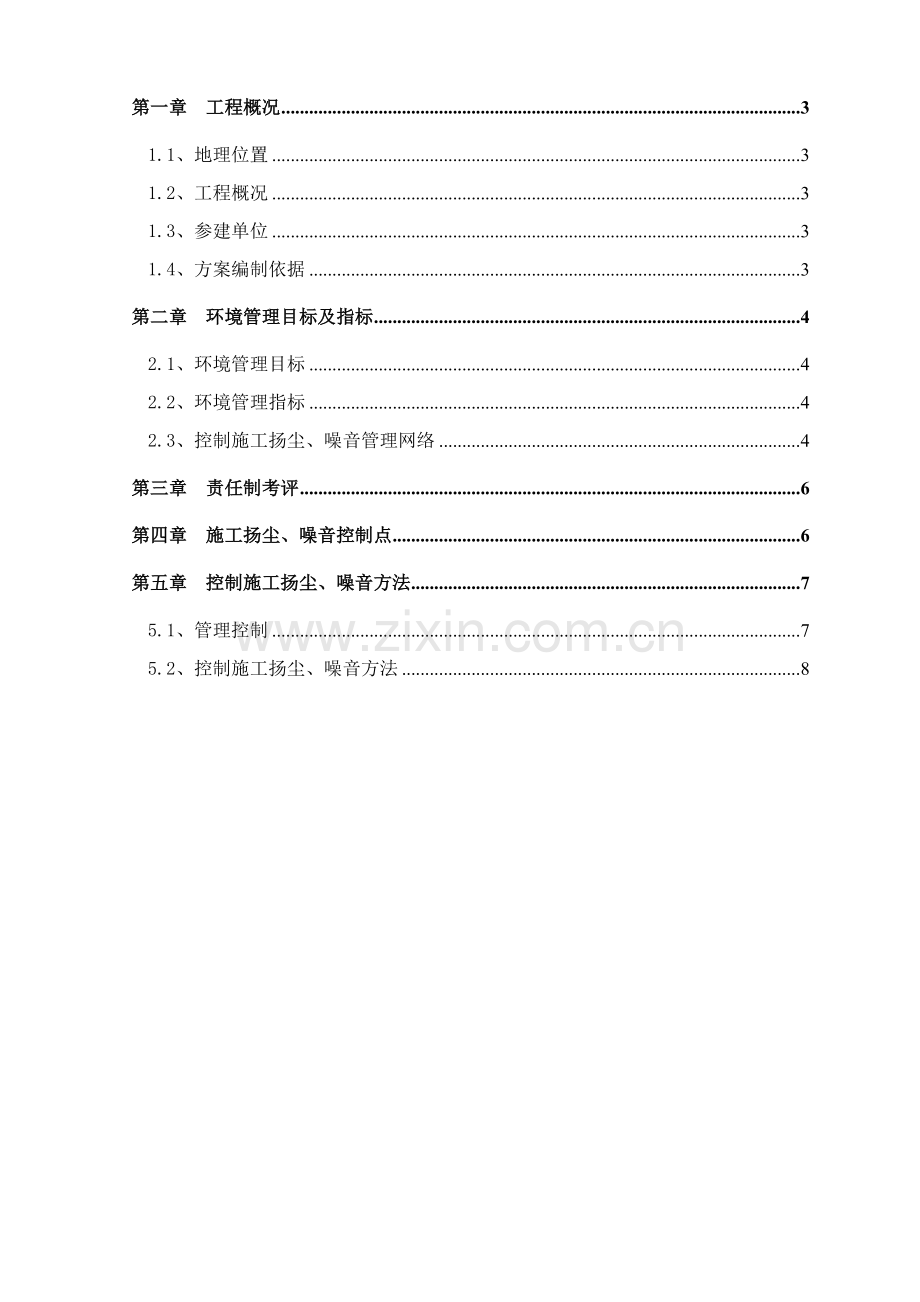

1、重庆*工程防尘降噪施工管理专题施工方案*集团建筑工程有限责任企业*建工程项目部3月9日目 录第一章 工程概况31.1、地理位置31.2、工程概况31.3、参建单位31.4、方案编制依据3第二章 环境管理目标及指标42.1、环境管理目标42.2、环境管理指标42.3、控制施工扬尘、噪音管理网络4第三章 责任制考评6第四章 施工扬尘、噪音控制点6第五章 控制施工扬尘、噪音方法75.1、管理控制75.2、控制施工扬尘、噪音方法8第一章 工程概况1.1、地理位置本标段工程在重庆沙坪坝区*。1.2、工程概况重庆市*工程在重庆市沙坪坝区*。1.3、参建单位建设单位:*设计单位:*监理单位:*施工总承包:*

2、1.4、方案编制依据中国环境保护法;中国固体废物污染环境防治法;中国大气污染防治法;中国环境影响评价法;重庆市建设工程文明施工安全管理暂行要求;重庆市建设工程工地文明施工若干要求;相关本市建设工程实施围档封闭施工通知;重庆市建设工程实施予拌(商品)混凝土浇捣要求;重庆市建设工地施工扬尘控制如干要求。重庆市严禁或限制生产和使用用于建设工程材料目录 第二章 环境管理目标及指标2.1、环境管理目标文明施工、净化环境,预防和降低环境污染影响,满足环境保护要求。1)严格控制施工噪声,不扰民;2)严格控制施工扬尘污染,运输水泥泄漏;3)不排放未经处理污水,废水;4)不焚烧有毒有害物质;5)无环境污染问题、

3、市民重大投诉和新闻曝光。2.2、环境管理指标1)道路扬尘控制:施工现场道路扬尘达成目测无尘,道路硬化率达成100。2)临时堆土场扬尘控制:施工现场临时堆土场扬尘到目测无尘,临时堆土场绿网覆盖率达100%,干燥天气,风力达4级以上浇水湿润。3)运输洒漏控制:确保运输无洒漏。4)扬尘控制达标具体指标:工地围墙、大门封闭;硬地坪达成100;堆土用密目网覆盖;木工棚全封闭;建筑垃圾入库、天天清运;材料进出采取自动翻盖车辆,车辆进出用水冲洗;使用商品砼、商品砂浆;生活垃圾袋装化;脚手架密目网全封闭;施工区、生活区、办公区洒水清扫。2.3、控制施工扬尘、噪音管理网络本工程建立由施工单位具体落实实施管理网络

4、,施工单位负责施工现场扬尘污染控制、组织、落实,并从财力、物力、人力上实施战略部署,将本工程施工扬尘控制溶入到整个施工管理中。具体组织以下:项目部施工扬尘污染控制管理网络领导小组:*监督小组组长:*工作小组组长:*现场监督:*技术责任人 *安全员*制定措施技术防范督促检查资料收集综合办*现场管理作业指导各施工班组、分包单位第三章 责任制考评 实施施工扬尘控制,责任在领导,管理在岗位,关键是班组。所以,项目部必需在建立和健全各项扬尘控制规章制度基础上,落实各级管理责任,将施工扬尘控制和安全生产和文明施工管理紧紧联络在一起,使之一直贯穿于整个施工管理过程中,成为安全生产确保体系中环境原因一个补充要

5、素,实施全过程、全方位控制。1)项目经理是施工扬尘污染控制第一责任人,必需对施工现场扬尘污染控制负全方面责任;2)各管理岗位人员必需对施工扬尘控制列入施工全过程管理范围,对照自己职责,加强管理。3)班组长是作业组施工扬尘控制带头人 ,必需服从项目部指挥,主动主动地搞好扬尘污染控制;4)上级企业和行业主管部门必需和项目经理签定责任状,并将完成施工扬尘污染控制目标和项目经理责任考评挂钩,以深入推进本工程扬尘控制工作有序开展;5)项目经理和各相关管理人员签定管理岗位责任书,并按安全生产责任考评表进行考评;6)项目部和各施工班组以特殊岗位操作人员落实施工扬尘控制责任,制订奖罚制度,以推进施工扬尘污染控

6、制进程。第四章 施工扬尘、噪音控制点1)工地围墙及大门封闭控制;2)现场硬地坪;3)现场材料进出扬尘控制;4)土方施工、堆场扬尘控制;5)混凝土使用;6)砂浆使用;7)建筑垃圾处理;8)生活垃圾处理;第五章 控制施工扬尘、噪音方法5.1、管理控制5.1.1 日常管理.施工区、生活区、办公区保洁施工区内由结构施工单位每日进行定时清扫,立即洒水,确保路面清洁;日常车辆进料,必需对车辆进行冲洗,确保灰土不带出工地。生活区、办公区由专责保洁员进行日常保洁清扫工作。1)每日进行1至2次清扫、清扫尘土和垃圾必需立即处理至垃圾存放点,不得滞留;2)在清扫前,必需对路面、地面进行洒水,预防清扫时产生扬尘而污染

7、周围环境;3)车辆进料必需进行登记,车辆出门必需进行洗车,入进料车辆拒不实施洗车,一律不予放行,并立即汇报项目部;4)做好保卫工作,和本工程无关扬尘污染源严禁带进工地;5)生活区垃圾箱必需立即更换垃圾袋,立即清运,立即上盖。2. 垃圾及材料运输管理垃圾及砂石等材料运输,能造成在运输途中撒、漏、扬等不良现象,造成扬尘污染和其它环境影响,必需实施控制。1)垃圾清运和砂石材料进场必需由车厢自动翻盖车辆实施封闭运输,无此设备车辆严禁进场运输;2)严禁超载,必需确保车厢封闭完整,不留漏缝;3)车辆出门必需用水冲洗;4)自动翻倒时必需缓慢进行,严禁猛加油门而造成排气管冲灰生扬尘污染环境。3.露天材料、临时

8、堆土堆放管理临时堆土、钢筋、黄砂、石子等均为工地露天堆放,如管理不好,将产生钢筋锈粉飞扬、砂石泥尘飞扬等粉尘污染,所以必需加以控制。1)严格控制成型钢筋进场时间,钢筋到场后立即整理归堆上架。2)石子、黄砂堆放在专用专用池槽,控制进料量,做到随到随用,不得大量囤积;3)临时堆土、石子、黄砂必需堆积方正,底脚整齐,洁净,并将周围及上方拍平压实,用密目网进行遮盖,如过分干燥,必需立即洒水;4)使用砂石时严禁将所遮盖得密目网全部打开,稍打开一角,用后拍平盖好。5.1.2 阶段性管理在加强基础设施日常管理得同时,必需按以下四个阶段进行动态化管理:1.基础施工阶段:1)和土方施工单位签署文明施工管理协议,

9、协议中必需强调预防施工扬尘污染得责任,共同做好扬尘控制;2)工程土方开挖时合理安排施工进度和车辆安排,做到随挖随外运;3)土方外运时,除对车辆进行清洗外,在工地门口地面铺设草包、麻袋等防污染材料,并派专员进行清扫,预防泥土造成公路污染;4)除做好硬地坪外,其它露土部位必需保持密实,不得随意开挖翻土。2. 总体施工阶段1)管道沟必需分段开挖,安装完成后立即回填,尽可能降低翻开泥土暴露时间;2)如开挖土堆积时间过长,必需进行表面压实,并用绿网进行覆盖;3)绿化土进场时必需随到随用,严禁堆积时间过长而产生扬尘5.2、控制施工扬尘、噪音方法5.2.1建筑渣土及防尘控制方法1)在本工程施工期间,严格依据

10、中国固体废物污染环境防治法、城市市容和环境卫生管理条要求。确保施工现场渣土处理符合国家要求。2)控制扬尘方面方法关键围绕“清、封、洗、洒”四字方针,并细化到各个生产阶段,尽可能降低粉尘对周围环境影响,确保市容环境不受影响。严格实施上海市扬尘污染防治管理措施中各条款。3)在工程开工前五日按要求向渣土管理部门申报建筑垃圾、工程渣土种类、数量、运输路线及处理场地等事项,并和渣土管理部门签署环境卫生责任书。4)持渣土管理部门核发处理证向运输单位办理建筑垃圾、工程渣土托运手续;运输单位不得承运未经渣土管理部门核准处理建筑垃圾、工程渣土。5)采取方法从源头上控制灰尘产生,工地周围实施围墙封闭施工,工程结束

11、前不拆除围墙。6)进场材料在运输过程中进行封闭式运输、到场堆放须覆盖蓬布或其它遮挡材料并做好标识。现场锯木材要求在专门木工间内才能进行,施工中产生锯末等垃圾定时装入废物袋内立即清运。7)在建筑物上运输散装物料,建筑垃圾采取小车推送及卸料斗上盖蓬布等密闭方法清运,严禁高空抛掷、扬撒。8)施工现场严禁焚烧各类废弃物,施工垃圾和生活垃圾应分类存放。生活垃圾袋装化并立即进行清理;现场定时统一清除各类建筑垃圾,清除前在干燥建筑垃圾上合适洒水。9)施工道路及便道浇捣硬地坪,场地做到松土不裸露;安排专员进行道路清扫及洒水。10)在挖土施工阶段采取封闭式车辆进行土方运输,全部车辆进出必需冲洗轮胎,带出场外少许

12、泥土有专员清扫。11)有建筑垃圾堆场绿网覆盖,生活垃圾袋装化专用车辆外运,清运垃圾前在干燥建筑垃圾上合适洒水。12)基础施工中,土方开挖采取堆放在施工现场,对于施工现场堆土采取绿网覆盖,降低土方外运及现场土方对环境影响13)严禁工地内部自拌砂浆。5.2.2 防噪音控制方法1)合理组织施工,尽可能避免夜间施工;通常情况晚上22点以后及午休时尽可能不施工。2)如必需进行夜间施工,应向浦东新区环境保护局申领获取夜间施工许可证,并和街道、居委会加强沟通,在工地大门口张贴通告。3)夜间施工过程中,严格落实文明施工,尽可能降低施工噪声对周围居民日常生活影响。4)为尽可能地降低施工中噪音污染,为业主和周围居

13、民提供一个比较宁静工作、生活环境,从以下多个方面采取方法:减低噪音源发声强度;控制噪音源发声时间段;采取隔音方法;降低噪音源。5)对施工人员进行夜间文明施工教育,严格实施逐层交底制度。加强工人文明施工意识。维护施工现场生产秩序,遵守各项规章制度。6)设控制噪声测试点,加强施工现场噪声监测:按建筑施工场界噪声测量方法实施长久监测,专员监测,专员管理,发觉有超出施工场界噪声限值标准,立即对现场超标原因进行整改,真正达成施工噪声不扰民目标。7)镐头机及空压机等大噪声施工机械严禁在夜间22点以后使用。8)材料装卸采取人工传输,尤其是钢管、模板严禁抛掷或汽车一次性翻斗下料。运料、拆模时,模板和钢管等应轻

14、拿轻放,尽可能利用机械起吊。9)木工电锯临时加工点应搭设封闭式木工棚,尽可能降低噪声。10)对混凝土振动机、木工圆锯、型材切割机等噪音源进行噪音强度限制,优先选择低噪音设备,定时监测,发觉超标设备立即更换或修复。5.2.3 污水排放控制方法1)本工程污水废水关键包含施工污废水和生活污废水,施工现场严格实施二级沉淀三级排放;2)场地排水成系统,定时清理疏通保持通畅不堵。出入口设置洗车台,洗车台四面排水系统封闭并设置集水井和沉淀池,污水经过沉淀后排入业主指定污水管道。3)车辆清洗台、污水排放出口处等部位设置沉淀池并加装过滤筛,污水经过沉淀过滤后才能排入市政污水管道。4)现场排水排污系统落实专员定时

15、(天天)进行清理疏通,保持排水排污系统通畅无阻,预防污水外溢。5)施工现场存放油料、化学溶剂等应设有专门库房,地面应有防渗漏处理。废弃油料和化学溶剂应集中处理,不得随意倾倒。6)项目在现场建立厕所搜集粪便污水,派专员维护厕所清洁,并定时消毒。厕所设专用化粪池,委托当地环境保护部门定时清运,严禁大小便直接排放到市政排污管道。7)食堂设置隔油池,食堂污水排放经过隔油池进行处理,天天有专员清洗确保表面污油不直接排放到下水道。8)盟洗室、淋浴间下水管线应设置过滤网,并应和市政污水管线连接,确保排水通畅。5.3.4火灾爆炸、有毒有害废弃物控制方法1)塑料、饭盒和电池等废弃物应集中处理并安排专员管理;2)存放氧气、乙炔、油漆、溶剂等易燃易爆物品仓库应该单独设置,和施工作业区和办公区保持安全距离。库房必需符合隔热、通风、上锁要求,并设有醒目标消防安全标志,配置适用消防器材,落实专员管理。3)施工现场临时仓库五金、水暖材料严禁和易燃易爆物品混放,严禁将性质相抵触物品同放一室一库。库房必需保持整齐有序,不准堆放杂物。并设有消防安全标志,配置环境保护型消防器材。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
