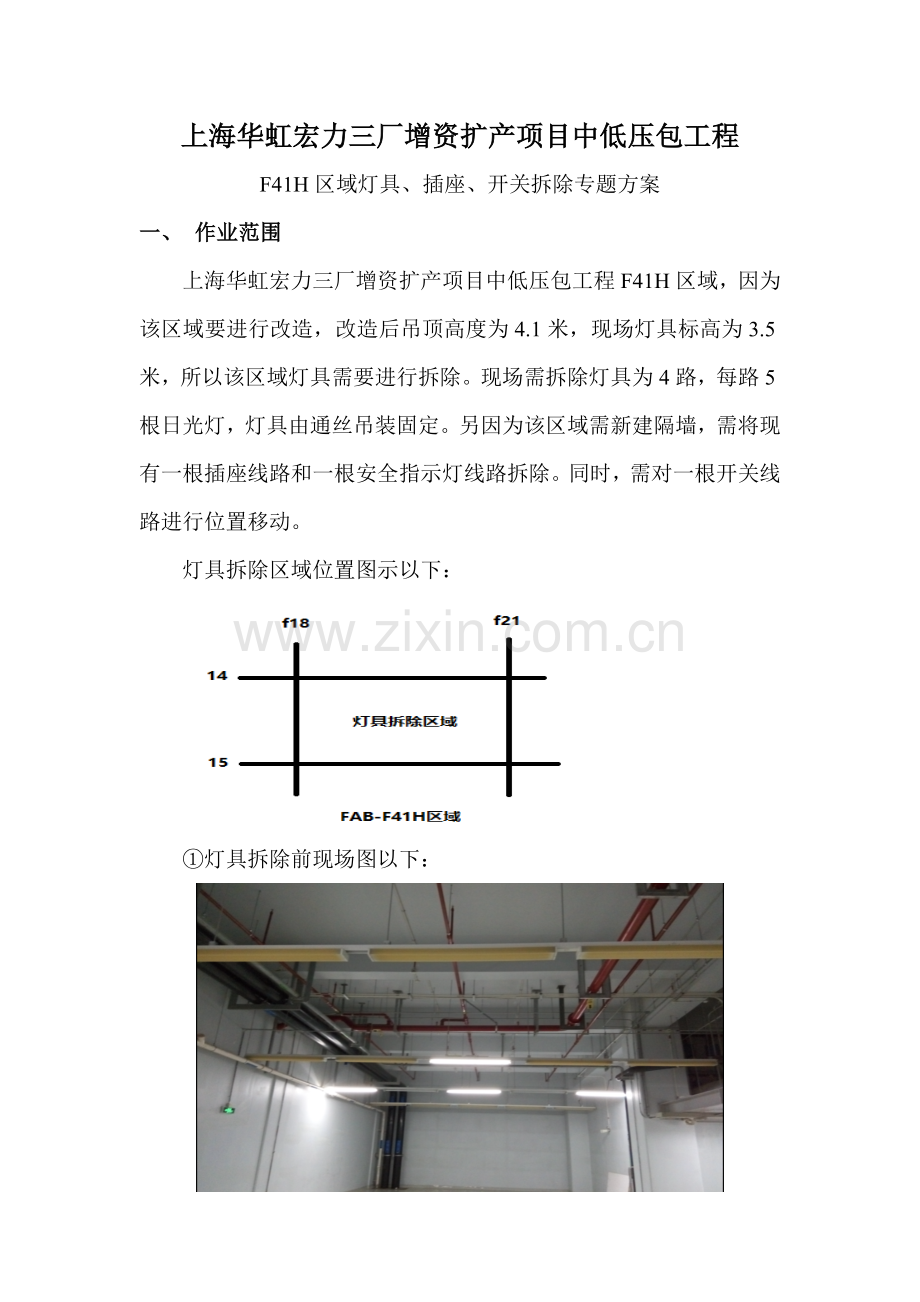

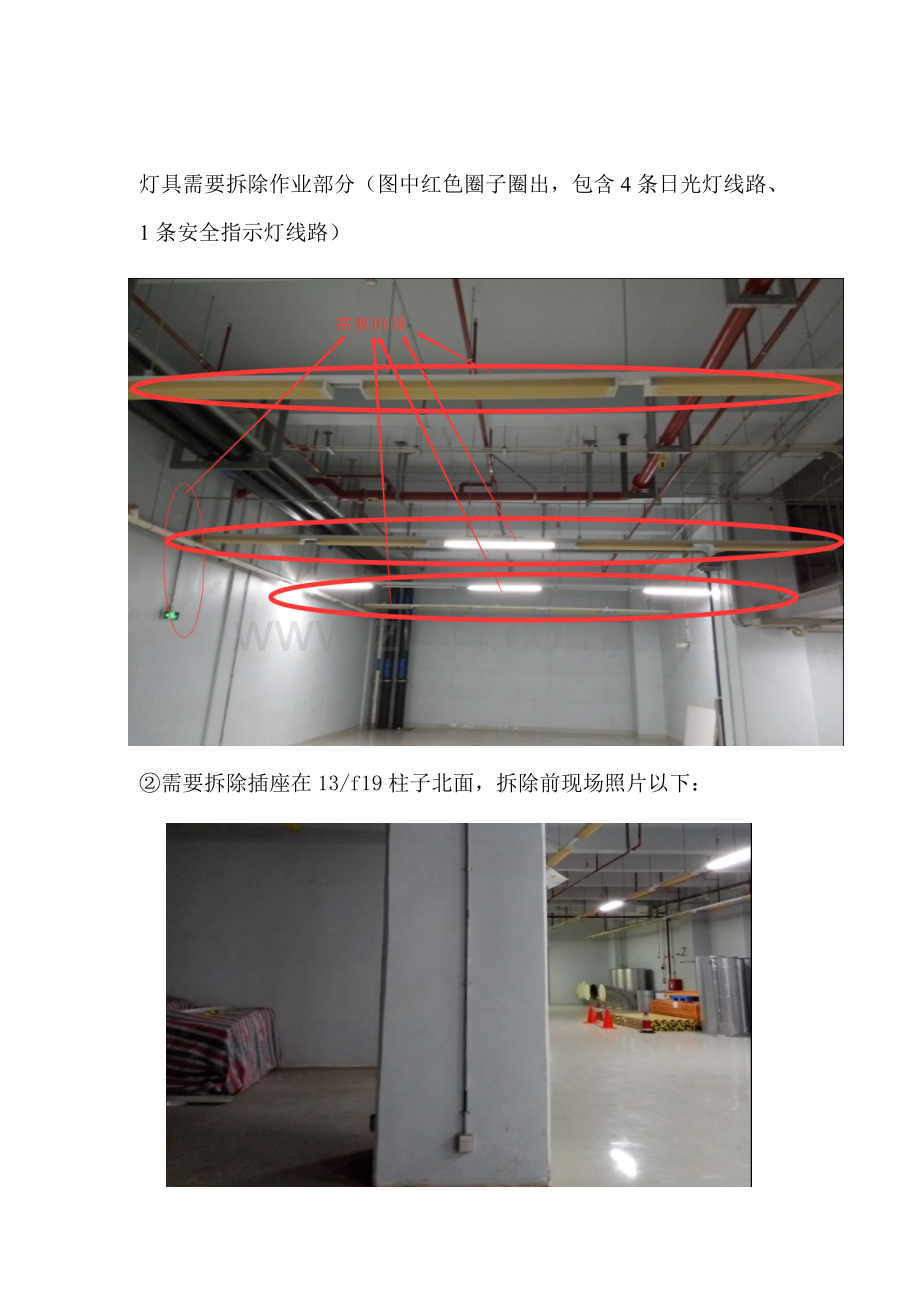

1、上海华虹宏力三厂增资扩产项目中低压包工程F41H区域灯具、插座、开关拆除专题方案一、 作业范围上海华虹宏力三厂增资扩产项目中低压包工程F41H区域,因为该区域要进行改造,改造后吊顶高度为4.1米,现场灯具标高为3.5米,所以该区域灯具需要进行拆除。现场需拆除灯具为4路,每路5根日光灯,灯具由通丝吊装固定。另因为该区域需新建隔墙,需将现有一根插座线路和一根安全指示灯线路拆除。同时,需对一根开关线路进行位置移动。灯具拆除区域位置图示以下:灯具拆除前现场图以下:灯具需要拆除作业部分(图中红色圈子圈出,包含4条日光灯线路、1条安全指示灯线路)需要拆除插座在13/f19柱子北面,拆除前现场照片以下:需要
2、移动开关在14/f19柱子西面,移动前现场照片以下:二、准备工作1、先通知甲方并申请对作业线路进行停电,作业前确保待拆线路完全断电(用万能表检验)。2、拆除工具准备充足(如十字螺丝刀、电笔、老虎钳、电工胶带等工具)。3、施工位置增设临时警示带隔离区域,派安全管理人员监护。4、施工时做到随做随清,施工完成区域不留下任何垃圾。5、拆除前技术员、安全员必需对现场作业人员进行安全、技术交底。6、拆除过程中,技术员、安全员必需现场监督管理和指导。7、施工作业人员必需正确佩戴安全帽、穿工作服及反光背心、穿劳保鞋、配置安全带。三、拆除方法1、灯具拆除先通知甲方并申请对作业线路进行停电。确定作业线路停电后,从
3、接线盒位置开始拆。中间两路灯因和设备区照明线路相连,需在以下右图位置开始剪断,将剪断处用绝缘胶带仔细包好。拆除过程中,作业人员先用万用表测量确保拆除线路不带电,然后开始拆开接线盒端,将灯具供电线路拆下,接线盒上留下线头用绝缘胶带包好。将日光灯管拆下,小心放置好。拆除灯座上固定螺丝和螺帽;螺丝螺帽拆除后,取下灯座其线路。因日光灯高度为3.5米,拆除时要用到人字梯,需要一人作业一人扶梯。作业人员该过程中需采取绝缘钢丝钳,必需时需要佩戴绝缘手套。拆除完成后灯具、日光灯管等全部拆除物均需清出现场,同时对现场进行清扫。2、插座及安全指示灯拆除确定作业线路停电后,拆开接线盒,将至插座或安全指示灯线路拆下。
4、 图:将接线盒内线头用绝缘胶带包好,再将插座或安全指示灯线管拆下。螺丝螺帽卸完后,取下插座或安全指示灯及其线管线路,将拆下来东西带走,并清扫现场。3、开关位置移动确定作业线路停电后,拆开接线盒,将至开关线路拆下线路线管拆完后,将线路线管移动至以下图所表示位置,重新固定安装好。图:在新位置将开关及线路固定安装好后,再将上端接到接线盒上,接线处用绝缘胶带包好,装好接线盒。对作业现场进行清扫,不留下任何垃圾。四、注意事项1、 灯具拆除过程中,要慢、稳,避免灯杆灯具摔坏等无须要损伤。2、 作业现场存在消防线路及按钮,存在和设备运行区连通线路,拆除作业时要按本方案作业,作业前需先确定所作业开关线路是否在此次作业范围内。3、 拆除作业区域临近设备区,需做好警示隔离工作,管理人员需全程在场。4、 作业全程需严格遵守各安全规范,安全第一,预防为主。
