1、冬季施工方案一、 概述 内蒙古医学院新校区图书馆工程于9月28日构造封顶,依照内蒙近年气候、气象记录资料,于10月15日进入冬季施工阶段,以有关气象资料,冬季施工需持续到次年4月底。进入冬季施工阶段后,仍有某些砼、砌筑、抹灰、球形网架等需要施工。现结合内蒙古医学院新校区图书馆工程冬季施工特点,来阐明各种施工办法和保温材料在寒冷地区施工中综合应用。二、工程概况 内蒙古医学院新校区图书馆工程为框架构造,位于呼和浩特市金山开发区西端,交通便利。建筑面积22684平方米,占地面积5221平方米。地下一层,层高为4米,地上为五层,首层、二层为4.5米,三层至五层为4.2米,总建筑高度为22.75米(女儿
2、墙顶),室内外高差为4.6米。 冬季施工重要部位涉及屋面找平,屋面保温,屋面防水(卷材及刚性防水共两层),球形网架,连接区砼楼面(C30),陶粒细石砼柱(三四五层,C20),地下室地面(C20)、演播室、墙体砌筑,构造柱砼及CHL砼(30)等工程。三、生活区取暖1工人生活区取暖采用室内生火炉,各房间配备火炉、铁锹、煤箱、灰渣箱各一套,共46套,每套每天烧煤量为100Kg。同步各房间均安装保温棉被门帘一种。2.材料组管理人员采用电暖气取暖,电暖气共6台,每台功率为1650W。3室外生活用水管,用保温棉帘裹住。4.生活区管理人员办公室取暖自10月15日开始,10月15日至11月5日宿舍内为电暖气,

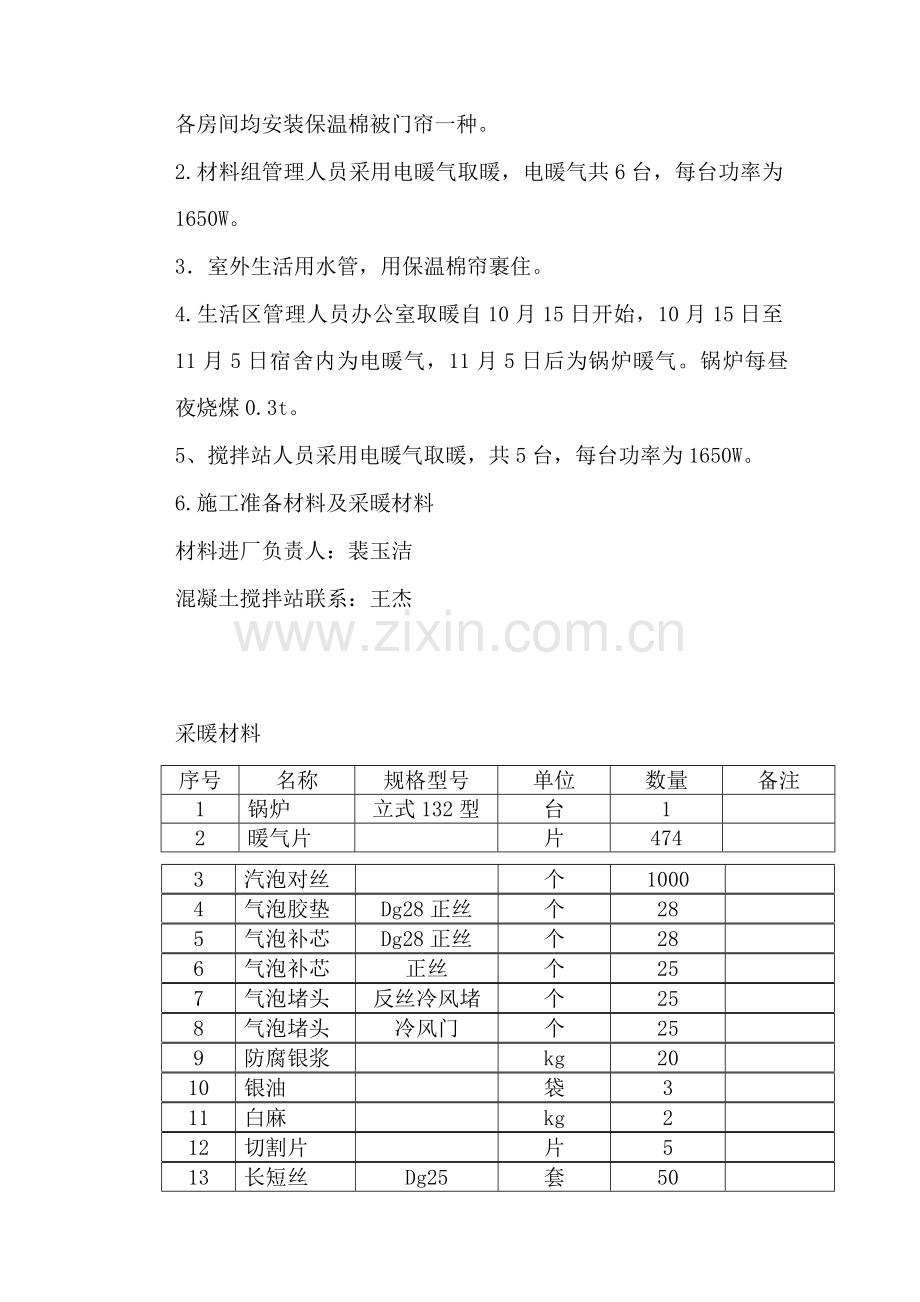

3、11月5日后为锅炉暖气。锅炉每昼夜烧煤0.3t。5、搅拌站人员采用电暖气取暖,共5台,每台功率为1650W。6.施工准备材料及采暖材料材料进厂负责人:裴玉洁混凝土搅拌站联系:王杰 采暖材料序号名称规格型号单位数量备注1锅炉立式132型台12暖气片片4743汽泡对丝个10004气泡胶垫Dg28正丝个285气泡补芯Dg28正丝个286气泡补芯正丝个257气泡堵头反丝冷风堵个258气泡堵头冷风门个259防腐银浆kg2010银油袋311白麻kg212切割片片513长短丝Dg25套5014三通Dg5025个5015三通Dg50个1016弯头Dg50个2017弯头Dg25个1018卧式排气Dg25个219
4、采暖管Dg25个8020采暖管Dg25m19021变径补芯Dg5025个222闸阀Dg25个2223闸阀Dg50个324伸缩节Dg50个225活节Dg50个426冬施进场材料料表序号材料名称单位数量备注1砼防冻剂T152煤炉台65工人宿舍、砼养护用(内径40mm) .3大同煤块T650现场取暖用4电热毯条200供热取暖休息用5塑料布m75000.3mm厚6草帘m37007保温棉被条30001000*508温度计根5040-1009筛子片4筛砂子用10电暖气台28施工现场取暖11脚手管T55保暖维护12铁线T0.5保暖维护13扣件个3000保暖维护14碘钨灯个100取暖照明15碘钨灯架套60取暖
5、照明16棉门帘个60四、施工内容及其办法1. 砼施工1.1. 施工特点本工程冬季施工选用WDN-3泵送型防冻剂,掺量为水泥用量5%。1.2. 原材料选取及加热办法 水泥砼水泥采用P.O42.5水泥,每立方米砼水泥用量不少于300公斤,水灰比不不不大于0.6,水泥不容许直接加热。砌筑水泥采用P.O32.5R.水泥进场后在棚中存储,棚采用保温棉帘覆盖,水泥温度控制在-10以上,必要时棚内生火炉保温。 水水采用自来水。 砂砂进场后用毡布及时覆盖防止混入冰雪。 石石进场后及时用彩条布覆盖防止混入冰雪。 防冻剂采用WDN-3型防冻剂,现场按照水泥用量5%掺用。1.3. 保温材料选取及综合运用 塑料薄膜,
6、用于砼表面覆盖,防风、防失水。 5cm厚草帘子,外包纤维袋,用于砼测面保温。1.4. 机械设备选取选取两台1.5m砼搅拌机。三台砼搅拌运送车;运送车外侧保温棉被包裹,运送车上口用草帘子覆盖防止热量损失太快,要保障砼随搅拌运送随浇筑。注意棉被不要侵蚀以免影响保温效果。1.5 热工计算在施工现场,热工计算中现场温度以-5进行计算。梁、板、柱每方混凝土相接触模板和钢筋共重约320Kg,并未预热。混凝土浇筑时环境气温为-5,搅拌站保证其混凝土运送至浇筑地点开始浇筑时混凝土出灌温度不低于10,因泵管已做保温办法,且通过泵管运送时间极短,预计其温度损失约1,即混凝土经运送成型后温度T2=9。选用构造保温最
7、不利构件来计算,以最薄板厚100mm计算如下:混凝土因模板和钢筋吸热后温度T3=(124009-0.4832010)/(12400+0.48320)=7.86即混凝土浇筑完毕后温度为7.86。混凝土蓄热养护开始到0时时间,养护时环境温度Ta=-5 M=A/V=1/(10.12)=8.3用两层阻燃保温棉被围护,保温棉被导热系数为0.06,厚度为80mm总传热系数K=3.6/(0.04+0.05/0.08)=5.41取W=1.6,则=1.64.1410/(0.013/12400)=2.12=0.013330400/(0.01312400-1.65.4110)=-31.00=7.86-(-8)+(-
8、31.00)=-15.14因/Tm,a=-31.00/(-8)=3.8751.5且KM=5.4110=54.150故混凝土温度降到0时所用时间可用下式计算:t=(1/0.013)ln(-31.00/-5)=140h72h混凝土养护4d后其温度已接近0。混凝土养护开始4天后平均温度T=-312.72-0.01396-(-15.14/2.12) 2.72-2.120.01396+(-15.14/2.10)-(- 31)/(0.013960) + (-8)=4.4验算混凝土养护4天后强度与否达到抗冻临界强度:查混凝土强度影响曲线,可知其养护4天后强度,百分率达到30%,此时, C30混凝土强度为fc
9、m=3030%=9N/mm2混凝土养护4天后可以拆除保温。1.6 施工办法可行性鉴定砼浇筑应尽量安排在上午8点至下午6点之间进行。砼浇筑前,应清除模板内和钢筋上冰雪、冻块、污垢。在继续浇筑砼时,在浇注上层砼时下层砼温度不应低于2,浇筑后砼应及时用保温材料覆盖。砼入模温度不不大于5度,混凝土浇筑成型后温度不不大于2度。每次用量必要计算对的,已经结成冻团拌和料不得入模,应送回拌和机内用热水化开重新搅拌后使用。砼浇捣时要保持其匀质性、密实性,要保证构造整体性。冬期浇筑砼不适当留施工缝,如必要留置时应按规范留置,施工缝应留在基本两跨中1/3处,施工缝处继续浇筑时,已浇砼强度应不不大于1.2Mpa,浇筑
10、前先除掉松动石子,原砼温度必要不不大于2度,用碘钨灯加热。1.7 混凝土运送砼拌和物出机后,应及时运到浇筑地点,选取最短运送路线,在运送过程中,要防止砼在运送过程中热量损失,表层冻结,砼离析,水泥砂浆流失,坍落度变化待等现象。砼罐车外加保温套,必要严密,不得漏浆、不吸水并且在使用中经常清除容器中粘附硬化砼残渣,容器用后要盖严。1.8 砼浇筑 浇筑前应检查清除模板内及钢筋上冰雪,浇筑时采用防风防冻办法。 砼运送车,车外侧用岩棉板包裹,车上口用草帘子覆盖,防止热量损失太快,要保障砼随搅拌随运送随浇筑。注意岩棉扳不要浸湿以免影响保温效果。尽量减少周转次数及运送时间。 入模温度不不大于5度,混凝土浇筑
11、成型后温度不不大于2度。 浇筑后及时覆盖保温材料,先覆盖一层彩条布,上面覆盖岩棉被。柱子四周采用80mm厚岩棉裹住,依照现场实际气温,还要做好包裹保养办法。 砼浇筑应尽量安排在上午8点至下午6点之间进行。 注意保温材料不要侵蚀,以免增大传热系数,影响保温效果。1.9 混凝土养护、保温柱模板外侧加上保温棉被,以便于混凝土保温。板混凝土养护,在浇筑完毕后,上表面应用塑料薄膜及保温棉被覆盖,楼板保温办法如下图所示,钢筋马凳同浇筑前提前制作,采用2米长螺纹16钢筋焊接制作: 1.10.冬期施工混凝土试件留置混凝土试件除按规定留置外,应增长两组与构造同条件养护试件(放在楼层内),一组用于检查临界强度,一
12、组用于检查转常温养护28天强度。另工地设标养箱,箱内温度保持在203C,养护原则试件。砼强度鉴定同条件试块除按规定留置标养试块外,冬季施工还要留置两组以上同条件养护试块,用于鉴定砼临界强度,和施工规定砼强度。此办法特点是精确可靠。成熟度法成熟度计算公式为M=(T+15)t f=a.e(a.b为回归系数,a=18.44917,b=1096.907)此办法特点是简便易行。1.11 冬施测温测温要固定专人,负责整个冬施期间大气测温,混凝土灌溉及养护测温。 大气测温:进入冬施,测温员要做好每天大气温度测量和记录,气温、风向、风力等。天气预报要每天在工地发布,以以便工长依照天气条件调节施工部位及进度。大
13、气温度记录要画出曲线图上墙。曲线图应有当天最高、最低和平均温度。 施工测温:对混凝土出罐温度及入模温度要随灌溉进度,按 每罐车进行实测,并记录在专用登记表上,工作结束后及时归档。浇筑混凝土时,板恰当位置布置测温点,测温点要按测温平面图规定位置设立,混凝土浇筑后每2小时要测温一次,8小时后来改为4小时测一次,至恒温时止。所测温度要及时记录在专用表格上,完毕测温后及时归档。测温仪表:大气测温要用能显示最高和最低温度温度表,温度表要悬挂在现场设立百页箱内,不得暴露在阳光下。施工测温要用棍式温度表,长度不不不大于300mm,温度测量范畴+100至-40之间,即可满足测验温度使用规定。测温点预留孔,可用
14、不不不大于10塑料管,长约810cm,在混凝土浇筑完毕时,及时插入混凝土中,待终凝前拔出即可成孔,测温时将温度表插入孔内,上面覆盖好保温棉被,约5-10分钟后即可进行记录。测温点布置规定:平台梁中间部位设立一点,平台楼板按每10m2一种点布置,每个柱子设立一种。当测温所有结束时,测温孔用去粗骨料同标号水泥砂浆填实。1.12 砼施工拆模待混凝土强度符合冬季施工规定即强度达到设计强度30%,方准拆模,拆模后,先用塑料膜包裹再用保温棉被包裹。柱混凝土拆模后表面涂刷养护液,防止混凝土脱水。板模板必要等到混凝土强度达到设计强度100%以上时才可拆除。砼强度通过压同条件试块或通过成熟度计算获得。1.13
15、砼搅拌站设备保温搅拌站各设备装置,应采用保温办法,在设备外覆盖保温棉帘两层。1.14 砼搅拌 计量精确混凝土各构成成分应严格计量,特别防冻剂投放应派专人负责。 原材料温度应严格控制,对原材料测温每班不少于3次。 砼出机温度及入模温度应及时监控,保证砼出机温度不不大于10,出罐温度测温至少每2小时测量一次。入模温度不不大于5度,混凝土浇筑成型后温度不不大于2度。如有异常应及时采用办法。 严格控制坍落度,基本砼坍落度控制在3-5cm。 冬季施工,砼搅拌时间不少于3分钟。 外加剂投放时不得与砂石接触,一定要掺在水泥上面,防止外加剂与潮湿砂石接触结块,搅拌不匀。2、钢筋工程本工程中钢筋连接重要采用滚轧
16、直螺纹连接、绑扎搭接。2.1. 钢筋冷拉可在负温下进行,但温度不低于-20。在负温下冷拉 后钢筋,应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。2.2. 冰雪天必要采用护盖办法,防止钢筋表面结冰瘤,绑扎完后,应尽快进行下一道工序,混凝土灌溉前,及时清除钢筋上积雪、冰屑等。 3、砌筑工程3.1. 施工办法冬施期间砌筑工程砂浆掺防冻外加剂,掺外加剂砂浆在负温条件下强度可以持续增长,砌体不会发生沉降变形,施工工艺简朴。外加剂工艺特点:砼在搅拌前保持正温,使砂浆通过搅拌、运送,与砌筑时具备5以上正温。在拌和水中掺入外加剂WDN-5,砂浆在砌筑后可以在负温条件下硬化,因而不必采用防止砌筑沉降变形办
17、法。砂浆中可掺入WDN-5作为防冻剂,掺量为水泥用量5%。3.2. 材料规定 普通砖、混凝土小型空心砌块在砌筑前,应清除表面污物、冰雪等,遭水浸后冻结砖或砌块不得使用砂浆采用普通硅酸盐水泥,拌制砂将所用砂不得具有直径不不大于1cm,得冻结快和冰块。冬期搅拌砂浆时间应恰当延长,普通要比常温期增长0.5-1倍。采用如下办法减少砂浆在搅拌、运送、存储过程中热量损失:砂浆搅拌应在保温棚内进行,环境温度不可低于5,冬期施工砂浆要随拌随运,不可积存和二次倒运。手推车运送砂浆,车体应加玻璃丝棉保温装置,车体加木盖封闭。 冬期砂浆应存储在保温灰槽中,掺外加剂砂浆不适当储存超过20min。每天收工前,将垂直灰缝
18、填满,上面不铺灰浆,同步用草帘将砌体上表面加以覆盖。 3.3. 砂浆搅拌机维护现场设立砂浆搅拌机一台,冬季施工期间搭设暖棚。暖棚采用脚手管搭设,暖棚平面尺寸为6m6m,高度为4m,立杆间距为1m,横杆间距为1.5m。暖棚顶满铺50厚木跳板,暖棚四周和棚顶采用覆盖彩条布。暖棚设门一种,门高2m,门宽1m,挂棉门帘。4、屋面工程屋面工程冬期施工,应选取无风晴朗天气进行,充分运用日照条件提高面层温度。屋面各层施工前,应将基层上面积雪、冰霜和杂物清扫干净。所用材料不得具有冰雪冻块。找平层为水泥砂浆,砂浆中掺入WDN-5防冻剂。掺量为水泥用量5。屋面细石砼施工,掺入WDN-3防冻剂,掺量为水泥用量5。5
19、、网架构造负温焊接焊前预热、焊后缓冷用喷灯或水旱工具在焊前加热,加热范畴为球焊道外100mm左右,钢管200mm左右,加热温度普通为150-200,焊完第一遍持续焊第二遍,一次完毕。选用底氢焊接材料使用焊条应升高一种级别,现场设烘干箱,烘干温度约300,时间为2-3h.减少或消除约束应力。缩小制作单元块体,防止个别杆件因焊口应力集中产生裂缝。总拼时,应从中间向两边或四边发展。单元块体焊接时,普通先焊下弦,使下弦收缩向上拱起,然后焊腹杆及上弦。五、质量保证5.1. 项目总工程师和工程技术人员,经常保持与甲方、设计院联系,领略设计意图,更好地将设计意图体当前工程实体中。5.2. 开展合理化建议工作
20、,运用公司技术优势和工程实际经验,提出合理化建议,为业主服务。5.3. 建立工程项目质量机构,严格管理,设立专职质检员,对整个工程施工质量严格把关。认真执行质量“三检”制度,一方面班组自检,自检合格后上报专职质检员进行检查,对检查中提出问题,班组应及时解决,专检合格后,填写评估资料,上报项目部检查人员会同业主代表、监理单位、专业单位抽检、交接检,由项目总工组织进行联检,总结质量工作,保证工程实体质量。5.4. 进场原材料,均按规定进行复验,合格后方准使用,不合格材料清退出场,避免混用。5.5. 做好现场混凝土全过程质量管理,对原材料质量和混凝土配合比、坍落度、浇筑高度、混凝土振捣、试块制作、养
21、护等进行全面检查,做好记录,设专人制作、养护和管理试块,以保证混凝土质量。基坑内设专人指挥下料,严格控制浇筑厚度和浇筑顺序,振捣和接槎办法,防止浮现施工缝。设专人查看模板,钢筋,预埋铁件及螺栓,随时检查,发既有变形,移位现象,及时纠正。实行二班作业严格执行交接班制度。灌溉混凝土完毕,及时进行保湿养护。5.6. 特殊工种必要持证上岗,在必要时,对现场工作人员现场培训,合格后方可上岗。5.7. 施工过程中及施工成品保护及时,砼设专人测温并记录,随时调节砼保温办法。5.8. 屋面浇筑完砼后,及时覆盖保温材料。5.9.球型网架施工时,制作样板单元,质检员、技术员随时检查。六、安全文明施工安全规定与规定
22、1、要做到抓生产必要抓安全,各项施工必要做到有办法、有交底、有检查、有解决,不留隐患,一丝不苟做好安全工作。2、入冬前,组织现场全体职工进行冬施安全、消防宣教工作,制定安全生产和防滑、防冻、防火、防爆、防煤气中毒详细办法,教诲职工注意施工岗位安全,严守各项规章制度。3、施工现场必要按施工方案规定做好防冻保温工作,注意天气预报,注意大风及寒流对安全生产带来影响。4、加热升温设备、锅炉必要有生产允许证、合格证。按关于规定进行验收合格后方可正式使用。5、各种外加剂及燃料等易燃易爆物品,要设专库存储,设专人负责管理。6、各种上人架子、马道应牢固可靠并定期进行检查,大风或雪后要认真清扫、及时检查消除隐患
23、,施工人员要做到遵章守纪,杜绝违章作业、违章指挥和冒险作业。7、所有作业人员必要通过三级安全教诲并考试合格上岗,体检合格,并作业前通过安全技术交底,并实行双签字。8、凡进入现场施工人员,应通过安全教诲,具备一定安全知识,并与项目安所有门订立关于安全施工责任合同。 9、施工时如接触汽源、热水,要防止烫伤;使用氯化钙、漂白粉,要防止腐蚀皮肤。10、现场火源要加强管理;使用天然气、煤气时,要防止爆炸;使用煤炉时,应注意通风换气,防止煤气中毒。七、环保为保证周边居民正常生活不受干扰,生态环境不受侵害,在基本施工时,我方采用下列办法:施工现场应悬挂七牌一图,施工前对个班组进行安全技术交底,施工区域与非施工区域之间设立隔离带,并布置警示牌,禁止非作业人员进入施工现场。加强文明施工教诲,规定所有进入施工现场工作人员要遵守建设单位急项目部规章制度,不断提高施工人员文明施工素质。进入施工现场必要戴好安全帽,施工现场禁止吸烟,各种材料不得随意堆放,每班收工时必要做到工完料清。各作业队要安排专人对道路、场区周边进行打扫、定期洒水湿润,避免扬尘;砼运送车不准随便鸣笛,保证居民不受惊扰。
