1、中建一局集团企业总承包企业分包单位安全管理措施1.本措施制订目标和适用范围1.1为表现“以人为本,珍爱生命”理念,落实落实中国“安全第一,预防为主、 综合治理”安全生产方针,规范项目对各分包单位有序化安全管理,并指导分包单位在施工过程中强化安全管理,规范安全行为,以达成杜绝生产安全 事故发生,争创文明安全工地,确保安全生产顺利进行目标。1.2本措施适适用于中建一局集团企业总承包企业,和承接全部土建、安装、装饰等工程项目所辖分包单位。2.本措施制订依据和管理标准2.1国家安全生产法、建设工程安全生产管理条例及相关法规。2.2建设部建筑施工安全检验评分标准JGJ59-99及相关安全技术规范。2.3

2、 建设部建筑施工现场环境和卫生标准JGJ146-2.4 北京市建设施工现场安全防护基础标准及相关要求。(北京以外地域实施地方标准)2.5 绿色施工管理规程(京建施【】651号)2.6 中建一局集团相关要求。3.企业管理3.1凡承揽我企业项目分包工程分包队伍一律由企业经过组织考察、审核、审议后进行评定,并经企业同意后方可成为该施工项目标分包单位。任何施工单位和劳务人员均不得由项目直接雇用。 3.2企业(或区域分企业)成立分包单位考评评审小组必需吸收安全部门主管人员参与,安全部门应对被考察分包队伍是否含有安全条件严格把关。 3.3企业(或区域分企业)对分包单位安全考察、评审内容以下: (1)该分包

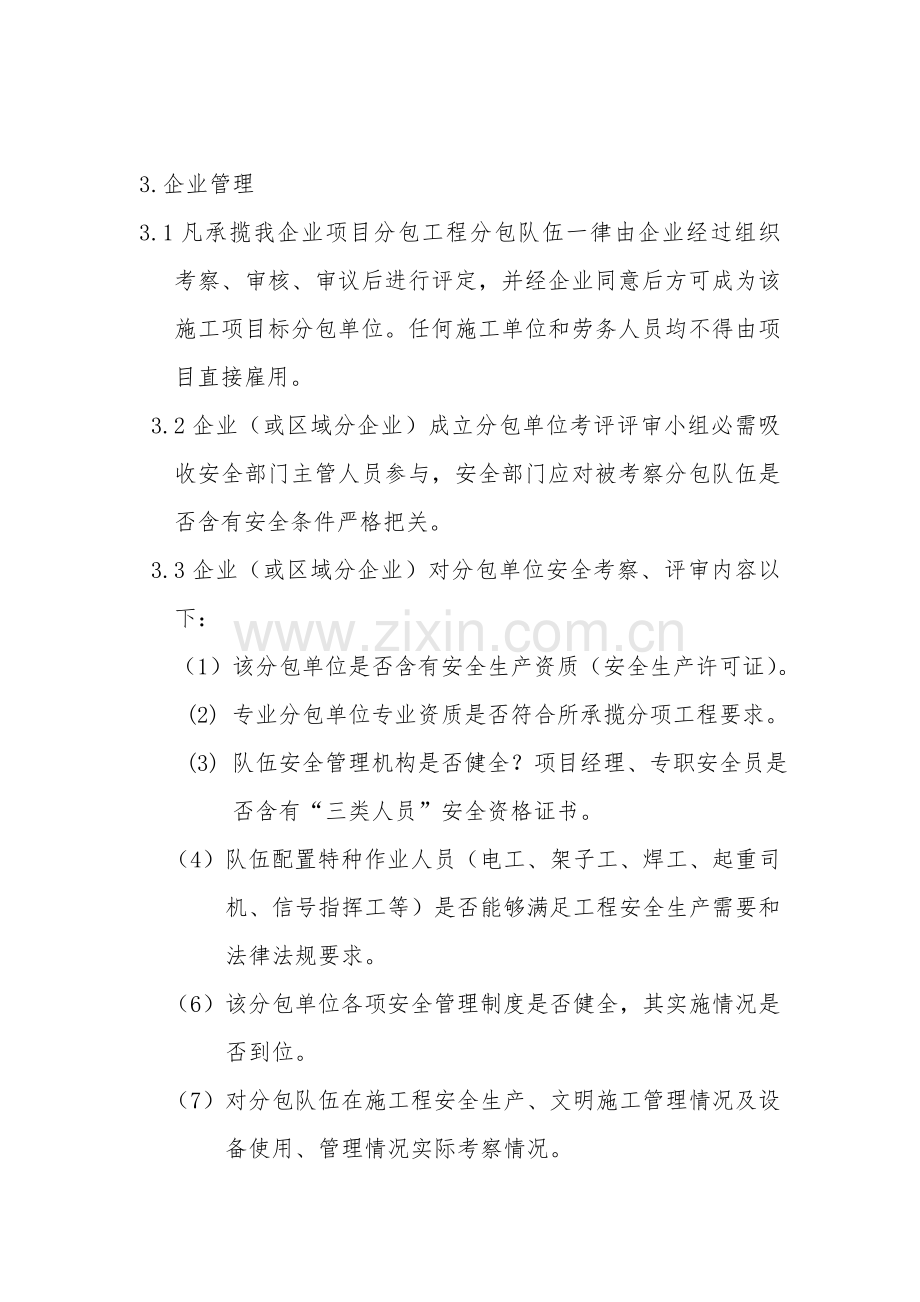

3、单位是否含有安全生产资质(安全生产许可证)。 (2) 专业分包单位专业资质是否符合所承揽分项工程要求。 (3) 队伍安全管理机构是否健全?项目经理、专职安全员是否含有“三类人员”安全资格证书。(4)队伍配置特种作业人员(电工、架子工、焊工、起重司机、信号指挥工等)是否能够满足工程安全生产需要和法律法规要求。(6)该分包单位各项安全管理制度是否健全,其实施情况是否到位。(7)对分包队伍在施工程安全生产、文明施工管理情况及设备使用、管理情况实际考察情况。(8)该分包单位以往安全生产业绩、在安全管理方面和我企业配合统计情况和发生生产安全事故情况,政府给严重安全处罚情况。(9)该分包单位和工人签署劳务

4、协议情况。(10)该分包单位作业人员劳动保护用具配置和使用情况。4.对不含有安全资质或安全管理严重不合格分包单位安全部门有一票否决权力。5.企业必需在和分包单位签署协议中有相关安全管理方面条款内容。(分包单位进入项现在必需另外和项目总包方签署安全生产、消防保卫管理责任协议和临时用电安全管理协议)。6.对于在施工过程中严重不服从安全管理、违反国家要求或事故频发分包单位我企业有权给清退。7.分包单位有权对我企业所属项目部违章指挥、违反安全生产法和劳动法行为向本企业检举和控告,本企业有责任立即给处理。8.分包单位在施工过程中和项目发生矛盾时,有权逐层向本企业安全部门反应,并寻求企业协调处理。9.分包

5、单位人员严禁因在工程上发生任何矛盾越级到我企业控告和反应,严禁到我企业闹事,不然我企业将追究该分包单位责任。10.我企业劳务管理部门和安全部门要立即掌握各分包单位在施工过程中安全管理信息,立即收存立案,并作为以后审核、评议入围我施工项目分包单位安全资格依据。四、项目管理(一)分包单位入场安全管理程序1. 分包单位进场前,由项目商务部书面通知安全部、工程部和行政部该分包单位进场时间和联络方法。分包单位在进场前必需向我项目安全部、行政部提供所需要相关资料和证书。2. 分包单位进场前,总包商务部门应以通知书形式向各职能部门提供各分包单位相关信息,包含:分包单位名称、承包范围、作业内容、分包形式、分包

6、类型、责任人姓名、联络方法等。有条件时,商务部门应组织各部门和进场分包单位关键管理人员召开见面交底会。3. 分包单位入场前向安全部上报资料(1)安全生产许可证和企业资质证书(专业资质)。(2)项目经理安全资格证书。(3)专职安全员安全资格证书。(4)工人花名册和每个管理人员及工人身份证复印件。(5)机械设备进场计划。(6)机械设备明细表(名称、功率、台数)。(7)本专业安全技术专题方案。(8)各特种作业人员合格证件。(复印件)(9)分包单位组织机构图。(按法规要求:分包队伍或班组超出50人必需设一名专职安全员,50人以下应该设兼职(或专职安全员)。组织机构图内容: a.各管理人员职务和名字。b

7、.各管理人员通讯方法、通讯号码。(10)各班组群众安全监督员名单。(11)本队所购置(或租赁)机电设备、安全器材生产厂家(或租赁单位)资质证书、检测汇报和出厂合格证。4.分包单位入场后,分包单位安全员应立即到总包方安全部报到,并办 理相关手续,领取相关文件,听取安全总监对工作安排。5.分包方和总包签署安全生产、消防保卫责任协议书和临时用电安全管理协议书。签署后方可正式进场。6.工人进场后首先由总包方对分包方全部工人进行企业(项目部)级和项目级入场安全教育。7.分包单位对工人进行队级(班组级)安全教育。8.教育后,每个工人在“安全生产责任承诺书”(或三级安全教育卡)上签字。然后,每个工人办理上岗

8、证(出入证)。9.每个工人参与安全考试(由总包方发给统一试卷)。工人考试合格后取得相关证件后方可上岗。10.分包队进场后每七天一参与项目部组织周一全员安全教育会。11.各分包单位工人上岗作业前必需先接收总包方相关责任师安全技术文字交底,并由每个该项工程(或工种)施工作业人员签字后方可进行施工作业。12.各分包单位所使用各类电箱必需先报到安全部,由安全总监或总包电工责任人进行验收,合格后方可使用。13.各分包单位生产责任人、安全员参与项目每七天一次安全联合大检验(其中有业主、监理、总包方等各参建方相关人员参与). 14、专业施工队伍起重机械入场前必需向总包方提供以下资料:(1)起重机械包含塔式起

9、重机、流动式起重机、施工升降机、物料提升机、门式起重机、高处作业吊兰等特种设备制造许可证、产品合格证、制造监督检验证实和说明书。(2)塔吊、施工升降机、物料提升机在企业注册地注册证实及市建委统一编号或立案证实。(3)起重机械租赁单位营业执照和资质证书。(4)起重机械安装单位安拆资质证书(复印件)。(5)起重机械安装单位安全生产许可证。(6)未实施统一编号起重机械经检测机构检测合格后检测汇报(必需是在使用期内)。(7)租赁单位所出租多种起重设备自检汇报。(8)施工吊兰准用证(由当地建筑安全监督部门颁发)。(9)租赁企业和施工单位签署租赁协议和安全管理协议。(10)安装单位和施工单位(或租赁单位)

10、签署安装协议和安全管理协议书或是租赁单位和安装单位安装协议及委托书。(11)起重机械作业人员、安装拆卸工、起重信号工特种作业操作资格证书。(12)经安装单位技术责任人审批签字并加盖公章起重机械专题安拆方案和“生产安全事故应急预案”。(13)安拆单位技术责任人对安装或拆卸人员进行安全技术交底。(14)塔式起重机、施工升降机、物料提升机等起重机械向市主管部门提交起重机械安装申请书和同意手续。(15)起重机械在北京地域项目安装,当以上资料完善后,由总包方填写施工现场起重机械拆装报审表,报监理单位审核签字后,方可进行起重机械安装作业。 15、专业施工队伍起重机械安装完成后需完善事宜(1)报请市特种设备

11、检测部门现场检测已安装完成起重机械,并在检测合格后出具检测汇报。检测汇报交总包方立案。(2)设备安装单位和总分包单位、监理一起对已经检测部门检测合格起重机械进行验收,并签字。(3)起重机械在北京地域项目使用,经检测和验收合格后由总包单位填写施工现场起重机械验收核查表,报项目监理核查并签字后方可投入使用。(二)、安全生产管理条例 1凡进入施工现场准备从事建筑、安装、装饰活动单位必需按国家要求持有“安全生产许可证”。不然,严禁进入施工现场进行施工作业。任何部门或个人不得同意无安全生产许可证分包单位在我企业项目负担分包任务,不然一切后果及法律责任概由该部门或个人负担。 2分包单位必需含有对应建筑、安

12、装及专业资质方可进入施工现场从事建筑、安装、装修等活动。3.各分包单位必需严格服从项目部统一管理,严格遵守项目制订各项安全生产管理制度和文明施工管理要求,主动参与项目部组织各项安全活动。4.分包单位必需建立和完善内部安全管理制度, 不停学习住建部,北京市相关安全文明施工、消防保卫方面文件和要求,常常分析现场安全文明施工情况,加强对内部人员动态管理, 教育工人严格遵章守纪。5分包单位工人入场后施工前必需根据总包安排进行三级安全教育,并按统一考卷进行安全考试,考式合格后由工人在三级安全教育卡上(或工人安全生产责任书)签字后方可上岗。6分包单位必需完善自己队伍安全文明施工组织体系,队伍人员在50人以

13、下必需设专职或兼职安全员,50人以上必需设一名专职安全员。分包单位项目经理和专职安全员均应持有“安全资格证书”。7分包单位必需严格实施班组群众安全监督员制度,每个施工班组必需最少设一名群众安全监督员 (人员在10名以上应增设一名群众安全监督员)。各分包队伍班组群众安全监督员名单由该队安全员立即报到总包安全部。8.分包单位专(兼)职安全员和班组群众安全监督员在总包方安全部统一领导下开展工作,并纳入本项目安全监管体系。未经总包方安全总监许可,分包单位安全员不得擅离岗位,不得被调离到本工地以外地方工作。9.分包单位必需保持自己队伍施工作业人员稳定,不得私自调换和增减人员,假如需要增减人员时必需经过本

14、项目工程部,商务部许可,并须到安全、保卫部门立案。10分包单位严禁使用不满18岁未成人、有严重残疾人员和超出55岁人员从事一线作业,对体检不合格工人必需立即清退。严禁私招乱雇和非法用工。11各分包单位施工作业前,必需由总包方(或专业分包)相关责任工程师针对不一样分项工程和不一样工种进行文字性安全技术交底,并由每个相关施工作业人员签字。不然工人不得上岗作业。甲指分包安全技术交底由该分包单位自行完成。12项目总、分包单位管理人员均应参与总包方安全部组织年度安全资格培训考试, 合格后方有资格上岗。13项目每七天一开展一次全员安全教育活动,要求各分包单位项目责任人、施工管理人员均必需按时参与。14.分

15、包单位各个施工班组在每日上岗作业之前必需开展班前安全讲话活动,既由班长针对当日工作交代应注意安全事项。讲话内容要作好统计,并由本班组每个工人签字。15项目根据地域要求创办农民工夜校,并每个月最少两次组织工人在夜校学习安全生产知识。16.分包单位必需在自己施工区域、办公室、加工厂地和仓库、宿舍等处贴挂安全保卫、文明施工、环境卫生方面要求,做到分工明确、责任到人、保持现场及生活区有序管理。17.分包单位必需尊重现场管理人员和上级检验人员检验指导,虚心接收她们检验意见。18.分包单位对于项目上因为施工作业人员不服管理、违章作业、违章指挥、安全文明施工隐患未立即整改等原因给罚款应诚恳接收,不得袒护乙方

16、人员违章行为,对不服管理和违章作业行为应立即地加强教育。19.分包单位必需认真实施项目部责任工程师签发安全技术交底,并搞好自己队伍内部逐层安全技术交底。对班组施工作业中落实安全技术交底情况应立即地检验。20.作业前,分包单位责任工程师、工长要检验周围环境是否安全,是否含有安全施工条件。在项目部提供安全防护设施未满足安全施工需要时分包队伍有权向项目部反应,并拒绝危险作业。21.分包单位必需负责处理工人在多种施工作业中所需劳动保护用具。22.分包单位不得拒收、拒签项目所签发安全隐患通知书和相关安全文明施工函件、方案、通知等文件,如有异议可回函处理。23.总包安全部门发觉分包单位有违章冒险作业、违章

17、指挥、不服从总包(或上级单位)安全管理或拒不签收安全隐患通知书行为,有权依据总包方相关条例给罚款。安全部门签发罚款单无须被罚单位或个人签字,罚款单一经盖章现有效。24.总包单位安全总监有权依据施工现场环境及作业面危险情况、恶劣天气等情况和严重违章情况给局部(甚至全部)停工。安全部门人员有权要求分包人员停止使用安全装置不合格设备、工具、电箱、电缆和电线。凡因使用者不听总包方劝说仍然使用上述不合格品,安全部门有权给没收。24.各分包单位之间应相互尊重、团结协作,努力使各方面融为一个整体,发生矛盾要心平气和地处理,并由项目部协调处理。25.北京地域分包单位所使用安全器材和关键劳动防护用具包含:暂设电

18、缆、配电箱、安全帽、安全带、安全网、卡扣、漏电保护器、安全标志牌等均必需在本企业要求厂家购置。外阜项目标分包单位所购置安全器材必需是合格厂家定型产品,并符合国家要求和项目标具体要求。26.现场发生任何因工伤亡、火灾事故及中毒事故,分包单位人员均应主动进行抢救,保护现场并立即向安全部和项目部相关领导汇报,发生事故要保持冷静,有组织、有秩序地实施应急方法,预防引发混乱和扩大事态影响。27总、分包单位进行安全交底、教育、检验、验收、设备维修保养统计、电工检测统计等所使用表格均必需统一使用北京市安全资料管理规程中提供表格。(外阜项目可按当地要求办,无相关要求应实施此条要求。)(三)、安全防护管理要求1

19、.现场基坑作业、脚手架搭设和拆除、作业面防护等必需实施项目编制方案,并严格根据责任工程师下达安全技术交底进行施工。2.任何土方施工严禁掏洞作业,拆除脚手架、砖墙等严禁采取推倒和拉倒方法。3.凡高度在2米以上施工作业,必需搭设脚手架。脚手架、工具式架子搭设完成必需经过相关部门验收合格后方可使用。4.全部脚手架搭设必需严格实施住建部行业标准建筑施工扣件式钢管脚手架安全技术规范地域要求,严禁使用损坏或不合格卡扣、杆件、安全网、脚手架板等料具。5.进入施工现场全部些人员必需戴好安全帽。 6.2米以上高处作业无可靠立足点时必需戴好安全带。6.现场及在施工程内施工洞口、电梯井口、楼梯口、出入口和危险临边处

20、均必需采取可靠防护方法,其防护方法必需符合部颁建筑施工高处作业安全技术规范中要求。7.开挖槽、坑、沟超出1.5m,应依据土质和深度情况按要求放坡或加可靠支撑,并设人员上下坡道或爬梯,爬梯两侧应用密目网封闭。8.基坑周围1米以内严禁堆放物料及土方、严禁停放多种设备。9. 基坑开挖深度超出2m,必需在坑边处采取设二道防护栏杆、立挂安全网方法进行防护。全部基坑防护设施均必需经过相关部门验收合格后方可使用或进行下一步作业。10.5米以上深坑作业必需经过教授论证。11.砌筑1.5m以上高度基础挡土墙、现场围挡墙必需有专题方法,确保围墙稳定。基础挡土墙一次性砌筑高度不得超出1.8m,而且要分步进行回填。1

21、2.脚手架搭设必需依据总包方编制方案施工,所用构件必需符合国家要求。13.脚手架施工作业面必需满铺脚手板,离墙不得大于200mm,不得有空隙和探头板、飞跳板。操作面外侧应加设一道防护栏杆和一道180mm高挡脚板。脚手架施工层操作面下方净空距离超出3m时,必需设一道水平安全网(或按地域要求设置隔离层)。架体必需用密目安全网沿外架内侧进行封闭。安全网必需封闭严密、连接牢靠。14.使用吊篮、外挂架、附着式升降架等工具式脚手架必需按总包编制施工技术方案和操作规程施工,而且必需经过总、分包、监理等各单位和安装单位共同验收合格后方可投入使用。工人在施工作业中必需戴好安全带。15.各分包单位在施工作业中应尽

22、可能避免上下交叉作业,出现交叉作业时必需做好可靠隔离防护。16.物料提升机吊篮严禁乘人上下。17.施工电梯、物料提升机在各层卸料平台必需装设安全门,工人用后必需随时关好。18.脚手架作业及在施建筑工程均必需搭设上下行人坡道,严禁攀爬脚手架或蹬踩摸板上下。严禁在房屋之间、架子上和坑槽上方搭设悬空式“独木桥”。19.电梯井口必需设高度不低于1.2m金属防护门。20.电梯井内首层和首层以上每隔10.5米设一道水平安全网,安全网应封闭严密(也可依据地域要求层层设脚手板进行封闭式防护)。21.设在2米以上高度御料平台必需编制设计方案。卸料平台四面必需设两道防护栏杆,并立挂密目网。22.架子工必需持证作业

23、,并定时进行体检。凡患有心脏病、高血压、贫血、癫痫、晕高症等疾病或有其它不适合高处作业体征人员、严禁从事架子搭设、拆除等高处作业。23.高空作业严禁穿带钉易滑鞋。24.严禁在高处抛扔物料,严禁在脚手板上存放物料,施工作业必需做到活完场清。25.使用爬梯必需坚实牢靠,不得缺裆,人字梯必需有拉晃绳。26.装修用移动式平台和门式架高度不得超出5米,且其底盘、刹车片、结构连接稳固性均必需达成安全要求,作业面必需设2道防护栏杆。27.脚手架立杆、脚手板下方严禁用垫砖、码砖方法作为下部支撑。28.现场堆放砖、砌块、小模板等材料码放高度均不得超出1.5米29.模板及其支撑系统在安装拆卸过程中,必需有临时固定

24、方法,严防倾覆。大模板施工中操作平台、上下梯道、防护栏杆、支撑等作业系统必需齐全有效。30.大模板存放区必需设1.2m围栏进行围挡。模板存放场地必需平整扎实,模板必需对面码放整齐,确保7080自稳角。长久存放大模板必需有用拉杆连接绑牢等可靠防倾方法。没有支撑大模板应存放在专门设计插放架内。(四)、临时用电管理要求:1.现场临时用电必需服从项目部统一管理,项目部设一名临电管理责任人和一名现场电工责任人。分包单位在接用现场一、二级配电箱(配电柜)时必需经过总包电工责任人许可,不然,总包电工责任人可将其所接线路拆除或没收。2.各分包队伍必需严格遵守项目制订“安全用电管理制度”。分包单位必需依据分包工

25、程规模和用电需要配置自己队伍维修电工。3.现场临电设施敷设和电工操作必需在现场临时用电施工组织设计指导下进行。 4.现场临电管理和维修工作必需严格实施部颁施工现场临时用电安全技术规范。5.现场凡属于独立供电系统施工用电必需实施TN-S接零保护系统供电模式。现场用电设备必需达成三级配电、逐层漏电保护、专机专箱、一闸一机供电要求。 6.项目部负责提供现场施工用电所需要一二级配电箱(柜)。三级箱及其电源电缆由分包单位自己配置。7.分包单位电箱、焊机等设备必需有自己单位标识,并设专员保管。电箱内布设应符合部颁规范和地域要求。8.电工作业必需持有效电工操作证。严禁非电工人员接拆电气设备和线路。9.现场严

26、禁带电作业。电工在维修电气设备时必需拉闸断电,并设人看护。10.电气设备距三级开关箱不得超出3米,手持电动工具距开关箱不得超出15米。11.现场全部临时线路均不得拖地明敷设,不得直接接触任何金属物,不得用铅丝或裸导线绑扎,并严格预防带电线路受到轧、碰、砸、磨等机械外力。可采取绝缘线或绝缘勾吊挂方法或盖木盒子等方法预防绝缘受到破坏。12.电缆架设时关键固定点要用瓷瓶固定。线路从室外架设进入楼内时,室外部分应用铅丝绷吊、以预防被落物砸断。13.带电线路不得过多地盘圈,更不得缠绕在配电箱和其它导体上。14.严禁使用已损坏电器设备、开关、插头插座和电缆电线。施工现场除低压照明外,一律不得使用塑料线。1

27、5.电焊机必需配置专用开关箱和二次漏电保护器,在室外使用焊机时必需有防雨防砸方法,焊机一二次侧必需有防护罩,二次线必需双线到位,绝缘必需良好,接线必需牢靠。16.现场使用任何电气开关和闸具必需装入箱内,严禁使用放于箱外插头插座和家用插座,严禁使用卷线滚子接线。任何线路破皮处均必需用绝缘胶布和防水胶布包扎严密。 17.现场照明灯具距地高度:室外不低于3米,室内不低于2.5米。凡地下室、楼梯间、各楼层卸料平台、电梯井内和潮湿场所照明和手持移动灯具、标志灯等必需按要求采取安全电压。18严禁使用开口式碘钨灯,必需使用封闭式碘钨灯。碘钨灯接线点严禁明露。现场使用支架式碘钨灯时,其灯罩及金属支架必需接好保

28、护零线,金属灯杆操作部位和挂线勾必需包扎绝缘材料。19使用手持电动工具应采取II类,使用I类手持电动工具和打夯机、无齿锯等移动式电气设备时必需戴好绝缘手套。 20使用打夯机时必需设理线人员,理线和扶夯人员必需戴好绝缘手套,穿好绝缘鞋。打夯机操作手柄必需包缠绝缘胶布。21生活区宿舍内严禁非电工人员乱接线,严禁使用电炉子、电饭锅、电热毯等电热用具,严禁使用多用灯口。(五)、机械管理要求1项目设置一名机械管理专业人员,并在安全总监领导下负责机械管理日常工作。2分包单位自带机械必需是经检测部门检验合格产品,并含有出厂合格证。凡租赁入场设备均应备有租赁单位合格资质材料,并和租赁方签署租赁协议和安全责任协

29、议,确保设备立即维修。3. 现场使用起重机械均必需符合住建部建筑起重机械安全监督管理要求和地域相关要求。4分包单位所带设备进厂前应提前向项目部上报设备一览表,方便计划现场设备布局,并合理分配供电设施。 5. 凡已被国家淘汰产品、不合格机械设备及有故障机械设备,一律不得在本企业各项目使用 。6. 机械设备操作人员必需身体健康,并经过专业培训考试合格,取得合格有效操作证后,方可独立操作。7. 焊工、机械操作人员及配合作业人员,全部必需按要求穿戴安全防护用具。8. 分包单位机械设备必需设专员统一管理。设备安拆调试和故障排除必需由专业人员进行。9. 任何人不得私自拆除机械设备上安全装置、护罩及监测、指

30、示、报警、警报、信号等装置。10.严禁机械设备带故障运行,缺乏安全装置或安全装置已失效机械设备不得使用。11.木工电锯必需装设锯片防护罩和分料器,严禁使用多功效锯、多功效切割机等不合格设备。12.机械设备维修或保养时必需停机停电后进行。13.各分包单位必需搞好对机械操作人员安全技术交底。14.现场各机械设备均必需贴挂安全操作规程、操作人员必需熟悉和遵守操作规程,并保管好所贴挂操作规程。15.在夜间进行机械作业时,必需设置充足照明设施。16.塔吊起重机租赁和安拆单位必需含有专业资质, 且其作业不得超出资质等级所许可范围。安拆单位所承揽安拆任务不得转包给其它单位。17.对塔吊吊装作业,施工现场必需

31、固定信号指挥人员。信号指挥人员必应有显著标志、穿反光衣;严禁乱指挥和同时指挥现象发生。18.塔吊司机和信号指挥工必需严格遵守“十不吊”安全规程,严禁斜拉歪吊、物料捆扎不牢和散件不装容器等违章行为。19.现场吊运大模板、大灰斗、混凝土斗和预制墙板等大件时必需使用卡环。20.起重信号工必需常常检验吊索含有没有损坏和报废情况,严禁使用不合格吊索具。21.卷扬机安装必需牢靠可靠,并应设防雨防砸操作棚,钢丝绳不得拖地使用,凡经通道处钢丝绳应给予遮护。22.卷扬机操作人员要有良好操作视线和联络方法。因条件限制影响视线,必需设置专门信号指挥人员或安装通讯装置。23.提升钢丝绳不得接长使用,端头和卷筒用压紧装

32、置卡牢。钢丝绳端部固定绳卡和绳径匹配,数量不少于4个,其间距大于绳径6倍,绳卡滑鞍放在受力绳一侧。24.严禁用钢丝绳直接吊运氧气瓶、乙炔瓶。25.氧气瓶和乙炔瓶要严格预防爆晒和摔、撞等情况。两瓶必需分开存放,并分别装入笼内。26.氧气瓶和乙炔瓶安全阀、减压装置必需齐全,作业时两瓶之间距离不得小于5米,两瓶和明火之间距离不得小于10米。27.乙炔瓶严禁倒放。28.电焊机严禁放在小推车上使用。29打夯机不得使用倒顺开关,必需使用定向开关。30.分包单位对自己所使用设备必需搞好维修保养及安全检验。31.分包单位对自己所使用或租赁设备运行情况必需定时检测并做好统计。32.凡属由项目部提供机械设备或工具

33、,分包单位应依据施工需要提前提出领用计划,以确保进厂时间。33.进入施工现场施工和运输车辆严禁超载和超速(时速不超出5kmh)行驶,严禁带故障运行。34.当机械作业和安全发生矛盾时,必需服从安全要求。35.北京地域塔吊“八张表”、施工电梯“六张表”等资料台账均必需使用北京市安全资料管理规程中统一表格。36.分包单位必需做好设备定时维修保养统计,并交总包安全部立案。(六)、消防保卫管理 1项目应成立消防保卫治安领导小组,并定时开展活动。消防保卫管理工作常设部门是办公室。 2项目应成立义务消防队,并定时开展演练活动。分包单位应主动参与项目开展各项消防保卫活动。 3项目应常常性地开展消防保卫安全教育

34、培训活动,并对工人进行相关知识考评,合格后方可上岗。 4各分包单位必需设一名专职消防保卫管理和生活区管理人员,并在总包办公室领导下开展工作。 5各分包单位必需严格遵守总包方制订各项消防保卫管理制度,落实“ 防消结合,预防为主”方针,做到群治群防,杜绝各类火灾事故及治安事件发生。 6. 分包单位进场后必需和总包方签署消防保卫责任协议,方可施工作业和入住本项目生活区。 7外地农民工进京安置住处后必需立即办理进京手续。分包单位进场前必需将每个工人身份证复印件交送到总包行政部。 8. 各分包单位入场后到保卫部门和总包签署“保卫、消防、生活区管理责任书” 9开工前,分包单位及相关管理人员到总包方保卫部(

35、或安全部)领取“逐层消防保卫责任制”和“个人消防保卫岗位责任制”,并由相关人员签字。安保部门将签字后资料备存。 10分包单位如有易燃易爆化学物品等危险品及珍贵物品进场时,必需事先将其物品名称、数量、用途、使用地点和存放地点报到总包安保部门。安全部门将其立案。 11易燃易爆化学物品、易燃可燃材料严禁在工程内存放,且必需单独、分类存放在专用场所。 12.料场、库房设置应符合治安消防要求,并配置必需防范方法。 13珍贵、剧毒、易燃易爆、放射性等物品,要设专库专管。建立存放、保管、零用回收制度,做到帐物相符。职员携带物料出场,必需开出门证。 14凡在施工现场及生活区进行动火作业,必需在每日作业前到安保

36、部门开具动火证。动火作业必需配置足够灭火器,并设看护人,周围易燃材料必需清理洁净。 15现场消防通道必需保持通畅,并保持不少于3.5米 净宽。施工道路上严禁堆放物料或停放机具车辆。 16施工现场及在施工程内严禁住人。建筑工程内严禁使用液化石油气。 17严禁在工程内、库房内调配油漆、稀料等危险作业。 18分包单位库房、木工棚、食堂等要害部位应配置最少4具灭火器材,并贴挂醒目标防火标志。19严禁用可燃材料支搭临建设施或做隔墙。 20库房内不准住人或做休息室。21任何施工单位和个人均不得损坏或私自挪用、拆除、停用现场消防设施,消防系统水源严禁用于施工用水或生活用水。22施工现场严禁吸烟。分包单位可在

37、合适地点搭设吸烟室,但必需经总包方同意。23焊工及防水作业人员必需持有效特种作业证上岗。在室内进行防水作业时必需有良好通风方法,且不得有电线明露、虚接、使用铁器等现象,预防产生火花。24生活区及宿舍内严禁私拉乱接电线,严禁使用电炉子、电饭锅、电热毯、简易电风扇、流动插座等电器用具。凡有使用者,总包方有权给没收和罚款。25宿舍内严禁使用60瓦以上灯泡。26宿舍内严禁卧床吸烟。27食堂燃气罐必需设置单独存放间,不得和用火点同在一个房间内。28.现场和生活区严禁焚烧垃圾。29分包单位使用安全网及保温材料必需是合格阻燃材料。30现场及生活区一旦发生火灾或突发事件,分包单位责任人要主动组织人员进行扑救和

38、疏散,并立即向总包方汇报。31分包单位生活区必需按要求设置围挡,实施封闭化管理。32各分包单位必需和所属工人签署劳务协议。分包单位对所雇佣工人必需严格清查,预防有前科、劣迹、冒名顶替等人员和在逃犯、劳改脱逃犯等犯罪分子混入本工地。对三证不全和来历不明者一律不准留用。33单身宿舍和工人宿舍必需按指定房间住宿,外来临时住宿人员必需经总包同意登记后,方可入住。34项目生活区宿舍内严禁赌博、酗酒、男女混住、传输淫秽音像,画报、书刊。35项目严禁分包单位人员因讨资等原因聚众闹事。分包单位必需合了处理工人切身利益问题,并做好抚慰工作。分包单位之间发生矛盾纠纷应逐层上报,由总包方协调处理。36分包单位要对本

39、队现金、票证、珍贵物品、机要文件、图纸、档案等严格管理,并采取可靠防范方法,预防被窃或丢失。37各分包单位物料、工具出场必需到总包方相关部门办理出门证。车辆进出场要接收门卫检验。38项目对主动扑救火灾及在安保工作中有功人员应立即给物质奖励,对因渎职、违章作业等原因造成火灾事故,和违法乱纪、打架斗殴、赌博、破坏消防设施、不服从安全管理等人员应给严厉处罚,对触及法律人员,项目应将其送交公安部门处理。(七)、绿色、文明施工管理 1.分包单位必需严格实施项目制订现场环境保护、绿色施工专题方案和管理要求,采取有效技术方法,全方面落实落实国家相关资源节省和环境保护政策,降低能源消耗,降低施工活动对施工环境

40、造成不利影响,保护施工人员安全和健康。2.施工现场实施绿色施工5个100 举措,即:(1)施工现场关键道路100硬化;(2)裸露场地和集中存放土方100覆盖;(3)现场待开挖空地100绿化;(4)出工地车辆100冲洗车轮。(5)拆除房屋工地100洒水压尘。3.新开工工程限制进行施工降水,因特殊情况需要进行降水必需组织教授论证审查。4.施工现场易飞扬细颗粒散体材料,应密闭存放。5.施工现场应建立封闭式垃圾站。施工垃圾应按要求立即清运消纳。6.筑物内施工垃圾清运,必需采取对应容器或管道运输,严禁凌空抛掷。7.四级风以上天气不得进行土方回填作业。8.施工现场搅拌机前台、混凝土输送泵及运输车辆清洗处应

41、设置沉淀池,废水不得直接排入市政污水管网,可经二次沉淀后循环使用或用于洒水降尘。9.北京地域中心城区、市经济技术开发区施工现场,严禁现场搅拌砂浆。10.施工现场存放油料和化学溶剂等物品应设有专门库房,地面应做防渗漏处理。废弃油料和化学溶剂应集中处理,不得随意倾倒。11.民用建筑工程室内装修所使用木板及其它木质材料严禁采取沥青、煤焦油类防腐、防潮处理剂12.施工车辆、机械设备尾气排放应符合国家和当地排放标准。13.食堂应设隔油池,并应定时清理。14.施工场地强噪声设备宜设置在远离居民区一侧 ,可采取对强噪声设备进行封闭等降低噪声方法。15.分包单位应尽可能避免夜间施工。必需时夜间施工必需经过总包

42、同意,并应合理调整灯光照射方向,在确保现场施工作业面有足够光照条件下,降低对周围居民生活干扰。16.施工现场职员膳食、饮水、休息场所应符合卫生标准。17.食堂应有相关部门发放有效卫生许可证,各类器具规范清洁。炊事员应持有效健康证。18.施工现场和生活区设置临时厕所化粪池应作抗渗处理。19.食堂、盥洗室、淋浴间下水管线应设置过滤网,并应和市政污水管线连接,确保排水通畅。20、厕所、卫生设施、排水沟及阴暗潮湿地带应定时消毒。21.生活区应设置密闭式容器,垃圾分类存放,定时灭蝇,立即清运。22.照明器具应选择节能型器具,严禁长明灯和长流水。(八)、安全纪律1进入施工现场人员必需戴好安全帽;22米以上

43、高处作业无可靠立足点时必需挂好安全带;3特种作业人员必需持有效证件上岗;4进入施工现场严禁吸烟;5进入施工现场人员不得赤脚、穿拖鞋或高跟鞋;6严禁酒后作业;7施工作业人员严禁赤背和穿短裤;8严禁随地大小便;9严禁自高处投掷物料和空中抛撒垃圾、尘土;10出入在施工程必需走人行马道或乘电梯,严禁攀爬架子,或翻越防护栏杆上下出入;11.出入现场严禁不走大门而翻墙、钻墙出入。12严禁非电工人员接拆电线和电气设备;13.严禁私自拆除多种防护设施,包含:安全网、脚手架、脚手板、防护栏、 洞口盖板、安全标志牌、各类防护罩、安全装置、限位装置、信号装置、电气开关、漏电保护器、料具支撑、垫块、消防器材等。14任

44、何人严禁在施工现场、路边和工棚内躺倒休息。15.严禁私自将生活车辆开进施工区内。(九)、安全奖罚条例1.奖励:(1)分包单位工人或管理人员在本企业施工现场发生火灾事故、生产安全事故后奋不顾身,主动抢救,在挽救人生命和抢救国家财产方面有立功表现,项目可依据表现给1001000元奖励。(2)分包单位管理人员或工人因为立即发觉危及人身安全紧急情况后立即汇报相关领导或部门,致使工地采取紧急方法所以避免了多人伤亡事故或避免了国家财产遭受重大损失,本项目给立功人员1000元以上奖励。(3)在现场安全防护部分难题上开动脑筋,提出了有创意处理措施,并被企业级以上管理单位确定为科技改革项目标,项目可依据贡献给1

45、000元以上奖励。(4)以上奖励奖励方法为:由项目安全总监依据相关单位或个人优异事迹向项目经理写出申请汇报,由项目经理指示后,受奖单位或个人到项目财务部门领取。(5)安全总监对在平时各项安全活动中表现突出个人,可利用日常安全活动基金进行小额奖励。2.罚则: (1)通常要求: a.凡违反本措施以上条款,项目可对分包单位按每条每次最多可罚款3000元(不含对物品、设施损坏赔偿),对本人可按每条每次最多罚款500元具体数目可按项目奖罚条例实施,特殊时期项目有特殊文字要求 ,按当初要求处理。 b.安全部门罚款须有安全总监签字,消防保卫方面罚款可由主管消防保卫方面责任人签字。罚款单应盖本项目安全部门公章

46、或项目部公章。 c.项目罚款方法有两种I.罚工程款,由商务部门收到安全总监签字罚款单后,于结付分包单位工程款时兑现;II.罚现款。d.罚款使用:I.全部罚款收入均应做为安全专题资金使用,关键用于安全奖励和多种安全活动。支取时,必需经过项目经理指示,方可使用。II.项目安全部门平时所罚现款,每次数额不足500元,可留在部门内做为活动基金使用;500元以上上交企业财务部,做为专款专用。e.安全部门对每次奖罚情况要统计清楚,受奖人员应在“奖励证实”上签字,多种奖罚统计要存档备查。(2)单位:a .分包单位入场后未实施上述管理程序,不办理相关手续或未上交本企业安全生产许可证就在本现场施工作业,项目给1

47、000元罚款。对不含有安全生产资质分包单位或分包商,项目必需给清退。b.分包单位不按要求参与和开展安全活动或班前安全讲话活动,每发觉一次罚款200元。超出一周未立即做好安全活动统计,每一次罚款100元。c.分包单位对班组作业不做安全技术交底,每发觉一次罚款100元。d.分包单位工人未接收三级安全教育就上岗,按每一人次罚款200元。安全教育后一周内未交安全考试卷或未签安全教育卡,按每人次罚款100元。e.分包单位违反用工制度,除责令解聘非法招雇人员外,同时对该分包单位按每人次罚款1000元。f.分包单位内部安全管理制度长久不健全,安全文明施工责任不明,给罚款200元,仍不改善,加倍罚款。g.分包单位出现违章冒险作业,项目依据情节给每条3001000元罚款。h.在劳动保护设施严重欠缺条件下,强令工人冒险蛮干,罚相关分包单位5001000元,并停止其作业。i.出现重大隐患未立

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
