收藏 分销(赏)

监理日志旁站记录填写要领.doc

上传人:人****来 文档编号:3016823 上传时间:2024-06-13 格式:DOC 页数:9 大小:96.50KB
下载 相关 举报
监理日志旁站记录填写要领.doc_第1页
第1页 / 共9页
监理日志旁站记录填写要领.doc_第2页
第2页 / 共9页
监理日志旁站记录填写要领.doc_第3页
第3页 / 共9页
监理日志旁站记录填写要领.doc_第4页
第4页 / 共9页
监理日志旁站记录填写要领.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

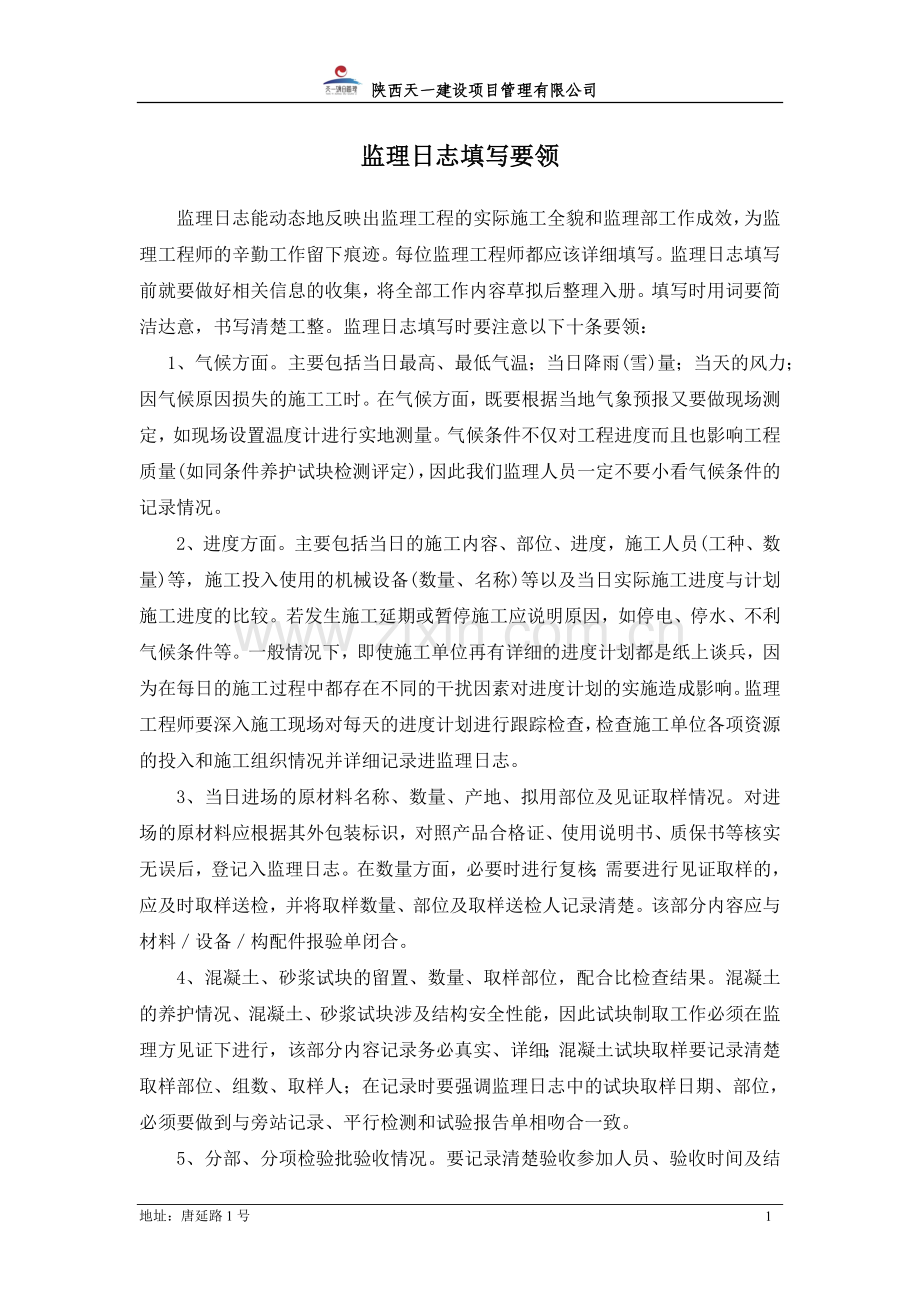

1、 陕西天一建设项目管理有限公司监理日志填写要领监理日志能动态地反映出监理工程的实际施工全貌和监理部工作成效,为监理工程师的辛勤工作留下痕迹。每位监理工程师都应该详细填写。监理日志填写前就要做好相关信息的收集,将全部工作内容草拟后整理入册。填写时用词要简洁达意,书写清楚工整。监理日志填写时要注意以下十条要领: 1、气候方面。主要包括当日最高、最低气温;当日降雨(雪)量;当天的风力;因气候原因损失的施工工时。在气候方面,既要根据当地气象预报又要做现场测定,如现场设置温度计进行实地测量。气候条件不仅对工程进度而且也影响工程质量(如同条件养护试块检测评定),因此我们监理人员一定不要小看气候条件的记录情

2、况。2、进度方面。主要包括当日的施工内容、部位、进度,施工人员(工种、数量)等,施工投入使用的机械设备(数量、名称)等以及当日实际施工进度与计划施工进度的比较。若发生施工延期或暂停施工应说明原因,如停电、停水、不利气候条件等。一般情况下,即使施工单位再有详细的进度计划都是纸上谈兵,因为在每日的施工过程中都存在不同的干扰因素对进度计划的实施造成影响。监理工程师要深入施工现场对每天的进度计划进行跟踪检查,检查施工单位各项资源的投入和施工组织情况并详细记录进监理日志。3、当日进场的原材料名称、数量、产地、拟用部位及见证取样情况。对进场的原材料应根据其外包装标识,对照产品合格证、使用说明书、质保书等核

3、实无误后,登记入监理日志。在数量方面,必要时进行复核;需要进行见证取样的,应及时取样送检,并将取样数量、部位及取样送检人记录清楚。该部分内容应与材料设备构配件报验单闭合。4、混凝土、砂浆试块的留置、数量、取样部位,配合比检查结果。混凝土的养护情况、混凝土、砂浆试块涉及结构安全性能,因此试块制取工作必须在监理方见证下进行,该部分内容记录务必真实、详细;混凝土试块取样要记录清楚取样部位、组数、取样人;在记录时要强调监理日志中的试块取样日期、部位,必须要做到与旁站记录、平行检测和试验报告单相吻合一致。5、分部、分项检验批验收情况。要记录清楚验收参加人员、验收时间及结果。及时记录验收、巡视中发现的问题

4、,以及处理意见和处理结果。工序验收情况是监理日志中可记载内容最丰富的部分;分部工程记录参验的建设、勘察、设计、施工、监理各方人员到位情况及验收结论;分项、检验批工程验收应记录监理方、施工方参加人员及验收中发现的问题。对于发现的问题无论是下达了口头通知或书面通知都应记录进日志,并应与监理通知单(回复单)相闭合。6、记录当日签发的工程报验表,监理工作联系单,监理通知等汇总概括收发文情况。7、记录当日处理设计变更、费用索赔、工程款支付内容。设计变更可以由工程参建方任一方提出,经设计方认可后必须由总监理工程师签发至施工方执行;对索赔处理记录,索赔事件发生时间及原因,施工方提出索赔意向和索赔报告的时间和

5、概要内容及监理部作出的答复都要记录进监理日志。8、监理例会、专题会议的主要议题摘要。9、施工现场安全施工检查情况以及对安全隐患的处理意见(每天对现场的危险性较大的分部分项工程进行安全巡视检查,并在监理日志中予以体现)。10、有关口头洽商、指示,包括监理方与建设单位的洽商意见。对施工方的口头指示,以及项目总监对监理部人员的指示等。监理日志在记录中要注意时效性,每日完成的监理工作要在当日记录,不能拖延。有些同志把日志变成周记、月记,那样的日志就无法反映实际施工监理情况,更淡不上能全面到位。监理日志记录还要注意不能空洞、泛泛而谈,如记录中有些只记砌筑墙体,而未记录砌筑部位、施工质量、试块制取等。充实

6、日志的内容就要求监理人员不光手勤还要笔勤,把当日实际完成的内容作全面记载。在填写日志时还要注意闭合问题,日志的内容不仅与监理通知、旁站记录、平行检测记录及相关报验资料等闭合,日志本身还要自身闭合。以日志为核心结点可以放射延伸到监理资料的方方面面。监理日志应力求客观真实,由专人每日填写,总监理工程师每日阅示。妥善保管日志,待工程竣工后统一装订存档。附: 监理日志工程名称: 编号:日期年/月/日气 候晴/阴/雨等气 温/ 监理人员动态: 人(姓名)承包单位人员动态:土建施工 人 设备安装 人管理人员 人承包单位机械使用情况:填写使用机械的名称、数量;机械使用情况,填写“正常”或“不正常”,若填写为

7、“不正常”,应有不正常原因和处理情况记录。材料进场情况:填写进场材料名称、规格、数量。材料使用情况:填写使用材料的名称、规格、主要使用部位及使用情况(使用情况填写“正常”或“不正常”)。质量检查、试验概要:质量检查应填写具体的检查部位,检查结果(“合格”或“不合格”);材料/构配件/设备检查应填写具体的质量证明文件(包括合格证、复试报告单、技术说明书)的名称、编号及检查结果等;承包单位提出的问题:承包单位提出的需监理工程师或总监协调和解决的有关问题。对承包单位问题的答复或指令:监理工程师或总监对承包单位问题的答复和指令。来往函件记录:包括与业主、承包单位、公司、建设行政主管部门等与本工程有关方

8、的往来函件。主要会议、会谈、洽谈;包括由业主、项目监理部、公司等组织的与本工程有关的会议、会谈、洽谈的主要内容。承包单位进行/完成的主要工作:工程形象进度、正在进行的工作等。填写的形象进度应标明具体的工程部位,具有可追溯性。见证取样记录:若为试块、试件的见证,应填写具体的工程部位、试块组数等;若为材料见证,应填写其代表批量、用于的工程部位等,同时应填写送样情况。巡视/旁站/平行检验记录1、 工程部位:应具体,具有可追溯性(如:混凝土浇筑部位为:一层梁、板-/D-H轴)。2、 时间:应具体量化(如旁站时间9:00-15:00)。3、 存在问题:巡视/旁站/平行检验过程中发现问题的客观真实的记录,

9、应详实、具体。 (每天对现场的危险性较大的分部分项工程进行安全巡视检查情况必须有巡视记录)4、 处理措施:监理工程师针对巡视/旁站/平行检验过程中存在问题的处理措施(如下发监理工程师通知单、监理工作联系单等)和整改结果(应相互形成闭合)。总监理工程师巡视记要:总监理工程师对本工程巡视的情况记录记事:业主、公司、地方建设行政主管部门等有关方关于本工程的口头指示、指令等;与当天工作有关的后续工作的提示等;认为有必要表述、记载的其他事项。记 录 人:总监/总监代表:日期:年/月/日旁站巡视监理记录表填写要点根据建设部房屋建筑工程施工旁站监理管理办法规定,房屋建筑工程施工旁站监理(以下简称旁站监理),

10、是指监理人员在房屋建筑工程施工阶段监理过程中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。房屋建筑工程的关键部位、关键工序,在基础工程方面包括:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装;在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。一、表格选用旁站监理记录表格应严格按照房屋建筑工程施工旁站监理管理办法规定的表格样式,采用A4纸张打印或复印空表填写,以满足档案管理规定及便于与其它资料统一装订成册。二、旁站监理的主要工作内容即

11、对应房屋建筑工程施工旁站监理管理办法规定的旁站监理人员的主要职责:1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日记,保存旁站监理原始资料。三、旁站监理记录有关项目填写说明1、工程名称指相应的建设项目或单位工程名称,应与施工图的工程名称一致。2、编号采用数字编码,应与监理部整体资料统一编码相吻合。如(2008)O1。(

12、2008)指记录当天所在年份;01指旁站监理记录的顺序,按记录时间排序。对关键部位、关键工序不多的建设项目或单位工程,可将各关键部位、关键工序的旁站监理记录按记录时间顺序统一编号;对关键部位、关键工序较多的建设项目或单位工程,可按不同关键部位、关键工序将旁站监理记录分别编号,如:砼浇筑(2008)01、钢结构(2008)01、土方回填(2008)01等。3、日期及气候、工程地点 记录实施旁站监理当天的日期及气候、工程所在地地名。4、旁站监理的部位或工序 记录实施旁站监理的具体部位及关键工序名称。如:反循环机械钻孔灌注桩(8#桩)水下砼浇筑、基础土方回填、二层剪力墙三层楼面板砼浇筑、812层钢结

13、构安装等。5、旁站监理开始、结束时间 指当班旁站监理人员旁站监理开始、结束时间。对于部分关键工序作业持续时间过长需监理人员轮班旁站监理的,起始当班旁站监理人员旁站监理结束时间为交班时间,接班人员旁站监理开始时间为接班时间,两人次以上交接班以此类推,交接班人员应分别填写旁站监理记录。6、施工情况:主要填写施工方案及方法、施工准备情况、施工材料及机械设备的选用、施工顺序、施工班组的配备、施工管理等方面的内容。7、监理情况:主要填写检查现场管理人员及特殊作业人员到岗情况、机械设备的配备及运行检查、材料的准备及检验情况、施工时执行施工方案以及工程建设强制性标准情况、关键工序的施工质量验收要求及验收方法

14、,现场安全监理情况等。8、发现问题:主要记录旁站监理过程发现的未执行施工方案、不满足设计及施工质量验收规范要求、管理不到位等现象。只要是不符合有关要求的行为或现象均可作为发现问题记录,一般来说,施工过程中出现的质量通病作为发现问题记录较多。9、处理意见:通过下达监理工程师通知单或口头指令,责令施工单位对应发现并列举的问题逐项进行返工整改,一定要有整改后的监理复查记录、复查结论,并有依据可查。遇有技术性较强的问题处理,要记录切实可行的处理方案、处理过程及复查结果,不能笼统概括。10、备注:记录一些不太适宜归类于施工情况、监理情况等栏目的事项,如砼浇筑量528m3等;若监理情况栏填写内容较多,也可

15、将旁站监理过程测量试验的数据等方面的内容放入到备注栏填写,如:测砼坍落度值为20cm、见证取样制作C30砼试块三组等。11、会签栏 旁站监理记录填写完成后,当班旁站监理人员及施工单位质检人员均应签字,并注明日期。缺任何一方人员签字,该旁站监理记录无效。四、总结 旁站监理记录要客观真实地记录旁站监理过程中所掌握的施工情况、旁站监理所做的具体工作、发现的具体问题及处理意见(包括处理结果),不能记成流水帐,也不能瞎编乱造,各栏目记录要详细,不能空白,尤其是发现问题、处理意见栏,要善于捕捉细节,因为在整个施工过程中,或多或少总会有一些不完善之处,即使施工过程确实很理想未发现任何问题,在“发现问题”、“

16、处理意见”栏应填写“无”。旁站监理工作结束,当班旁站监理人员应立即填写旁站监理记录,完成后才能交班,不能事后补填。旁站监理记录用词要准确,语言要专业化,引用规范要明细,结论要明确。旁 站 记 录工程名称:*项目工程 编号:砼浇筑2014(001)旁站的关键部位、关键工序1#楼主体结构一层-/A-E轴,框架柱砼浇筑,柱顶标高+3.55m施工单位*建筑工程公司旁站开始时间2014年07月05日17时 00分旁站结束时间2014年07月06日18时30分旁站的关键部位、关键工序施工情况:1、2014年7月5日下午17点30分开始浇筑至2014年7月6日下午18点30分浇筑完毕,混凝土强度等级为C35

17、。机械设备:砼罐车3辆,2台汽车泵(17m)输送,施工人数为振捣工4人,钢筋工1人,木工3人,水电工3人,混凝土工9人,管理人员2人,检人员、技术人员、特种人员(持证上岗)到岗到位。2、在开始浇筑过程中(第2罐砼)发现坍落度过大,立即通知搅拌站有效的控制坍落度。 3、18时混凝土坍落度调整为正常。 4、整个浇筑过程中施工流程及其施工质量均符合设计、施工规范及施工方案相应规定的要求。 5、并按规范要求留设了测温点。(18组)(采用*公司搅拌站的商品混凝土)6、监理值班人员*(5日19时、21时、23时,6日12时、15时、18时抽查混凝土塌落度为172mm 167mm、178mm、170 mm、

18、168 mm、176 mm符合规范要求,未发生跑模胀模。在浇筑过程中,实验员分别在5日20时、22时、24时,6日12时、15时、18时制作C35标养一组,同条件六组试块。发现的问题及处理情况:1、 5日22时发现施工方从一端向别一端进行推进浇筑,责令施工单位及时进行了整改,改为每排柱子由外向内对称地顺序浇筑,预防柱子模板湿胀造成受推倾斜而误差积累难以纠正。经复查,已经整改到位。2、 6日24时发现振捣工振捣工艺不符合施工工艺要求,要求出示上岗证件,察看符合规范要求随后监理告知,应垂直插入,并插入下层混凝土50mm,以满足上下层混凝土能结合成整体每一振点的振捣延续时间,应使混凝土表面出现浮浆和不再沉淀为限,做到快插慢拔。针对振捣插入深度不够,已督促施工单位进行重复振捣,经检查,整改到位。旁站监理人员(签字) * 2014年 7月 6日9地址:唐延路1号

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
