收藏 分销(赏)

住宅楼门窗洞口收口方案.doc

上传人:丰**** 文档编号:3015983 上传时间:2024-06-13 格式:DOC 页数:3 大小:329KB
下载 相关 举报
住宅楼门窗洞口收口方案.doc_第1页
第1页 / 共3页
住宅楼门窗洞口收口方案.doc_第2页
第2页 / 共3页
住宅楼门窗洞口收口方案.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

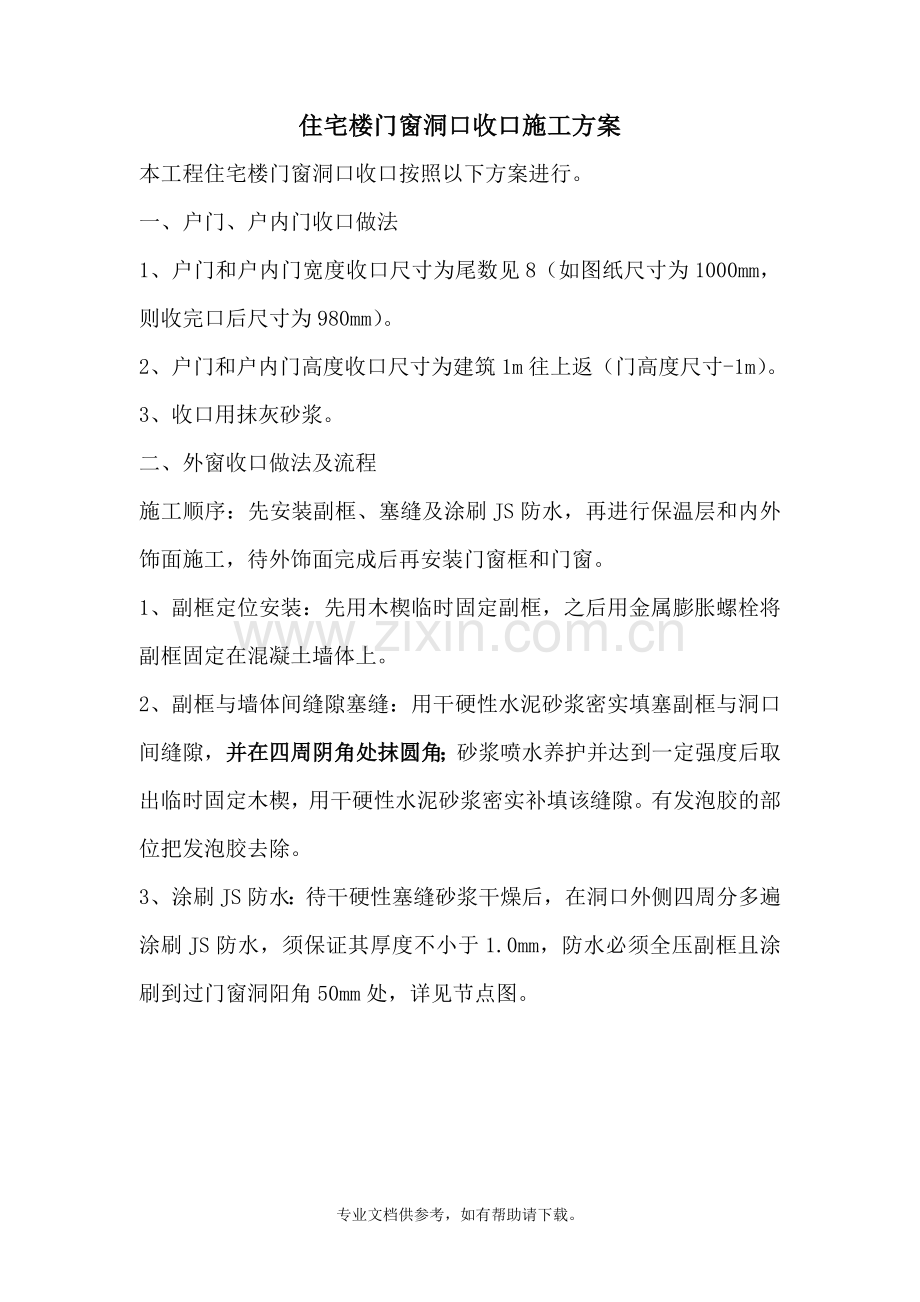

1、住宅楼门窗洞口收口施工方案本工程住宅楼门窗洞口收口按照以下方案进行。一、户门、户内门收口做法1、户门和户内门宽度收口尺寸为尾数见8(如图纸尺寸为1000mm,则收完口后尺寸为980mm)。2、户门和户内门高度收口尺寸为建筑1m往上返(门高度尺寸-1m)。3、收口用抹灰砂浆。二、外窗收口做法及流程施工顺序:先安装副框、塞缝及涂刷JS防水,再进行保温层和内外饰面施工,待外饰面完成后再安装门窗框和门窗。1、副框定位安装:先用木楔临时固定副框,之后用金属膨胀螺栓将副框固定在混凝土墙体上。2、副框与墙体间缝隙塞缝:用干硬性水泥砂浆密实填塞副框与洞口间缝隙,并在四周阴角处抹圆角;砂浆喷水养护并达到一定强度

2、后取出临时固定木楔,用干硬性水泥砂浆密实补填该缝隙。有发泡胶的部位把发泡胶去除。3、涂刷JS防水:待干硬性塞缝砂浆干燥后,在洞口外侧四周分多遍涂刷JS防水,须保证其厚度不小于1.0mm,防水必须全压副框且涂刷到过门窗洞阳角50mm处,详见节点图。侧口节点做法 上口节点做法下口节点做法4、保温层施工:JS防水干燥后,按照保温做法施工保温层。5、外饰面施工:按照保温层上的外饰面做法施工外饰面层。外饰面完成面与副框顶平齐。窗外侧上口做滴水槽,排水坡度为5%,窗外侧下口排水坡度为10%。6、安装门窗框: 外饰面完成后,采用自攻螺钉将门窗框与副框进行固定,自攻螺钉拧入钢副框两个壁厚,拧入前必须打入密封胶

3、。7、门窗框与副框间缝隙打发泡胶:在门窗框和副框间缝隙中打发泡胶,打发泡胶前应先将缝隙清理干净,并将窗框与洞口间的缠绕保护膜撕去,多余的发泡胶应在其固化前用手或专用工具压入缝隙中,严禁固化后用刀片切割。8、打窗外密封胶:外饰面完成并干燥后在外饰面与门窗框交接处的阴角处打中性硅酮密封胶,高度应压门窗框不小于5mm。9、门窗扇及玻璃、五金配件安装:门窗扇及玻璃应在室内墙体表面装饰工程开始前安装完成。五金配件采用自攻螺钉固定,并在拧固前打密封胶,安装的五金配件应结实牢固,使用灵活。10、内饰面施工:按照内饰面做法施工内饰面层。门窗洞边的室内饰面超厚时,在进行抹灰时应采取措施避免空鼓开裂的发生。11、打窗内密封胶:内饰面完成并干燥后在内饰面与门窗框交接处的阴角处打中性硅酮密封胶。专业文档供参考,如有帮助请下载。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 中考

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
