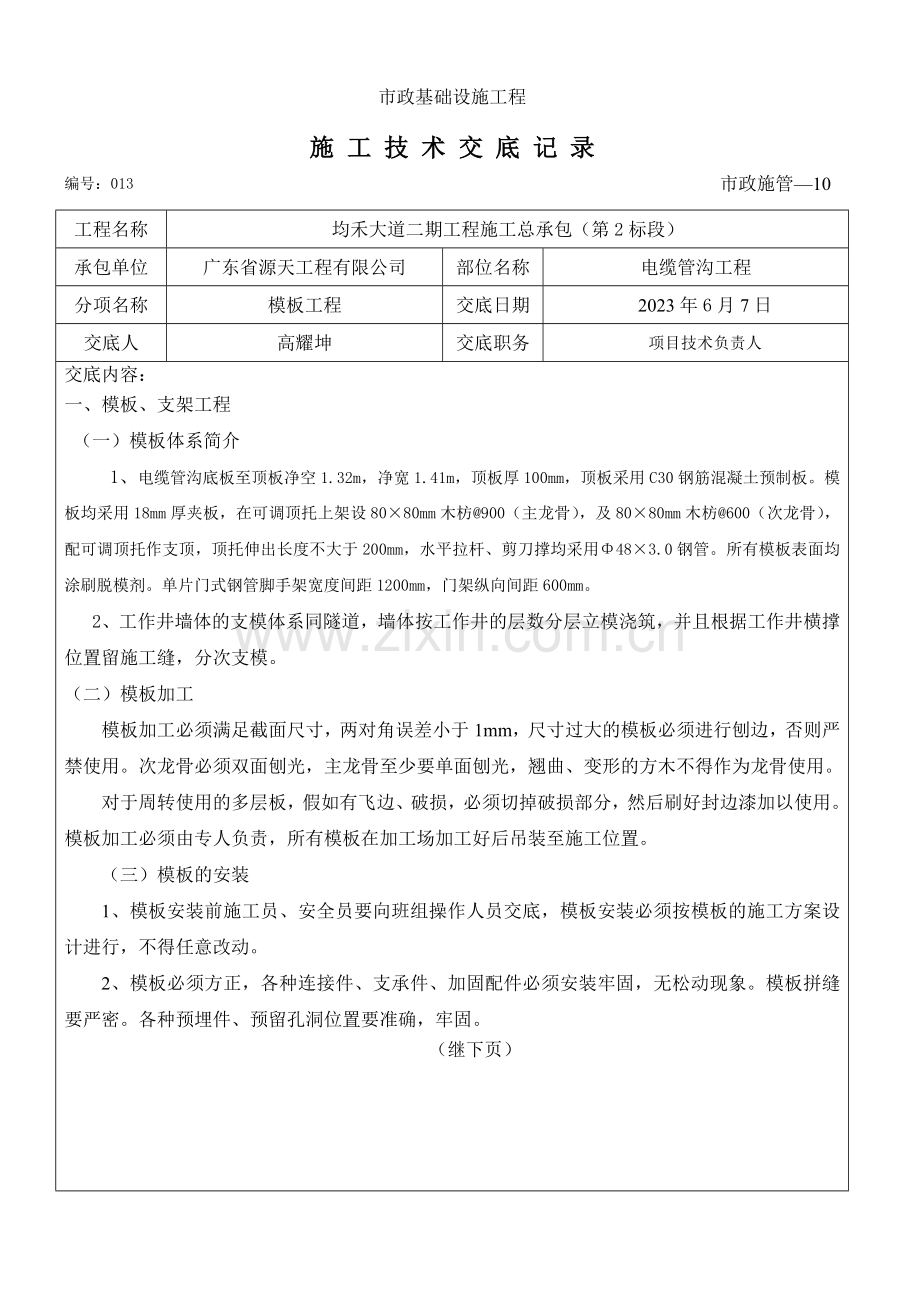

模板工程施工技术交底记录.doc_第1页
第1页 / 共6页
模板工程施工技术交底记录.doc_第2页
第2页 / 共6页


点击查看更多>>
资源描述
市政基础设施工程 施 工 技 术 交 底 记 录 编号:013 市政施管—10 工程名称 均禾大道二期工程施工总承包(第2标段) 承包单位 广东省源天工程有限公司 部位名称 电缆管沟工程 分项名称 模板工程 交底日期 2023年6月7日 交底人 高耀坤 交底职务  项目技术负责人 交底内容: 一、模板、支架工程 (一)模板体系简介 1、电缆管沟底板至顶板净空1.32m,净宽1.41m,顶板厚100mm,顶板采用C30钢筋混凝土预制板。模板均采用18mm厚夹板,在可调顶托上架设80×80mm木枋@900(主龙骨),及80×80mm木枋@600(次龙骨),配可调顶托作支顶,顶托伸出长度不大于200mm,水平拉杆、剪刀撑均采用Φ48×3.0钢管。所有模板表面均涂刷脱模剂。单片门式钢管脚手架宽度间距1200mm,门架纵向间距600mm。 2、工作井墙体的支模体系同隧道,墙体按工作井的层数分层立模浇筑,并且根据工作井横撑位置留施工缝,分次支模。 (二)模板加工 模板加工必须满足截面尺寸,两对角误差小于1mm,尺寸过大的模板必须进行刨边,否则严禁使用。次龙骨必须双面刨光,主龙骨至少要单面刨光,翘曲、变形的方木不得作为龙骨使用。 对于周转使用的多层板,假如有飞边、破损,必须切掉破损部分,然后刷好封边漆加以使用。模板加工必须由专人负责,所有模板在加工场加工好后吊装至施工位置。 (三)模板的安装 1、模板安装前施工员、安全员要向班组操作人员交底,模板安装必须按模板的施工方案设计进行,不得任意改动。 2、模板必须方正,各种连接件、支承件、加固配件必须安装牢固,无松动现象。模板拼缝要严密。各种预埋件、预留孔洞位置要准确,牢固。 (继下页) 市政基础设施工程 施 工 技 术 交 底 记 录 编号:013 市政施管—10 工程名称 均禾大道二期工程施工总承包(第2标段) 承包单位 广东省源天工程有限公司 部位名称 电缆管沟工程 分项名称 模板工程 交底日期 2023年6月7日 交底人 高耀坤 交底职务  项目技术负责人 交底内容: 3、防模板变形措施:模板安装按规定设立对拉螺栓,加固模板的支撑,对拉螺栓安装应设立专人检查,选用合格钢筋材料制作螺栓、螺帽、松紧螺栓;在浇筑砼前所有模板进行测量检查,并在浇筑砼时派有经验的木工值班,及时检查修正模板、支撑等。 4、防漏浆措施:选用符合规定的模板或用修复合格的模板安装,避免模板之间缝隙过大,在与已浇砼接搓处,用薄铁皮或沥青纸封密缝隙,避免砼在接缝处出现漏浆。 5、为保证结构几何尺寸准确,符合设计和规范规定,模板制作安装除规定接缝平整和不漏浆外。支撑系统骨架卡箍应牢固,足够的稳定性、强度和刚度。 6、模板安装好后要仔细检查各构件是否牢固,在浇灌砼过程中派专人经常检查。如发现变形、松动等现象,要及时修整牢固。 7、模板安装内侧要平整,接缝严密,不得漏浆,(接缝宽度不大于1.5mm)。预埋件、预留孔洞的允许偏差和检查方法必须符合有关规范规定。 8、模板选用构造简朴,装拆方便,并便于钢筋的绑扎和砼的浇筑及养护等工艺规定,模板应按图纸及规范规定规定做。 9、模板安装的允许偏差及检查方法: (继下页) 市政基础设施工程 施 工 技 术 交 底 记 录 编号:013 市政施管—10 工程名称 均禾大道二期工程施工总承包(第2标段) 承包单位 广东省源天工程有限公司 部位名称 电缆管沟工程 分项名称 模板工程 交底日期 2023年6月7日 交底人 高耀坤 交底职务  项目技术负责人 交底内容: 项 目 允许偏差(mm) 检查方法 轴线位置 5 钢尺检查 底模上表面标高 ±5 水准仪或拉线,钢尺检查 截面内 部尺寸 基 础 ±10 钢尺检查 梁 +4,-5 钢尺检查 垂直度 不大于5m 6 全站仪或吊线,钢尺检查 大于5m 8 全站仪或拉线,钢尺检查 相邻两板表面高低差 2 钢尺检查 表面平整度 5 2m靠尺和塞尺检查 (四)支架的安设 1、门架搭设规定(单层) (1)门架式脚手架应从一端开始向另一端搭设,切不可从两端同时开始搭设,由于从两端同时搭设至中间接合部也许会有错位而无法连接成整体。在首步脚手架搭设完毕后在搭设上一步脚手架。 (2)根据垫板上划出的位置安装门架底座,然后在底座上插入首层两榀门架,并随即装上剪刀撑,锁好锁片,已保证装好门架的稳定。依次搭设以后的门架,每搭设一榀门架即安装好剪刀撑并锁好锁片。为了防止底座滑移,可用钉子或其他方式固定于垫快上。当首步门式脚手架搭设完毕后,应用水平仪测量门架标高,用可调底座调整高度,使门架上部标高一致。 (3)在门架上端的每一锁座上依次装上连接条,连接条的方向应注意另一端一律向上,弯曲一致,不要错向,以免与上一步门架连接时无法就为安装。 (4)在最初两榀门架用剪刀撑固定后,即安装脚手板或水平架,脚手扳两端的卡钩锁片应 (继下页) 市政基础设施工程 施 工 技 术 交 底 记 录 编号:013 市政施管—10 工程名称 均禾大道二期工程施工总承包(第2标段) 承包单位 广东省源天工程有限公司 部位名称 电缆管沟工程 分项名称 模板工程 交底日期 2023年6月7日 交底人 高耀坤 交底职务  项目技术负责人 交底内容: 随安装随手锁紧。 (5)为了在拆除门架式脚手架时不应使用时间过久连接处锈蚀而咬死,故在连接肖插入门架前要涂上黄油。 2、扣件式钢管支架搭设规定 (1)立杆底部应设垫板,防止损坏地板混凝土。 (2)钢管支架立杆水平横向及纵向间距不大于60cm;扫地杆距地面距离不大于20cm;水平杆步距不大于90cm;立杆伸出顶层水平杆中心线至支撑点的长度不应超过50cm;可调底座、托撑螺杆伸出长度不宜超过30cm,插入立杆内的长度不得小于15cm。 (3)立杆接长除顶层顶步可采用搭接外,其它各层各步接头必须采用对接扣件连接;相邻立杆的对接扣件不得在同一高度内。 (4)两根相邻立杆的接头不应设立在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不小于500mm;各接头中心至主接点的距离不宜大于步距的1/3; (5)搭接长度不应于1M,应采用不少于2个旋转扣件固定,端部扣件盖板的边沿至杆端距离不应小于100mm (6)纵向水平杆宜设立在立杆内侧,其长度不宜小于2.7m (7)纵向水平杆接长宜用对接扣件,也可采用搭接。对接、搭接应符合下列规定:  ①纵向水平杆的对接扣件应交错布置各接头至最近主接点的距离不宜大于纵距的30cm。  ②搭接长度不应小于1M,应等间距设立3个旋转扣件固定,端部扣件盖板的边沿至杆端距离不应小于100mm。  ③纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。 (8)主接点必须设立一根横向水平杆,用直角扣件扣接且严禁拆除。主接点处 两个直角扣件的中心距不应大于150MM.  (9)作业层上非主节点处的横向水平杆,宜根据支承木方需要等间距设立,最大间距不应大 (继下页) 市政基础设施工程 施 工 技 术 交 底 记 录 编号:013 市政施管—10 工程名称 均禾大道二期工程施工总承包(第2标段) 承包单位 广东省源天工程有限公司 部位名称 电缆管沟工程 分项名称 模板工程 交底日期 2023年6月7日 交底人 高耀坤 交底职务  项目技术负责人 交底内容: 于45cm; (10)架体每层搭设高度不应超过工作井一个井层的高度,且应在已浇筑层底板、楼梯达成设计强度70%后方可进行上一层支架,搭设上一层支架,为保证安全,原则上,下层支架不拆除,等三层工作井浇筑完毕后统一拆除钢管支撑架。 (11)在架体外侧周边及内部纵、横向每个5m~8m由底部至顶部设立连续性剪刀撑,剪刀撑宽度应为5m~8m。 (12)在竖向剪刀撑顶部交点平面应设立连续水平剪刀撑。当支架高度超过8m,或施工总荷载大于15kN/m2,或集中荷载大于20kN/m的支撑架,扫地杆的位置应设立水平剪刀撑。水平剪刀撑至架体地平面距离与水平剪刀撑间距不宜超过8m。 (五)模板支撑系统图 隧道及工作井模板支撑图详见施工方案附图。 (六)模板、支架的拆除规定 1、支架拆除按搭设时相反顺序进行,所有杆件严禁抛掷,应用绳索吊下,轻卸、平放,分类堆齐。 2、部件应每两年刷一次防锈漆,涂刷前杆件应清理干净。水平叶片如有变形可进行翻新。 4、拆卸规定 (1)拆除模板前必须办理申请、审批手续。拆模顺序为后装的先拆,先装的后拆。拆模时混凝土强度必须符合以下规定: ①跨度在2~8m的梁混凝土强度必须达成75%。 ②顶板混凝土强度达成100%后方可拆除支撑。 (继下页) 市政基础设施工程 施 工 技 术 交 底 记 录 编号:013 市政施管—10 工程名称 均禾大道二期工程施工总承包(第2标段) 承包单位 广东省源天工程有限公司 部位名称 电缆管沟工程 分项名称 模板工程 交底日期 2023年6月7日 交底人 高耀坤 交底职务  项目技术负责人 交底内容: (2)拆除模板支顶时,先将可调顶托松下,取出80×80mm木枋与钢管,然后按顺序松脱模板,使模板与混凝土分离并安全降下,取下模板和木枋,再拆除水平拉杆、剪刀撑。 (3)钢管的拆除必须由上而下逐层进行,严禁上下同时作业。不得大面积撬落模板,建筑物临边要搭挂安全网。 (4)拆除顶板及梁下部支顶时,应先从跨中开始,分别向两端拆除。 (5)拆除模板时,操作人员应站在安全的地方。地面应设围栏和警戒标志,并派专职安全员进行全过程监控,严禁非操作人员入内。 (6)拆下的模板及时清理粘结物,并分类堆放整齐,拆下的构配件及时集中统一管理,并做相应的防护解决。 会 签 栏 参与单位(部门、班组) 参与人员
