1、耐磨地坪施工工艺一、总则1、耐磨地坪是由特种水泥及骨料配成的耐磨材料所施工的地坪。2、耐磨地坪根据规定可做成如下几种颜色:绿色、黄色、红色、水泥色、浅灰色、深灰色、兰色等。3、耐磨地坪是在终凝前的混凝土面层上施工,所以施工过程中的现场时间安排和施工机具人员调配极其重要。4、施作耐磨地坪时,第一次撒料,最后一次撒料及镘刀紧光的时机一定要掌握好,才干保证质量。5、耐磨地坪竣工后的开放行人及开放交通时间,应完全按混凝土路面规定期间执行。二、材料准备1、耐磨料为车间加工级配混合料,工程所需材料应认真核算并及时告知管理部门备料。2、材料运送或现场存放时,必须防雨、防潮。现场存放时不能直接放在地面上而应放

2、在垫板上,垫板离地距离10CM,或在地坪较高处用塑料薄膜下垫上盖。3、工地上剩余或暂时不用材料要及时拉回厂部验收入库。4、当发现耐磨料有结块现象时,应暂停使用并报告管理部、技术部处置。5、准确计量、均匀布料。现场施工撒料前,每间隔一定距离或一定面积搁放一定数量耐磨料。搁放的耐磨料用于相应的施工地块不能混用,这样可基本保证单位面积用料准确,均匀。三、施工(一) 撒料前基层混凝土解决工作1、撒料前规定基层混凝土振捣密实、整平、混凝土面层无浮水。2、初次除水刮浆 混凝土浇注成型后约2小时(不同天气情况时间不同样)人在混凝土面上踩行不明显下陷时可用铝合金直尺刮平,刮面目的有两个:a) 使混凝土面初步平

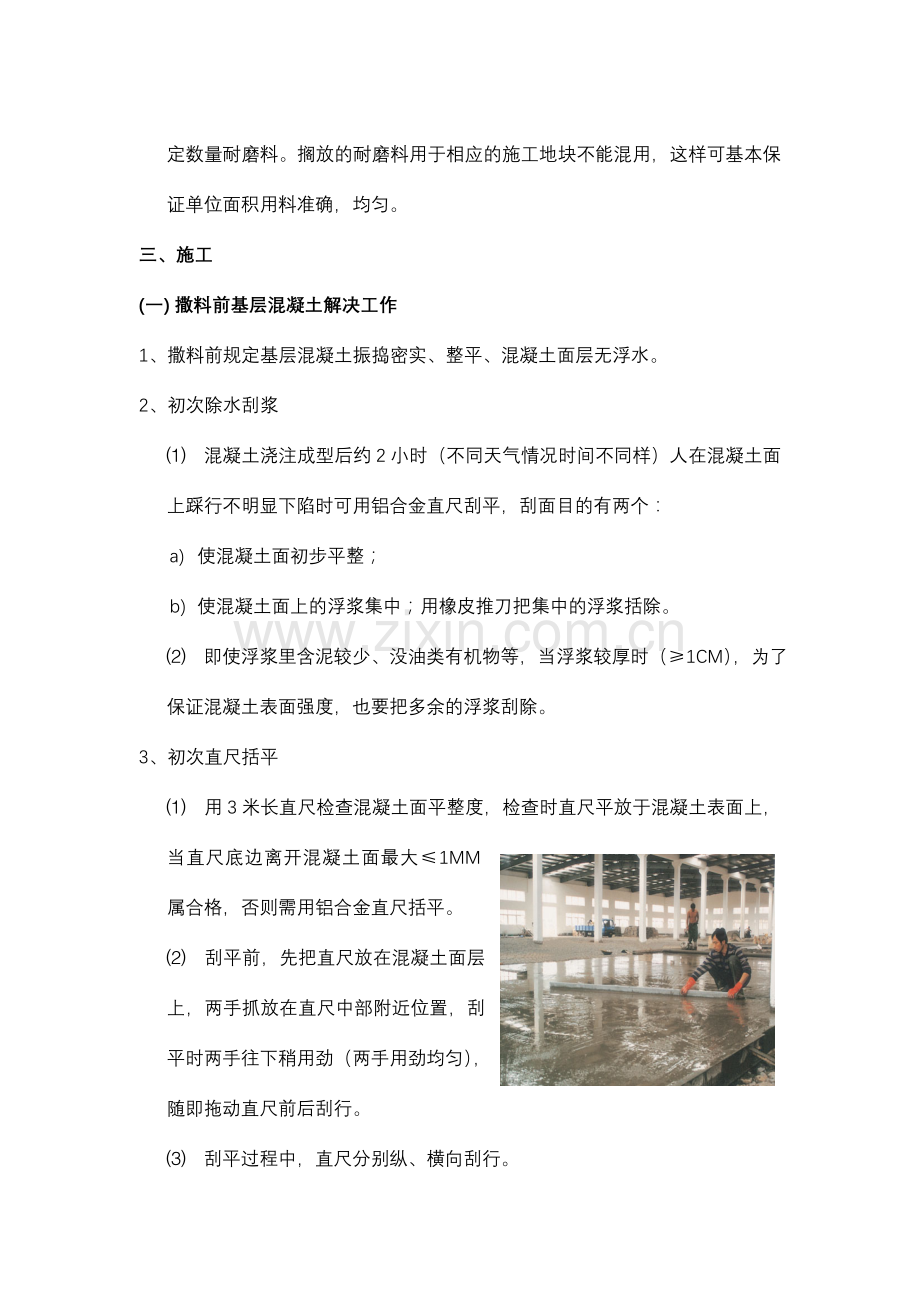

3、整;b) 使混凝土面上的浮浆集中;用橡皮推刀把集中的浮浆括除。 即使浮浆里含泥较少、没油类有机物等,当浮浆较厚时(1CM),为了保证混凝土表面强度,也要把多余的浮浆刮除。3、初次直尺括平 用3米长直尺检查混凝土面平整度,检查时直尺平放于混凝土表面上,当直尺底边离开混凝土面最大1MM属合格,否则需用铝合金直尺括平。 刮平前,先把直尺放在混凝土面层上,两手抓放在直尺中部附近位置,刮平时两手往下稍用劲(两手用劲均匀),随即拖动直尺前后刮行。 刮平过程中,直尺分别纵、横向刮行。 以一个方向另一边刮平时,直尺伸入前次刮过范围距离0.5米。 当局部地方高低差较大时,用较短直尺前往复搓刮。 整个刮平过程中,

4、两手用力一定要均匀一致,使直尺始终在一个水平面位置刮行。 若混凝土面不平时,应以12水泥砂浆拌合料找平。4、整平提浆 当混凝土面初步平整后,可开动整平机整平面层。 整平机整平运营时,先整平四周边沿,然后分别纵横方向运营整平。 整平机整平过程中,要连续不断匀速运营,不得在某处停下来以免过度振捣导致分层。 靠近边角难于用整平机平整地方用木抹子和压抹子整平,不得用软镘刀。5、再次直尺括平 整平机初步平整后,再次用直尺检查混凝土面平整度。不合格处用砂浆找平。 本次刮平重要是用铝合金刮尺以扇形方向扫刮。 刮尺刮平运营时,向下方向力重要为铝合金刮尺自重力,左手使刮尺一端固定不动,左手控制刮尺扇形运动。 低

5、凹处重要用小水灰比12水泥砂浆填垫。 本次刮平一不定要使整个施工面的平整度符合规定。6、再次整平提浆 本次整平重要是使混凝土表面提浆湿润,为撒料发明条件。 整平机整平时也是先四周边沿,然后纵横方向分别平行匀速运营。(二) 初次撒料及整平1、初次撒料 初次撒料时,混凝土面应无浮水,用手指按压混凝土时其表面浮浆湿软,但混凝土已初凝感觉不到松散游离的石子存在,也就是说手指按压混凝土时,有压痕但不能很深。 与其它实物交接固化较快地方,先撒料,撒料后用木抹子和压抹子搓平抹压。 撒料时,工具离开地面位置要尽量低,材料摊开面积要大,摊开厚度要均匀一致。 只有确认可以撒料的地块才干撒料,不能早撒,也不能晚撒;

6、不能错撒、漏撒以免导致耐磨层厚薄不均。必要时局部地方应补撒料。2、整平提浆 初次撒上的料吸水颜色变深后,才干开动整机整平提浆。 整平机的运营过程与前述方法基本一致。 不能完全依靠整平机,根据不同情形可以用压抹子、木抹子进行抹压提浆。初次撒料后可用铝合金刮尺刮平施工面。(三) 半途撒实及整平提浆1、半途撒料及整平提浆的过程方法与初次撒料基本相同。2、半途撒料的次数一般控制有3次,越是往后,撒料量应逐渐递减。3、气温高时,混凝土凝结固化速度较快,可考虑撒料整平提浆撒料连续进行。4、根据混凝土凝结固化情况,现场负责人应对施工地点、人员、机具、施工量等作出恰当配置与安排,并根据具体情况,兼顾施工进度与

7、质量,作出对的决策与布置。(四) 最后一次撒料及整平1、最后一次撒料时用手指按压混凝土表面,稍有压痕,但有明显手印和手指明显感到湿,也就是说混凝土此时接近终凝但还不到终凝。2、撒料后稍等一会等材料吸水后才整平,整平过程与前述方法基本同样。3、撒料时一定要保证施工地块以外边沿带一米清洁卫生,这时其他杂物不能混入施工地块。4、本次撒料最佳用颗粒级较小的耐磨材料;如用正常级配的耐磨材料,一定要保证地坪表面稍湿软,整平机能把耐磨骨料磨压嵌入地坪内。5、工地负责人应现场巡视,勤用手摸,以便做出对的判断并及时安排人员处置。(五) 紧光机紧光1、最后一次撒料并用整平机整平一次,随后安排紧光机紧光。2、紧光机

8、操作人员所穿鞋为平底鞋并戴鞋套,其别人员此时不能随便进入施工地块。3、紧光机紧光时应按一定途径匀速不断运营。紧光机刀片倾斜角度及其运转速度要与施工地坪状况相适应,以避免刀片粘吸耐磨层,导致地坪空鼓、起皮。4、当耐磨层颜色变深,地坪开始变亮,用手指按压地坪完全无压痕,只是稍有手印和手指有点湿时,停止用紧光机紧光。(六) 镘刀手工紧光1、所有紧光人员都要穿平底鞋并套鞋套。2、紧光时应从一处向另一处后退进行,后退次数要少,幅度要大;下蹲姿势要有助于镘刀大幅度移动(约2米)并保证手能较大用力到镘刀上。3、镘刀倾斜角度既要使镘刀与耐磨层的粘力小,又要保证镘刀不能刮伤耐磨层;后退紧光时,后排刀位压过前排5

9、-10CM。4、紧光途径应为纵横交叉进行;如局部地块干硬较快时,此地方先安排施工。5、当发现有灰尘等污染物进入紧光地块时,要随时用干净扫帚扫除。6、紧光过程中万一发现耐磨层脱皮,地坪刮伤等现象时,经用SOTE TECH材料作界面解决后立即补上。7、镘刀紧光次数要多遍但不可过度紧光,直到地坪表面明显光亮、完全干硬时应停止。四、地坪养护1、地坪紧光完七天后,才干允许施工人员进入施作。2、完毕面应喷涂养护剂或铺盖透气胶布,但不能浇水养生;竣工后一定要做好产品保护工作。五、补充说明1、由于该工程水平规定较高,建议土建单位在浇置砼之前每间隔5.5M支钢边模,以此来控制好水平点。2、砼的浇置应每5.5M间隔浇置,即所谓跳仓浇注。3、建议土建单位在砼面浇捣完毕后,用6M压棍扣的铝合金直尺找平。4、四周边角及柱、洞口、楼梯口、耐磨地坪的平整度控制在3MM以下。上海索特化学建材有限公司 工程部

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
