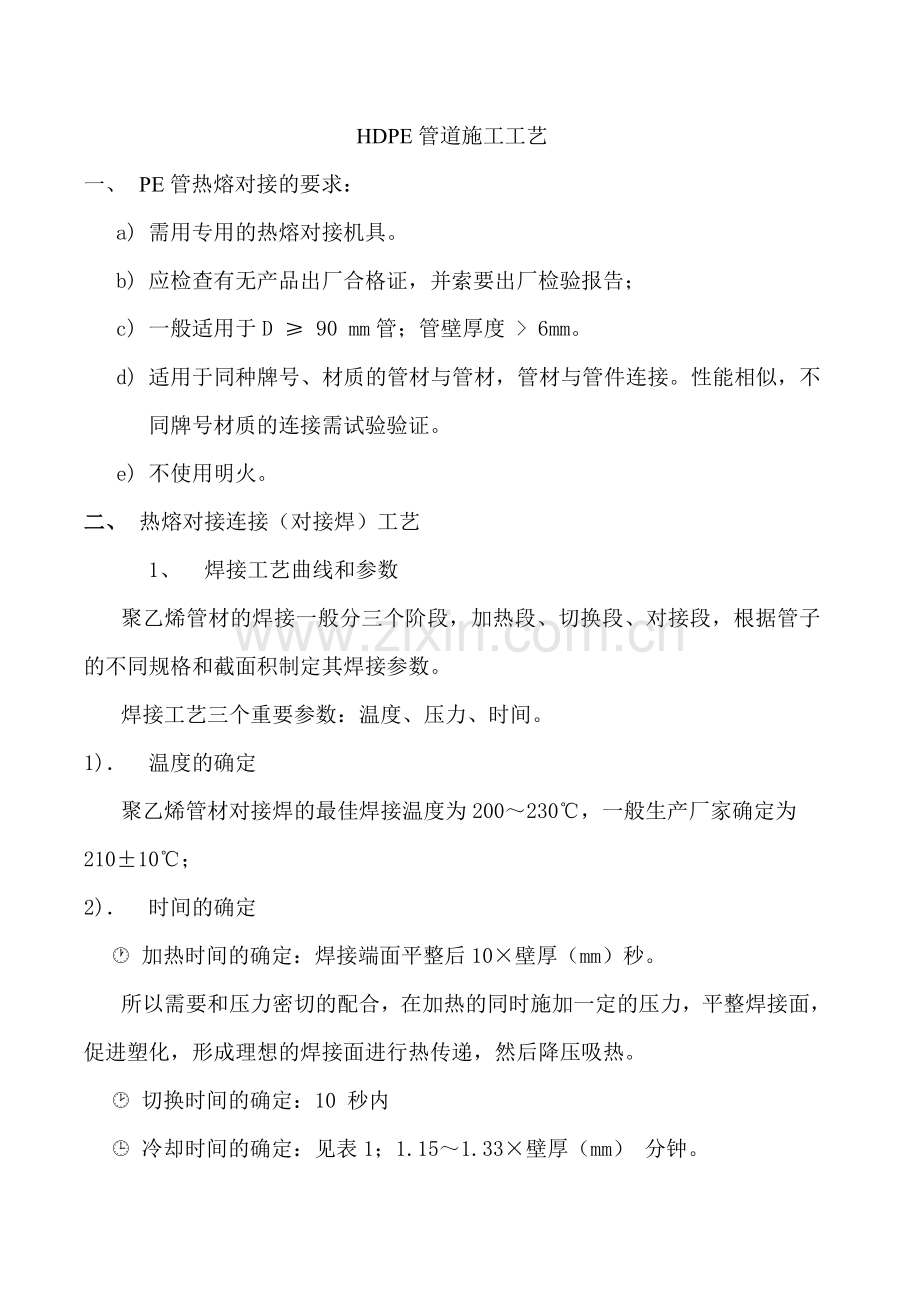

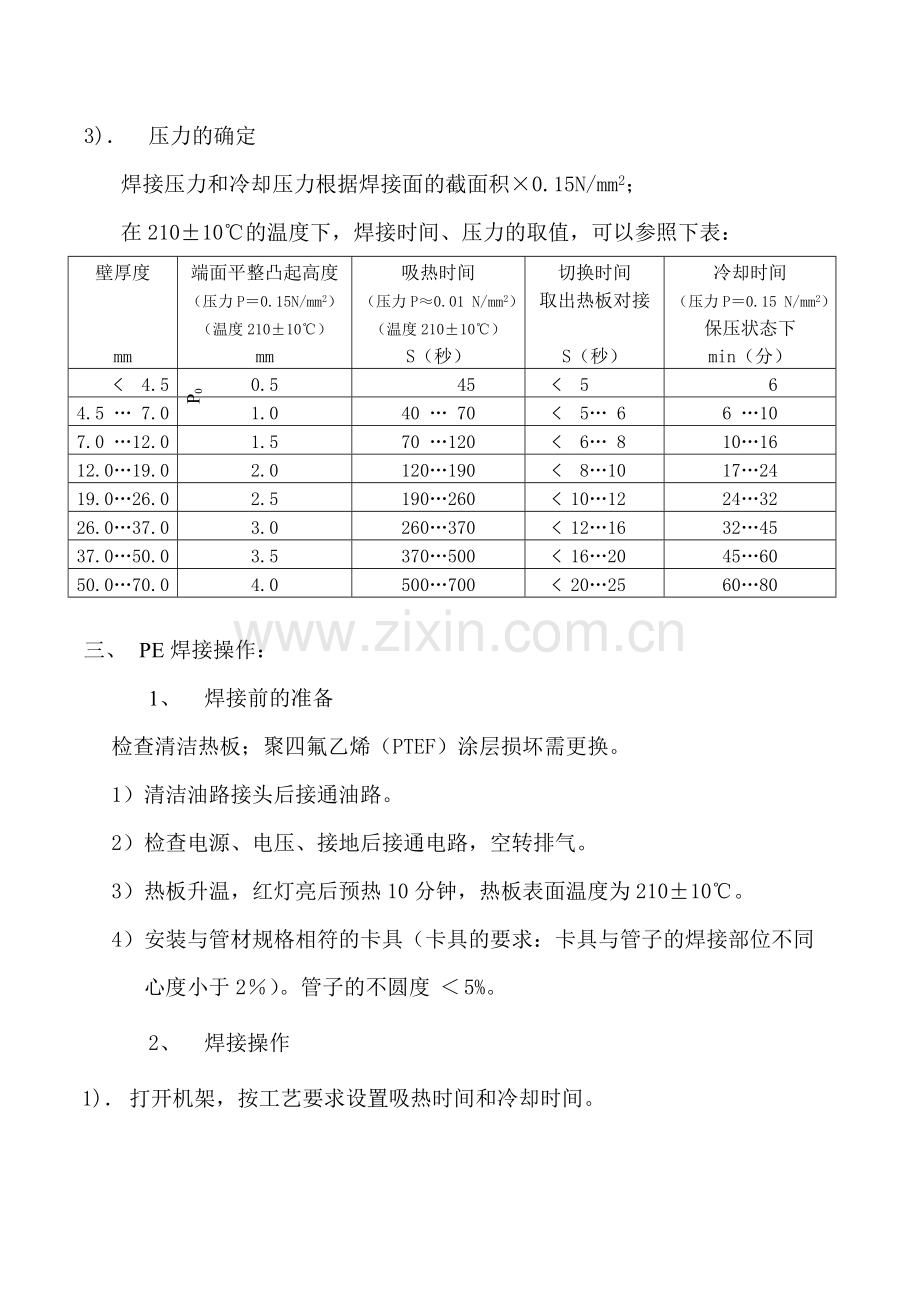

HDPE管道施工工艺 一、 PE管热熔对接的要求: a) 需用专用的热熔对接机具。 b) 应检查有无产品出厂合格证,并索要出厂检验报告; c) 一般适用于D ≥ 90 mm管;管壁厚度 > 6mm。 d) 适用于同种牌号、材质的管材与管材,管材与管件连接。性能相似,不同牌号材质的连接需试验验证。 e) 不使用明火。 二、 热熔对接连接(对接焊)工艺 1、 焊接工艺曲线和参数 聚乙烯管材的焊接一般分三个阶段,加热段、切换段、对接段,根据管子的不同规格和截面积制定其焊接参数。 焊接工艺 三个重要参数:温度、压力、时间。 1). 温度的确定 聚乙烯管材对接焊的最佳焊接温度为200~230℃,一般生产厂家确定为210±10℃; 2). 时间的确定 · 加热时间的确定:焊接端面平整后10×壁厚(mm)秒。 所以需要和压力密切的配合,在加热的同时施加一定的压力,平整焊接面,促进塑化,形成理想的焊接面进行热传递,然后降压吸热。 ¸ 切换时间的确定:10 秒内 ¹ 冷却时间的确定:见表1;1.15~1.33×壁厚(mm) 分钟。 3). 压力的确定 焊接压力和冷却压力根据焊接面的截面积×0.15N/mm2; 在210±10℃的温度下,焊接时间、压力的取值,可以参照P0 下表: 壁厚度 mm 端面平整凸起高度 (压力P=0.15N/mm2) (温度210±10℃) mm 吸热时间 (压力P≈0.01 N/mm2) (温度210±10℃) S(秒) 切换时间 取出热板对接 S(秒) 冷却时间 (压力P=0.15 N/mm2) 保压状态下 min(分) < 4.5 0.5 45 < 5 6 4.5 … 7.0 1.0 40 … 70 < 5… 6 6 …10 7.0 …12.0 1.5 70 …120 < 6… 8 10…16 12.0…19.0 2.0 120…190 < 8…10 17…24 19.0…26.0 2.5 190…260 < 10…12 24…32 26.0…37.0 3.0 260…370 < 12…16 32…45 37.0…50.0 3.5 370…500 < 16…20 45…60 50.0…70.0 4.0 500…700 < 20…25 60…80 三、 PE焊接操作: 1、 焊接前的准备 检查清洁热板;聚四氟乙烯(PTEF)涂层损坏需更换。 1)清洁油路接头后接通油路。 2)检查电源、电压、接地后接通电路,空转排气。 3)热板升温,红灯亮后预热10分钟,热板表面温度为210±10℃。 4)安装与管材规格相符的卡具(卡具的要求:卡具与管子的焊接部位不同心度小于2%)。管子的不圆度 < 5%。 2、 焊接操作 1). 打开机架,按工艺要求设置吸热时间和冷却时间。 2). 卡管(管件);调整同心度,必要时调整浮动悬挂装置或用辊杠支架将管垫平减小摩擦力。 3). 放置铣刀锁安全锁。 4). 启动铣刀,闭合机架,调整压力,端面进行铣削,形成连续屑后,降压力。 5). 打开机架,开安全锁,取出铣刀。 6). 闭合机架,a.记录拖动压力(P0)。b.检查间隙 < 0.3mm。C.错位量 < 管壁厚10%。 7). 加压到焊接压力,查管子是否卡紧。如果未卡紧或调整管子位置,需重复调整。 8). 打开机架,放加热板(焊接端面有灰尘需清洁)。 9). 闭合机架加压到焊接压力(P1)=拖动压力(P0)+接缝压力(P2)。 10). 观察管端凸起高度,降压至拖动压力(P0),同时按吸热计时按钮,计时开始。 11). 蜂鸣器响吸热结束,打开机架,迅速取出热板,立即闭合机架, 12). 调整压力到焊接压力(P1),同时按冷却计时按钮。 13). 蜂鸣器响,冷却时间到,降压力,松开卡具螺丝取管,进行下一循环。 b) 焊接注意事项: 1). 必须测量电网、发电机电压,保证电压220V,防机毁。 2). 必须测量加负载后的电压、机器外壳接地,保证人身安全。 3). 与焊接端面接触的所有物件必须清洁,保证焊接质量。 4). 加热板温度指示灯必须亮(红色),保证焊接温度。 5). 卡管必须留有足够的距离,保证焊接端面有效接触。 6). 铣削时铣刀安全锁必须锁死,防止铣刀飞出伤人。 7). 铣屑必须是连续的长屑,保证焊接端面有效接触。 8). 铣削完必须先降压力,后打开机架,再停铣刀,防止端面出台阶。 9). 取出铣刀、热板时不能碰伤端面,防止翻边不均匀有划伤。 10). 凸起要求的高度必须是圆周,保证焊接有效面平整。 11). 焊接压力必须加入拖动压力,保证有效焊接面的压力值。 12). 熔融面相接触时严禁高压碰撞,保证焊接质量。 13). 启动泵站时,方向杆应处于中位,保证电机无负载起动。 14). 安装高压软管时接头必须清洁,防止泥沙进入液压系统。 15). 机器远离酸碱或要有防护,保证机器的使用寿命。 16). 必须保持机架镀铬导杆清洁勿划伤,保证不漏油和损失压力值。 17). 热板必须清洁、无划伤、无油污及粘异物,保证焊接质量。 18). 机器的电子部分不防水,严禁进水,阴雨天施工要有防护。 19). 拆卸油管必须泄压,接头加防尘帽,保证下次安装顺利。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
