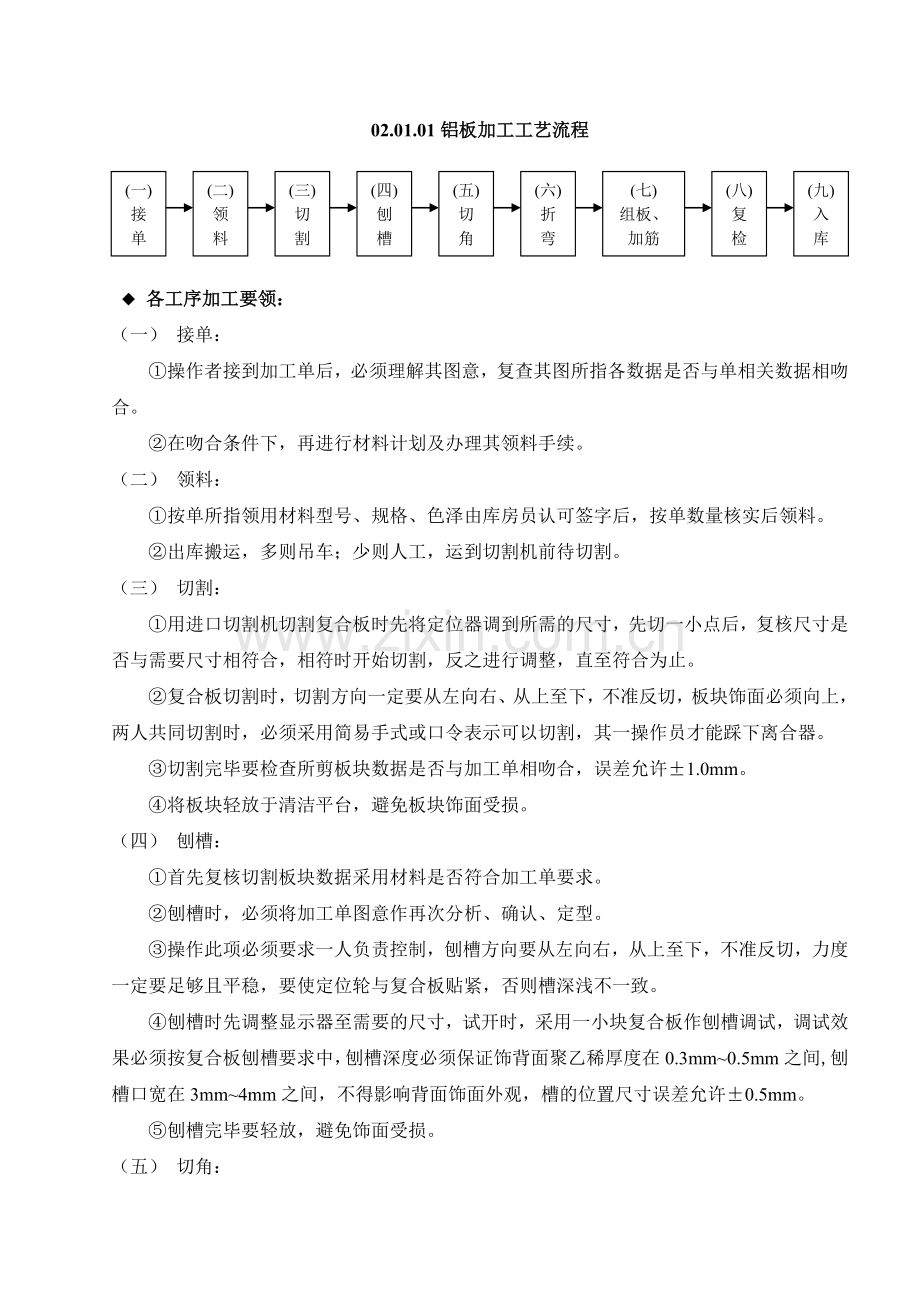

1、(一)接单(二)领料(三)切割(四)刨槽(六)折弯(七)组板、加筋(八)复检(九)入库(五)切角02.01.01铝板加工工艺流程 各工序加工要领:(一) 接单:操作者接到加工单后,必须理解其图意,复查其图所指各数据是否与单相关数据相吻合。在吻合条件下,再进行材料计划及办理其领料手续。(二) 领料:按单所指领用材料型号、规格、色泽由库房员认可签字后,按单数量核实后领料。出库搬运,多则吊车;少则人工,运到切割机前待切割。(三) 切割:用进口切割机切割复合板时先将定位器调到所需的尺寸,先切一小点后,复核尺寸是否与需要尺寸相符合,相符时开始切割,反之进行调整,直至符合为止。复合板切割时,切割方向一定要
2、从左向右、从上至下,不准反切,板块饰面必须向上,两人共同切割时,必须采用简易手式或口令表示可以切割,其一操作员才能踩下离合器。切割完毕要检查所剪板块数据是否与加工单相吻合,误差允许1.0mm。将板块轻放于清洁平台,避免板块饰面受损。(四) 刨槽:首先复核切割板块数据采用材料是否符合加工单要求。刨槽时,必须将加工单图意作再次分析、确认、定型。操作此项必须要求一人负责控制,刨槽方向要从左向右,从上至下,不准反切,力度一定要足够且平稳,要使定位轮与复合板贴紧,否则槽深浅不一致。刨槽时先调整显示器至需要的尺寸,试开时,采用一小块复合板作刨槽调试,调试效果必须按复合板刨槽要求中,刨槽深度必须保证饰背面聚
3、乙稀厚度在0.3mm0.5mm之间,刨槽口宽在3mm4mm之间,不得影响背面饰面外观,槽的位置尺寸误差允许0.5mm。刨槽完毕要轻放,避免饰面受损。(五) 切角:必须按图位置,在冲角机上冲切,切角不允许超过刨槽中心线。(六) 折弯:注意不能反复折弯,避免疲劳破坏,最多折弯两次,尺寸允许误差1.0mm。折弯后,用壁纸刀背轻划复合板折弯的保护膜,注意不能划伤板面,位置距折弯处4mm左右,然后撕下保护膜。(七) 组板、加筋:用异丙醇/水混合物(1:1)或二甲苯清洁复合板、附框、加强筋与3M胶带粘结处。3M胶带与附框、加强筋首先粘结,操作时,不得用手或其它物品接触撕膜后的3M胶带及清洗过的表面。将粘有
4、3M胶带的附框坐入复合板盒板内,用手或胶锤轻击附框,使复合板弯边进入附框勾槽内,使3M胶带与复合板粘结牢固,复合板折边接缝间隙小于0.4mm。按设计图要求,用钻孔模板钻孔,抽芯铆钉间距离为350mm,排孔方式从两端向中间排,然后,安装自攻钉或抽芯铆钉。加强筋与复合板贴合紧密,加强筋的两端与复合板折边交接处,采用自攻钉或抽芯铆钉,注意不能损伤板块饰面。(八) 复检:组装板块长、宽尺寸允许偏差1.5mm;对角线尺寸允许偏差2.5mm;板块厚度0.5mm;转角板角度允许偏差0.5,超过此数据为不合格产品。复核各加工工序是否按要求进行,所加工的效果是否合格。(九) 入库:检验合格后,饰面与饰面对放,并与水平成80倾斜放在指定成品架上。注意搬运时,板块不能平抬,要求侧起搬运,避免板块变形。 说明:A、使用3M胶带对温度的要求: T10C,用4950胶带; 0CT10C,用4951胶带; 环境温度低于0C时,不准进行3M胶带粘结。B、采用铝单板时,保证折弯部位的铝板厚度不小于2mm。C、加工金属漆面的装饰板时,应注意方向性,按设计图标注的方向加工。
