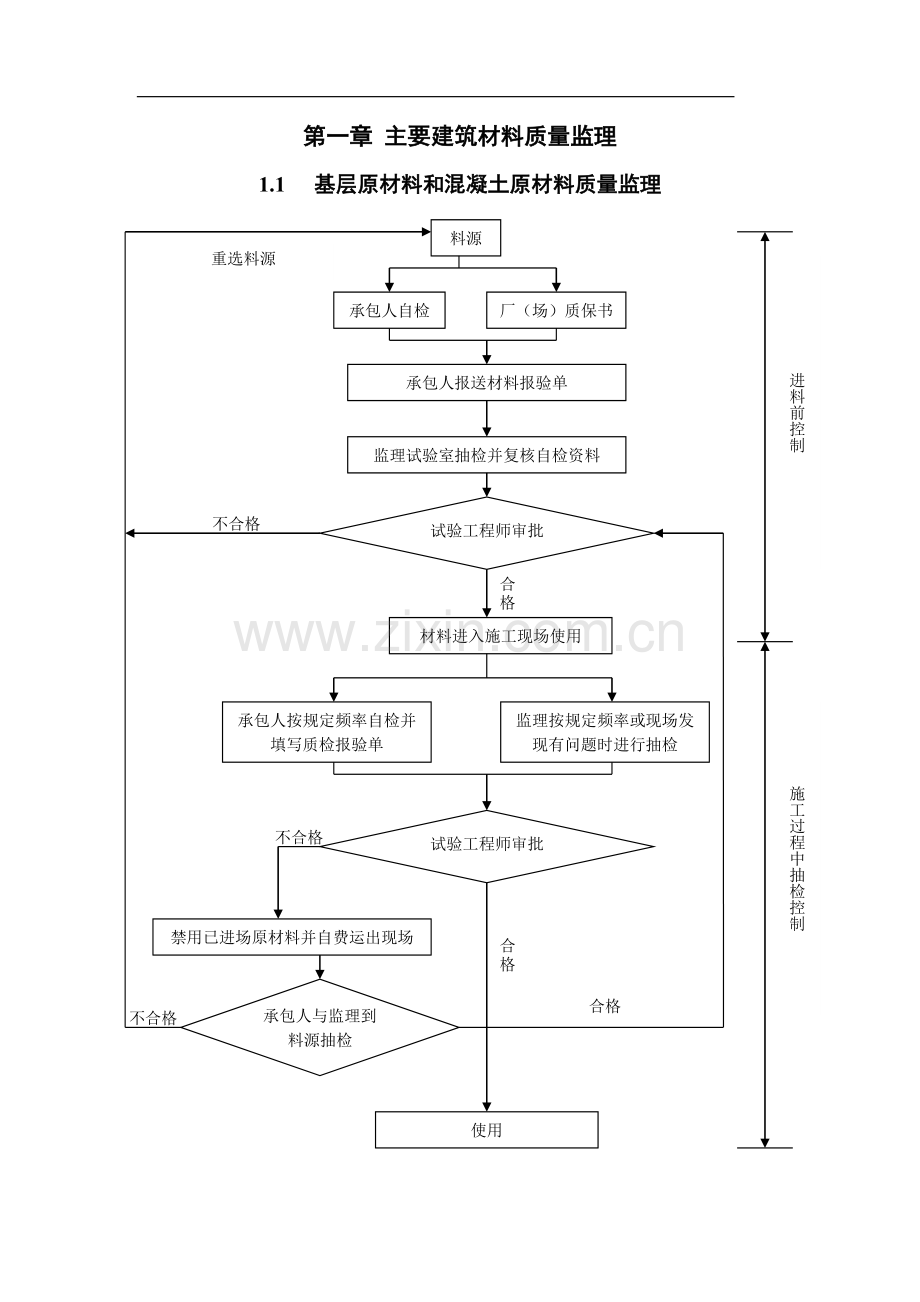

1、S334省道泰兴段改扩建工程工程质量控制框图江苏东南交通工程咨询监理有限公司S334省道泰兴段改扩建工程JL2总监办2012年9月第一章 主要建筑材料质量监理1.1 基层原材料和混凝土原材料质量监理料源重选料源进料前控制承包人自检厂(场)质保书承包人报送材料报验单监理试验室抽检并复核自检资料不合格试验工程师审批合格材料进入施工现场使用施工过程中抽检控制监理按规定频率或现场发现有问题时进行抽检承包人按规定频率自检并填写质检报验单不合格试验工程师审批禁用已进场原材料并自费运出现场合格合格承包人与监理到料源抽检不合格使用1.2 钢筋(沥青)材料质量监理进料前控制试验工程师审批使用监理按规定频率或现场

2、发现有问题时进行抽检承包人按规定频率自检并填写质检报验单材料进入施工现场使用试验工程师审批监理试验室抽检并复核自检资料承包人报送材料报验单厂(场)质保书承包人自检料源重选材源不合格合格施工过程中抽检控制不合格禁用已进场钢材(沥青)并自费运出现场承包人与监理到料源抽检合格合格不合格1.3 石料(木材)质量监理施工过程中抽检控制进料前控制重选材源试验工程师审批承包人与监理到料源抽检使用监理按规定频率或现场发现有问题时进行抽检承包人按规定频率自检并填写质检报验单材料进入施工现场使用试验工程师审批监理试验室抽检并复核自检资料承包人报送材料报验单料源承包人自检不合格合格不合格禁用已进场石料(木材)并自费

3、运出场合格合格不合格第二章 路基工程质量监理2.1 路基工程监理工作流程开工前控制l 审查承包人质量保证体系组织情况l 审查承包人施工工艺l 检查机械设备、试验设备、人员是否到位,能否达到开工条件符合开工条件批准承包人单项工程开工报告召开工地会议l 交换施工、监理人员名单和岗位分工l 承包人汇报开工准备情况和技术交底l 监理说明质量要求,检测频率l 监理平行试验并复核承包人土样试验l 颗粒分析、液塑限、最大干密度、最佳含水量、CBR值等l 检查土源情况试验路合格批准承包人正式开工,并将试验路段作为工程一部分l 机具组合l 最佳施工长度l 松铺厚度l 压实度检查试验路监理l 检查路线范围内场地清

4、理压实l 检查松铺厚度,土料质量,清除土料中的有害物质l 逐层逐段按规定频率检查压实度l 定期检查路基几何尺寸(纵坡、横坡、高程、坡比)施工监理逐层逐段检验合格签认,并入下道工序l 检查承包人的恢复放样l 路基整修,特别注意路槽各部位几何尺寸、平整度符合要求l 组织分项工程验收检验合格由监理工程师签认资料汇总归档允许路面基层施工工程验收2.2 路基填料质量监理现场核实设计资料中的地质资料和土石方调配方案会同承包人踏勘取土场并取土样承包人土工材料试验监理试验室土工材料试验确定CBR值,并进行土质分类不合格合格可行土质改良可行?不可行平行对比试验弃土确定标准干密度和最佳含水量批准各取土场各层次的标

5、准干密度和最佳含水量2.3 基底处理质量监理承包人施工放样重新放样测量工程师复核不合格路基工程师审批合格原地面清理不合格目测现场清理以及检查不适宜材料的清除合格现场监理旁站,承包人测定基底承载力不合格基底处理方案确定合格路基工程师以上审批返工原地面碾压不合格基底处理施工路基工程师验收现场监理检查原地面碾压不合格合格合格签认、验收、批准上土2.4 清淤回填质量监理承包人进场挖沟排水复测原地面标高,测定基底承载力确定软基深度大于规定值采用另外的软基处理方案小于规定值挖除淤泥至确定深度监理测定基底承载力不合格确定再次清淤深度合格测量工程师测定清淤后标高基底压实现场监理检查批准打格上土回填回填压实2.

6、5 路堤填筑质量监理路堤填筑施工准备完毕进一步处理重选土场基底处理、清表、清淤回填、软基处理、斜坡地段挖台阶选定已批准的合格取土场不合格试验工程师批准不合格路基工程师批准合格批准打格上土现场监理控制含水量、土质、剔除杂物等不适宜材料、控制不同土类混用、几何线型、表面大致平整现场监理控制碾压遍数、速度、频率,控制碾压组合、厚度、碾压程序和碾压方法符合要求,处理表面“弹簧”、“干松”承包人按规定频率自检压实度、含水量承包人报送报验单试验工程师或委托现场监理按规定频率抽检压实度、含水量路基工程师审批不合格合格进行下道工序2.6 软土地基加固质量监理l 熟悉施工图纸、测试程序方法、施工工艺流程、施工技

7、术方案l 复核承包人路中线放样、场地平整l 检查机械设备性能和材料准备情况批准垫层及试桩施工垫层、试验桩测试批准开工签认工序报验单施工监理旁站检测逐批签认工序报验单最终签署中间交工证书按一般路基检测要求和频率检测砂垫层和填土,并经常检查沉降板埋设和观测进行下一步工序2.7 填土预压质量监理l 审查施工工艺流程l 复核测量放样l 检查机具设备人员进场情况检查沉降板制作是否符合标准合格批准开工报告l 检查填前压实符合设计要求l 检查沉降板埋设符合设计要求l 检查三角垫层密实性签认工序报验单控制逐层松铺厚度,检查土料中有否不适宜材料,督促观测沉降量并加沉降管不合格检测第一层土及各层填土的压实度及沉降

8、量合格逐层签认工序报验单鉴定超预压土的高度及压实度观察下沉量直至稳定进行下一步工序2.8 挖方路基质量监理承包人测量放样路基开挖施工准备完毕测量工程师复测不合格合格路基工程师审批批准开挖施工现场监理检查合格清表施工是否需要爆破是安全检查否合格 爆破或机械开挖,进行水文地质和位移观测,如开挖边坡存在安全隐患,必须边开挖边防护或履行设计变更监理工程师签认土石成份,业主最终确定路基清理、修理、整平报送报验单合格监理审批监理签认工序报验单下一道工序l 监理旁站承包人检查开挖边线是否符合放样l 边坡坡比、标高、几何尺寸是否符合设计l 土石方调配或废弃是否符合规定l 检查路槽、边坡、路基宽度、排、截水沟位

9、置、弃土场等不合格2.9 路基整修监理复核承包人放样资料合格 批准承包人整修方法及资料检验高程、平面位置、宽度、横坡度、平整度(表面无干松裂纹、弹簧)、边坡坡比、边沟、边坡外观质量不合格检验平面位置、宽度、横坡度、平整度(表面无干松裂纹、弹簧)、边坡坡比、边沟、边坡外观质量 合格监理工程师组织验收并签署中间交工证书2.10 半填半填路基质量监理路基施工准备完毕填方处基底处理、切方处清表按规范要求挖台阶路基工程师验收批准切方处挖方施工利用本桩号土填筑l 台阶处的压实l 压实厚度进行下道工序不合格合格合格不合格水文地质观测位移观测采取必要的防护措施或履行设计变更安全不安全监理抽检第三章 路面工程质

10、量监理3.1 路面基层监理l 审核承包人质量保证体系l 审核承包人施工工艺l 复核材料试验、配合比试验l 检查机械设备调试l 要求下承层质量合格、洁净、湿润监理批准试验路开工试验路施工,记录试验指标,如压实度、强度、松铺厚度、平整度、碾压遍数、速度等监理试验室加大频率抽检各项技术指数承包人加大频率自检各项技术指标召开工地会议l 评价承包人施工工艺l 确定技术指标及检测频率方法l 总结试验路成果,提出改进意见监理批准开工返工基层施工,控制指标主要有压实度、强度、几何尺寸、平整度等承包人按规定频率自检监理按规定频率抽检不合格合格养生至龄期不合格分项工程完工验收合格签署中间交工证书3.2 基层混合料

11、质量监理混合料原材料验收合格承包人进行配合比设计及试验确定混合料的配合比最大干密度,最佳含水量并报验重配监理试验室平行试验不合格试验工程师审批厂拌混合料 合格监理试验室平行试验,如级配和灰剂量承包人自检验证现场配合比不合格,调试合格摊铺压实,监理旁站控制相关技术指标如灰剂量、压实度、含水量等,制作无侧限抗压强度试件。养护至龄期承包人按规定频率自检并提交报验单监理按规定频率抽检主要强度指标不合格,返工路面工程师审批合格进行下道工序3.3 石灰稳定土质量监理l 审核承包人施工工艺l 复核材料试验、配合比试验l 检查机械设备调试l 要求下承层质量合格、洁净、湿润施工准备阶段监理批准试验路开工试验路施

12、工,记录试验指标,如压实度、强度、松铺厚度、碾压遍数、速度、平整度等承包人加大频率检查各项技术指数监理试验室加大频率抽检各项技术指标合格监理批准开工返工石灰稳定土施工现场监理目测颗粒及松铺厚度、含水量,按规定频率抽检石灰剂量,制作无侧限抗压强度试件。承包人现场检查土料颗粒(筛除超规范粒径)石灰剂量、松铺厚度、含水量施工阶段整平、稳定碾压承包人自检压实度等提交报验单不合格监理抽检并签认报验单合格养生至龄期不合格抽检强度进行下道工序合格3.4 沥青混合料质量监理沥青混合料原材料验收合格调试拌和混合料承包人进行配合比设计及试验确定混合料的配合比的级配、油石比、拌和温度重配监理试验室平行试验不合格试验

13、工程师审批合 格 承包人自检验证现场级配、配合比监理试验室平行试验不合格合格沥青混合料认可3.5 沥青面层质量监理l 审核承包人施工工艺l 审核材料试验、配合比试验l 检查机械设备调试l 要求下承层质量合格、清扫干净施工前期监理批准试验路开工l 沥青混合料级配及油石比l 随时检测拌和摊铺、摊铺温度、各阶段碾压温度l 测定压实度、厚度、平整度及各项几何指标l 测定松铺系数l 控制碾压机具组合及遍数、速度、频率试验路检测不合格承包人加大频率自检各项技术指标监理试验室加大频率抽检各项技术指标合格监理批准开工l 控制混合料加热温度、拌和时间、出料温度l 控制混合料进料计量l 抽查拌和料的集料级配、沥青

14、含量l 外观要求拌和均匀、无粗细粒料分离、无花白石子,无成团结块拌和l 按规定装卸运输车辆覆盖,防止污染,防止降温过快l 控制混合料运达工地温度l 运输车辆底应无积水,为便于卸料只能涂刷经监理工程师同意的涂料运输摊铺l 正确放样(宽度、标高、横坡度等)l 清扫表面透层油符合要求,保持铺筑连续,尽可能减少中间停机次数l 随铺随检查平整度,横坡度,标高及厚度碾压l 控制初、复、终压沥青混合料温度l 按顺序碾压,控制适合的碾压遍数并检测压实度l 外观检查:表面平整、无轮迹、无松散、裂缝、推挤、啃边、粗细料集中、拉沟等现象接缝l 接缝紧密、平顺、无明显缝隙l 横缝应与中心线垂直承包人按规定频率自检并提

15、交报验单监理按规定频率抽验并审核报验单不合格路面工程师审批合格返工处理分项工程完工3.6 水泥混凝土面层质量监理监理工程师批准试验路段开工l 审核施工工艺和水泥混凝土配合比l 以承包人申请的配合比做平行对比试验l 检查承包人进场的机具设备和试验设备l 检查放样,要求下承层质量合格,洁净,湿润施工前期合格 监理旁站检测督促混凝土试验件制作l 水泥混凝土配合比验证l 验证施工工艺可行l 验证机械设备完好可以开工l 检查各项几何尺寸符合要求试验路不合格l 模板支立高程、横坡高度必须符合要求l 钢筋误差不超过规范要求钢筋模板l 检验进场材料及拌和投入料l 制作试件,控制拌和时间l 控制装卸料高度不超过

16、1.5米l 控制拌和到浇筑完毕时间混凝土拌制合格,监理工程师签认工序报验单 不合格,承包人返工l 控制装卸高度不超过1.5米l 防止下料时车辆碰撞模板钢筋l 严格保证缝间距、纵向顺直、上下垂直摊铺l 湿润养生、塑料薄膜养生要求见监理要点l 只有在混凝土强度达到70%后才能放入通行养生3.7 沥青透层、粘层质量监理l 人料机到位情况l 审核施工工艺及施工组织设计l 确定煤油与沥青的掺和比例l 路面上附属设施的保护措施检查承包人施工准备情况监理批准开工交通管制下承层清扫干净返工补洒沥青透层洒布控制情况l 喷油嘴高度l 洒布车匀速连续l 喷洒均匀l 现场洒布油量抽验l 两次洒布间的搭接宽度满足要求养

17、生不合格监理验收合格 进行下道工序3.8 封层质量监理施工准备检测l 人员、机械、材料的准备情况l 封层混合料的配合比设计l 路面上附属设施的保护措施下承层检查修补下承层病害l 表面平整、洁净、无松散砂石、泥土等杂物l 良好的整体稳定性l 足够的强度和刚度l 透层施工完毕l 洒水预湿不合格监理现场检查合格专人封闭管制交通放样放线承包人、监理分别现场取样送试验室试验摊铺修补修边沥青破乳后进行碾压早期养护不合格修补或返工监理验收合格现场清理,开放交通第四章 排水及小型构造物质量监理4.1 小型构造物基础质量监理承包人基础放样监理复核放样资料加深开挖否构造物基础开挖需要基底处理否?不合格测定基地承载

18、力合格是基底清理、整平基底处理递交隐蔽工程报验单不合格监理现场抽检主要技术指标,如高程,中心偏位等合格监理签发隐蔽工程验收单进行下道工序4.2 支挡构造物质量监理原材料验收合格基础验收合格圬工砌筑l 石料按规范砌筑l 嵌锁紧密,砂浆饱满l 施工缝、沉降缝、泄水孔设置l 勾缝监理抽检现场制作试件承包人自检现场制作试件洒水养生回填材料备料及回填监理验收承包人自检并递交报验单不合格返工合格分项工程交工4.3 预制件质量监理l 审查施工工艺及材料质保证明l 审核承包人材料试验l 配合比试验配合比平行对比试验确定混凝土配合比l 检查模板刚度和尺寸l 施工机具准备妥当l 检查养生措施l 钢筋制作安装及尺寸

19、误差符合规范要求混凝土拌制和振捣,现场制作混凝土试件养生监督适时拆模不合格报废强度试验、成品几何尺寸及外观检验合格运出预制厂4.4 圆管涵及倒虹吸管质量监理l 审查施工工艺及材料质保证明l 审核承包人配合比并做平行对比试验,确定施工配合比l 施工机具准备妥当l 审查施工图监理批准开工报告基础处理不合格基础开挖并验收 合格预制件进场检验砂砾垫层施工控制基底砼质量检查管节渗水圆管安装调整接缝漏水返 工施工缝填塞检查防水处理验收洞口及洞口涵底圬工砌筑质量检验倒虹吸密水试验渗水不渗水承包人自检并提交报验单监理工程师审核不合格返工合格签认中间交工报验单4.5 现浇混凝土通涵质量监理l 审查施工工艺及材料

20、质保证明l 审核承包人配合比并做平行对比试验,确定施工配合比l 施工机具准备妥当签认中间交工报验单监理批准开工报告不合格基础处理基础开挖并验收l 检查模板刚度、平整度及支撑牢固情况l 钢筋制作安装和尺寸误差符合规范要求l 保护层满足设计要求合格砼拌制和浇筑质量控制接缝漏水渗水砼洒水养生至龄期施工缝填塞检查防水处理验收洞口及洞口涵底圬工砌筑质量检验渗水检查不渗水承包人自检并提交报验单不合格返工监理工程师审核合格4.6 预制块水沟质量监理承包人施工准备工作完毕监理批准开工报告签认中间交工报验单施工缝、沉降缝设置及填塞检查承包人测量放样监理复核测量资料,控制高程、平面位置及流水方向基础开挖及验收预制

21、件进场检验检查砂砾垫层厚度及密实度预制件安装、调整检查勾缝宽度、深度勾缝砂浆洒水养生承包人自检并提交报验单监理验收不合格返工合格4.7 浆砌片石水沟质量监理承包人施工准备工作完毕承包人自检并提交报验单合格检查勾缝宽度、深度、不允许勾假缝和通缝返工签认中间交工报验单监理验收勾缝砂浆洒水养生施工缝、沉降缝设置及填塞检查监理批准开工报告承包人测量放样监理复核测量资料,控制高程、平面位置及流水方向基础开挖及验收预制件进场检验检查浆砌片石施工要求座浆,保证砂浆饱满,砌筑质量符合规范要求不合格4.8 混凝土质量监理原材料验收合格承包人配合比设计及试验重配监理试验室平行对比试验不合格试验工程师审批合格按规定

22、频率承包人自检,监理抽检分别制作试件现场监理旁站承包人砼试件试压并递压强度报告不合格试验工程师审批监理、承包人双方选择位置钻芯取样检测送试验室试验合格合格不合格认 可重做或补强4.9 砂浆质量监理按规定频率承包人自检,监理抽检分别制作试件现场砂浆拌制监理试验室平行对比试验承包人配合比设计及试验原材料验收合格现场监理旁站承包人砂浆试件试压并递压强度报告不合格试验工程师审批重做或补强认 可4.10 盲沟、渗沟质量监理监理批准开工基坑开挖检查l 平面位置、尺寸大小l 高程、纵坡、流水方向不合格监理验收l 现场制取试件l 预防地下水对砼冲刷保护l 现浇层厚度及纵坡基坑底部防水砼浇筑返 工l 搭接长度符

23、合要求l 铺展平整基坑全断面铺设透水土工织物l PVC管洞眼朝上放置l PVC管流水方向l 接头牢固、顺直渗沟透水PVC管埋设反滤层回填预埋的土工织物反包至顶部顶部封闭层和粘土防水层施工洞口圬工砌筑不合格承包人自检并递交报验单监理验收签发交工证书第五章 桥梁工程质量监理5.1 桥梁工程质量监理桥梁工程开工申请审批l 测量控制网建立和检查批准l 施工技术方案和进度计划审查批准l 施工材料抽验,施工控制指标,做对比试验l 施工人员、设备及材料准备情况审核;工地会议审查通过开工申请批准开工,发开工令下部工程监理l 下部工程开工申请审批l 基础工程施工监理l 承台、墩身、墩柱、盖梁、桥台监理l 台背回

24、填和锥坡砌筑监理上部工程监理l 上部工程开工申请审批l 预制梁,预制构件施工监理l 支座安装施工监理l 预制梁安装施工监理l 现浇箱梁施工监理l 悬臂浇筑,悬臂安装施工监理l 拱桥、拱圈、拱上结构施工监理l 斜拉桥、索塔、主梁系、缆索施工监理桥面附属工程监理l 桥面系监理l 横隔板施工监理l 防撞墙、栏杆、泄水孔、人行道、伸缩缝安装等监理监理工程师交工验收签认中间交工证书5.2 桥梁下部构造质量监理基础施工明挖基础质量监理桩基基础质量监理钢筋砼质量监理监理批准下部构造开工承台或系梁施工墩、台施工盖梁或帽梁施工支座垫石施工桥梁下部构造验收签认中间交工证书5.3 现浇梁桥上部构造质量监理下部构造验

25、收合格施工准备妥当,监理批准上部构造开工支座安装质量监理梁板施工支架、模板质量监理后张法预应力砼预制梁质量监理中的张拉压浆质量监理桥面砼施工钢筋砼质量监理沥青砼质量监理承包人自检提交报验单监理签认报验单进行下道工序5.4 预制梁桥上部构造质量监理下部构造验收合格进行下道工序监理签认报验单承包人自检提交报验单沥青砼质量监理钢筋砼质量监理桥面砼施工吊装索道等设施质量监理预制梁施工控制梁板施工支座安装质量监理施工准备妥当,监理批准上部构造开工预制梁安装质量监理5.5 桥梁附属工程质量监理签发中间交工证书监理交工验收附属工程原材料质保证明及抽验l 桥下挡墙、护坡圬工、引道路面、排水系统符合设计要求l

26、人行道、防撞栏杆、泄水孔等符合要求附属设施施工结构物回填l 砼强度达到要求l 回填质量监理l 检查连接钢筋和锚固钢筋l 钢筋砼质量监理桥头搭板施工l 伸缩缝质保证明l 型号l 钢筋砼质量监理伸缩缝施工5.6 钢筋砼质量监理测量放样检查l 接头l 焊接l 位置l 轴线位置l 外形尺寸l 支撑模板检查钢筋检查l 拌和l 坍落度l 振捣混凝土浇筑监理旁站检查l 外观l 外形尺寸l 砼强度检查混凝土成品检查验收中间交工签认5.7 明挖基础质量监理测量定位基础承包人重测不合格l 审批开工报告l 审核工料机准备l 砼配合比对比试验基底检查认可l 标高l 平面位置l 地质复查l 承载力试验作地基处理,设计变

27、更审核结果不合格模板检查(常规)不合格承包人返工修补审查结果钢筋检查(常规)不合格承包人返工修补审查结果混凝土浇筑(常规旁站)混凝土成品检查不合格承包人返工修补取芯试验审查结果中间交工证书验收5.8 钻孔灌注桩质量监理测量定位检查试桩检验承包人重测不合格复核结果l 审批试桩报告l 审批试验工艺l 试验核定的指标l 监理旁站,检查试桩施工合格检查埋设护筒同意开工钻孔、清孔检查审批开工申请l 人、材料、机械审批l 试桩总结审批l 混凝土设计及对比试验l 材料抽验试验检查孔深、孔径、偏位、泥浆、沉淀层不合格审核结果承包人返工合格钢筋检查不合格承包人返工审核结果合格无破损检则混凝土灌注监理旁站l 确定

28、数量、桩位l 审定测桩资格l 导管悬高、埋深l 混凝土顶面标高、进尺l 认可测桩报告l 检查试块报告分项工程完工验收5.9 钢筋砼承台、系梁、墩台、盖梁质量监理施工缝检查测量定位检查模板检查(常规)钢筋检查(常规)混凝土浇筑监理旁站检查(常规)混凝土成品检验(常规)结构平面位置验收检查分项工程完工证书签认5.10 圬工砌体墩台质量监理l 材料作废l 停止收料备料检查l 人、材料准备l 测量合格l 砂浆试验l 备料合格开工报告审批不合格l 强度试验l 块度、厚度l 修凿规格合格审核结果承包人重测不合格合格定位测量检查审核结果同意开工砌体开工勾缝检查拆除返工l 砂浆检查l 平整度l 缝宽l 外形尺

29、寸合格不合格l 砂浆标号l 嵌深l 缝宽审核结果审核结果不合格凿除重勾合格签发分项工程交工证书养生5.11 桥头台背回填质量监理审批开工报告更改料场备料试验l 审核人、材料、机械l 审核基底压实度l 击实试验l 砂浆配合比,对比实验l 土料试验l 石料试验不合格审核结果合格不同意补充报告同意审核结果基底处理l 清除松土l 切坡、挖台阶不合格审核结果继续清底合格桥头回填检查l 逐层检查压实度l 保证宽度不合格加强碾压审核结果合格枕梁搭板施工下一层施工锥坡砌筑监理(按圬工常规)回填完毕5.12 后张法预应力砼预制梁质量监理承包人修整养生检查底模检查l 蒸汽养生控制温度、湿度、时间l 刚度、不变形扭

30、曲l 强度l 不影响震捣不符合规定混凝土强度检查继续养生不能使用不合格现场检查合格l 应力l 伸长量l 施工应力程序l 断丝及滑丝l 混凝土强度张拉监理旁站发现问题审核开工报告承包人及时调整l 审查人、材料、机械l 仪器的检查和标定l 工艺设计和计算复核l 材料抽检试验报告l 混凝土设计、对比试验压浆监理旁站l 水泥浆稠度、配合比l 压浆次序l 灌浆压力不同意审批结果补充开工报告发现问题同意及时调整l 钢筋、预埋件检查(常规)l 外形尺寸l 凿毛清洗封锚不合格返工修整审核结果混凝土成品检验(常规)模板检查(常规)申请分项工程完工证书返工修整不合格审核结果合格责令承包人及时调整生产,改进工艺混凝

31、土浇筑常规旁站5.13 先张法预应力砼预制梁质量监理合格修整审核结果张拉台检查同意钢筋检查(常规)l 台座稳定性l 钢梁刚度l 松张设施l 底模检查l 场地排水完好不合格返工处理审核结果不合格合格模板检查(常规)不合格返工处理审核结果开工报告审批合格l 复合:人、材料、机械l 材料抽样试验l 油压表、千斤顶标志l 审核施工工艺、张拉应力l 混凝土设计、对比试验l 锚具检查混凝土浇筑(常规旁站)发现不合格随时调整补充开工报告不同意审批结果养生检查蒸汽的温度、湿度、时间不合格强度合格继续养生l 应力、伸长量l 应力程序l 张拉次序l 断丝及滑丝张拉监理旁站检查发现不正常(常规)混凝土成品检验分项工

32、程完工验收l 强度符合设计l 引起混凝土损伤松张检查随时调整5.14 支座安装质量监理承包人测量放样支座成品检查更换厂家重新放样l 厂家出厂合格证l 抽样检验不合格测量工程师审核l 加大抽检l 到厂家抽检不合格不合格审批结果合格合格合格审核开工报告不同意补充开工准备审批结果同意l 标高l 平面偏位l 顶面倾斜度支座垫石检查不合格承包人返工审批结果合格l 标高l 平面位置l 四周高差l 气温及距离调整支座安装检查不合格承包人返工审批结果合格签认检验单分项工程完工检验5.15 预制梁安装质量监理l 梁体损伤l 外形尺寸l 裂纹调查构件检查审批开工报告l 审查工、料、机到位情况l 吊装方案l 承载试

33、验报告l 安全措施承包人整修或报废不合格不合格承包人重作开工准备审批结果审批结果合格合格吊装就位检查l 平面位置l 倾斜度不合格承包人调整审批结果合格l 全跨安装就位后,重新检查调整l 焊接固定认可后临时固定横隔板施工、安装分项工程完工验收5.16 吊装索道等设施质量监理检查承包人施工准备情况l 吊装工艺设计及安全措施l 索塔选位及受力和稳定性分析计算l 原材料质保证明及抽验不合格监理审批合格索塔安装检查承重主索架设检查不合格试吊前全部检查合格空载运行试验静载起动试验动载运行试验承包人观测记录并递交报验单用监理旁站的观测记录进行复核不合格监理审批合格签发报验单进入吊装作业5.17 支架、模板质

34、量控制不同意检查承包人施工准备情况l 审核桥梁施工工艺及流程l 支架模板原材料抽检l 支架模板受力分析计算及稳定性验算l 安全措施监理审批同意合格架设支架检查测定支架基底承载力不合格l 支架破损情况及强度和刚度检测l 扣件安装情况及稳定性l 观察支架的沉降情况基底处理或改变支架架设方案是同意不同意需要预压?监理审批否监理验收预压沉降观测预压检查承包人模板放样不合格否复核模板放样稳定否?是合格l 高程、中线、横坡l 拱胎等特殊尺寸l 模板刚度不变形,表面平整光洁l 拼缝紧密平整l 支撑固定l 拱度等特殊尺寸拼接情况模板拼装检查支架模板拆除检查l 砼强度满足规定要求l 先侧模,后底模l 先次受力支架,后主受力支架l 自上而下拆除支架l 安全措

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
