1、1 施工内容本交底施工范畴为基本底板钢筋绑扎。2 作业准备2.1 机具准备:钢筋钩子,橇棍、扳子、绑扎架、钢丝刷子、粉笔、尺子等。2.2 材料准备:2.2.1 钢筋:应有出厂合格证,按规定作力学性能复试。当加工过程中发生脆断等特殊状况,还需做化学成分检查。钢筋应无老锈及油污。2.2.2 铁丝:可采用2022号铁丝(火烧丝)或镀锌铁丝(铅丝)。铁丝切断长度要满足使用规定。2.2.3 混凝土保护层40mm时使用豆石混凝土预制、别的为塑料垫块、各种挂钩或撑杆等。2.3 作业条件:2.3.1 按施工现场平面图规定位置,将钢筋堆放场地进行清理、平整。准备好垫木,按钢筋绑扎顺序分类堆放,并对锈蚀进行清理。
2、2.3.2 核对钢筋级别,型号、形状、尺寸及数量与否与设计图纸及加工配料单相似。熟悉图纸,拟定钢筋穿插就位顺序,并与关于工种作好配合工作,如支模、管线、防水施工与绑扎钢筋关系,拟定施工办法,做好技术交底工作。2.3.3 做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。2.3.4 模板安装完并办理预检,将模板内杂物清理干净。2.3.5 依照设计图纸及工艺原则规定,向班组进行技术交底。3 施工工艺及施工操作要点底板施工采用C30S6防水混凝土。3.1 工艺流程 弹线摆放底板地梁下筋绑扎底板、地梁下筋搭设马凳摆放底板、地梁上筋绑扎地梁上筋绑扎底板上筋墙柱插筋验收3.2 施工操作要点及规定3.2.
3、1 本工程基本底板按非抗震施工,混凝土为C30。3.2.2 本工程底板钢筋连接采用绑扎搭接。3.2.3 弹线基本底板及地梁钢筋绑扎之前,应在防水保护层上依照构造底板钢筋网间距,先用黑墨弹出控制轴线、墙边线、暗柱边线及地梁边线,暗柱柱及门窗洞口位置用红油漆做好标志,再用红线弹出底板钢筋位置线。3.2.4 地梁钢筋绑扎(1) 本工程基本底板在门洞口处设门洞地梁,在局部墙下设墙下地梁。(2) 墙下地梁DL-x配筋按倒置框架梁施工。(3) 地梁绑扎时,南北方向地梁在上,东西方向地梁在下。(4) 墙下地梁箍筋封口朝上,门洞地梁箍筋封口朝上,箍筋封口均应交错布置。(5) 地梁纵筋两边各锚固La。3.2.5

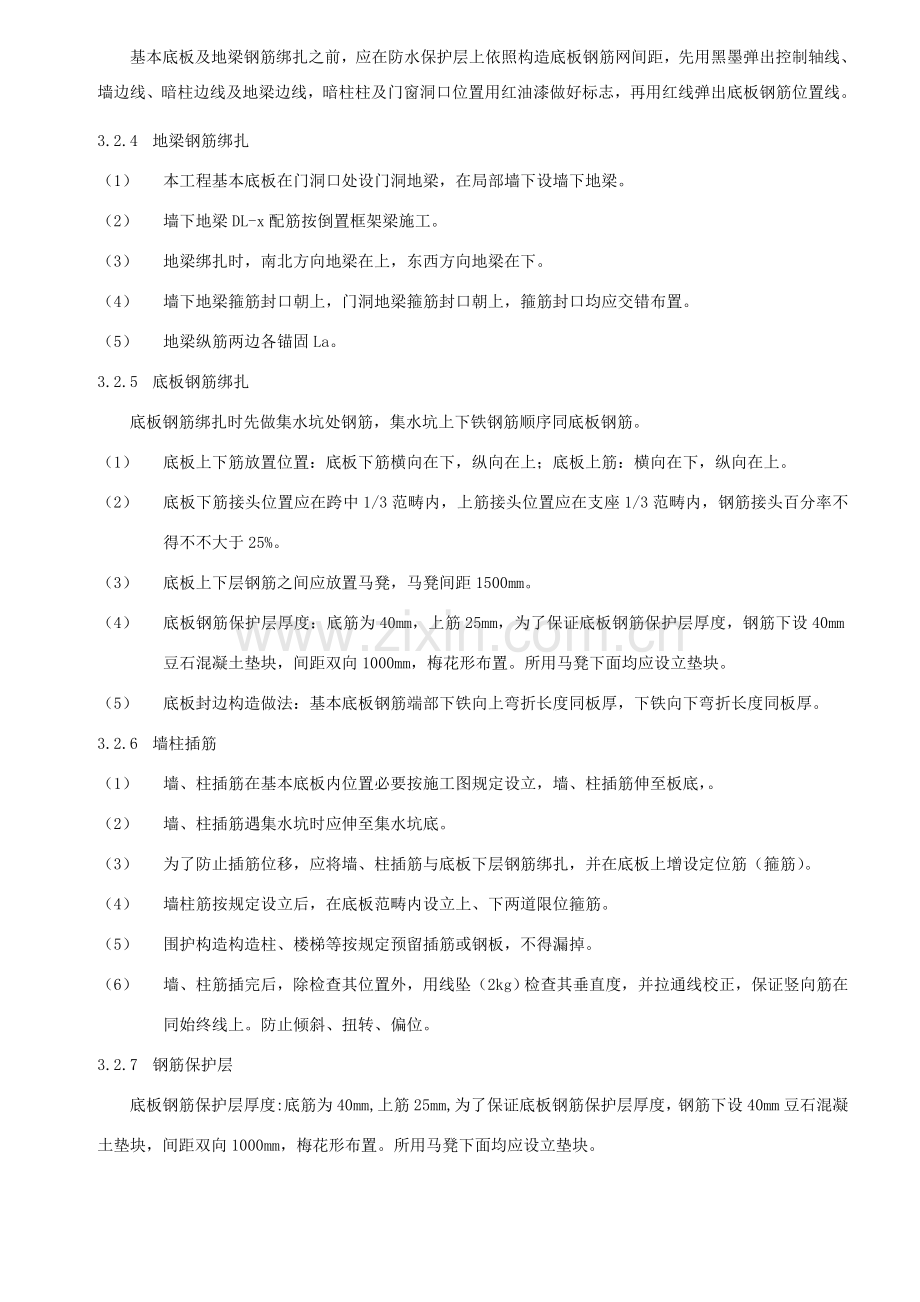

4、 底板钢筋绑扎底板钢筋绑扎时先做集水坑处钢筋,集水坑上下铁钢筋顺序同底板钢筋。(1) 底板上下筋放置位置:底板下筋横向在下,纵向在上;底板上筋:横向在下,纵向在上。(2) 底板下筋接头位置应在跨中1/3范畴内,上筋接头位置应在支座1/3范畴内,钢筋接头百分率不得不不大于25%。(3) 底板上下层钢筋之间应放置马凳,马凳间距1500mm。(4) 底板钢筋保护层厚度:底筋为40mm,上筋25mm,为了保证底板钢筋保护层厚度,钢筋下设40mm豆石混凝土垫块,间距双向1000mm,梅花形布置。所用马凳下面均应设立垫块。(5) 底板封边构造做法:基本底板钢筋端部下铁向上弯折长度同板厚,下铁向下弯折长度同
5、板厚。3.2.6 墙柱插筋(1) 墙、柱插筋在基本底板内位置必要按施工图规定设立,墙、柱插筋伸至板底,。(2) 墙、柱插筋遇集水坑时应伸至集水坑底。(3) 为了防止插筋位移,应将墙、柱插筋与底板下层钢筋绑扎,并在底板上增设定位筋(箍筋)。(4) 墙柱筋按规定设立后,在底板范畴内设立上、下两道限位箍筋。(5) 围护构造构造柱、楼梯等按规定预留插筋或钢板,不得漏掉。(6) 墙、柱筋插完后,除检查其位置外,用线坠(2kg)检查其垂直度,并拉通线校正,保证竖向筋在同始终线上。防止倾斜、扭转、偏位。3.2.7 钢筋保护层底板钢筋保护层厚度:底筋为40mm,上筋25mm,为了保证底板钢筋保护层厚度,钢筋下
6、设40mm豆石混凝土垫块,间距双向1000mm,梅花形布置。所用马凳下面均应设立垫块。4 质量规定4.1 主控项目: 钢筋安装时,受力钢筋品种、级别、规格和数量必要符合设计规定。检查数量:全数检查。检查办法:观测,钢尺检查。4.2 普通项目钢筋安装位置偏差应符合表1规定。检查数量:在同一检查批内,对梁、柱和独立基本,应抽查构件数量10%,且不少于3件;对墙和板,应按有代表性自然间抽查10%,且不少于3间;对大空间构造,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%,且均不少于3面。表1 钢筋安装位置容许偏差和检查办法项次项 目容许偏差值(mm)检查办法国家规范原
7、则1绑扎骨架宽、高5尺量长102受力主筋间距10尺量排距5弯起点位置203箍筋、横向筋间距20尺量持续5个间距网格尺寸204保护层厚度基本10尺量柱、梁5板、墙、壳35梁、板受力钢筋搭接锚固长度入支座、节点搭接尺量入支座、节点锚固垂直度注:(1)检查预埋件中心线位置时,应沿纵、横两个方向量测,并取其中较大值;(2)表中梁类、板类构件上部纵向受力钢筋保护层厚度合格点率应达到90%及以上,且不得有超过表中数值1.5倍尺寸偏差。4.3 工程质量通病防治办法4.3.1 骨架外形尺寸不准、歪;扣筋被踩向下位移 因素:多根钢筋端部未对齐,绑扎时个别钢筋偏离规定位置。 办法:绑扎时将钢筋端部对齐,防止钢筋绑
8、扎偏斜或骨架扭曲。4.3.2 柱、墙钢筋位移 因素:固定钢筋办法不可靠,在混凝土浇筑过程中被碰撞,偏离固定位置。 办法:墙、柱主筋插筋与底板上、下筋要固定绑扎牢固,保证位置精确。必要时可附加钢筋电焊焊牢,混凝土浇筑前、后应有专人检查修整。4.3.3 受力筋保护层不符规定,露筋 因素: (1)混凝土保护层垫块间距太大或脱落。 (2)钢筋绑扎骨架尺寸偏差大,局部接触模板。 (3)混凝土浇筑时,钢筋受碰撞位移。办法: (1)混凝土保护层垫块要适量可靠。 (2)钢筋绑扎时要控制好外形尺寸。 (3)混凝土浇筑时,应避免钢筋受碰撞位移。混凝土浇筑前应、后设专人检查修整。4.3.4 绑扎接头松脱 因素:搭接
9、处没有扎牢,或搬运时碰撞、压弯接头处。 办法:钢筋搭接处应用铁丝扎牢。扎结部位在搭接某些中心和两端共3处。搬运已扎好钢筋骨架应轻抬轻放,尽量在模板内或模板附近绑扎搭接接头。4.3.5 柱箍筋接头未错开布置 因素:绑扎柱箍筋骨架时疏忽所致。 办法:做好钢筋绑扎技术交底从工作。4.3.6 弯起钢筋方向错误 因素:没有对操作人员进行技术交底;未认真核对图纸。 办法:对操作人员专门交底,或在钢筋上挂牌标记。4.3.7 钢筋接头位置错误,受力钢筋锚固长度、搭接长度不够,在连接区段内接头数量超规范 因素:没有对操作人员进行技术交底;未认真核对图纸。 办法:对操作人员专门交底,梁、柱、墙钢筋接头较多时,翻样
10、配料加工时,应依照图纸预先画出施工翻样图,注明各号钢筋搭配顾序,并避开受力钢筋最大弯矩处。4.3.8 灌溉混凝土不搭马道,乱踩钢筋野蛮施工;竖向插筋无扶正办法导致钢筋位移 因素:操作人员成品保护意识不强,技术交底未进行成品保护规定。 办法:加强对操作人员成品意识,建立工序交接制度,并在技术交底中进行成品保护办法交底,灌溉混凝土必要搭设马道。4.3.9 钢筋分项未按规定执行现场“挂牌”制度 因素:现场工序验收交接制度规定不清,现场操作人员无现场“挂牌”制度结识。 办法:建立健全工序交接制度,并在技术交底中对现场“挂牌”制度进行交底。5 注意事项5.1 安全注意事5.1.1 严格执行安全技术交底制
11、,责任工长在安排生产工作同步必要进行安全技术交底。5.1.2 抬运钢筋人员必要协调配合,防止扭伤和碰伤。5.1.3 总电源电缆插头要插在有漏电保护配电箱插座上。5.1.4 钢筋绑扎时,因钢筋较长,需高空作业时,必要搭设操作平台,并搭设护身栏,操作时必要系上安全带。5.1.5 钢筋绑扎运送用脚手架、通道、操作平台及防护须经安全员验收合格后方可使用。5.1.6 进入施工现场必要戴上安全帽。5.1.7 施工人员不得酒后上岗,并不得在施工作业面上嬉闹。5.1.8 夜间施工时,应有足够照明。5.2 文明施工环保办法5.2.1 现场材料一定要按规定位置进行码放,不得随处乱放。5.2.2 所有原材及成品均应挂牌。5.2.3 施工现场不得大声喧哗,避免扰民。5.3 成品保护办法5.3.1 注意对已绑扎好钢筋骨架保护,不乱踩乱拆,不粘油污,在施工中拆乱骨架要认真修复,保证钢筋骨架中各种钢筋位置对的。5.3.2 妥善保护基本四周外露防水层,以免被钢筋碰破。5.3.3 底板上、下层钢筋绑扎时,支撑马凳要绑牢固,防止操作时踩变形。5.3.4 禁止随意割断钢筋。5.3.5 绑扎钢筋时禁止碰动预埋件及洞口模板。5.3.6 钢模板内面涂隔离剂时不要污染钢筋。5.3.7 安装电线管、暖卫管线或其她设施时,不得任意切断和移动钢筋。
