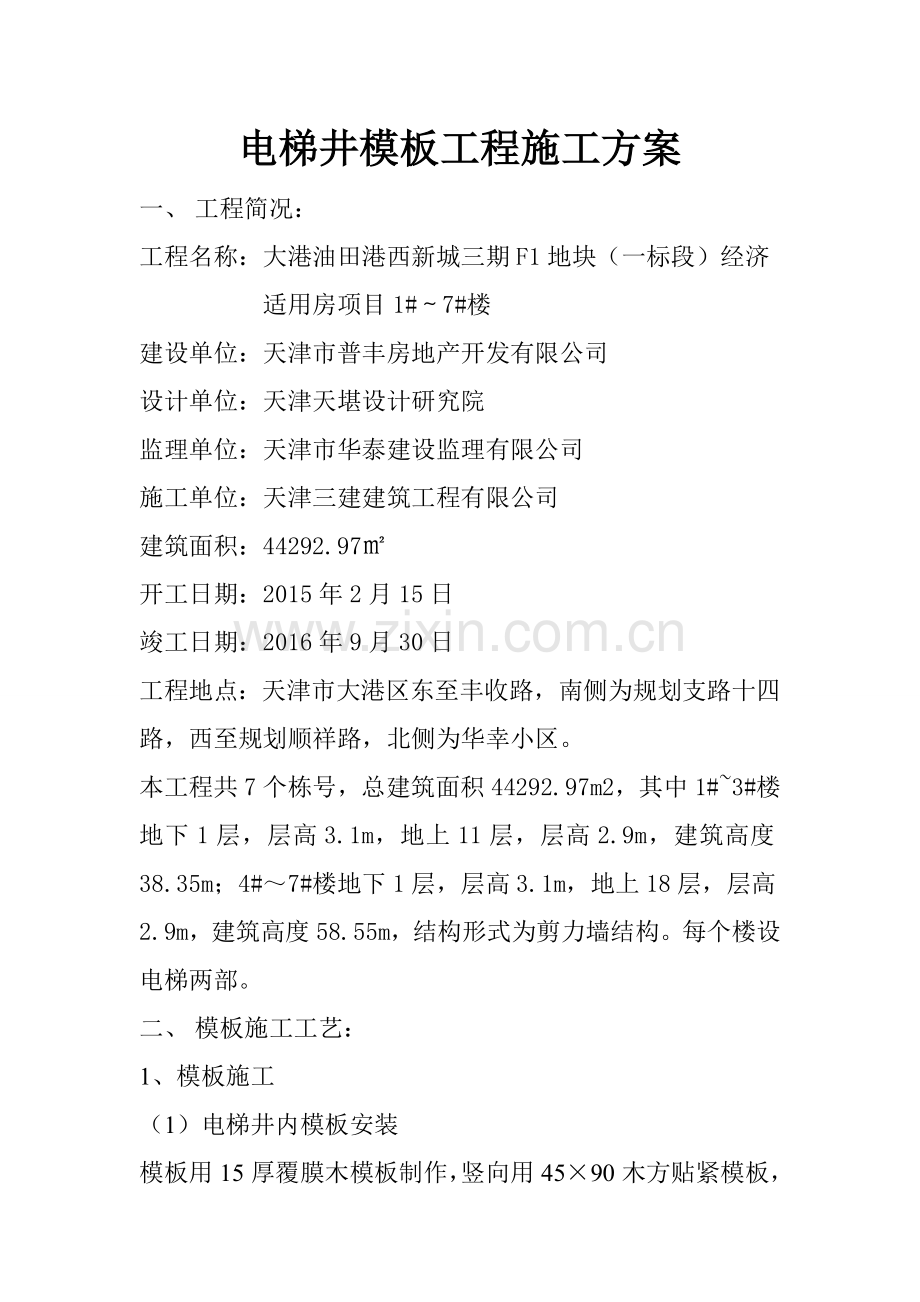

1、电梯井模板工程施工方案一、工程简况:工程名称:大港油田港西新城三期F1地块(一标段)经济 适用房项目1#7#楼建设单位:天津市普丰房地产开发有限公司设计单位:天津天堪设计研究院监理单位:天津市华泰建设监理有限公司施工单位:天津三建建筑工程有限公司建筑面积:44292.97开工日期:2015年2月15日 竣工日期:2016年9月30日工程地点:天津市大港区东至丰收路,南侧为规划支路十四路,西至规划顺祥路,北侧为华幸小区。 本工程共7个栋号,总建筑面积44292.97m2,其中1#3#楼地下1层,层高3.1m,地上11层,层高2.9m,建筑高度38.35m;4#7#楼地下1层,层高3.1m,地上1

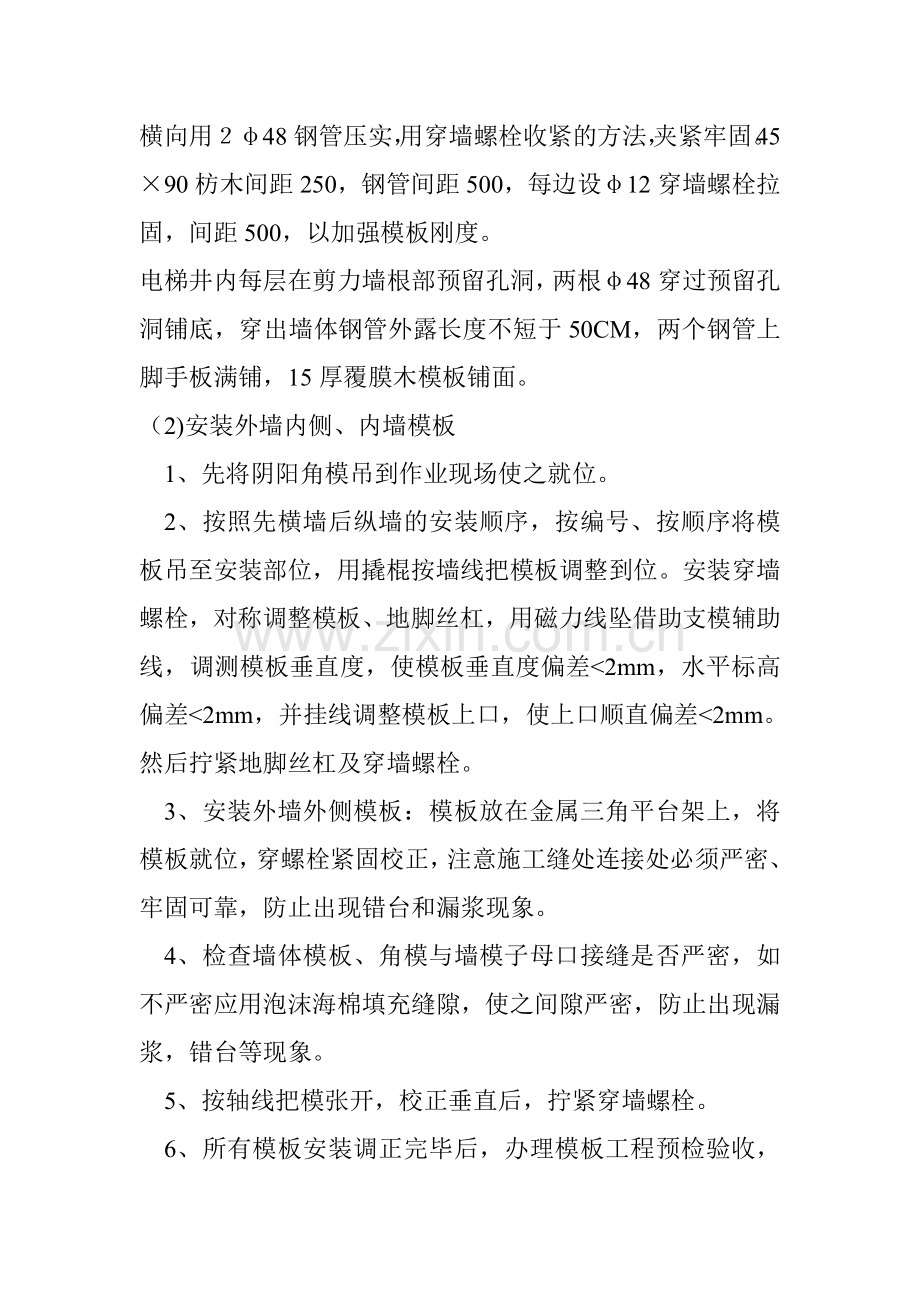

2、8层,层高2.9m,建筑高度58.55m,结构形式为剪力墙结构。每个楼设电梯两部。二、模板施工工艺:1、模板施工(1)电梯井内模板安装模板用15厚覆膜木模板制作,竖向用4590木方贴紧模板,横向用48钢管压实,用穿墙螺栓收紧的方法,夹紧牢固。4590枋木间距250,钢管间距500,每边设12穿墙螺栓拉固,间距500,以加强模板刚度。电梯井内每层在剪力墙根部预留孔洞,两根48穿过预留孔洞铺底,穿出墙体钢管外露长度不短于50CM,两个钢管上脚手板满铺,15厚覆膜木模板铺面。(2)安装外墙内侧、内墙模板 1、先将阴阳角模吊到作业现场使之就位。2、按照先横墙后纵墙的安装顺序,按编号、按顺序将模板吊至安

3、装部位,用撬棍按墙线把模板调整到位。安装穿墙螺栓,对称调整模板、地脚丝杠,用磁力线坠借助支模辅助线,调测模板垂直度,使模板垂直度偏差2mm,水平标高偏差2mm,并挂线调整模板上口,使上口顺直偏差2mm。然后拧紧地脚丝杠及穿墙螺栓。3、安装外墙外侧模板:模板放在金属三角平台架上,将模板就位,穿螺栓紧固校正,注意施工缝处连接处必须严密、牢固可靠,防止出现错台和漏浆现象。4、检查墙体模板、角模与墙模子母口接缝是否严密,如不严密应用泡沫海棉填充缝隙,使之间隙严密,防止出现漏浆,错台等现象。5、按轴线把模张开,校正垂直后,拧紧穿墙螺栓。6、所有模板安装调正完毕后,办理模板工程预检验收,才可浇灌混凝土。(

4、3)模板及支撑要求: 1、保证结构和构件各部位形状、几何尺寸的正确性,误差应在-2、+3的允许范围内; 2、支撑应有足够的稳定性、强度和刚度,在砼浇筑过程中不位移,不变形; 3、模板接缝必须严密,不得漏浆; 4、模板及支撑在安装过程中,必须设置临时固定装置,防止倾覆; 5、模板表面必须刷脱模剂,多次周转使用的模板必须清除杂物,拨去钉子。三、施工要点及注意事项:1、本工程的模板采用15mm覆膜木模板,4590mm方木配制木模。模板的支撑采用组合48钢管脚手架,在施工过程中不使用有缺陷、破烂夹板,以确保模板工程质量及安全。2、模板及支架要保证结构和构件形状尺寸及相应位置的正确性,以及足够的强度、刚

5、度及稳定性;构造牢固,装拆方便,便于钢筋的绑扎和砼的浇筑、养护、使其能多次周转使用;模板接缝严密,不得漏浆。3、合理安排施工48钢管脚手架,铺木搁栅间距不大于450mm;4、电梯井内铺夹板时,要在两端及接头处钉牢,钢管必须撑牢拉紧,防止向外倾覆,确保安全。四、安全施工措施:为确保工程的安全,做到“安全第一,预防为主“的原则工地应执行各项安全管理制度和安全操作规程,并采取以下措施:1、安全保证体系,师国清为组长木工安全负责人,朱云英为兼职安全员。负责木工组的安全生产工作。2、支模分段或整体搭设安装完毕,验收合格后方能进行下一道工序。3、施工安全组应重视对施工的监督管理,监督施工技术方案的实施和各

6、项安全措施的落实情况进行抽查,发现问题应及时书面通知班组限其整改,复检合格后方可继续施工。3、 对进场职工进行施工前的安全生产教育工作,提高安全意识。5、严格执行安全生产管理的有关制度,开展安全标准化班组活动,努力做到全过程安全管理。6、现场设置安全警告牌及标明指向安全通道,上岗必须戴安全帽,高空临边作业须系安全带。7、机具及材料的堆放要符合设计要求,消防器材料应配备齐全,安放位置适当,灭火器应定期检查,及时更换药品。五、安全交底:1施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,并应系牢。2按照模板施工方案的要求作业。3经医生检查认为不适宜高空作业的人,不得进行高空作业。4工作前应先

7、检查使用的工具是否牢固,扳手等工具必须用绳链系在身上,钉子必须放在工具袋内,以免掉落伤人。工作时要思想集中,防止钉子扎脚和空中滑落。5上层和下层支柱在同一垂直线上,模板及其支撑系统在安装过程中,必须设置临时固定设施。6支柱全部安装完毕后,应及时沿横向和纵向加设水平支撑。7. 拆除板、梁、柱墙模板,在4m以上的作业时应搭设脚手架或操作平台,并设防护栏杆,严禁在同一垂直面上操作。8. 安装与拆除5m以上的模板,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。9高空、复杂结构模板的安装与拆除,事先应有切实的安全措施。10安装和拆除墙、梁、板的操作层,从首层以上各层应张挂安全平网。进行拆除作业时,应设置警示标牌。11二人抬运模板时要互相配合,协同工作。传递模板、工具应用运输工具或绳子系牢后升降,不得乱抛。模板装拆时,上下应有人接应。模板及配件应随装随运走,严禁从高处掷下,高空拆模时,应有专人指挥。并在下面标出工作区,用绳子和红白旗加以围栏,暂停人员过往。12不得在脚手架上堆放大批模板等材料。13支撑过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
