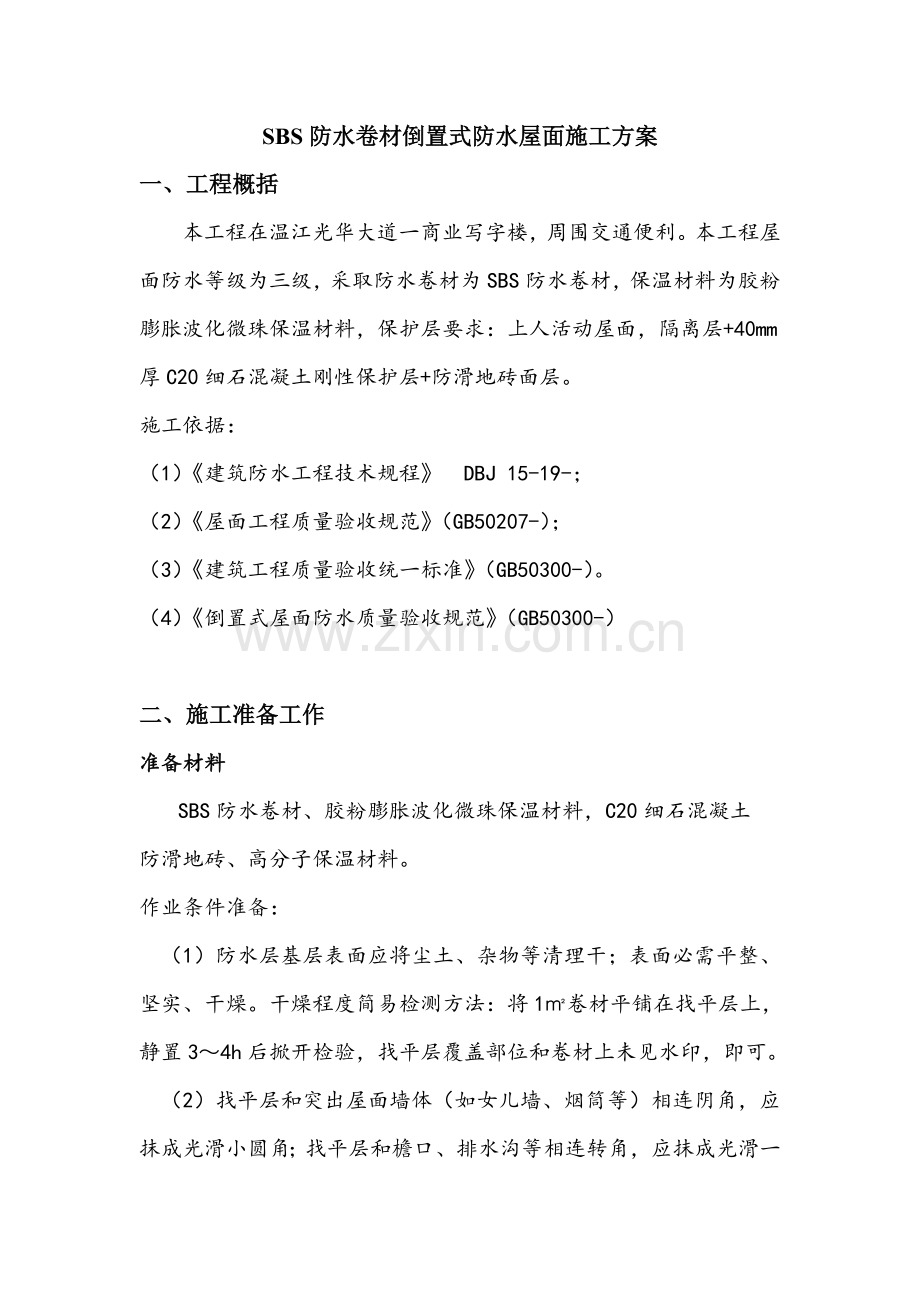

1、SBS防水卷材倒置式防水屋面施工方案一、工程概括本工程在温江光华大道一商业写字楼,周围交通便利。本工程屋面防水等级为三级,采取防水卷材为SBS防水卷材,保温材料为胶粉膨胀波化微珠保温材料,保护层要求:上人活动屋面,隔离层+40mm厚C20细石混凝土刚性保护层+防滑地砖面层。施工依据:(1)建筑防水工程技术规程DBJ 15-19-;(2)屋面工程质量验收规范(GB50207-);(3)建筑工程质量验收统一标准(GB50300-)。(4)倒置式屋面防水质量验收规范(GB50300-)二、施工准备工作准备材料SBS防水卷材、胶粉膨胀波化微珠保温材料,C20细石混凝土防滑地砖、高分子保温材料。作业条件

2、准备:(1)防水层基层表面应将尘土、杂物等清理干;表面必需平整、坚实、干燥。干燥程度简易检测方法:将1卷材平铺在找平层上,静置34h后掀开检验,找平层覆盖部位和卷材上未见水印,即可。(2)找平层和突出屋面墙体(如女儿墙、烟筒等)相连阴角,应抹成光滑小圆角;找平层和檐口、排水沟等相连转角,应抹成光滑一致圆弧形。(3)遇雨天、雪天及五级风及其以上必需停止施工。施工机具准备 现场应准备足够高压吹风机、平铲、扫帚、滚刷、压辊、剪刀、墙纸刀、卷尺、粉线包及灭火器等施工机具或设施,并确保完好。(1)对应防水施工器具,详见相关工艺标准。(2)对应保温施工器具,详见相关工艺标准。施工工艺步骤 热熔法施工步骤清

3、理基层涂刷基层处理剂附加层铺贴卷材热熔封边试水保护层。热熔法施工方案:(1)基层SBS冷底油涂刷。涂基层SBS冷底油前要首先检验找平层质量和干燥程度并加以清扫,符合要求后方可进行,在大面积涂刷基层SBS冷底油前,用毛刷清理节点,周围、阴角等部位。1、施工时先将SBS冷底油搅拌均匀。2、基层SBS冷底油涂刷前,应依据基层处理剂干燥时间长短和施工进度快慢确定。(2)施工次序:先做好节点附加层细部处理铺贴卷材(3)卷材铺贴采取滚铺法这是一个不展开卷材而边加热烘考边滚动卷材铺贴方法。1、起始端卷材铺贴:将卷材置于起始位置,对好长、短方向搭接缝,滋展卷材1000mm左右,掀开已展开部分,开启喷枪点火,喷

4、枪头和卷材保持50-100mm距离,和基层呈30-45角,将火焰对准卷材和基层交接处,同时,加热卷材底面热熔胶面和基层,至热熔胶层出现黑色光泽,发亮至稍有微泡出现,慢慢放下卷材平铺于基层,然后用排汽锟压实使卷材和基层粘结牢靠。2、搭接缝施工:热熔卷材表面通常有一层防粘隔离纸,所以在热熔粘结接缝之前,应先将下层卷材表面隔离纸烧掉,以利搭接牢靠严密,长边搭接宽度为80mm,短边搭接宽度为120mm。操作时,由持枪人手持烫板(隔火板)柄,将烫板沿搭接粉线后退,喷枪火焰随烫板移动,喷枪应离开卷材50-100mm,贴靠烫板。移动速度要控制适宜,以刚好熔去隔离纸为宜。烫板和喷枪要亲密配合,以免烧损卷材。排

5、气和辊压方法和前述相同。3、复杂部位附加增强层铺贴其关键点为:需增强部位基层通常需涂刷一遍SBS冷底油作基层处理,方便于很好地粘接增强层;加强附加增强层卷材后应立即粘贴,所以加热前应先作试贴,以提升粘贴速度;附加增强部位较小时,宜采取手持汽油喷枪施工。4、在阴阳角交接处、穿墙套管、天沟、水落口、收头等接点部位,必需仔细铺平、贴紧、压实、收头牢靠,符合设计要求和防水工程技术规范等相关要求。操作工艺(1)防水层施工: 依据不一样材料,采取对应施工工法和工艺施工、检验。(2)保温层施工:保温材料能够直接干铺或用专用粘结剂粘贴,聚苯板不得选择溶剂型胶粘剂粘贴。保温材料接缝处能够是平缝也能够是企口缝,接

6、缝处能够灌入密封材料以连成整体。块状保温材料施工应采取斜缝排列,以利于排水。当采取现喷硬泡聚氨酯保温材料时,要在成型保温层面进行分格处理,以降低收缩开裂。大风天气和雨天不得施工,同时注意喷施人员劳动保护。细部节点附加处理 (1)、通常强部节点附加处理:在铺设大面卷材防水层之前,应先在排水和变形比较集中细部节点(如屋面女儿墙周围泛水、檐口、天沟、板端缝)做好附加防水层,具体做法见国家标准屋面工程技术规范和。对于多层设防各类防水工程,可不铺设连续附加层。 1、屋面女儿墙及地下立墙收头 卷材防水层收头方法应依据结构形式来确定。经典收头做法有以下多个,每种收头做法均需用止水马蹄膏或搭接密封膏进行密封。

7、 垂直收头:在固定前先在压条位置卷材背后嵌涂止水马蹄膏,然后采取机械固定方法对卷材收头进行固定,最终用搭接密封膏封严金属压条外沿。 2水落口 3伸缩缝和变形缝密封处理 屋面施工工艺 基层清理检验、工具准备、材料检验节点增强处理防水层工蓄水或淋雨试验防水层检验保温层铺设保温层检验现场清理保护层施工验收施工操作方法及关键点基层清理清除浮尘等杂物,处理凹凸部位,使其坚实、平整、洁净、干燥,要求含水率小于8%;找坡层施工屋面结构板预留洞口先凿毛,做成倒八字形,用同楼层相同混凝土强度等级吊模堵洞,混凝土浇捣密实。将屋面上下各类型设备棱角(阳角)和各类方形设备基础棱角做成圆弧角(R=50),并磨平。依据水

8、落口位置及设计坡度绘制屋面找坡平面图,将图示屋面排水分水线及找坡层分格缝位置线测放在屋面板上。在分水线上做出最低和最高处厚度标志蹲。标志蹲用C20细石混凝土堆成,双向间距1.5m。采取30厚1:3水泥砂浆找平,正确计算水、水泥、砂用量,随拌制、随运输、随铺平、随找坡,水泥砂浆铺设由远至近、由高到低程序进行施工,用大杠刮平、木抹子拍实、搓平,原浆收光。铺设12h小时后,需洒水养护。分格缝兼作排气槽,排气管留在分格缝十字交叉点。找坡层分格缝设在板端部,从女儿墙根部起按柱距4m双向设置20mm宽凹槽。用沥青砂浆填密实,刮平。复合防水涂膜施工基层和管道等相连接阳角及其它转角处,应抹成均匀一致且平整光滑

9、圆弧形,半径为50mm。混合:将液体添加剂倒入洁净容器中,然后按百分比一边搅拌一边缓慢加入粉料,充足搅拌35分钟,混合料色泽应均匀并无粉团为标准,并在操作时间内用完(2小时之内)。大面积涂膜施工前,应先对水落口、设备基础根部、管根部、女儿墙阴阳角、分格缝等做附加层。附加层铺设胎体材料(玻璃丝布)时,距中心每边宽度应200mm。铺贴应松弛,不得拉伸过紧和皱折。涂刷通用型防水涂料在浆料涂抹前,预先充足湿润基层,但不能有积水,基层保持湿润可帮助浆料渗透基层,封闭基层毛孔,增强基层防水,用量为22.6kg/m2。涂刷:使用毛刷或喷浆机将混合浆料均匀涂于潮湿基层表面,仔细检验有没有任何瑕疵、漏洞;涂刷混

10、合浆料厚度不可太厚,以利于养护固化,涂刷必需均匀,不得漏涂,确保浆料能渗透基层封闭基层毛孔。涂刷间隔时间:涂料通常间隔时间为48小时,结合实际气候条件能够合适调整,待完全干固后再做第2遍涂料。涂刷柔韧型防水涂料涂刷:采取辊子、毛刷、橡胶落刮板将胶浆均匀涂刷,不得漏刷,且第二道涂膜走向应于第一道涂膜成90度角。成品保护:涂膜防水层未实干前,不得在防水层上堆放任何物品或进行其它施工作业,立即保护。涂完1遍,认真检验涂层表面,当表面无气泡、无皱折、无刮痕时,方可进行第2遍涂料。每遍涂刷方向应相互垂直。蓄水试验涂膜防水施工完成后,用防水卷材密封水落口,再进行蓄水,水位离最高处防水层20mm为止,蓄水2

11、4h小时后,以下层顶板没有水印痕为合格,并应做好第一次蓄水隐蔽验收统计。SBC防水卷材施工在基层清理后,做好验收。基层处理剂要拌制均匀,涂料均匀,不露底。方可进行下道工序。 用卷尺测量屋面铺贴宽度,定出卷材顺铺方向,根据卷材宽幅减80mm分格画线。先对女儿墙、水落口、管根、天沟、檐沟、设备基础、阴阳角等细部做附加层,每边宽度250mm,阴阳角圆弧半径50mm,铺贴立墙上卷材高度250mm。将卷材按铺贴长度进行剪裁卷好备用,薄膜面向下。操作时将备好卷材,用30管穿入卷心,卷材端头对齐铺贴。点燃喷灯,加热基层和卷材交接处,喷灯距加热面保持300mm左右距离,往返均匀喷烤。当卷材沥青刚刚熔化时,手扶

12、管心两端向前缓缓滚动铺设。要求用力均匀,不窝气,必需压实、压平。应掌握好铺设压边宽度,铺贴次序应由下而上进行。卷材搭缝处用喷灯加热,压合至边缘挤出沥青胶。卷材末端收头用橡胶沥青嵌缝膏嵌固填实。卷材搭接长、短边80mm,相邻两幅卷材短边接缝错开,其间距应大于幅宽1/3。接缝部位必需距阴阳角200mm以上。屋面做完防水层进行蓄水试验:用卷材密封落水口,再进行蓄水,水位离最高处防水层20mm为止。蓄水24h后,以不渗漏为合格并应做好第2次蓄水隐蔽验收统计。保温隔热层施工 根据区段防水层完成经闭水检验合格后,方可铺贴块状聚苯乙烯保温板,按从低到高、从远及近工序进行。保温材料接缝处能够是平缝也能够是企口

13、缝,接缝处能够灌入密封材料以连成整体。块状保温材料施工应采取斜缝排列,以利于排水。大面积铺贴优异行试铺,块状聚苯乙烯保温板铺贴时,操作人员应注意成品保护。细石混凝土刚性防水保护层施工在聚苯保温板上绑扎4钢筋冷拔丝网片,垫10mm厚保护垫块。C20细石混凝土中掺水泥用量10%UEA膨胀剂,做到随捣随抹,表面压光,待其终凝后立即覆盖薄膜,洒水养护不少于14d。强度达成1.2MPa可上人,按6*6m分区弹线、切割20mm宽通缝。用改性沥青密封材料嵌填密实。倒置式屋面细部结构做法屋面工程必需做好细部工程,具体包含一头(防水卷材收头)、二缝(分格缝、变形缝)、三口(屋面出入口、水落口、风道口)、四角(女

14、儿墙阴角园弧、阳角圆弧、设备基础根部圆弧、管道根部圆弧),施工质量要求(1) 屋面防水保温工程检验验收应符合GB50207-屋面工程质量验收规范,或依据对应质量评定标准实施。工程验收时,应提交下列技术资料,并归档:1工程设计图和屋面设计工程变更单;2工程施工方案技术交底统计;3防水材料、保温材料等材料出厂质量证实文件和复试汇报; 4施工检验统计、试水统计、隐蔽工程验收统计。 (2)SBS改性沥青卷材防水工程完成后,不得有渗漏和积水现象。检验屋面有没有渗漏和积水、排水系统是否顺畅,应在雨后、连续淋水2h或闭水试验后进行。 (3)SBS改性沥青卷材及系统配套材料品种、规格和性能应符合设计要求及本工

15、艺。质量应符合相关标准要求。 (4)卷材防水层外观应平整、顺直,不得有扭曲和皱折。 (5)卷材防水层铺贴方法和铺贴次序应符合本工艺要求。其搭接宽度应正确,接缝应严密。(6)卷材防水层外观应平整、顺直,不得有扭曲和皱折。 (7)卷材防水层铺贴方法和铺贴次序应符合本工艺要求。其搭接宽度应正确,接缝应严密。卷材搭接区应粘结牢靠,内、外密封膏膏条必需连续,不能间断。 (8)通常细部节点及复杂细部节点附加防水处理应符合本工艺要求。全部接缝、卷材端头、收头部位应按本工艺要求用专用密封材料封严,密封膏不能间断。 (9)保护层设置应符合本工艺要求。在刚性保护层和防水层之间应设置隔离层。则性保护层表面分格缝设置

16、应符合国家标准和设计要求。块体保护层应铺砌平整、均匀严密。其分格缝留设应正确 (10)材料合格:全部防水材料及其配套材料材质证实必需齐全,防水材料抽样复验,其技术性能必需符合设计要求和质量标准要求。(11)在正式施工前,需做22m 样板,待检验合格后,才能够进行大面积施工。(12) 找平层表面应平整,不得有酥松、起砂、起皮现象。(13)保温层厚度、含水率和表观应符合设计要求。(14)涂膜防水层厚度应符合设计要求,涂层无裂纹、皱折、流淌、鼓泡和露胎表现象。(15)卷材铺贴方法和搭接次序应符合设计要求,搭接宽度正确,接缝严密,不得有皱折、鼓泡和翘边现象。(16)刚性防水层表面应平整、压光、不起砂,

17、不起皮,不开裂。分格缝应平直,位置正确。(17)在排水口周围、阴阳角部位、管根部位或卷材防水层末端收头等处应符合结构要求,且必需粘接牢靠,密封良好。(18)嵌缝密封材料应和两侧基层粘牢,密封部位光滑、平直,不得有开裂、鼓泡、下塌现象。(19) 屋面防水层不应有积水和渗漏现象,排水系统必需确保通畅,本工程要求经过做2 小时淋水试验或在雨天后进行检验验收,对于种植屋面,应作24h 蓄水试验,确定无渗漏后方可覆盖种植介质。成品保护(1)保温层成品保护隔气层施工前将基层表面砂、土、硬块杂物等清扫洁净,预防降低隔气效果。在已铺好挤压法聚苯板保温层上不连续施工时,应采取必需方法,确保保温层不受损坏。保温层

18、施工完成后,应立即施工找坡层,以确保保温效果。(2) 找坡层、找平层成品保护找坡层、找平层施工完成,强度不到80%不得上人踩踏。抹好找平层上,推小车运输时,应先铺脚手板车道,以预防破坏找平层表面。(3) 防水层成品保护施工现场应保持清洁,非施工人员不得入内。防水层施工时应穿软底鞋,严禁带钉鞋作业。已涂刷好涂膜防水层,应立即采取保护方法或进行下道工序施工,不得损坏,操作人员不得穿带钉子鞋作业。涂膜防水层施工后,未固化前不许可上人行走踩踏,以免破坏涂膜防水层造成渗漏。操作现场材料堆放处应严禁烟火及烈日暴晒,堆放处应远离热源及易燃品。防水卷材缺点是耐穿性差,所以须采取严格方法给予保护。防水层检验合格

19、后,立即有效地做好保护层,能够预防卷材被破坏和刺穿,尤其注意是,一旦防水层被破损,必需依据破损程度进行更换、或修补严密或返工,决不能留下隐患,再做保护层。防水施工中要预防施工机具把防水层碰破。要强化操作人员成品保护意识和技能,在施工过程中每时每刻全部应注意成品保护,防水层施工完成后应立即组织验收,立即施工刚性防水层。完工防水层不要堆积钝器及其它材料,更不能上车行走。(4) 刚性防水层成品保护应穿软底鞋,严禁带钉鞋作业。钢筋网片不宜现场绑扎,宜在场外绑扎成型现场组装,虽有隔离层但厚度较薄,以免现场绑扎时损坏防水层。钢筋网片应放在混凝土内上部,离混凝土上表面10mm,在铺设钢筋网片时用砂浆垫块支垫

20、。钢筋网片绑扎丝头应朝上,不得朝下损坏防水层。振捣采取铁辊滚压或人工拍实,不宜采取机械振捣,以免破坏防水层。安全方法(1) 全部操作者必需经过安全三级教育培训并持有安全操作上岗证。(2) 严禁酒后作业,进入现场必需戴安全帽。(3) 对施工现场多种防护装置和安全标志不得随意挪动或拆除。 (4) 必需严格实施操作规程,不得违章作业,不得冒险蛮干。(5) 临边作业时,必需安装防护栏杆,工人须应系好安全带。(6) 临边作业时,注意手中工具及材料,以防掉下伤人。(7) 用于刚性防水层施工电动工具如平板振动器、云石机等应设专员操作,非操作人员不得乱动。(8) 严禁向楼下抛甩任何物品。(9) 遇有雷雨时应立

21、即撤离屋面,以防雷击事故发生。(10) 屋面施工机具应有防雨、防潮及绝缘方法。(11) 施工现场严禁烟火,施工完所剩材料要入库保留。(12) 防水层施工时,操作人员需配置防护用具,施工时要配戴手套、口罩,注意不要沾溅皮肤上,不要用二甲苯擦拭皮肤。(13) 防水材料为易燃物,应集中存放在库房中,且离热源3m 以外。库房及施工现场均应备好、备齐消防用灭火器,消防通道要通畅,并严禁烟火。(14) 文明施工,做到工完料净场地清。常见质量问题及预防(1)屋面卷材开裂 装配式结构屋面上出现规则横向裂纹。这种有规则裂纹通常在屋面完工后1到4年冬季出现,开始细如发丝,以后逐步加剧,一直发展到12mm,以至更宽

22、;无规则裂缝,其位置、形状、长度各不一样,出现时间也无规律,通常贴补后不再裂开。产生有规则横向裂缝关键原因是温度改变,屋面板产生胀缩引发板端角改变。另外还有卷材防水质量差,如老化或低温条件下产生冷脆,降低其人性和延伸性等。(2)屋面流淌 严重流淌,流淌面积占屋面50%以上,大部分流淌距离超出卷材搭接长度。卷材大多折皱成团,垂直面卷材拉开脱空,卷材横向搭接有严重错动。在部分脱空和拉断处,产生漏水;中等流淌,流淌面积占屋面20%50%,大部分流淌距离在卷材搭接长度范围之内,屋面有轻微折皱,垂直面卷材被拉开100mm左右,只有天沟卷材脱空耸肩;轻微流淌,流淌面积占屋面20%一下,流淌长度仅23cm,在屋架端坡处有轻微折皱。 产生原因关键有胶结料耐热度偏低;胶结聊粘结层过厚;屋面坡度过陡,而采取平行屋脊铺贴卷材;或采取垂直屋脊铺贴卷材,在半坡进行短边搭接。(3)女儿墙根部渗水产生原因是卷材收口处张口,没有钉牢,女儿墙和屋面板转角处没有做成钝角等。(5)屋面卷材起鼓产生原因是卷材防水层粘结不牢部位,有水份或气体受热膨胀造成鼓泡。有情况是保温层内含水量大,屋面排气孔设置不合理,找平层和防水层结合不好,造成保温层内受热气体膨胀。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
