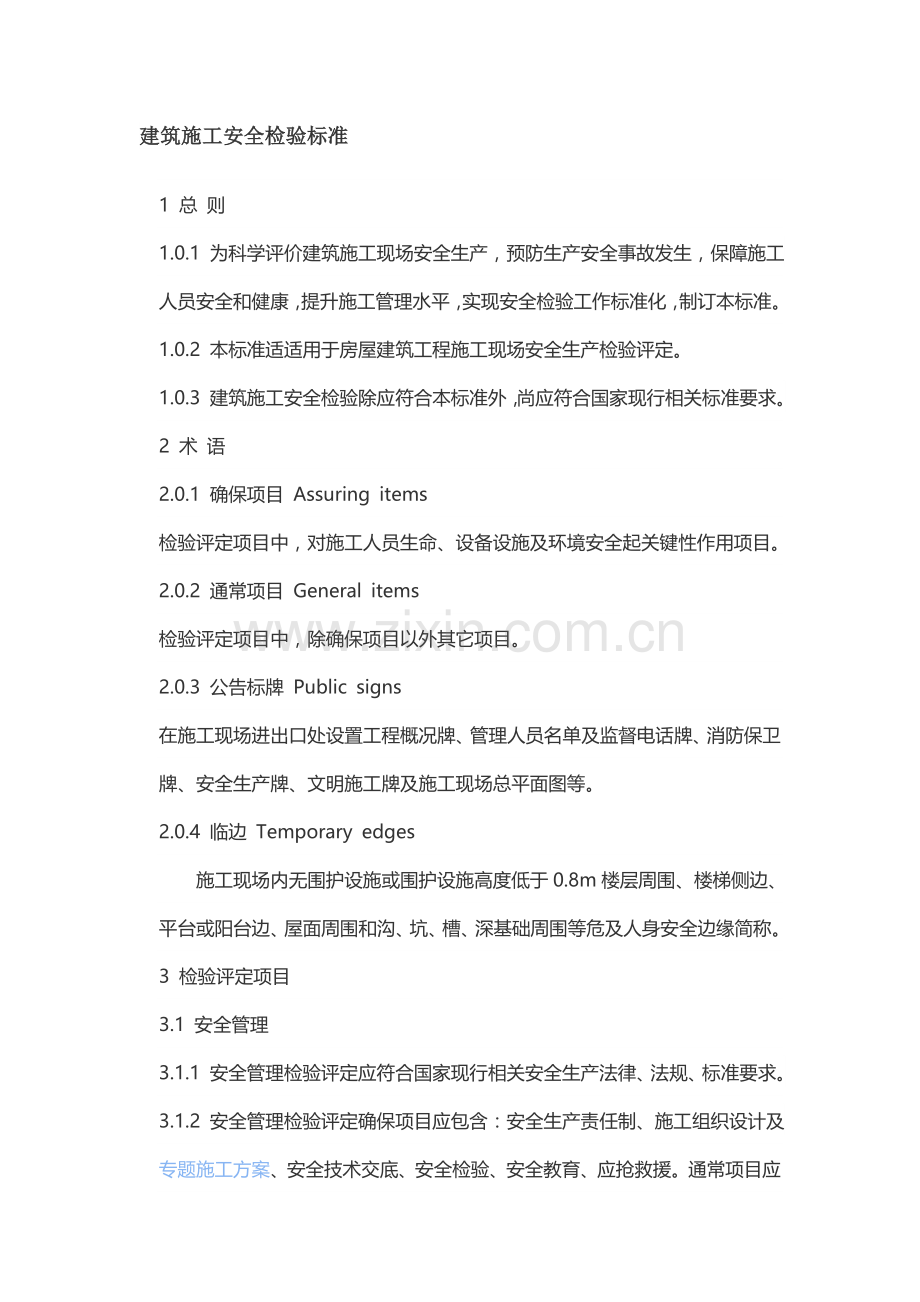

建筑施工安全检验标准
1 总 则
1.0.1 为科学评价建筑施工现场安全生产,预防生产安全事故发生,保障施工人员安全和健康,提升施工管理水平,实现安全检验工作标准化,制订本标准。
1.0.2 本标准适适用于房屋建筑工程施工现场安全生产检验评定。
1.0.3 建筑施工安全检验除应符合本标准外,尚应符合国家现行相关标准要求。
2 术 语
2.0.1 确保项目 Assuring items
检验评定项目中,对施工人员生命、设备设施及环境安全起关键性作用项目。
2.0.2 通常项目 General items
检验评定项目中,除确保项目以外其它项目。
2.0.3 公告标牌 Public signs
在施工现场进出口处设置工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工牌及施工现场总平面图等。
2.0.4 临边 Temporary edges
施工现场内无围护设施或围护设施高度低于0.8m楼层周围、楼梯侧边、平台或阳台边、屋面周围和沟、坑、槽、深基础周围等危及人身安全边缘简称。
3 检验评定项目
3.1 安全管理
3.1.1 安全管理检验评定应符合国家现行相关安全生产法律、法规、标准要求。
3.1.2 安全管理检验评定确保项目应包含:安全生产责任制、施工组织设计及专题施工方案、安全技术交底、安全检验、安全教育、应抢救援。通常项目应包含:分包单位安全管理、持证上岗、生产安全事故处理、安全标志。
3.1.3 安全管理确保项目标检验评定应符合下列要求:
1 安全生产责任制
1)工程项目部应建立以项目经理为第一责任人各级管理人员安全生产责任制;
2)安全生产责任制应经责任人签字确定;
3)工程项目部应有各工种安全技术操作规程;
4)工程项目部应按要求配置专职安全员;
5)对实施经济承包工程项目,承包协议中应有安全生产考评指标;
6)工程项目部应制订安全生产资金保障制度;
7)按安全生产资金保障制度,应编制安全资金使用计划,并应按计划实施;
8)工程项目部应制订以伤亡事故控制、现场安全达标、文明施工为关键内容安全生产管理目标;
9)按安全生产管理目标和项目管理人员安全生产责任制,应进行安全生产责任目标分解;
10)应建立对安全生产责任制和责任目标考评制度;
11)按考评制度,应对项目管理人员定时进行考评。
2 施工组织设计及专题施工方案
1)工程项目部在施工前应编制施工组织设计,施工组织设计应针对工程特点、施工工艺制订安全技术方法;
2)危险性较大分部分项工程应按要求编制安全专题施工方案,专题施工方案应有针对性,并按相关要求进行设计计算;
3)超出一定规模危险性较大分部分项工程,施工单位应组织教授对专题施工方案进行论证;
4)施工组织设计、安全专题施工方案,应由相关部门审核,施工单位技术责任人、监理单位项目总监同意;
5)工程项目部应按施工组织设计、专题施工方案组织实施。
3 安全技术交底
1)施工责任人在分配生产任务时,应对相关管理人员、施工作业人员进行书面安全技术交底;
2)安全技术交底应按施工工序、施工部位、施工栋号分部分项进行;
3)安全技术交底应结合施工作业场所情况、特点、工序,对危险原因、施工方案、规范标准、操作规程和应急方法进行交底;
4)安全技术交底应由交底人、被交底人、专职安全员进行签字确定。
4 安全检验
1)工程项目部应建立安全检验制度;
2)安全检验应由项目责任人组织,专职安全员及相关专业人员参与,定时进行并填写检验统计;
3)对检验中发觉事故隐患应下达隐患整改通知单,定人、定时间、定方法进行整改。重大事故隐患整改后,应由相关部门组织复查。
5 安全教育
1)工程项目部应建立安全教育培训制度;
2)当施工人员入场时,工程项目部应组织进行以国家安全法律法规、企业安全制度、施工现场安全管理要求及各工种安全技术操作规程为关键内容三级安全教育培训和考评;
3)当施工人员变换工种或采取新技术、新工艺、新设备、新材料施工时,应进行安全教育培训;
4)施工管理人员、专职安全员每十二个月度应进行安全教育培训和考评。
6 应抢救援
1)工程项目部应针对工程特点,进行重大危险源辨识。应制订防触电、防坍塌、防高处坠落、防起重及机械伤害、防火灾、防物体打击等关键内容专题应抢救援预案,并对施工现场易发生重大安全事故部位、步骤进行监控;
2)施工现场应建立应抢救援组织,培训、配置应抢救援人员,定时组织职员进行应抢救援演练;
3)按应抢救援预案要求,应配置应抢救援器材和设备。
3.1.4 安全管理通常项目标检验评定应符合下列要求:

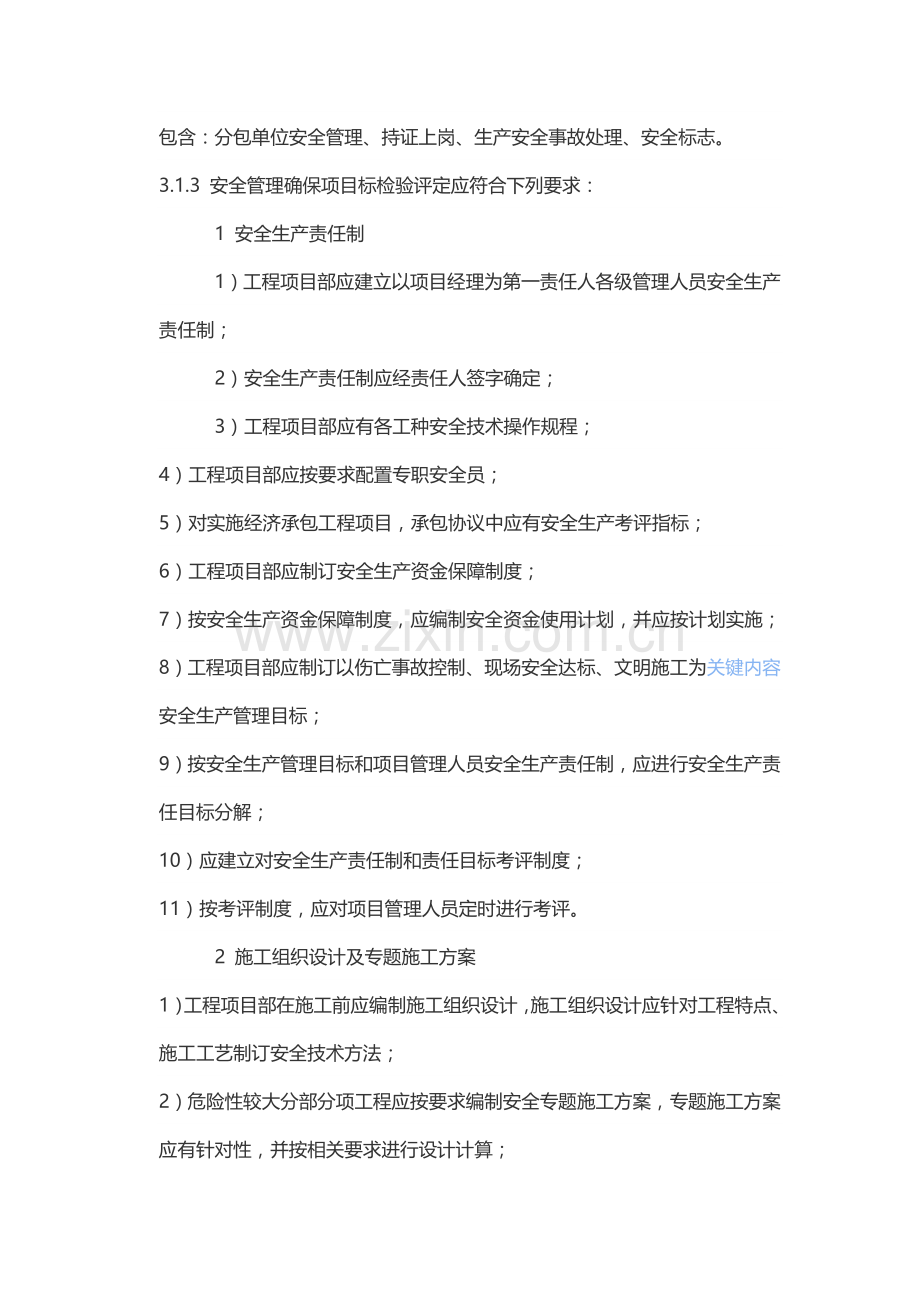

1 分包单位安全管理
1)总包单位应对承揽分包工程分包单位进行资质、安全生产许可证和相关人员安全生产资格审查;
2)当总包单位和分包单位签署分包协议时,应签署安全生产协议书,明确双方安全责任;
3)分包单位应按要求建立安全机构,配置专职安全员。
2 持证上岗
1)从事建筑施工项目经理、专职安全员和特种作业人员,必需经行业主管部门培训考评合格,取得对应资格证书,方可上岗作业;
2)项目经理、专职安全员和特种作业人员应持证上岗。
3 生产安全事故处理
1)当施工现场发生生产安全事故时,施工单位应按要求立即汇报;
2)施工单位应按要求对生产安全事故进行调查分析,制订防范方法;
3)应依法为施工作业人员办理保险。
4 安全标志
1)施工现场入口处及关键施工区域、危险部位应设置对应安全警示标志牌;
2)施工现场应绘制安全标志部署图;
3)应依据工程部位和现场设施改变,调整安全标志牌设置;
4)施工现场应设置重大危险源公告牌。
3.2 文明施工
3.2.1 文明施工检验评定应符合国家现行标准《建设工程施工现场消防安全技术规范》GB50720和《建筑施工现场环境和卫生标准》JGJ146、《施工现场临时建筑物技术规范》JGJ/T188要求。
3.2.2 文明施工检验评定确保项目应包含:现场围挡、封闭管理、施工场地、材料管理、现场办公和住宿、现场防火。通常项目应包含:综合治理、公告标牌、生活设施、小区服务。
3.2.3 文明施工确保项目标检验评定应符合下列要求:
1 现场围挡
1)市区关键路段工地应设置高度大于2.5m封闭围挡;
2)通常路段工地应设置高度大于1.8m封闭围挡;
3)围挡应坚固、稳定、整齐、美观。
2 封闭管理
1)施工现场进出口应设置大门,并应设置门卫值班室;
2)应建立门卫职守管理制度,并应配置门卫职守人员;
3)施工人员进入施工现场应佩戴工作卡;
4)施工现场出入口应标有企业名称或标识,并应设置车辆冲洗设施。
3 施工场地
1)施工现场关键道路及材料加工区地面应进行硬化处理;
2)施工现场道路应通畅,路面应平整坚实;
3)施工现场应有预防扬尘方法;
4)施工现场应设置排水设施,且排水通畅无积水;
5)施工现场应有预防泥浆、污水、废水污染环境方法;
6)施工现场应设置专门吸烟处,严禁随意吸烟;
7)温暖季节应有绿化部署。
4 材料管理
1)建筑材料、构件、料具应按总平面布局进行码放;
2)材料应码放整齐,并应标明名称、规格等;
3)施工现场材料码放应采取防火、防锈蚀、防雨等方法;
4)建筑物内施工垃圾清运,应采取器具或管道运输,严禁随意抛掷;
5)易燃易爆物品应分类储藏在专用库房内,并应制订防火方法。
5 现场办公和住宿
1)施工作业、材料存放区和办公、生活区应划分清楚,并应采取对应隔离方法;
2)在施工程、伙房、库房不得兼做宿舍;
3)宿舍、办公用房防火等级应符合规范要求;
4)宿舍应设置可开启式窗户,床铺不得超出2层,通道宽度不应小于0.9m;
5)宿舍内住宿人员人均面积不应小于2.5㎡,且不得超出16人;
6)冬季宿舍内应有采暖和防一氧化碳中毒方法;
7)夏季宿舍内应有防暑降温和防蚊蝇方法;
8)生活用具应摆放整齐,环境卫生应良好。
6 现场防火
1)施工现场应建立消防安全管理制度、制订消防方法;
2)施工现场临时用房和作业场所防火设计应符合规范要求;
3)施工现场应设置消防通道、消防水源,并应符合规范要求;
4)施工现场灭火器材应确保可靠有效,布局配置应符合规范要求;
5)明火作业应推行动火审批手续,配置动火监护人员。
3.2.4 文明施工通常项目标检验评定应符合下列要求:
1 综合治理
1)生活区内应设置供作业人员学习和娱乐场所;
2)施工现场应建立治安保卫制度、责任分解落实到人;
3)施工现场应制订治安防范方法。
2 公告标牌
1)大门口处应设置公告标牌,关键内容应包含:工程概况牌、消防保卫牌、安全生产牌、文明施工牌、管理人员名单及监督电话牌、施工现场总平面图;
2)标牌应规范、整齐、统一;
3)施工现场应有安全口号;
4)应有宣传栏、读报栏、黑板报。
3 生活设施
1)应建立卫生责任制度并落实到人;
2)食堂和厕所、垃圾站、有毒有害场所等污染源距离应符合规范要求;
3)食堂必需有卫生许可证,炊事人员必需持身体健康证上岗;
4)食堂使用燃气罐应单独设置存放间,存放间应通风良好,并严禁存放其它物品;
5)食堂卫生环境应良好,且应配置必需排风、冷藏、消毒、防鼠、防蚊蝇等设施;
6)厕所内设施数量和布局应符合规范要求;
7)厕所必需符合卫生要求;
8)必需确保现场人员卫生饮水;
9)应设置淋浴室,且能满足现场人员需求;
10)生活垃圾应装入密闭式容器内,并应立即清理。
4 小区服务
1)夜间施工前,必需经同意后方可进行施工;
2)施工现场严禁焚烧各类废弃物;
3)施工现场应制订防粉尘、防噪音、防光污染等方法;
4)应制订施工不扰民方法。
3.14 施工用电
3.14.1 施工用电检验评定应符合国家现行标准《建设工程施工现场供用电安全规范》GB50194和《施工现场临时用电安全技术规范》JGJ46要求。
3.14.2 施工用电检验评定确保项目应包含:外电防护、接地和接零保护系统、配电线路、配电箱和开关箱。通常项目应包含:配电室和配电装置、现场照明、用电档案。
3.14.3 施工用电确保项目标检验评定应符合下列要求:
1 外电防护
1)外电线路和在建工程及脚手架、起重机械、场内机动车道安全距离应符合规范要求;
2)当安全距离不符合规范要求时,必需采取绝缘隔离防护方法,并应悬挂显著警示标志;
3)防护设施和外电线路安全距离应符合规范要求,并应坚固、稳定;
4)外电架空线路正下方不得进行施工、建造临时设施或堆放材料物品。
2 接地和接零保护系统
1)施工现场专用电源中性点直接接地低压配电系统应采取TN-S接零保护系统;
2)施工现场配电系统不得同时采取两种保护系统;
3) 保护零线应由工作接地线、总配电箱电源侧零线或总漏电保护器电源零线处引出,电气设备金属外壳必需和保护零线连接;
4)保护零线应单独敷设,线路上严禁装设开关或熔断器,严禁经过工作电流;
5)保护零线应采取绝缘导线,规格和颜色标识应符合规范要求;
6)TN系统保护零线应在总配电箱处、配电系统中间处和末端处做反复接地;
7) 接地装置接地线应采取2根及以上导体,在不一样点和接地体做电气连接。接地体应采取角钢、钢管或光面圆钢;
8)工作接地电阻不得大于4Ω,反复接地电阻不得大于10Ω;
9)施工现场起重机、物料提升机、施工升降机、脚手架应按规范要求采取防雷方法,防雷装置冲击接地电阻值不得大于30Ω;
10)做防雷接地机械上电气设备,保护零线必需同时做反复接地。
3 配电线路
1)线路及接头应确保机械强度和绝缘强度;
2)线路应设短路、过载保护,导线截面应满足线路负荷电流;
3)线路设施、材料及相序排列、档距、和邻近线路或固定物距离应符合规范要求;
4) 电缆应采取架空或埋地敷设并应符合规范要求,严禁沿地面明设或沿脚手架、树木等敷设;
5) 电缆中必需包含全部工作芯线和用作保护零线芯线,并应按要求接用;
6)室内非埋地明敷主干线距地面高度不得小于2.5m。
4 配电箱和开关箱
1)施工现场配电系统应采取三级配电、二级漏电保护系统,用电设备必需有各自专用开关箱;
2)箱体结构、箱内电器设置及使用应符合规范要求;
3)配电箱必需分设工作零线端子板和保护零线端子板,保护零线、工作零线必需经过各自端子板连接;
4)总配电箱和开关箱应安装漏电保护器,漏电保护器参数应匹配并灵敏可靠;
5)箱体应设置系统接线图和分路标识,并应有门、锁及防雨方法;
6)箱体安装位置、高度及周围通道应符合规范要求;
7)分配箱和开关箱间距离不应超出30m,开关箱和用电设备间距离不应超出3m。
3.14.4 施工用电通常项目标检验评定应符合下列要求:
1 配电室和配电装置
1)配电室建筑耐火等级不应低于三级,配电室应配置适适用于电气火灾灭火器材;
2)配电室、配电装置布设应符合规范要求;
3)配电装置中仪表、电器元件设置应符合规范要求;
4)备用发电机组应和外电线路进行联锁;
5)配电室应采取预防风雨和小动物侵入方法;
6)配电室应设置警示标志、工地供电平面图和系统图。
2 现场照明
1)照明用电应和动力用电分设;
2)特殊场所和手持照明灯应采取安全电压供电;
3)照明变压器应采取双绕组安全隔离变压器;
4)灯具金属外壳应接保护零线;
5)灯具和地面、易燃物间距离应符合规范要求;
6)照明线路和安全电压线路架设应符合规范要求;
7) 施工现场应按规范要求配置应急照明。
3 用电档案
1)总包单位和分包单位应签署临时用电管理协议,明确各方相关责任;
2)施工现场应制订专题用电施工组织设计、外电防护专题方案;
3)专题用电施工组织设计、外电防护专题方案应推行审批程序,实施后应由相关部门组织验收;
4)用电各项统计应按要求填写,统计应真实有效;
5)用电档案资料应齐全,并应设专员管理。
3.15 物料提升机
3.15.1 物料提升机检验评定应符合现行行业标准《龙门架及井架物料提升机安全技术规范》JGJ88要求。
3.15.2 物料提升机检验评定确保项目应包含:安全装置、防护设施、附墙架和缆风绳、钢丝绳、安拆、验收和使用。通常项目应包含:基础和导轨架、动力和传动、通信装置、卷扬机操作棚、避雷装置。
3.15.3 物料提升机确保项目标检验评定应符合下列要求:
1 安全装置
1)应安装起重量限制器、防坠安全器,并应灵敏可靠;
2)安全停层装置应符合规范要求,并应定型化;
3)应安装上行程限位并灵敏可靠,安全越程不应小于3m;
4)安装高度超出30m物料提升机应安装渐进式防坠安全器及自动停层、语音影像信号监控装置。
2 防护设施
1)应在地面进料口安装防护围栏和防护棚,防护围栏、防护棚安装高度和强度应符合规范要求;
2)停层平台两侧应设置防护栏杆、挡脚板,平台脚手板应铺满、铺平;
3)平台门、吊笼门安装高度、强度应符合规范要求,并应定型化。
3 附墙架和缆风绳
1)附墙架结构、材质、间距应符合产品说明书要求;
2)附墙架应和建筑结构可靠连接;
3)缆风绳设置数量、位置、角度应符合规范要求,并应和地锚可靠连接;
4)安装高度超出30m物料提升机必需使用附墙架;
5)地锚设置应符合规范要求。
4 钢丝绳
1)钢丝绳磨损、断丝、变形、锈蚀量应在规范许可范围内;
2)钢丝绳夹设置应符合规范要求;
3)当吊笼处于最低位置时,卷筒上钢丝绳严禁少于3圈;
4)钢丝绳应设置过路保护方法。
5 安拆、验收和使用
1)安装、拆卸单位应含有起重设备安装工程专业承包资质和安全生产许可证;
2)安装、拆卸作业应制订专题施工方案,并应按要求进行审核、审批;
3)安装完成应推行验收程序,验收表格应由责任人签字确定;
4)安装、拆卸作业人员及司机应持证上岗;
5)物料提升机作业前应按要求进行例行检验,并应填写检验统计;
6)实施多班作业、应按要求填写交接班统计。
3.15.4 物料提升机通常项目标检验评定应符合下列要求:
1 基础和导轨架
1)基础承载力和平整度应符合规范要求;
2)基础周围应设置排水设施;
3)导轨架垂直度偏差不应大于导轨架高度0.15%;
4)井架停层平台通道处结构应采取加强方法。
2 动力和传动
1)卷扬机曳引机应安装牢靠,当卷扬机卷筒和导轨底部导向轮距离小于20倍卷筒宽度时,应设置排绳器;
2)钢丝绳应在卷筒上排列整齐;
3)滑轮和导轨架、吊笼应采取刚性连接,并应和钢丝绳相匹配;
4)卷筒、滑轮应设置预防钢丝绳脱出装置;
5)当曳引钢丝绳为2根及以上时,应设置曳引力平衡装置。
3 通信装置
1)应按规范要求设置通信装置;
2)通信装置应含有语音和影像显示功效。
4 卷扬机操作棚
1)应按规范要求设置卷扬机操作棚;
2)卷扬机操作棚强度、操作空间应符合规范要求。
5 避雷装置
1)当物料提升机未在其它防雷保护范围内时,应设置避雷装置;
2)避雷装置设置应符合现行行业标准《施工现场临时用电安全技术规范》JGJ46要求。
3.16 施工升降机
3.16.1 施工升降机检验评定应符合国家现行标准《施工升降机安全规程》GB 10055和《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ 215要求。
3.16.2 施工升降机检验评定确保项目应包含:安全装置、限位装置、防护设施、附墙架、钢丝绳、滑轮和对重、安拆、验收和使用。通常项目应包含:导轨架、基础、电气安全、通信装置。
3.16.3 施工升降机确保项目标检验评定应符合下列要求:
1 安全装置
1)应安装起重量限制器,并应灵敏可靠;
2)应安装渐进式防坠安全器并应灵敏可靠,应在有效标定时内使用;
3)对重钢丝绳应安装防松绳装置,并应灵敏可靠;
4)吊笼控制装置应安装非自动复位型急停开关,任何时候均可切断控制电路停止吊笼运行;
5)底架应安装吊笼和对重缓冲器,缓冲器应符合规范要求;
6)SC型施工升降机应安装一对以上安全钩。
2 限位装置
1)应安装非自动复位型极限开关并应灵敏可靠;
2)应安装自动复位型上、下限位开关并应灵敏可靠,上、下限位开关安装位置应符合规范要求;
3)上极限开关和上限位开关之间安全越程不应小于0.15m;
4)极限开关、限位开关应设置独立触发元件;
5)吊笼门应安装机电联锁装置并应灵敏可靠;
6)吊笼顶窗应安装电气安全开关并应灵敏可靠。
3 防护设施
1)吊笼和对重升降通道周围应安装地面防护围栏,防护围栏安装高度、强度应符合规范要求,围栏门应安装机电联锁装置并应灵敏可靠;
2)地面出入通道防护棚搭设应符合规范要求;
3)停层平台两侧应设置防护栏杆、挡脚板,平台脚手板应铺满、铺平;
4)层门安装高度、强度应符合规范要求,并应定型化。
4 附墙架
1)附墙架应采取配套标准产品,当附墙架不能满足施工现场要求时,应对附墙架另行设计,附墙架设计应满足构件刚度、强度、稳定性等要求,制作应满足设计要求;
2)附墙架和建筑结构连接方法、角度应符合产品说明书要求;
3)附墙架间距、最高附着点以上导轨架自由高度应符合产品说明书要求。
5 钢丝绳、滑轮和对重
1)对重钢丝绳绳数不得少于2根且应相互独立;
2)钢丝绳磨损、变形、锈蚀应在规范许可范围内;
3)钢丝绳规格、固定应符合产品说明书及规范要求;
4)滑轮应安装钢丝绳防脱装置并应符合规范要求;
5)对重重量、固定应符合产品说明书要求;
6)对重除导向轮、滑靴外应设有防脱轨保护装置。
6 安拆、验收和使用
1)安装、拆卸单位应含有起重设备安装工程专业承包资质和安全生产许可证;
2)安装、拆卸应制订专题施工方案,并经过审核、审批;
3)安装完成应推行验收程序,验收表格应由责任人签字确定;
4)安装、拆卸作业人员及司机应持证上岗;
5)施工升降机作业前应按要求进行例行检验,并应填写检验统计;
6)实施多班作业,应按要求填写交接班统计。
3.16.4 施工升降机通常项目标检验评定应符合下列要求:
1 导轨架
1)导轨架垂直度应符合规范要求;
2)标准节质量应符合产品说明书及规范要求;
3)对重导轨应符合规范要求;
4)标准节连接螺栓使用应符合产品说明书及规范要求。
2 基础
1)基础制作、验收应符合说明书及规范要求;
2)基础设置在地下室顶板或楼面结构上,应对其支承结构进行承载力验算;
3)基础应设有排水设施。
3 电气安全
1)施工升降机和架空线路安全距离和防护方法应符合规范要求;
2)电缆导向架设置应符合说明书及规范要求;
3)施工升降机在其它避雷装置保护范围外应设置避雷装置,并应符合规范要求。
4 通信装置
通信装置应安装楼层信号联络装置,并应清楚有效。
3.17 塔式起重机
3.17.1 塔式起重机检验评定应符合国家现行标准《塔式起重机安全规程》GB 5144和《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196要求。
3.17.2 塔式起重机检验评定确保项目应包含:载荷限制装置、行程限位装置、保护装置、吊钩、滑轮、卷筒和钢丝绳、多塔作业、安拆、验收和使用。通常项目应包含:附着、基础和轨道、结构设施、电气安全。
3.17.3 塔式起重机确保项目标检验评定应符合下列要求:
1 载荷限制装置
1)应安装起重量限制器并应灵敏可靠。当起重量大于对应档位额定值并小于该额定值110%时,应切断上升方向上电源,但机构可作下降方向运动;
2)应安装起重力矩限制器并应灵敏可靠。当起重力矩大于对应工况下额定值并小于该额定值110%应切断上升和幅度增大方向电源,但机构可作下降和减小幅度方向运动。
2 行程限位装置
1)应安装起升高度限位器,起升高度限位器安全越程应符合规范要求,并应灵敏可靠;
2)小车变幅塔式起重机应安装小车行程开关,动臂变幅塔式起重机应安装臂架幅度限制开关,并应灵敏可靠;
3)回转部分不设集电器塔式起重机应安装回转限位器,并应灵敏可靠;
4)行走式塔式起重机应安装行走限位器,并应灵敏可靠。
3 保护装置
1)小车变幅塔式起重机应安装断绳保护及断轴保护装置,并应符合规范要求;
2)行走及小车变幅轨道行程末端应安装缓冲器及止挡装置,并应符合规范要求;
3)起重臂根部绞点高度大于50m塔式起重机应安装风速仪,并应灵敏可靠;
4)当塔式起重机顶部高度大于30m且高于周围建筑物时,应安装障碍指示灯。
4 吊钩、滑轮、卷筒和钢丝绳
1)吊钩应安装钢丝绳防脱钩装置并应完整可靠,吊钩磨损、变形应在要求许可范围内;
2)滑轮、卷筒应安装钢丝绳防脱装置并应完整可靠,滑轮、卷筒磨损应在要求许可范围内;
3)钢丝绳磨损、变形、锈蚀应在要求许可范围内,钢丝绳规格、固定、缠绕应符合说明书及规范要求。
5 多塔作业
1)多塔作业应制订专题施工方案并经过审批;
2)任意两台塔式起重机之间最小架设距离应符合规范要求。
6 安拆、验收和使用
1)安装、拆卸单位应含有起重设备安装工程专业承包资质和安全生产许可证;
2)安装、拆卸应制订专题施工方案,并经过审核、审批;
3)安装完成应推行验收程序,验收表格应由责任人签字确定;
4)安装、拆卸作业人员及司机、指挥应持证上岗;
5)塔式起重机作业前应按要求进行例行检验,并应填写检验统计;
6)实施多班作业、应按要求填写交接班统计。
3.17.4 塔式起重机通常项目标检验评定应符合下列要求:
1 附着
1)当塔式起重机高度超出产品说明书要求时,应安装附着装置,附着装置安装应符合产品说明书及规范要求;
2)当附着装置水平距离不能满足产品说明书要求时,应进行设计计算和审批;
3)安装内爬式塔式起重机建筑承载结构应进行受力计算;
4)附着前和附着后塔身垂直度应符合规范要求。
2 基础和轨道
1)塔式起重机基础应按产品说明书及相关要求进行设计、检测和验收;
2)基础应设置排水方法;
3)路基箱或枕木铺设应符合产品说明书及规范要求;
4)轨道铺设应符合产品说明书及规范要求。
