收藏 分销(赏)

楼梯综合项目施工专项方案.doc

上传人:精*** 文档编号:2804938 上传时间:2024-06-06 格式:DOC 页数:8 大小:254.54KB
下载 相关 举报
楼梯综合项目施工专项方案.doc_第1页
第1页 / 共8页
楼梯综合项目施工专项方案.doc_第2页
第2页 / 共8页
楼梯综合项目施工专项方案.doc_第3页
第3页 / 共8页
楼梯综合项目施工专项方案.doc_第4页
第4页 / 共8页
楼梯综合项目施工专项方案.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

1、目 录第一节 编制依据2第二节 工程概况2第三节 关键施工方法和方法4第四节 质量控制关键点7第一节 编制依据1、万嘉红星美凯龙国际家居城市综合体住宅东区施工图纸2、混凝土结构工程质量验收规范GB50204-()3、万嘉红星美凯龙国际家居城市综合体住宅东区施工组织设计第二节 工程概况1、工程概况工程名称万嘉红星美凯龙国际家居城市综合体住宅东区工程工程地址本工程在河北省迁安市惠昌大街南侧,燕山大路西侧建设单位迁安万嘉房地产开发设计单位北京新纪元建筑工程设计施工单位北京国泰建设集团监理单位唐山理工建设工程项目管理工期5月15日-10月30日2、 建筑概况1防水屋面、地下室4厚SBS改性沥青防水卷材

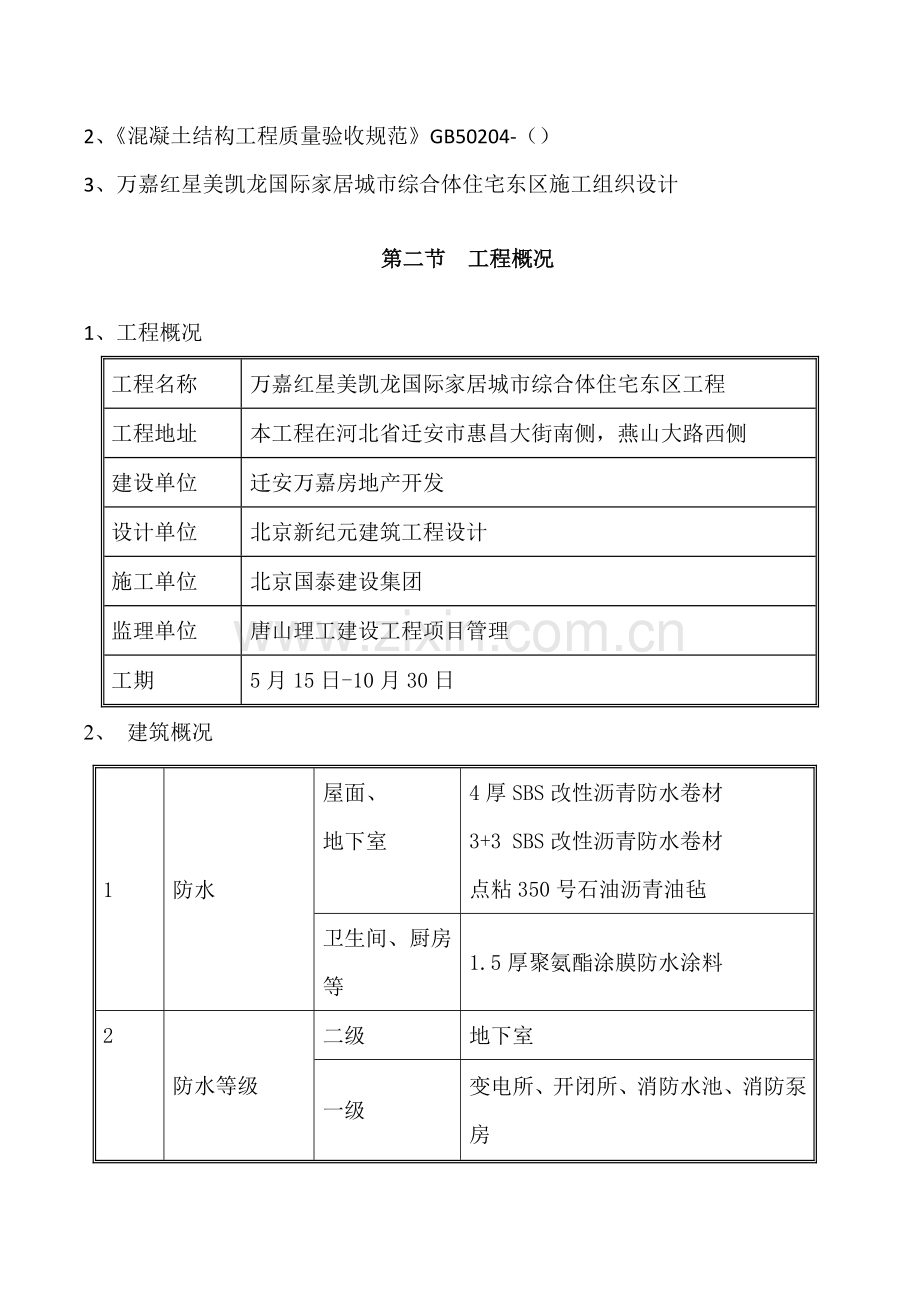

2、3+3 SBS改性沥青防水卷材点粘350号石油沥青油毡卫生间、厨房等1.5厚聚氨酯涂膜防水涂料2防水等级二级地下室一级变电所、开闭所、消防水池、消防泵房3保温屋面保温60厚挤塑聚苯板保温层外墙保温60厚挤塑型聚苯保温板4门窗断桥铝合金、防火门5室内装修地下室、公共部分地面铺地砖、墙面涂料;其它部位内装为初装修:地面面层60mm预留不做,墙面水泥砂浆抹面,顶棚抹水泥腻子。6户门四防乙级防火门、三防门3、结构概况序 号项 目内 容1建筑面积77735.292建筑高度10#、11#楼为11层34.85米单元式住宅;4#、5#楼为18层高55.15米单元式住宅;12#楼为27层高79.95米住宅。 3

3、防火等级1#车库及12#楼为一级;4#、5#、10#、11#楼二级。4抗震设防类别丙类5设计年限50年6建筑结构安全等级二级7抗震设防烈度7度8基础型式1#车库为独基加防水板基础4#、5#、10#-12#楼为筏板基础9地基基础设计等级乙级10结构形式剪力墙、框架结构11建筑层数4#、5#楼地下2层地上18层10#、11#楼地下2层地上11层12#楼地下2层地上27层1#地下车库地下一层12混凝土强度等级C15、C20、C30、C35、C40、C50、基础部分为C30P6、C35P6、C40 P613钢筋类别HPB400连接方法机械连接搭接连接14二次结构填充墙为加气混凝土砌块第三节 关键施工方

4、法和方法一、楼梯模板先支好休息平台及楼梯梁模板(方法同顶板及梁模板支设),再支梯段底模,底模采取木方和多层板拼装而成,木方间距200mm;绑扎楼梯钢筋,在墙上弹好踏步线后再安装侧模。楼梯模板底模采取12厚多层板,背楞采取3885木方。支撑楼梯模板施工前依据图纸及实际层高放样,并在楼梯间墙上弹出楼梯底板厚度线及踏步位置线。依据放线先支设休息平台梁,平台板模板,立杆间距小于1000,木楞间距小于500。模板表面高低差不得大于2mm,台阶高度许可偏差2mm,但不得任何三阶连续同方向偏差。梁两侧支撑部位留设后绑钢筋梁窝。楼梯模板支设以下图:二、楼梯钢筋1、工艺步骤:弹钢筋位置线绑主筋绑分布筋绑支座负弯

5、矩筋。2、关键施工方法:2.1、依据设计图纸中主筋、分布筋方向,主筋在下,分布筋在上,每个交叉点均绑扎。2.2、铺设支座处负弯距筋,下部加马凳,钢筋绑扎时,先绑楼梯梁钢筋,然后绑板筋,板支座负筋按规范要求锚入梁内。三、楼梯混凝土1、工艺步骤:剔除软弱层混凝土模板浇水湿润铺放接槎砂浆浇注混凝土振捣拉线找标高木杠刮平木抹子搓平二次刮杠二次搓平养护。2、楼梯混凝土自下向上浇筑,先振实底板混凝土,达成踏步混凝土时,再和踏步混凝土一起浇筑,不停连续向上推进,并随时用抹子将踏步表面抹平。楼梯踏面混凝土要求在混凝土终凝前进行二次抹面压光。3、楼梯休息平台剔梁处留施工缝 ,设置“剪刀槎”,“剪刀槎”见下图第四

6、节 质量控制关键点1、结构混凝土许可偏差混凝土工程许可偏差及检验方法项次项 目许可偏差值(mm)检验方法国家规范标准结构长城杯标准1轴线位置基础1510尺量独立基础1010墙.柱.梁852垂直度层高5m85经纬仪吊线尺量层高5m108全高(H)H/1000.且30H/1000.且303标高层高105水准仪尺量全高30304截面尺寸基础宽.高8.55尺量柱.墙.梁宽.高8.535表面平整度832m靠尺、塞尺6角.线顺直度3拉线.尺量7保护层厚度基础5尺量柱.梁.墙.板5.38楼梯踏步板宽度.高度3尺量9电梯井筒长.宽对定位中心线25.020.0经纬仪、尺量筒全高(H)垂直度H/1000.且30H/1000.且3010阳台.雨罩位移5吊线.尺量11预留孔.洞中心线位置1510尺量2、 质量确保方法2.1、工长要依据施工方案,向作业队进行技术交底,提出质量要求。2.2、混凝土浇筑前质量检验员和钢筋、木工、混凝土工长共同检验、验收钢筋、模板。2.3、混凝土浇筑前必需检验其资料(配合比申请单、碱含量计算书),不合格混凝土果断退回;并请搅拌站提供和配合比一样同品种减水剂,以供因坍落度损失过大而泵送困难,在现场添加减水剂.严禁向罐车内加水.2.4建立相关部门人员岗位责任制,明确质量职责,落实到人,在浇筑过程中要做好各项质量统计.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
