软基解决施工方案
一、工程概况
项目名称:走马垃圾二次转运站—对外交通工程(成渝高速公路走马立交改造工程)
建设地点:九龙坡区走马镇
工程范畴:本工程重要内容涉及招标图范畴内土石方工程、道路工程、桥梁工程、岩土工程、管涵工程、交通(安全)工程、交通工程及沿线辅助设施、照明工程、沿线附属工程以及招标文献中补充工程内容、补遗资料等有关内容,详细以本项目发布施工图和工程量清单为准。
筹划工期:300日历天
质量规定:达到国家现行关于施工质量验收规范规定,并验收合格。
地理位置:位于重庆市九龙坡区走马镇成渝高速公路附近,拟建场地紧临高速路通过,拟建场地内交通便利。
软基状况:进场道路路基通过3处农田,为K0+000~K0+180、K0+460~K0+520、K0+650~K0+670。依照现场探坑察看,软基区域表层50cm~100cm为腐殖土,如下均为淤积粉质粘土,厚度不等。软基区域采用沙砾石换填解决。
二、编制根据
《公路工程施工技术规范》 (JTJ 032-94)
《公路工程质量检查评估原则》 (JTGF80/1-)
《公路工程技术原则》 (JTG B01-)
《公路路基设计规范》 (JTG D30-)
《公路路基施工技术规范》 (JTG F10-)
《公路环保设计规范》 (JTJ/T006-98)
三、施工准备状况
1、现软基路基施工机械设备已满足施工规定,详细施工机械见下:

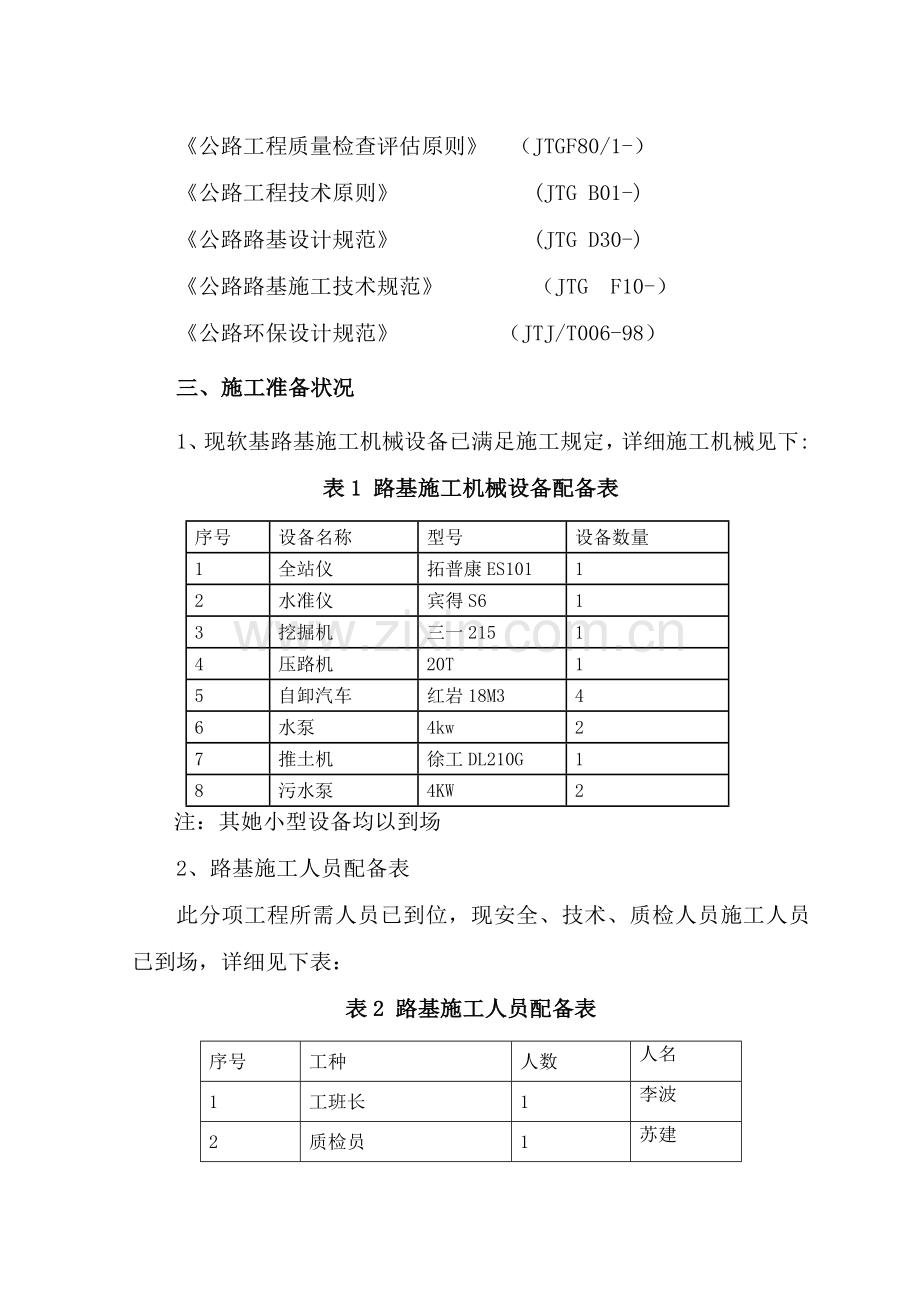

表1 路基施工机械设备配备表
序号
设备名称
型号
设备数量
1
全站仪
拓普康ES101
1
2
水准仪
宾得S6
1
3
挖掘机
三一215
1
4
压路机
20T
1
5
自卸汽车
红岩18M3
4
6
水泵
4kw
2
7
推土机
徐工DL210G
1
8
污水泵
4KW
2
注:其她小型设备均以到场
2、路基施工人员配备表
此分项工程所需人员已到位,现安全、技术、质检人员施工人员已到场,详细见下表:
表2 路基施工人员配备表
序号
工种
人数
人名
1
工班长
1
李波
2
质检员
1
苏建
3
压路机司机
1
诸文祥
4
测量员
1
陈兴燕
5
安全员
1
李光明
6
技术员
1
戴安勇
7
推土机司机
1
诸德全
8
挖掘机司机
1
代伟
9
自卸车司机
4
10
普工
10
四、施工方案及技术方案
换填工艺流程图
1.排水
施工前先对农田区域进行排水解决,排水采用排水沟引流办法,将农田中水排至路基施工范畴外。
2.测量放线
为保证换填路堤断面几何尺寸精确性,直线段边桩设立间距20m,曲线段边桩设立间距10m,并用红油漆标明里程桩号。
依照近似计算成果,测设路基边坡线,测量出各桩左、中、右三点高程,做好记录,计算出各桩号左右两侧路基填筑宽度。按路基设计顶标面宽度加余宽50公分(以保证边坡密度和压路机械安全而增长宽度。),放边线点,再用白灰沿边线播撒形成两条白色边线作为填筑范畴明显标记。画好平面图,报监理工程师核查、签认后作为工程量计算根据。
3.清淤
清淤至上而下,由区域边沿向中心方向推动,清土必要干净彻底,不留死角;清理时必要把淤泥所有清除;清土过程中禁止超挖,破坏稳定土层。
清淤采用挖机开挖,自卸车转运至指定弃土场堆放。
4.基底清理
回填前应清除坑内浮土、积水和泥浆,基坑边坡必要稳定,防止塌方。
在挖除基本下一定深度内软弱土层时,应避免坑底原状土层受扰动,为此可保存300~500mm厚土层暂不挖去,待铺填换填料前再挖至换填高程。应防止基坑边坡坍土混入填层。
5.基坑检查
检查基坑开挖与否达到规定,基本承载力与否达到设计规定,基坑开挖尺寸与否满足施工规定。达到设计规定后报验、收方。
5.换填材料检查
设计软基路基解决办法为换填沙砾石,沙砾石采用外购,最大粒径不不不大于50cm,沙砾石强度必要达到设计规定。
6.分层铺换填料
(1)回填材料地基底面宜铺设在同一高程上,如深度不同步,基土面应按规范挖成台阶或斜坡搭接,搭接处应夯实,施工应按先深后浅顺序进行。
(2)分段填筑时每层接缝处应做成斜坡型,接缝部位不得在基本,墙角等重要部位。
7.分层压实
(1)为保证换填材料压实均匀及密实度,在重型辗压机辗压前,应用较小石块填塞整平层面。
(2)控制辗压机械速度,经静压2遍后,采用强振6~8遍。
(3)换填材料太干燥时,应洒水,以保证上下材料结合良好。
(4)压实应先四周后中间。
8.找平验收
(1)最后一层辗压完毕后,应检查高程和平整度。
(2)低洼处应及时补充填料。
五、质量控制
1、建立健全质量管理组织机构,全面负责本项目质量管理工作。从组织上保证质量目的实现。
施工中建立并完善质量自检组织机构,积极采用办法防止各种质量缺陷事故发生。并积极配合监理工程师工作,接受她们监督和协助。
自检休系中各项指标符合《城乡道路工程施工与质量验收规范》(JJJ1-)及其他有关质量检查评估原则规定,符合关于法律法规规定。
2、每步工序施工完毕之后,必要经施工队伍自检、合格后报项目经理部复检、合格后报监理工程师终检,合格后方可进入下步工序施工。
3、项目部每月组织一次质量抽查,每季度组织一次质量检查,依照质量抽查和检查状况,召开工程质量专项会议,研究质量形势,消除质量隐患,提出整治办法,保证质量管理工作及时有效。
4、项目部、施工队伍质检工程师应及时听取监理工程师对本项目质量工作意见,特别对监理工程师提出改进意见、办法应及时组织关于人员进行贯彻。
5、换填前应先行验基,清除淤泥浮土,边坡必要稳定,地基范畴内不应留有孔洞。
在雨天或者地下水位如下基坑内施工,应采用排水或者减少地下水位办法,使基坑处在无水状态。
整个施工过程中,禁止扰动下卧层基土,并防止受冻或者受浸泡。换填完毕不能暴露过久,应及时进行上层施工,并及时回填基坑。
六.安全控制
1、杜绝职工因工死亡和重伤事故,杜绝重大机械设备事故,杜绝交通责任事故,无火灾事故。
2、按规定使用劳保用品。施工前对关于人员进行安全技术交底,施工用电由专业电工负责布、接线,维修。
3、特种工通过培训、持证上岗,禁止机械带故障、人员疲劳作业。
4、现场高压、低压电力线路及变压器和通信设施按关于规定统一布置。
5、暂时设施布置考虑到突发性自然灾害,火灾、疫情、地震,并制定相急预案。
6、挖除淤泥时,施工机械应站在硬地上,以免因淤泥深度有变化而导致机械陷入。
7、施工区域应设警示标志,禁止非工作人员出入。
8、施工中应对机械设备进行定期检查、养护、维修。
9、为保证施工安全,现场应有专人统一指挥,并设一名专职安全员负责现场安全工作,坚持班迈进行安全教诲制度。
10、现场设专人指挥、调度,拟定适当机械车辆走行路线,并设立明显标志,防止互相干扰碰撞,机械作业要留有安全距离。
11、制定作业程序和运营路线,保证协调施工,安全生产。
七.环保
1、暂时工程及场地布置采用办法保护自然环境,施工场地及时清理,占用土地进行复耕或恢复地貌、植被。
2、不得在水源附件设立搅拌站、洗车台、充电房等,并不得堆放任何具有还物质材料和废弃物。施工污水通过污水池解决后排放到指定地点。
3、建筑垃圾及时清理,不得随意堆放。
4、公司派专人负责时刻维护工地范畴内排水系统,保证场内施工和生活废水畅通,不积水,杜绝污水汇集。
5、将施工场地淤泥、弃土和其她废物及时清除运送至事先联系指定地点,废浆和淤泥采用专用专用封闭车辆运送,做到施工期间现场整洁。施工任务完毕退场时,彻底清除必要拆除暂时设施和生活设施。
