污水管道工程施工方法
(一)、施工要求
全部进场使用砼及HDPE管材成品均应符合国家、部(委)颁发相关质量标准要求,并应按批(次)出具出厂优良证实,加强管材质量自检,对每一批进场管材全部应通知监理工程师核验和抽验。
(二)、沟槽开挖
应按图纸所表示,并满足规范要求施工要求断面及方法进行,不得欠挖和超挖,超挖部分应回填夯补,沟槽开挖完成应报请监理工程师进行检验,经监理工程师签认优良后方可进行下道工序。施工中要注意以下事项:

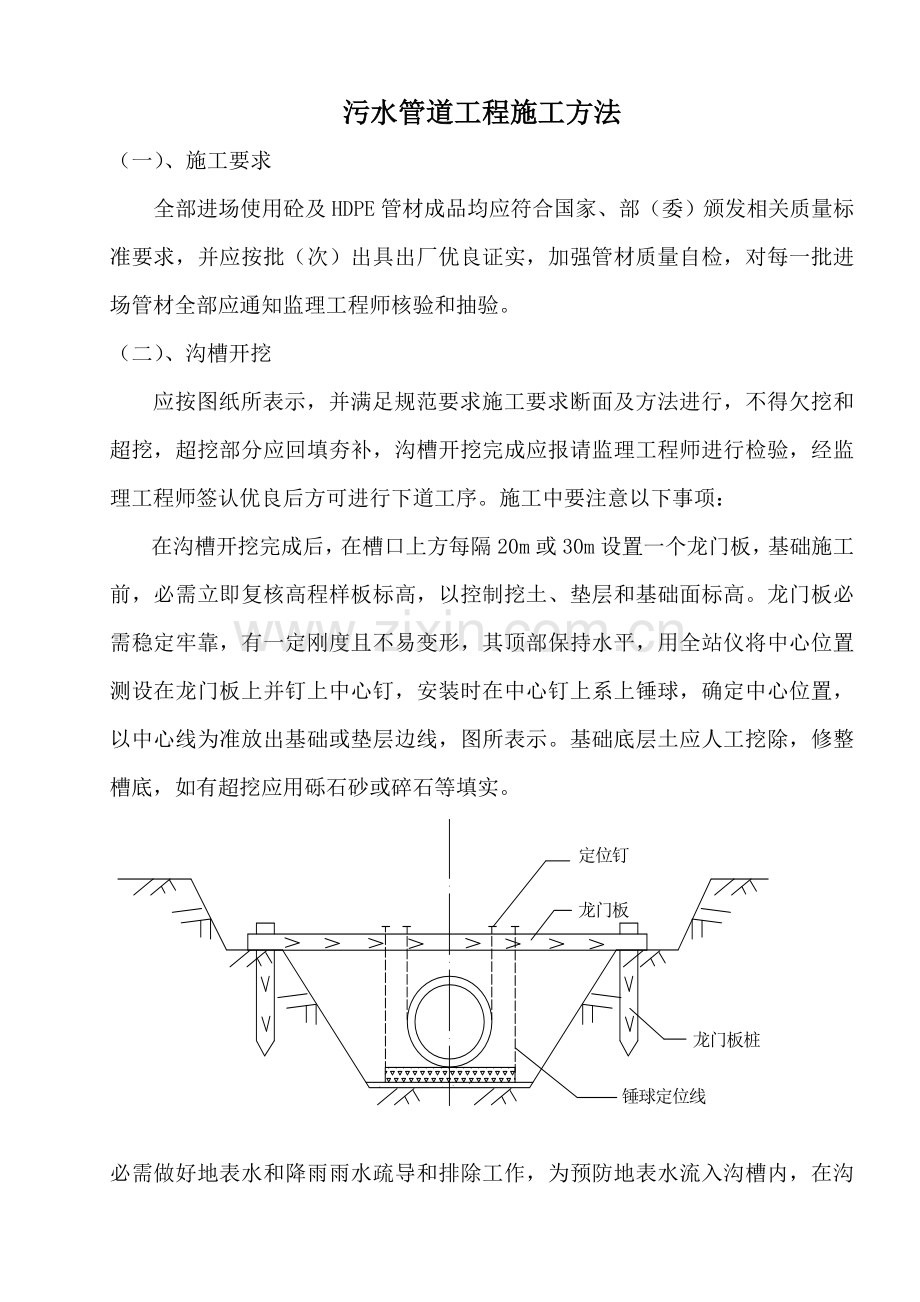

在沟槽开挖完成后,在槽口上方每隔20m或30m设置一个龙门板,基础施工前,必需立即复核高程样板标高,以控制挖土、垫层和基础面标高。龙门板必需稳定牢靠,有一定刚度且不易变形,其顶部保持水平,用全站仪将中心位置测设在龙门板上并钉上中心钉,安装时在中心钉上系上锤球,确定中心位置,以中心线为准放出基础或垫层边线,图所表示。基础底层土应人工挖除,修整槽底,如有超挖应用砾石砂或碎石等填实。
必需做好地表水和降雨雨水疏导和排除工作,为预防地表水流入沟槽内,在沟槽两侧用土筑一矮堰。
(三)、管节预制、运输及现场堆放
管道在预制时,我部将派施工技术人员会同监理不定时到厂方检验。管道采取汽车运输。
运至现场管道视现场情况就近沿途单排堆放。堆放时严禁管道中间有硬物顶撞,预防管道碰坏,同时服从现场调度排放,不得防碍机械通行。待用管材要进行检验验收,如有裂缝等缺点管材,不得使用,并做好统计,退回原厂。管节堆放,必需在起重机工作幅度范围内。两节管间要有一定间隙,方便捆管。管节捆绑生扣,可滚管,也可在地上开槽穿绳。钢丝绳不得从管心串过吊装。

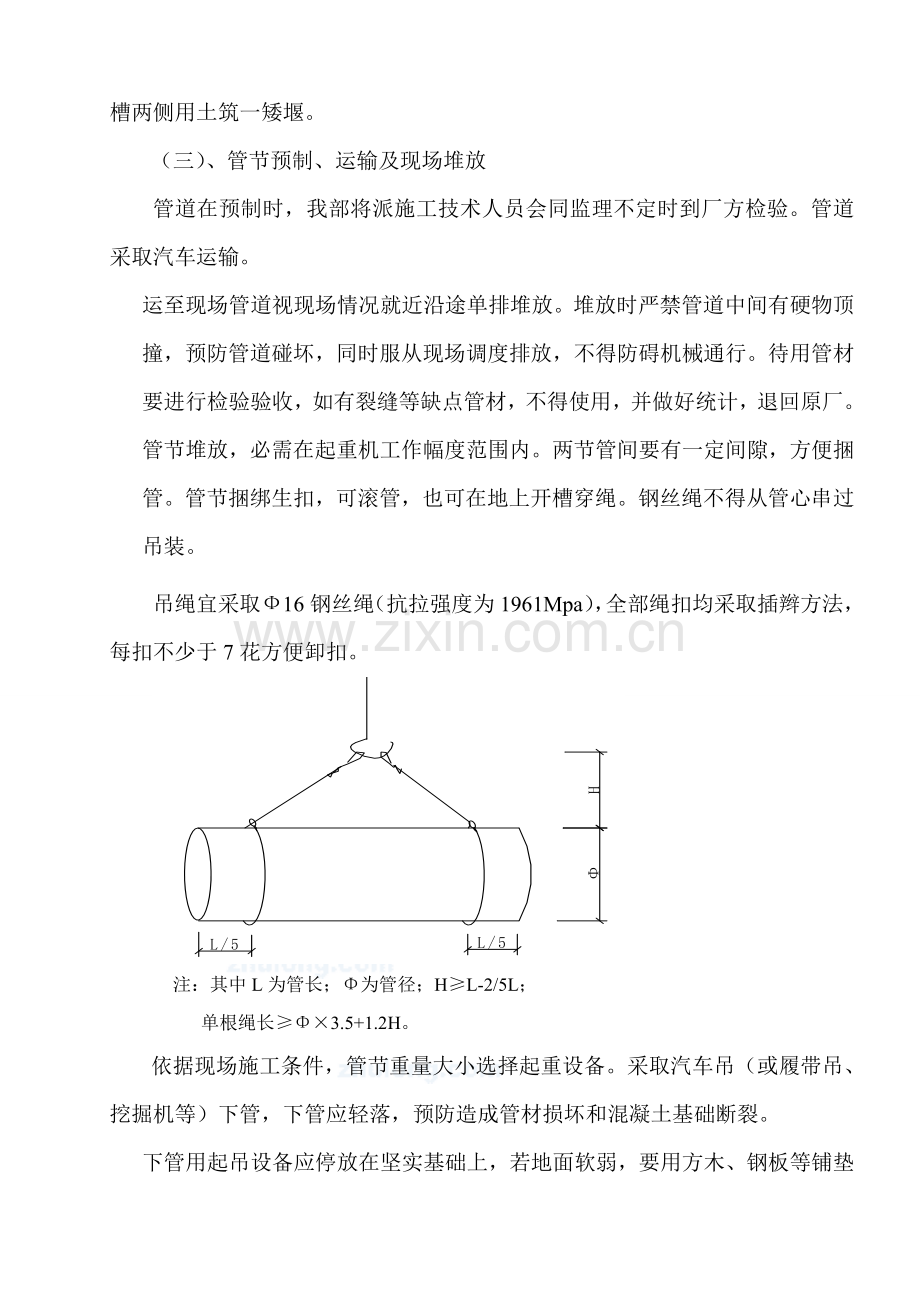

吊绳宜采取Ф16钢丝绳(抗拉强度为1961Mpa),全部绳扣均采取插辫方法,每扣不少于7花方便卸扣。
注:其中L为管长;Φ为管径;H≥L-2/5L;
单根绳长≥Φ×3.5+1.2H。
依据现场施工条件,管节重量大小选择起重设备。采取汽车吊(或履带吊、挖掘机等)下管,下管应轻落,预防造成管材损坏和混凝土基础断裂。
下管用起吊设备应停放在坚实基础上,若地面软弱,要用方木、钢板等铺垫进行加固。下管时要有专员指挥。
操作人员上下沟槽时,采取扶梯,扶梯要高出地面1m,人员上下时要亲密配合,预防意外。
(三)、管道安装
1、材料全部进场使用管材(含管件)成品均应符合国家、部(委)颁发相关质量标准要求,并应按批(次)出具出厂合格证实,加强管材质量自检,对每一批进场管材全部应通知监理工程师核验和抽验。
2、机具设备:关键机械设备挖掘机、汽车吊、自卸车、推土机、蛙式打夯机、发电机、吊具等。
3、管座混凝土应支模浇注,并应按要求留置试决,其强度等级应满足设计要求,并需达成5mpa以上。
4、管材必需逐节进行检验,不合格不得使用,管节铺设应顺直,稳固,相邻两管节头处流水面高差不得大于5mm,管内不得有泥土、砖石、砂浆等杂物。
5、对管节安装接口使用材料及施工工艺应严格按设计及施工规范(GB50268—97)相关要求办理。
6、管道安装铺设后全部回填土前(且隶属部位砌体己达强度要求)应分段进行闭水试验,其试验方法及渗漏量应符合规范要求标准。
(四)、检验井施工
检验井采取砖砌圆形检验井及方形检验井,除严格根据标准图国家标准S231-28-6及S232-48-5施工外,施工过程中应注意以下关键点:
1、在已安装砼管检验井处,放出检验井中心位置,按内径摆出井壁砖墙位置。
检验井壁用24墙砌筑,砌筑时随时检验井径尺寸及垂直度,自井底向上砌筑1.8m高井室。
2、砌完井室后,应立即安装混凝土盖板及井筒。安装时砖墙顶面用水冲净后铺砂浆,按设计高程找平。井盖应和设计路面齐平。勾缝、座浆、抹面全部采取1:2水泥砂浆。
(五)、闭水试验
污水管道必需按规范频率做闭水试验。
①管道及检验井外观质量已验收合格且管道未填土、沟槽无积水时,才可做闭水试验。
②在进行闭水试验前,对管道内全部预留和管道两端堵板进行封堵,使之不渗水,并验算管道两端堵板承载力大于水压力协力。
③除预留进水管外,其它部位应封堵坚固,不得渗水。
④闭水试验前应取得充足水源及退水出路。
⑤试验水头为上游管顶以上2米,试验段灌满水后浸泡大于二十四小时,带井试验。
⑥当试验水头达成要求开始计时,观察管道渗水量,直至观察结束时,应不停向管道内补水,保持试验水头恒定。渗水量观察时间不得小于30分钟。
(六)、沟槽回填
本工程沟槽回填采取砂及素土回填。
管道施工完成且经监理工程师验收合格后方可进行回填。
沟槽回填是一道关键工序,沟槽回填后,管顶以上回填将变为管顶上竖向土压力施加在管顶结构是上,所以采取方法减小竖向土压力强度就意味着减小管道荷载,故本工程中采取“中松侧实”法施工,具体操作以下:
管道两侧采取人工扎实,层厚要控制在15~20cm内,密实度不低于90%;管顶以上50cm内宽为管道结构外缘范围内进行松填,其压实度大于100%,同时小于87%,该部分采取人工扎实,管道50cm以上部分采取电夯击实,强度按设计及规范要求进行,并不得小于98%。
检验井四面回填要尤其注意确保压实度,必需时换填灰土,同时回填宽度不得小于40cm。
回填压实施工:
(1)管道两侧和管顶以上50CM范围内由管沟两侧对称回填,不得集中一侧直接堆入沟内。每层虚铺厚度通常不超出30CM,如人工扎实,每层控制在25CM之内。
(2)填土扎实要逐层进行,且不得移动管道。管道和基础之间三角区扎实,由人工用木夯扎实;管道两侧和管顶以上50CM范围内采取轻夯扎实,确保管道两侧压实面高差不超出30CM。采取木夯或蛙夯压实,全部要一夯压半夯,夯夯相连,全方面扎实。分段回填扎实时,相邻段接槎呈阶梯形,不得漏夯。
(3)在回填压实时,现场浇筑混凝土强度要达成设计要求。回填必需沿井室中心对称进行,且不得漏夯;当不便和管道沟槽回填同时进行时,要留台阶形接槎,回填材料压实后要和井壁紧贴。
(七)、 质量标准
沟槽底高程:0,-30mm
管座砼强度:满足设计强度
基础高程:0,-15mm 厚度:大于设计要求
管座:肩宽+10mm,-5mm 肩高:±20mm
安管:中线位移15mm
管内高程:±10mm
接口:宽度:+5mm,0 厚度:+5mm,0
检验井:井身尺寸:±20mm
井盖高程:非路面±20mm 路面:和道路一致
井底直径:D≤1000mm时,±10mm; D>1000mm时,±15mm
(八)、管道施工框图
施工准备
测量放线
控制网点部署
沟槽开挖
沟槽基础处理
土方扎实
管道安装
检验管材
选定下管方法水准仪定高程
接口施工
管道试压
检验插口外承口内光滑及清洁度
回填土
密实度试验
